專案管理師(Project Manager)是在時程、預算、品質三角限制下,帶領團隊交付專案成果的專業人士。 本文完整解析 5 大核心職責、台灣薪資行情(NT$40,000–120,000+)、4 大證照比較、常用工具推薦與轉職入門路線圖。

專案管理師是什麼?定義、角色與常見稱呼

專案管理師的核心定義與職責範圍

專案管理師(Project Manager,簡稱 PM)是負責帶領團隊,規劃、執行並完成特定專案目標的專業人士。所謂「專案」,指的是有明確起點與終點、跨部門協作、以特定目標為導向的任務——它不是日常例行工作,而是一次性的挑戰。

專案管理師的核心任務,就是在「時程、預算、品質」這三角限制下,協調多方資源、處理各類風險與問題,並與利害關係人(客戶、主管、供應商、團隊成員)保持順暢溝通,確保專案順利交付。

想更深入了解專案管理是什麼,可以參考我們的入門全攻略。

專案管理師核心定義三要素:時程管理(確保如期交付)、預算控管(不超支)、品質標準(符合驗收條件)、資源協調(人力與物料調度)、風險應對(預防與處理問題)、溝通管理(利害關係人對齊)
▲ 專案管理師核心定義三要素:時程管理(確保如期交付)、預算控管(不超支)、品質標準(符合驗收條件)、資源協調(人力與物料調度)、風險應對(預防與處理問題)、溝通管理(利害關係人對齊)

專案管理師 vs. 專案經理 vs. PM:台灣職場的稱呼混亂

在台灣職場,「專案管理師」、「專案經理」、「PM」這三個詞經常被混用,讓很多人搞不清楚差異。實際上,在多數組織中這三者的職責高度重疊,但在不同規模的企業裡,確實存在微妙的定位差異:

  • 大型企業(如台積電、鴻海、國泰金控):傾向區分「專案管理師」與「專案經理」。專案管理師偏向執行與協調角色,負責進度追蹤、會議安排、文件管理;專案經理則負責更高層級的決策、資源分配與策略規劃,通常直接向高階主管報告。
  • 中小企業與新創公司:通常不做區分,一律稱為「PM」,一個人從規劃到執行全部包辦。在新創公司裡,PM 甚至可能同時兼任產品規劃、客戶溝通、甚至部分技術協調。
  • 外商企業:多使用英文職稱 Project Manager,有時會加上 Senior、Lead、Principal 等前綴來區分資歷層級。

其他常見稱呼還包括「專案負責人」、「專案協調師」、「專案主任」等,視產業與組織文化而異。求職時不要被職稱迷惑,重點是看 JD(職位說明書)中的實際職責描述。

專案管理師 vs. 產品經理:同樣叫 PM,差在哪?

台灣職場最容易混淆的就是這兩個角色——都叫「PM」,但工作內容截然不同。以下是關鍵差異對照:

比較項目專案管理師(Project Manager)產品經理(Product Manager)
核心職責確保專案在時程、預算內交付定義產品方向、功能優先順序
關注焦點「怎麼做」+「何時完成」「做什麼」+「為什麼做」
主要 KPI準時交付率、預算達成率、客戶滿意度用戶留存率、營收成長、市場佔有率
所屬部門PMO、IT 部門、工程部門產品部門、商業開發部門
台灣月薪範圍NT$40,000–120,000+NT$50,000–150,000+
常用方法論PMBOK、PRINCE2、敏捷混合精實創業、Design Thinking、Growth Hacking

簡單的判斷方式:如果你的工作是「把別人定義好的東西做出來」,你是專案管理師;如果你的工作是「決定要做什麼東西」,你是產品經理。當然,實務上兩者常有重疊,尤其在小型團隊中。想深入了解兩者差異,可以參考我們的 PM 產品經理完整解析。

專案管理師與產品經理的重疊與差異——左圈:專案管理師(時程管理、預算控管、風險應對、團隊協調);右圈:產品經理(市場研究、產品策略、用戶體驗、商業模式);重疊區:跨部門溝通、利害關係人管理、敏捷方法論
▲ 專案管理師與產品經理的重疊與差異——左圈:專案管理師(時程管理、預算控管、風險應對、團隊協調);右圈:產品經理(市場研究、產品策略、用戶體驗、商業模式);重疊區:跨部門溝通、利害關係人管理、敏捷方法論

專案管理師的核心職責與日常工作

五大流程階段的職責說明

專案管理師的工作貫穿專案管理流程的五大階段,每個階段的職責重點不同:

1. 啟動階段(Initiation)

  • 與發起人確認專案目標、範圍與成功標準
  • 識別關鍵利害關係人(誰會影響專案?誰會被專案影響?)
  • 確立專案章程(Project Charter),取得正式授權
  • 這個階段最常犯的錯誤:急著開工,沒有把「為什麼要做這個專案」搞清楚

2. 規劃階段(Planning)

  • 建立工作分解結構(WBS),把大目標拆成可執行的小任務
  • 繪製甘特圖,排定時程與里程碑
  • 編列預算、分配資源(人力、設備、外包)
  • 建立風險登錄冊,預先識別可能出問題的地方
  • 制定溝通計畫:誰需要知道什麼、多久更新一次
  • 這是整個專案中最耗時但最關鍵的階段——專案規劃做得好,後面省一半力氣

3. 執行階段(Execution)

  • 主持每日站立會議(Daily Standup),確認進度與障礙
  • 協調跨部門資源,解決團隊遇到的問題
  • 管理外部供應商與合作夥伴
  • 建立問題升級機制(Escalation Path):什麼問題自己處理、什麼問題要往上報

4. 監控階段(Monitoring & Controlling)

  • 追蹤實際進度與計畫的差異(用 EVM 實獲值分析量化偏差)
  • 管理變更請求:客戶或主管要加功能?走變更控制流程
  • 更新風險管理登錄冊,重新評估風險等級
  • 產出進度報告,向利害關係人匯報

5. 收尾階段(Closing)

  • 執行驗收清單,確認所有交付物符合標準
  • 整理專案文件,建立經驗教訓文件(Lessons Learned)
  • 釋放團隊資源,進行專案回顧會議
  • 正式關閉專案,取得客戶或發起人的簽核

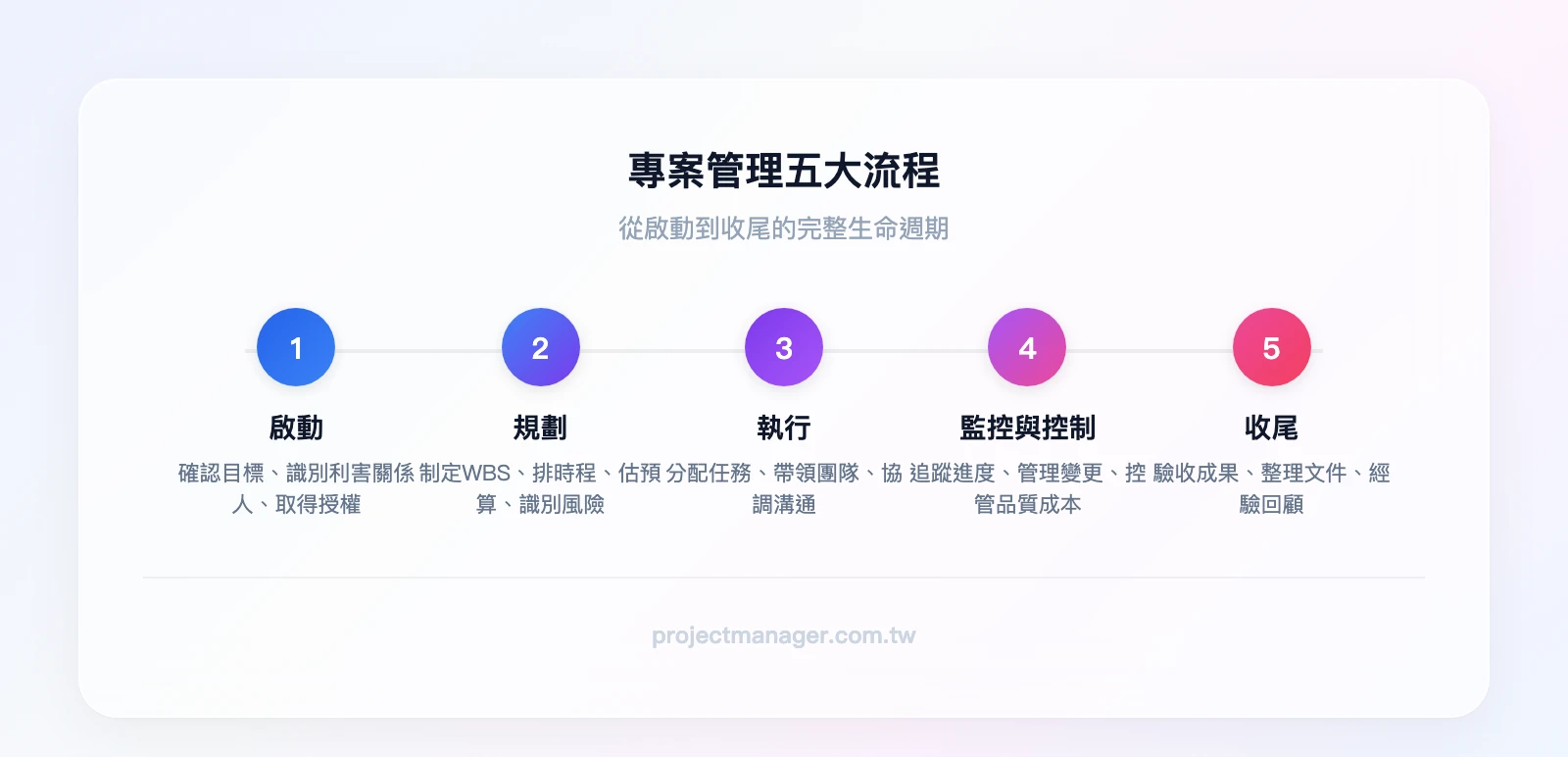

專案管理五大流程:啟動(確立章程與利害關係人)→ 規劃(WBS、甘特圖、風險登錄冊)→ 執行(站立會議、跨部門協調)→ 監控(EVM分析、變更控制)→ 收尾(驗收、經驗教訓文件)
▲ 專案管理五大流程:啟動(確立章程與利害關係人)→ 規劃(WBS、甘特圖、風險登錄冊)→ 執行(站立會議、跨部門協調)→ 監控(EVM分析、變更控制)→ 收尾(驗收、經驗教訓文件)

專案管理師的一天(實際時間分配)

很多人好奇專案管理師一天到底在做什麼。以下是一位中型 IT 公司 PM 的典型日程:

時間活動佔比
09:00–09:15每日站立會議:團隊成員報告昨日進度、今日計畫、遇到的障礙5%
09:15–10:00處理郵件與訊息:回覆利害關係人問題、確認待辦事項10%
10:00–11:30跨部門協調會議:與工程、設計、業務對齊需求與進度15%
11:30–12:00更新專案看板與進度報告5%
13:00–14:30深度工作時間:專案規劃、文件撰寫、預算審核15%
14:30–16:00一對一溝通:與團隊成員或供應商討論特定議題15%
16:00–17:00風險評估與問題處理:檢視風險登錄冊、處理突發狀況10%
隨機穿插計畫外事件:需求變更、緊急問題、臨時會議25–35%

這裡最值得注意的是最後一項:計畫外事件佔了一天工作時間的 25–35%。這就是為什麼專案管理師需要強大的時間管理能力。

專案管理師一天時間分配:會議與溝通 45%、計畫外事件處理 30%、文件與報告 15%、深度規劃 10%
▲ 專案管理師一天時間分配:會議與溝通 45%、計畫外事件處理 30%、文件與報告 15%、深度規劃 10%

台灣產業實際案例:金融科技公司的系統導入專案

以下是一個台灣金融科技公司導入新核心系統的真實情境,說明專案管理師在實際專案中如何運作:

背景:某金融科技公司決定在 6 個月內導入新的核心交易系統,取代運行超過 10 年的舊系統。專案涉及 IT 開發團隊(12 人)、法遵部門(3 人)、業務部門(5 人),以及外部系統供應商。

PM 的關鍵挑戰與應對

  1. 需求衝突:業務部門希望新增 15 項功能,IT 團隊評估只能在時程內完成 8 項。PM 召開優先順序工作坊,用 MoSCoW 方法(Must / Should / Could / Won’t)與三方共同排序,最終確認 10 項核心功能進入第一期,其餘列入第二期。
  2. 法規風險:導入過程中金管會發布新的資安規範,PM 立即啟動變更控制流程,評估影響範圍(增加 3 週工期、NT$200 萬預算),向專案發起人提交變更申請並取得核准。
  3. 進度追蹤:PM 在 monday.com 上建立專案看板,設定自動化規則——任務延遲超過 2 天自動通知負責人與 PM。這個設定在 6 個月內觸發了 23 次,每次都讓問題在擴大前被處理。以前用 Excel 追蹤時,這類延遲往往要到週會才被發現。
  4. 結果:專案在 6.5 個月內完成(比原定多 2 週,因法規變更),預算超支 8%(在變更核准範圍內),上線後第一個月零重大事故。

專案管理師必備的技能與能力

硬技能:可量化的專業能力

以下是專案管理師必須掌握的核心硬技能,按重要程度排列:

1. 專案規劃工具

  • WBS(工作分解結構):把「導入新系統」這種大目標,拆解成「需求訪談 → 系統設計 → 開發 → 測試 → 上線」等可執行的工作包
  • 甘特圖:視覺化呈現任務的時間軸與相依關係,一眼看出哪些任務在關鍵路徑上
  • 關鍵路徑法(CPM):找出專案中最長的任務鏈——這條路徑上的任何延遲都會直接影響專案完成日期

2. 預算管理與 EVM(實獲值管理)

  • 編列專案預算,追蹤實際支出與計畫的差異
  • 用 EVM 的三個關鍵指標:PV(計畫值)、EV(實獲值)、AC(實際成本),量化專案的健康狀態
  • 例如:EV/PV < 1 代表進度落後,EV/AC < 1 代表超支

3. 風險識別與應對策略

  • 建立風險登錄冊:識別風險、評估發生機率與影響程度、制定應對策略
  • 四種應對策略:迴避(Avoid)、轉移(Transfer)、減輕(Mitigate)、接受(Accept)

4. 數位工具操作

專案管理師6大硬技能:WBS工作分解結構、甘特圖與關鍵路徑法、EVM實獲值管理、風險識別與應對、數位工具操作、文件與報告撰寫
▲ 專案管理師6大硬技能:WBS工作分解結構、甘特圖與關鍵路徑法、EVM實獲值管理、風險識別與應對、數位工具操作、文件與報告撰寫

軟實力:PM 特有的關鍵能力

專案管理師的軟實力不是泛泛的「溝通能力好」,而是有非常具體的應用場景:

1. 利害關係人管理:讓老闆、客戶、工程師都滿意

這是 PM 最難也最重要的能力。三方需求經常衝突:老闆要省錢、客戶要加功能、工程師要有足夠時間做好。PM 的仲裁框架是:

  • 先釐清每一方的「真正需求」vs.「表面要求」(客戶說要加功能,真正需求可能是解決某個業務痛點)
  • 用數據說話:「加這個功能需要多 3 週和 NT$50 萬,對應的業務價值是什麼?」
  • 建立透明的決策機制,讓所有人知道優先順序是怎麼定的

想提升這方面的能力,可以參考主管領導力的培養方法。

2. 範疇潛變(Scope Creep)識別

「這個小功能加一下應該很快吧?」——這句話是專案失敗的頭號殺手。每一個「小功能」都有設計、開發、測試、文件的隱藏成本。PM 必須能夠:

  • 即時識別範疇潛變的信號
  • 用變更控制流程回應(不是直接說「不行」,而是「可以,但需要走變更流程,評估對時程和預算的影響」)
  • 記錄所有變更請求,讓決策有據可查

3. 優先順序判斷:多專案並行時的資源分配

台灣的 PM 很少只負責一個專案。當你同時管理 3–5 個專案時,資源衝突是家常便飯。這時候需要用優先順序矩陣來做決策——根據「緊急程度」和「重要程度」分類,確保最關鍵的任務優先獲得資源。

4. 壓力下的時間管理

PM 的日程充滿會議和突發狀況,深度工作時間極為稀缺。有效的策略包括:時間區塊法(Time Blocking)、設定「不開會時段」、善用非同步溝通減少會議數量。

常見新手錯誤與修正方法

新手錯誤為什麼危險修正方法
過度依賴工具,忽略人際溝通工具只是載體,真正的問題往往在人際關係中。看板上顯示「進行中」不代表沒有問題每週至少一次與關鍵成員一對一溝通,主動問「有什麼我能幫忙的?」
接受模糊需求就開始執行「做一個好用的系統」不是需求。模糊需求導致後期大量返工用 5W1H 框架釐清需求,寫成書面文件並取得簽核後才開工
不敢向上升級問題(Escalation)小問題拖成大問題,等到無法收拾才報告,信任崩塌建立明確的升級標準:延遲超過 X 天、超支超過 Y%、風險等級達到 Z 就必須上報
試圖自己解決所有問題PM 不是超人,過度承擔導致瓶頸和倦怠善用團隊管理技巧,授權團隊成員處理他們擅長的事

PM新手常見錯誤矩陣——X軸:影響程度(低→高);Y軸:發生頻率(低→高);左下:忽略文件管理;右下:不敢升級問題;左上:過度依賴工具;右上:接受模糊需求就開工
▲ PM新手常見錯誤矩陣——X軸:影響程度(低→高);Y軸:發生頻率(低→高);左下:忽略文件管理;右下:不敢升級問題;左上:過度依賴工具;右上:接受模糊需求就開工

專案管理師的職涯路徑與台灣薪資行情

台灣專案管理師薪資行情

以下薪資數據綜合 104 人力銀行、Cheers 雜誌調查與 PMI 薪資報告,反映台灣市場的實際水準:

資歷層級經驗年資月薪範圍(NT$)年薪範圍(含獎金)
初階 PM / 專案助理0–3 年NT$40,000–55,000NT$55–75 萬
中階 PM3–7 年NT$55,000–80,000NT$75–110 萬
資深 PM / PM Lead7–12 年NT$80,000–120,000NT$110–170 萬
專案總監 / PMO 主管12 年以上NT$120,000–180,000+NT$170–250 萬+

關鍵加薪因素

  • PMP 證照加成:根據 PMI《Earning Power》報告,持有 PMP 證照的 PM 平均薪資比未持證者高出 20–30%。在台灣外商與大型企業中,PMP 幾乎是升遷到資深 PM 的門檻。
  • 產業薪資差異:IT / 軟體業 > 金融 / 保險業 > 半導體 / 製造業 > 建築 / 工程業。IT 業的資深 PM 月薪可達 NT$100,000–150,000,而建築業同等資歷可能在 NT$70,000–100,000。
  • 外商 vs. 本土企業:外商 PM 薪資通常比本土企業高 20–40%,但工作壓力與英文能力要求也更高。
  • 英文能力:能用英文主持會議、撰寫報告的 PM,在外商與跨國專案中有明顯薪資優勢。

專案管理師薪資成長軌跡:0-3年初階PM(NT$40K-55K)→ 3-7年中階PM(NT$55K-80K)→ 7-12年資深PM(NT$80K-120K)→ 12年+專案總監(NT$120K-180K+)
▲ 專案管理師薪資成長軌跡:0-3年初階PM(NT$40K-55K)→ 3-7年中階PM(NT$55K-80K)→ 7-12年資深PM(NT$80K-120K)→ 12年+專案總監(NT$120K-180K+)

職涯晉升路徑圖

專案管理師的職涯發展不只有「往上爬」一條路,橫向轉型的機會同樣豐富:

垂直晉升路徑

  1. 初階 PM(0–3 年):負責小型專案或擔任資深 PM 的助手,學習基本流程與工具。里程碑:獨立完成 2–3 個小型專案。
  2. 中階 PM(3–7 年):獨立負責中大型專案,開始管理跨部門團隊。里程碑:成功交付 NT$500 萬以上預算的專案、取得 PMP 證照。
  3. 資深 PM / PM Lead(7–12 年):同時管理多個專案或帶領 PM 團隊,參與組織層級的策略規劃。里程碑:建立 PMO 流程、培養初階 PM。
  4. 專案總監 / PMO 主管(12 年以上):負責組織的專案管理體系、資源配置策略、專案組合管理。
  5. 營運長(COO)/ 副總:部分 PM 背景的專業人士最終走向營運管理的最高層級。

橫向轉型方向

  • → 產品經理:如果你對「做什麼」比「怎麼做」更有興趣,產品經理是自然的轉型方向
  • → 策略規劃 / 管理顧問:PM 的跨部門視野與問題解決能力,在顧問業非常受歡迎
  • → 敏捷教練(Agile Coach):專注於幫助組織導入敏捷方法論
  • → 創業:PM 的全局觀、資源管理與風險評估能力,是創業者的核心素質
專案管理師職涯路徑圖——垂直:初階PM → 中階PM → 資深PM/PM Lead → 專案總監/PMO主管 → 營運長;橫向分支:產品經理、策略規劃顧問、敏捷教練、創業
▲ 專案管理師職涯路徑圖——垂直:初階PM → 中階PM → 資深PM/PM Lead → 專案總監/PMO主管 → 營運長;橫向分支:產品經理、策略規劃顧問、敏捷教練、創業

非本科系與轉職者的入門路徑

台灣有大量文科、行銷、業務背景的人想轉職 PM,這完全可行——因為 PM 的核心能力是「協調」和「解決問題」,不是特定技術。

轉職三階段路線圖

第一階段:建立基礎(0–6 個月)

  • 學習專案管理基礎知識:閱讀 PMBOK 第七版(重點看原則篇)、上 CourseraGoogle 專案管理證書課程
  • 熟悉至少一個專案管理工具(建議從 monday.com 的免費方案開始,介面直覺、學習曲線低)
  • 考取 CAPM 證照(不需要專案經驗即可報考)

第二階段:累積實戰(6–12 個月)

  • 在現有工作中主動爭取專案協調的機會(例如:主動負責部門的年度活動規劃)
  • 用專案管理的框架來執行:寫專案章程、建立 WBS、追蹤進度、做結案報告
  • 建立作品集:把你協調過的專案整理成案例,量化成果(「在 3 個月內完成 XX 專案,節省 NT$XX 萬」)

第三階段:正式轉職(1–3 年)

  • 投遞初階 PM 或專案助理職缺,強調你的協調經驗與學習成果
  • 持續累積專案經驗,目標在 3 年內獨立負責中型專案
  • 考取 PMP 證照(需要累積足夠的專案管理時數)

文科背景的優勢:文科訓練的邏輯思考與文字表達能力,在 PM 工作中有具體應用場景:撰寫讓非技術人員看懂的報告、與客戶釐清需求、主持跨部門會議。很多技術背景的 PM 反而在這些環節上吃力。

專案管理師的資格與證照完整指南

主要證照比較

證照適合對象報名資格考試費用考試語言難度效期
PMP有 3 年以上專案經驗者學士學位 + 3 年 PM 經驗 + 35 小時培訓NT$14,000–16,000(PMI 會員價較低)支援繁體中文★★★★☆3 年(需 60 PDU 續證)
CAPM入門者、轉職者高中學歷 + 23 小時培訓約 NT$8,000–10,000支援繁體中文★★★☆☆3 年
PRINCE2歐洲企業、大型組織無特定資格要求Foundation 約 NT$12,000英文為主★★★☆☆無效期限制
CSM(Scrum Master)敏捷團隊成員參加 2 天認證課程NT$30,000–45,000(含課程)英文為主★★☆☆☆2 年

在台灣,PMP 是最被廣泛認可的證照,尤其在外商、金融業、大型 IT 公司中幾乎是標配。如果你的目標是 Scrum 敏捷團隊,CSM 會更實用。

證照選擇指南——你有3年以上PM經驗嗎?→ 是:考PMP → 否:你的團隊用敏捷方法嗎?→ 是:考CSM → 否:考CAPM入門
▲ 證照選擇指南——你有3年以上PM經驗嗎?→ 是:考PMP → 否:你的團隊用敏捷方法嗎?→ 是:考CSM → 否:考CAPM入門

PMP 備考完整流程(台灣考生版)

Step 1:確認報名資格

  • 學士學位(或同等學歷)+ 36 個月專案管理經驗
  • 或高中學歷 + 60 個月專案管理經驗
  • 加上 35 小時專案管理教育訓練(可透過線上課程取得)

Step 2:完成 35 小時培訓

Step 3:提交 PMI 申請

  • 在 PMI 官網註冊帳號,填寫專案經驗描述(每段經驗需描述你在五大流程中的角色)
  • 審核時間約 5 個工作天(有 10% 機率被抽中進行詳細審查)

Step 4:備考(建議 3–6 個月)

  • 核心教材:PMBOK 第七版(重原則與價值交付)+ PMI 的《Agile Practice Guide》
  • 模擬題庫:至少做 1,000 題以上,熟悉情境判斷題的思考邏輯
  • 讀書會:加入 PMI Taiwan Chapter 的讀書會,與其他考生交流

Step 5:考試

  • 180 題(含 5 題不計分的前測題),230 分鐘
  • 台灣考場:台北、台中、高雄的 Pearson VUE 考試中心,也可選擇線上監考
  • 考試內容比例:人員管理 42%、流程管理 50%、商業環境 8%
  • 約一半題目與敏捷/混合方法相關——不要只讀傳統瀑布式

Step 6:維持證照

  • 每 3 年需累積 60 個 PDU(Professional Development Units)
  • 取得方式:參加研討會、線上課程、撰寫文章、擔任志工等

沒有證照能當 PM 嗎?台灣企業的實際要求

我們分析了 104 人力銀行上超過 200 筆「專案管理師」職缺,發現以下趨勢:

  • 明確要求 PMP 證照的職缺:約 25–30%,集中在外商、金融業、大型 IT 公司
  • 寫「具 PMP 證照者優先」的職缺:約 40%,代表有加分但非必要
  • 完全不提證照的職缺:約 30–35%,多為中小企業與新創公司

更常見的 JD 要求

  • 「3 年以上專案管理經驗」(幾乎每個職缺都有)
  • 「熟悉 Jira / Confluence / MS Project」(IT 業)
  • 「具備跨部門溝通協調能力」(所有產業)
  • 「英文聽說讀寫流利」(外商必備,本土企業約 50% 要求)

結論:實務經驗 > 證照,但證照在外商與大型企業有明顯加分。 如果你的目標是外商或金融業的 PM 職位,PMP 幾乎是必備的。如果你在中小企業或新創,先累積實戰經驗更重要。

專案管理師常用工具推薦與選擇指南

核心 PM 工具比較(依團隊規模推薦)

選擇專案管理工具不是選「最強的」,而是選「最適合你團隊的」。以下是依團隊規模的推薦:

工具適合團隊免費方案付費方案起價核心優勢主要限制
monday.com5–50 人跨部門團隊2 人免費NT$360/人/月視覺化直覺、自動化強大、中文介面免費方案人數限制
ClickUp技術導向團隊有(功能限制)NT$300/人/月功能極豐富、高度客製化學習曲線較陡
Notion1–10 人小團隊有(慷慨)NT$480/人/月知識管理 + 任務管理一體缺乏甘特圖與進階 PM 功能
Jira軟體開發團隊10 人以下免費NT$250/人/月Scrum/Kanban 最佳支援非技術人員不友善
MS Project傳統企業、政府專案NT$1,100/月甘特圖與資源管理最強介面老舊、協作功能弱

你是哪種團隊?快速選擇指南

  • 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版,夠用且學習成本低
  • 5–15 人跨部門協作monday.com(我們團隊的首選,自動化功能省下大量手動追蹤時間)
  • 技術團隊跑 ScrumClickUp 或 Jira
  • 15 人以上的大型專案 → monday.com 企業方案,支援跨看板相依關係與工作負載檢視

(推薦試試 monday.com 的免費方案,不需要信用卡就能開始使用,我們團隊實際使用後在進度追蹤效率上提升明顯。)

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

monday.com 專案看板介面

甘特圖與視覺化工具

甘特圖在台灣企業中的使用場景非常廣泛,尤其是需要向高階主管報告進度時——一張甘特圖比十頁文字報告更有說服力。

常見使用場景

  • 製造業:新產品開發時程,從設計到量產的每個階段
  • 建築業:施工排程,標示關鍵路徑與里程碑
  • IT 業:系統導入專案,呈現各模組的開發與測試時程
  • 行銷業:年度行銷活動排程,確保各活動不衝突

monday.com 和 ClickUp 都內建甘特圖功能。如果你需要更專業的甘特圖(如資源平衡、關鍵路徑自動計算),可以考慮 monday.com 的甘特圖功能GanttPro

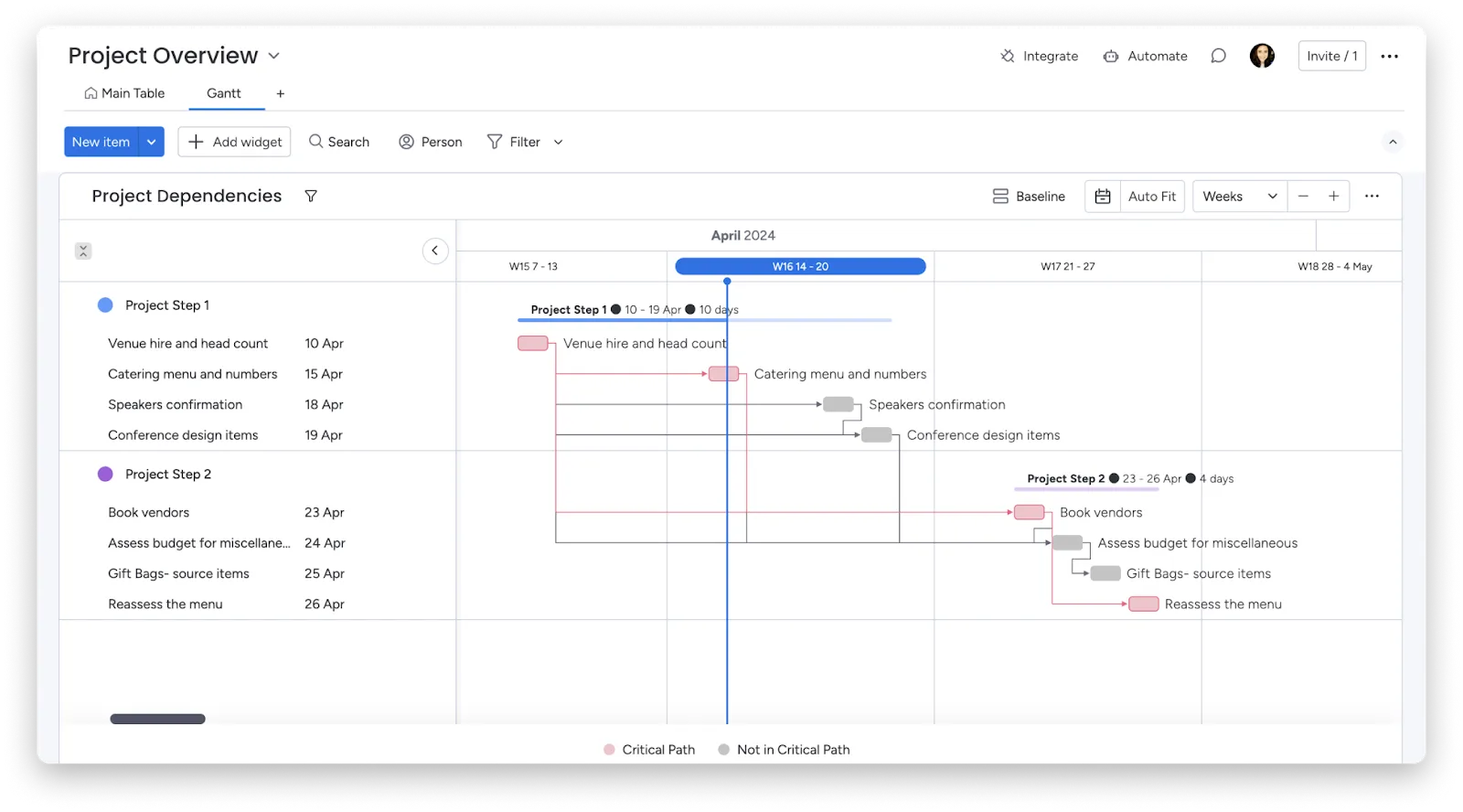

monday 甘特圖
monday.com 甘特圖檢視,顯示任務相依關係、里程碑與關鍵路徑標示

遠端與混合工作的 PM 工具組合

疫情後台灣企業的遠端與混合工作模式已成常態,PM 需要一套完整的工具組合來應對非同步協作的挑戰:

推薦工具組合

用途推薦工具說明
專案管理與進度追蹤monday.com所有人在同一個看板上更新進度,減少「你做到哪了?」的詢問
非同步溝通Slack + LoomSlack 處理即時訊息,Loom 錄製影片說明取代冗長會議
文件協作Notion + Google WorkspaceNotion 管理知識庫與會議紀錄,Google Docs 即時共編
視訊會議Google Meet / Zoom跨時區會議建議錄影,方便無法參加的成員回看
電子簽署pdfFiller/ SignNow專案文件簽署、合約管理,省去紙本往返時間

跨時區管理建議

  • 設定「重疊工作時段」(Overlap Hours):確保團隊至少有 2–3 小時的共同在線時間
  • 所有決策記錄在文件中,不要只在會議口頭討論
  • 用 monday.com 的自動化功能設定截止日提醒,避免時差造成的延遲

專案管理師的產業應用與工作環境

台灣五大主要產業的 PM 工作差異

同樣是「專案管理師」,在不同產業的工作內容差異極大。以下是台灣五大主要產業的比較:

1. IT / 軟體業

  • 主流方法論:敏捷(Scrum / Kanban)為主,部分大型專案用混合式
  • 工作特色:快速迭代、需求頻繁變更、與工程師密切協作
  • 必備技能:懂基本技術語言(API、資料庫、前後端)、熟悉 Jira 或 ClickUp
  • 台灣現況:金融科技、電商、SaaS 公司大量採用敏捷方法,PM 常兼任 Scrum Master

2. 製造業 / 半導體

  • 主流方法論:瀑布式(Waterfall)為主,強調文件與流程
  • 工作特色:跨廠區協調(台灣 + 中國 + 東南亞)、供應鏈管理、品質標準嚴格
  • 必備技能:熟悉 ISO 標準、供應鏈管理、MS Project
  • 台灣現況:台積電、鴻海等大廠的 PM 需要管理數十億預算的建廠或製程升級專案

3. 金融 / 保險業

  • 主流方法論:瀑布式為主,近年開始導入敏捷(尤其是數位金融部門)
  • 工作特色:法規遵循壓力極大,每個功能都需要法遵部門審核
  • 必備技能:了解金融法規(如個資法、洗錢防制法)、風險管理能力要求最高
  • 台灣現況:金管會的監管要求讓金融業 PM 的文件工作量特別大

4. 建築 / 工程業

  • 主流方法論:傳統瀑布式,強調施工排程與資源管理
  • 工作特色:現場管理挑戰大、供應鏈複雜、天候影響進度
  • 必備技能:工程基礎知識、合約管理、現場協調能力
  • 台灣現況:公共工程 PM 需熟悉政府採購法與相關法規

5. 醫療 / 生技業

  • 主流方法論:嚴格的階段閘門(Stage-Gate)流程
  • 工作特色:法規審查週期長(FDA、TFDA)、導入週期可達數年
  • 必備技能:了解醫療法規、臨床試驗流程、品質管理系統(QMS)
  • 台灣現況:生技新藥開發的 PM 需要極強的耐心與長期規劃能力
台灣五大產業PM工作差異:IT軟體業(敏捷為主、快速迭代)、製造業半導體(瀑布式、跨廠區協調)、金融保險業(法規遵循、文件密集)、建築工程業(現場管理、供應鏈複雜)、醫療生技業(階段閘門、長週期開發)
▲ 台灣五大產業PM工作差異:IT軟體業(敏捷為主、快速迭代)、製造業半導體(瀑布式、跨廠區協調)、金融保險業(法規遵循、文件密集)、建築工程業(現場管理、供應鏈複雜)、醫療生技業(階段閘門、長週期開發)

數位轉型浪潮下的 PM 新機會

台灣企業的數位轉型需求正在快速成長,這為專案管理師創造了大量新機會:

數位轉型帶動的 PM 職缺類型

  • ERP / CRM 導入 PM:協助傳統企業導入數位系統(如 SAP、Salesforce)
  • 電商平台建置 PM:管理從零到一的電商系統開發
  • AI / 數據專案 PM:協調資料科學家、工程師與業務部門,將 AI 模型落地
  • 雲端遷移 PM:帶領企業從地端伺服器遷移到雲端環境

AI 工具對 PM 工作的影響

AI 不會取代專案管理師,但會改變 PM 的工作方式:

  • 自動化進度追蹤:AI 可以自動分析任務完成率,預測延遲風險(monday.com 已內建 AI 助手功能)
  • 智能風險預測:根據歷史數據預測哪些任務最可能出問題
  • 會議摘要自動生成:AI 工具可以自動產出會議紀錄與行動項目
  • 報告自動化:進度報告、儀表板可以自動更新,PM 不再需要花大量時間手動整理數據

monday.com 的 AI 助手可自動偵測延遲風險並發送提醒,減少 PM 手動追蹤的時間。設定清楚的 KPI 來衡量專案成效,搭配 AI 自動追蹤,是未來 PM 的標準工作模式。

⭐ AI 新功能 ★★★★½ 4.7

monday.com AI 助手

  • 🤖 AI 自動排程——根據優先級和截止日分配任務
  • 📝 一鍵產生進度報告和會議摘要
  • 💡 AI 寫作助手,幫你撰寫任務描述和更新
  • 📊 自動分析資料趨勢,預測專案風險

免費方案即可使用 AI · 不需額外安裝

數位轉型專案的PM工作循環:需求評估 → 供應商選擇 → 系統設計 → 開發與測試 → 上線與培訓 → 持續優化(回到需求評估)
▲ 數位轉型專案的PM工作循環:需求評估 → 供應商選擇 → 系統設計 → 開發與測試 → 上線與培訓 → 持續優化(回到需求評估)

結論

專案管理師是推動組織成長與創新的關鍵角色。無論你是正在考慮入行的新手,還是想提升職涯的現職 PM,以下是本文的核心重點:

  • 專案管理師的核心價值在於「在混亂中創造秩序」——在時程、預算、品質三角限制下,協調多方資源交付成果
  • 台灣 PM 薪資範圍從初階 NT$40,000 到資深 NT$120,000+,PMP 證照可帶來 20–30% 的薪資加成
  • 實務經驗 > 證照,但在外商與大型企業中,PMP 是升遷的重要門檻
  • 工具選對比選貴重要:5 人以下用 Notion、5–50 人跨部門團隊用 monday.com、技術團隊用 ClickUp
  • 轉職 PM 完全可行——文科、行銷、業務背景的協調能力與溝通能力,正是 PM 最需要的軟實力

你的下一步行動:打開 monday.com,用「專案管理」模板建立你的第一個看板,把手邊正在進行的任務填進去——10 分鐘就能體驗專案管理工具如何讓你的工作更有條理。免費方案不需要信用卡,零風險開始。

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

專案管理師常見問題 FAQ

專案管理師和專案經理有什麼不同?

在多數台灣企業中,兩者職責相近,都負責專案全流程管理。差異主要出現在大型企業:專案管理師偏向執行與協調(進度追蹤、會議安排、文件管理),專案經理負責更高層級的決策與資源分配。在中小企業和新創公司,通常不做區分,統稱「PM」。求職時重點看 JD 中的實際職責描述,而非職稱。

沒有證照可以當專案管理師嗎?

可以。根據 104 人力銀行的職缺分析,約 30–35% 的 PM 職缺完全不要求證照,另有 40% 寫「具 PMP 者優先」但非必要。台灣企業更重視的是:3 年以上專案管理實務經驗、跨部門溝通協調能力、熟悉相關工具(如 Jira、monday.com)。不過,如果你的目標是外商或金融業,PMP 證照幾乎是必備的。

PMP 考試費用是多少?台灣在哪裡考?

PMP 考試費用約 NT$14,000–16,000(PMI 會員可享折扣,會費約 NT$4,500/年)。台灣考場位於台北、台中、高雄的 Pearson VUE 考試中心,也可選擇線上監考。考試為 180 題、230 分鐘,支援繁體中文。備考建議 3–6 個月,核心教材為 PMBOK 第七版與 PMI 的《Agile Practice Guide》。

專案管理師的薪資範圍?

台灣專案管理師的月薪範圍:初階 PM(0–3 年)NT$40,000–55,000、中階 PM(3–7 年)NT$55,000–80,000、資深 PM(7 年以上)NT$80,000–120,000+。產業差異明顯:IT 業 > 金融業 > 製造業 > 建築業。持有 PMP 證照者平均薪資高出 20–30%,外商 PM 薪資通常比本土企業高 20–40%。

初學者如何入門專案管理?

建議分三階段進行:第一階段(0–6 個月):學習 PMBOK 基礎知識、上 Coursera 的 Google PM 課程、熟悉 monday.com 或 Notion 等工具、考取 CAPM 證照。第二階段(6–12 個月):在現有工作中主動爭取專案協調機會,用專案管理框架執行並記錄成果。第三階段(1–3 年):正式轉職初階 PM,累積獨立負責專案的經驗,目標考取 PMP。

專案管理師需要懂程式嗎?

不一定,取決於你所在的產業。在 IT / 軟體業,你不需要會寫程式,但需要懂基本技術語言(如 API、資料庫、前後端架構),才能與工程師有效溝通、合理評估工期。在製造業、金融業、建築業,程式能力幾乎不是要求。不過,會用 Excel 公式、能看懂基本的數據分析,在所有產業都是加分項。

文科背景可以當 PM 嗎?

完全可以,而且有獨特優勢。PM 的核心能力是溝通協調、邏輯思考、文件撰寫——這些正是文科訓練的強項。很多技術背景的 PM 反而在「寫出讓非技術人員看得懂的報告」或「與客戶溝通需求」上吃力。建議的轉職路徑:先在現有工作中累積專案協調經驗,同時學習專案管理基礎知識與工具操作,再投遞初階 PM 或專案助理職缺。
