專案管理(Project Management,中文又稱項目管理、計劃管理)是在「範疇、時間、成本」三大要素構成的鐵三角限制下,把一件有明確終點的獨特任務,從立項規劃、執行到結案的系統化管理方法。 本文用一個電商會員系統改版的完整實戰案例,帶你走過五大生命週期(又稱五步驟)、比較瀑布/敏捷/混合三種方法論、拆解 PMI 人才三角能力,並附上 6 款工具比較表(含 NT$ 定價與 AI 功能)與證照學習路徑。
專案管理是什麼?一次搞懂定義、鐵三角與項目管理的差別
先給你一句可以直接引用的定義:專案管理就是運用知識、技能與工具,在有限的時間、預算與範疇下,規劃並監控一組特定任務,最終達成目標的過程。 而它的核心,永遠繞著三大要素打轉:
- 範疇(Scope):這個專案要做什麼、做到什麼程度
- 時間(Time):多久之內必須完成
- 成本(Cost):能動用的預算與資源有多少
英文 project 這個字,指的就是「有起點也有終點、為了達成特定目標而進行的一系列工作」;把 project management 直譯成中文,就是「專案管理」——台灣說「專案」,中國大陸慣稱「項目管理」,兩者是同一件事。
實務上你不需要死記學術定義,記住這句話就夠了:把一件複雜的事,拆成可控的步驟,在限制內完成。這套思維不只用在企業,你規劃一趟日本旅行、籌辦一場婚禮、裝修房子,背後都是同一套邏輯。

什麼是專案?跟日常營運有什麼不同

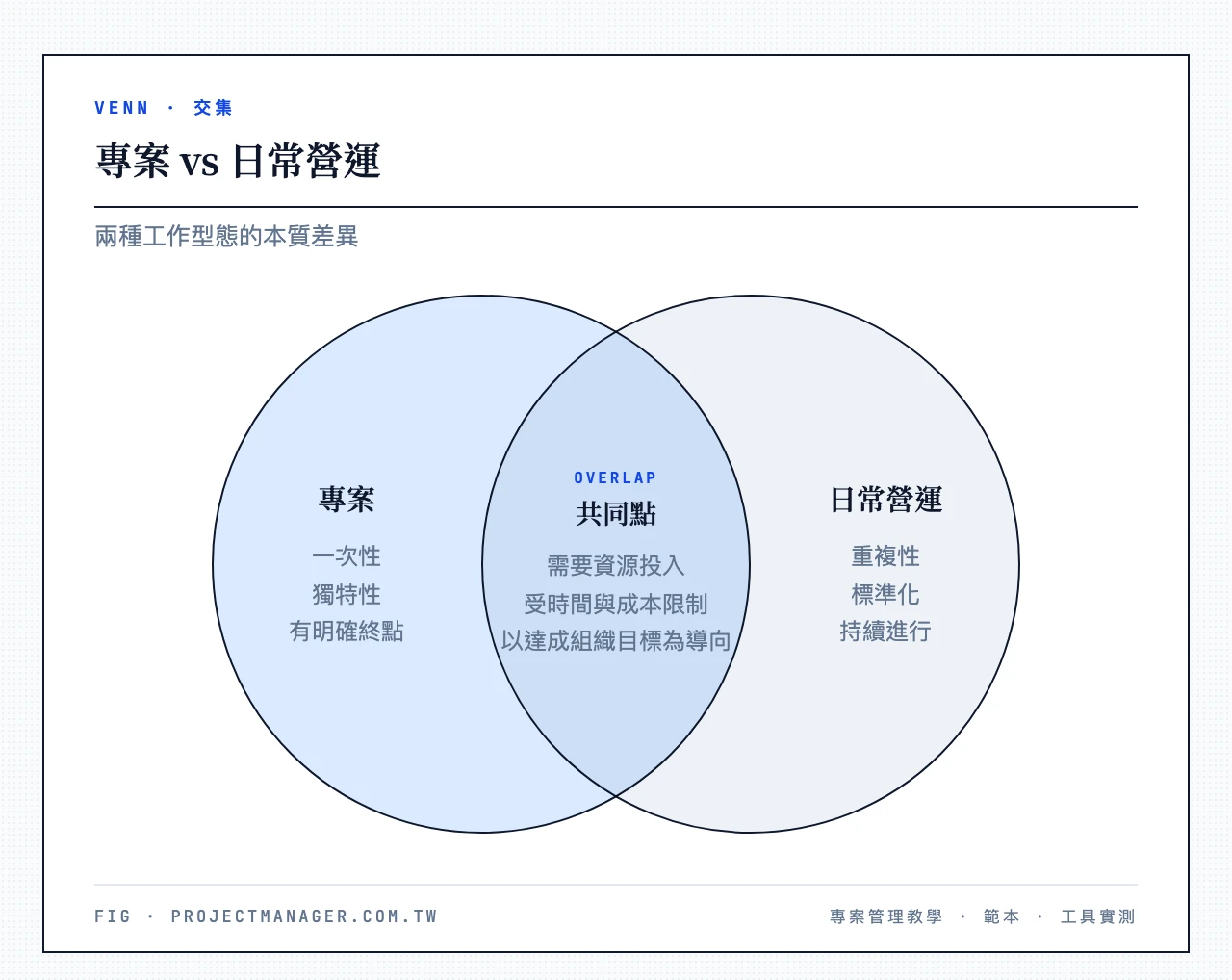

專案(Project)有三個特性:一次性(有明確的開始與結束)、獨特性(每次的條件都不同)、漸進明確性(細節隨著推進才逐步清晰)。
開發一個新產品是專案;每天處理客服工單不是。舉辦一場年度尾牙是專案;每月例行的財務結算不是。這個區分很重要,因為專案管理的整套方法論,是專門為「有明確終點的獨特任務」設計的——它不適合拿來管理那些日復一日、規格固定的例行營運。
專案管理的正式定義:又稱項目管理、計劃管理
回到「何謂專案管理」這個問題,正式一點的說法是:專案管理是應用知識、技能和工具,對專案的時程、預算和範疇進行規劃、執行與監控,以確保達成預定目標的系統化過程。 因為英文是 Project Management,所以你會看到大家直接用 PM 這個縮寫。
它涵蓋了多個環環相扣的核心流程——範疇管理、時間管理、成本管理、品質管理、風險管理,缺一不可。無論在台灣、香港還是中國大陸,專案管理的知識體系都是共通的。
專案管理鐵三角:範疇、時間、成本(又稱專案管理三要素)
前面提到的三大要素,業界稱之為「鐵三角」(Triple Constraint),也就是專案管理三要素:範疇、時間、成本。
這三者互相牽動:想要更多功能(範疇擴大),就得付出更多時間或金錢;想要更快完成,就得縮小範疇或增加預算。專案經理的核心工作,就是在這三個維度之間找到最佳平衡點。理解鐵三角,你就懂了為什麼「又好又快又便宜」幾乎不可能——而專案管理存在的意義,正是讓你在現實約束下做出最聰明的取捨。
回到開頭那個尾牙的比喻:場地、節目、預算、供應商,全都是這三要素在拉扯。如果你第一週就把所有工作項目列清、設好時間線、釐清誰負責什麼、預留應變方案,這場尾牙不只會順利,你還會成為同事眼中的「超級 PM」。這,就是專案管理帶來的差別。
專案管理有什麼好處?4 大實際效益(附 PMI 數據)
專案管理聽起來很正式,但它的價值非常實際。到底有多實際?根據 PMI(Project Management Institute)的研究,全球約有 11.4% 的企業投資因專案管理不善而浪費;反過來看,具備成熟專案管理能力的組織,專案成功率是其他組織的 2.5 倍。以下四項效益,就是導入系統化流程後最明顯的回報。
降低失敗風險
根據 PMI 的統計,採用標準化專案管理方法的組織,專案按時完成率比未採用的組織高出約 28%。原因很單純:當你在規劃階段就先識別出可能的風險,執行階段真的遇到意外時,就不會手忙腳亂。成熟的專案管理能力,就是把「臨時救火」變成「事先防火」。
資源用在刀口上
系統化的規劃能避免重複投入和資源浪費。舉例來說,只要你在專案開始前做好工作分解,就不會出現三個人同時在做同一件事、卻沒人做另一件關鍵任務的窘境。每一分預算、每一個人力,都被分配到真正需要的地方。
給團隊一個共同方向
專案管理讓每個成員都清楚:我們的目標是什麼、我負責哪一塊、什麼時候要交付。這對跨部門合作特別重要——當行銷、工程、設計各有各的優先順序時,專案管理架構就是大家共通的語言,把不同立場拉回同一條時間線上。
提供低成本的試點機會
企業想推動數位轉型,與其一口氣全面改造,不如先成立一個專案團隊,用有限的資源和時間測試可行性。這正是專案管理的精髓:用可控、可回收的方式嘗試新事物,成功就放大、失敗也只損失一小塊。
專案管理五大生命週期(又稱五步驟):從立項到結案的完整實戰案例

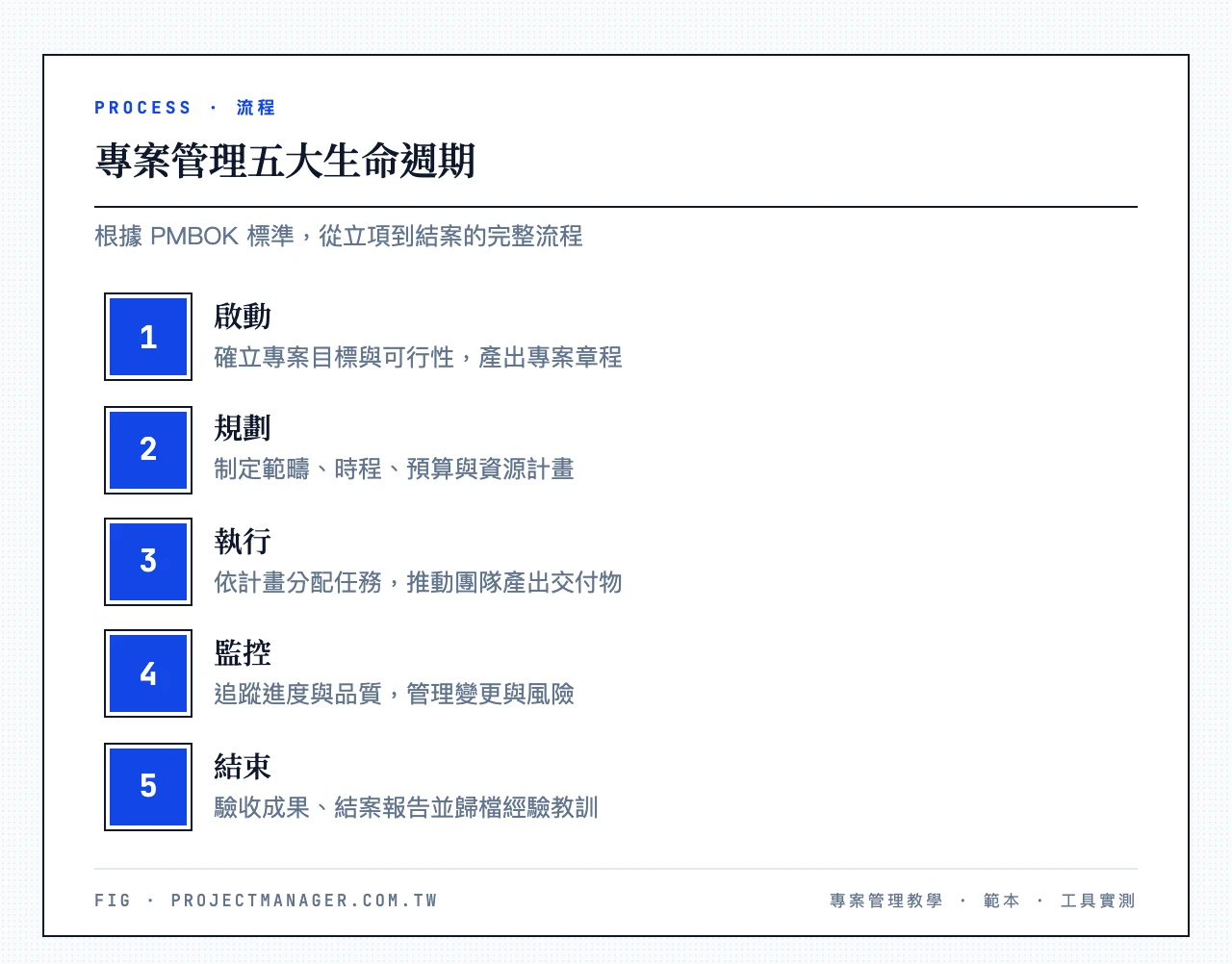

根據 PMBOK(Project Management Body of Knowledge)標準,任何專案都會經歷五個階段(也常被稱為專案管理五大流程或五步驟):啟動、規劃、執行、監控、結束。每個階段的產出與檢核點,都整理在這份五階段完整拆解裡。

以下用一家電商公司「會員系統改版」專案,帶你走過這五步。
啟動階段——電商會員系統改版怎麼立項&確認利害關係人
啟動這一週,你大部分時間都在開會和問問題。和產品經理確認改版目標(是提高續約率,還是增加新會員?)、和工程主管評估技術可行性、和設計師討論 UI 改動範圍、和老闆確認預算和截止日期。
你要把散落在各人腦中的資訊,彙整成一份專案章程(Project Charter),讓所有人對「我們到底要做什麼」有一致理解。這階段也要識別所有利害關係人(Stakeholder)——會影響專案或被專案影響的人,包括老闆、客戶、團隊成員,甚至是會被系統變動波及的終端使用者。
規劃階段——用 WBS 拆解工作包+甘特圖排時程
接下來兩週是規劃期,也是整個專案最關鍵的階段——投入在規劃上的時間,通常能在執行階段大幅減少返工。

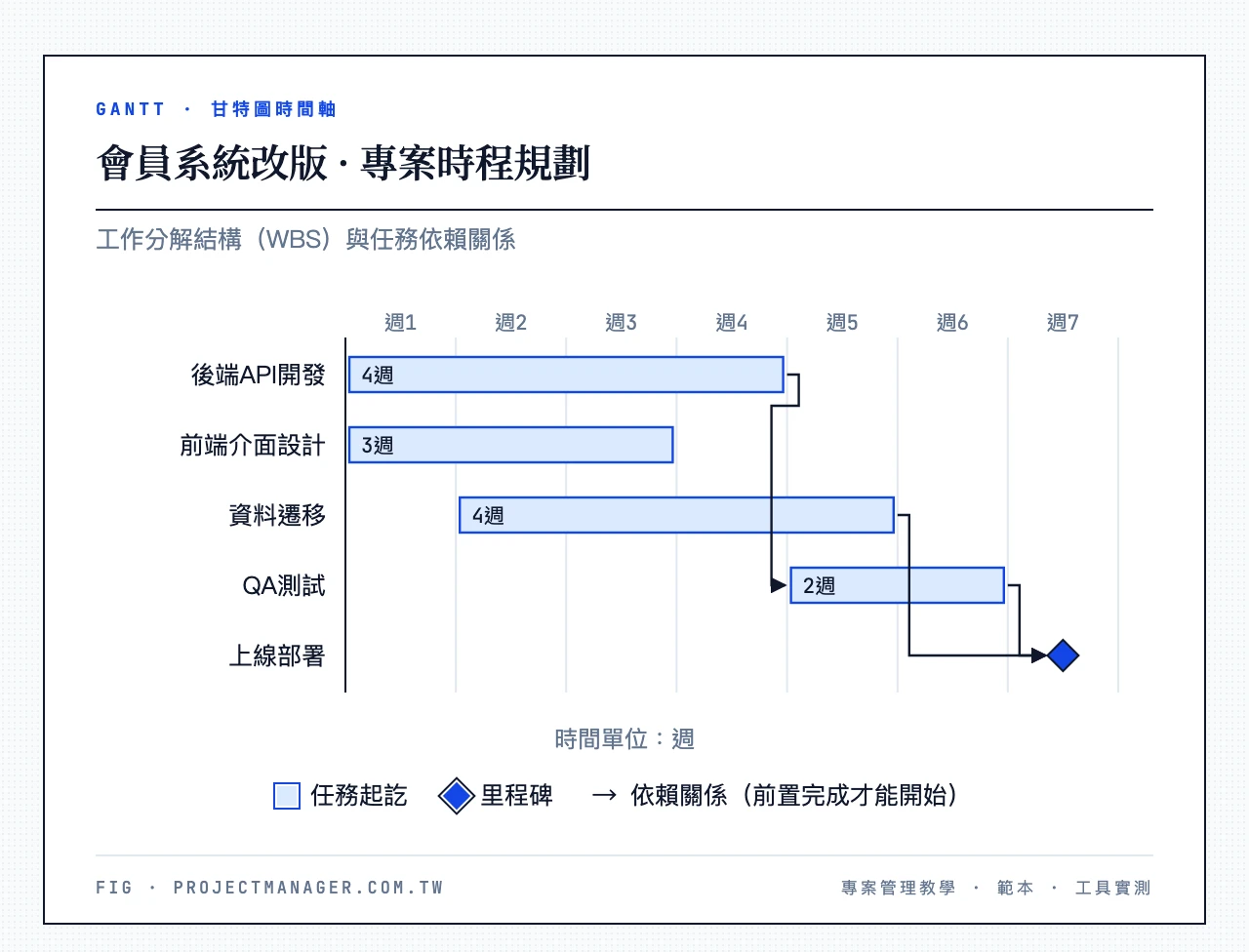

面對「會員系統改版」這種大專案,就像吃一頭大象——一口吃不下,但切成一塊一塊就可以了。你用工作分解結構(WBS)把它拆解成具體工作包:後端 API 開發、前端介面設計、QA 測試、資料遷移、上線部署。每個工作包指定負責人、估算時間、標記依賴關係(QA 測試要等後端開發完成才能開始),再用甘特圖把任務排上時間線。這一整套規劃動作,也就是完整的專案規劃六步驟在做的事。
執行階段——站立會議、跨部門協調實例
進入執行期,你的角色變成「交通指揮」。每天早上 15 分鐘的站立會議,掌握每個人的進度和卡關點。後端工程師說第三方支付 API 文件有問題?你去聯繫供應商。設計師和產品經理對某個介面有分歧?你把他們拉來,用專案目標當判斷依據,快速做出決定。PM 的價值不在寫程式,而在「排除障礙、讓對的人專注在對的事」。
監控階段——紅黃綠燈進度報告、範疇蔓延應對、關鍵路徑法找風險
監控與執行同步進行。週五你交一份進度報告給老闆,用紅黃綠燈標示各項工作的狀態。這階段要特別提防範疇蔓延(Scope Creep)——需求不斷擴張,卻沒有對應增加時間和預算。每一個「順便加個小功能」的要求,都要回到鐵三角重新評估。

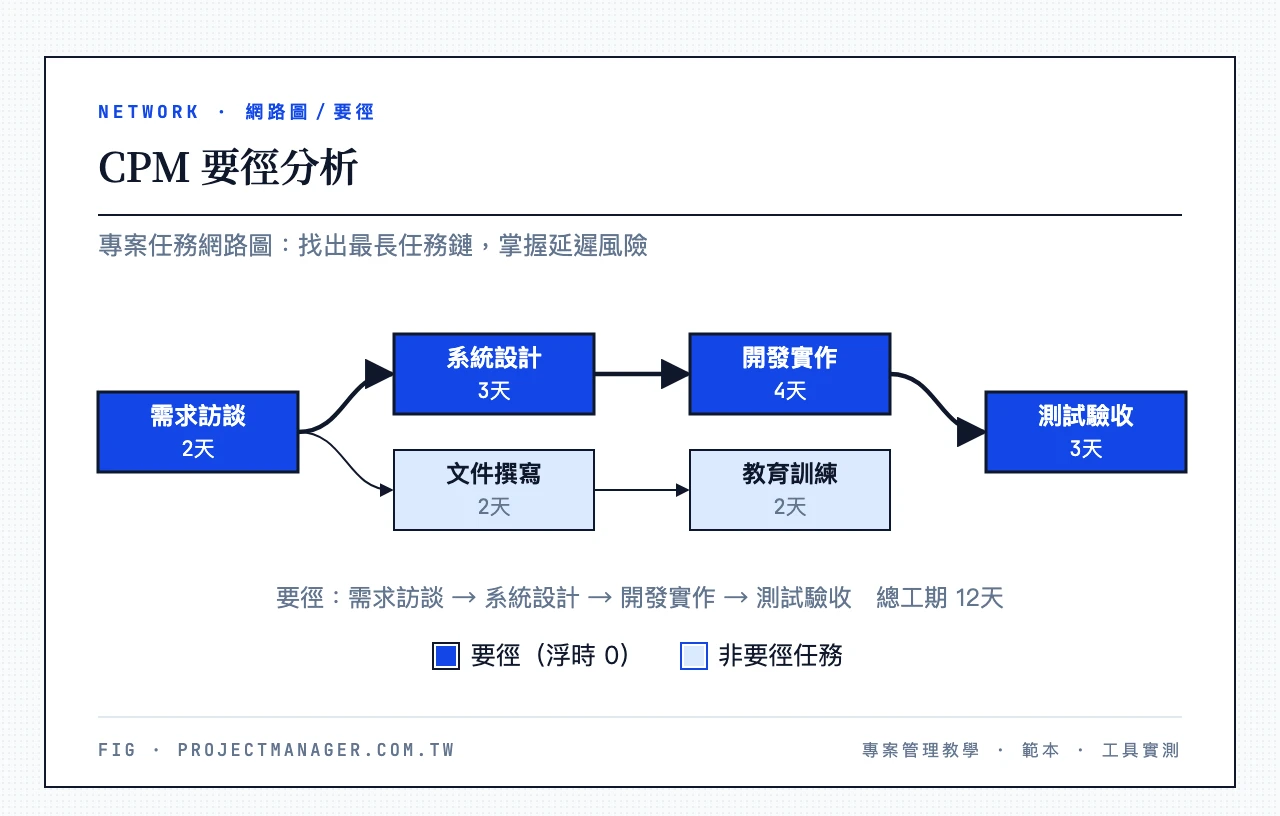

同時,用關鍵路徑法(CPM)找出最長的任務鏈:只要這條路徑上任何一個任務延遲,整個專案就會延遲。搭配紮實的風險管理,好的 PM 不是不遇到問題,而是遇到問題時早已備好對策。
結束階段——上線收尾、經驗總結怎麼寫
最後一週是上線與收尾:確認所有測試通過、準備好回滾方案(萬一出包怎麼辦)、通知客服團隊即將上線的變動。上線後觀察一週,沒有重大問題就正式結案,並寫一份經驗總結(Lessons Learned):這次做對了什麼、下次可以改進什麼。很多團隊跳過這一步,但它其實最有學習價值——下一個專案能做得更好,往往就是因為你認真回顧了上一個。
專案管理方法論:瀑布、敏捷、混合怎麼選?

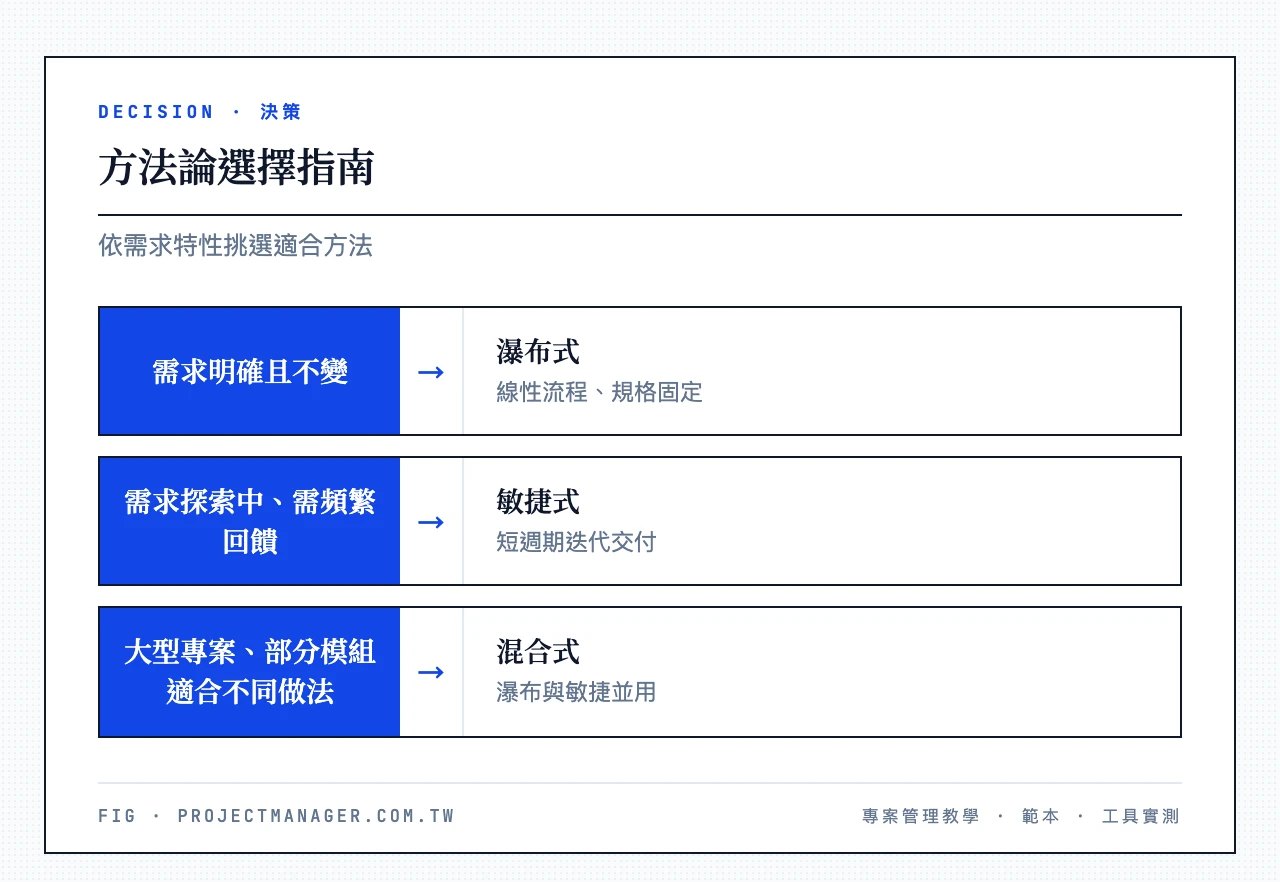

選方法論不用死背定義,關鍵是理解「你的專案適合哪一種」。下面先介紹三種主流做法,最後給你一個判斷框架。
瀑布式管理(Waterfall)——適合場景舉例
最傳統的方法:按線性順序,一個階段完成後才進入下一個。需求分析 → 設計 → 開發 → 測試 → 上線,像瀑布一路往下流。
適合:需求明確、變動少的專案,例如蓋一棟大樓、執行有固定規格的政府標案——你不會做到一半突然說「把二樓改成游泳池吧」。不適合:需求隨時可能改變的軟體開發或數位產品。
敏捷式管理(Agile)——Scrum vs Kanban
敏捷管理的核心是擁抱變化。專案被切成一連串短週期迭代(Sprint,通常 1–4 週),每次迭代都交付一個可用的產品增量,再依使用者回饋持續調整。敏捷的完整運作流程,這篇Agile 開發全流程教學講得很清楚。
最常見的兩個敏捷框架是 Scrum 敏捷框架(以固定週期的 Sprint 運作,有 Product Owner、Scrum Master 等明確角色分工)與看板(Kanban)(用視覺化看板追蹤流程,限制同時進行的任務數量)。適合:軟體開發、數位產品、行銷活動等需要快速迭代的場景。
混合式管理(Hybrid)——PMI 過半組織採用
現實中很少有專案完美符合純瀑布或純敏捷。混合式取兩者之長:需要嚴謹規劃的部分(合規、架構設計)用瀑布,需要快速迭代的部分(UI 開發、功能測試)用敏捷。根據 PMI 調查,已有超過一半的組織採用某種形式的混合方法。
3 個問題快速判斷你該用哪種方法論

問自己三個問題:
- 需求明確嗎? 開始前已確定且不太會變 → 瀑布;還在探索、隨時可能調整 → 敏捷。
- 使用者需要頻繁參與嗎? 需持續收集回饋 → 敏捷;客戶只在頭尾參與 → 瀑布。
- 規模與複雜度如何? 大型專案中部分模組適合瀑布、部分適合敏捷 → 混合。
專案管理需要哪些能力?PMI 人才三角框架

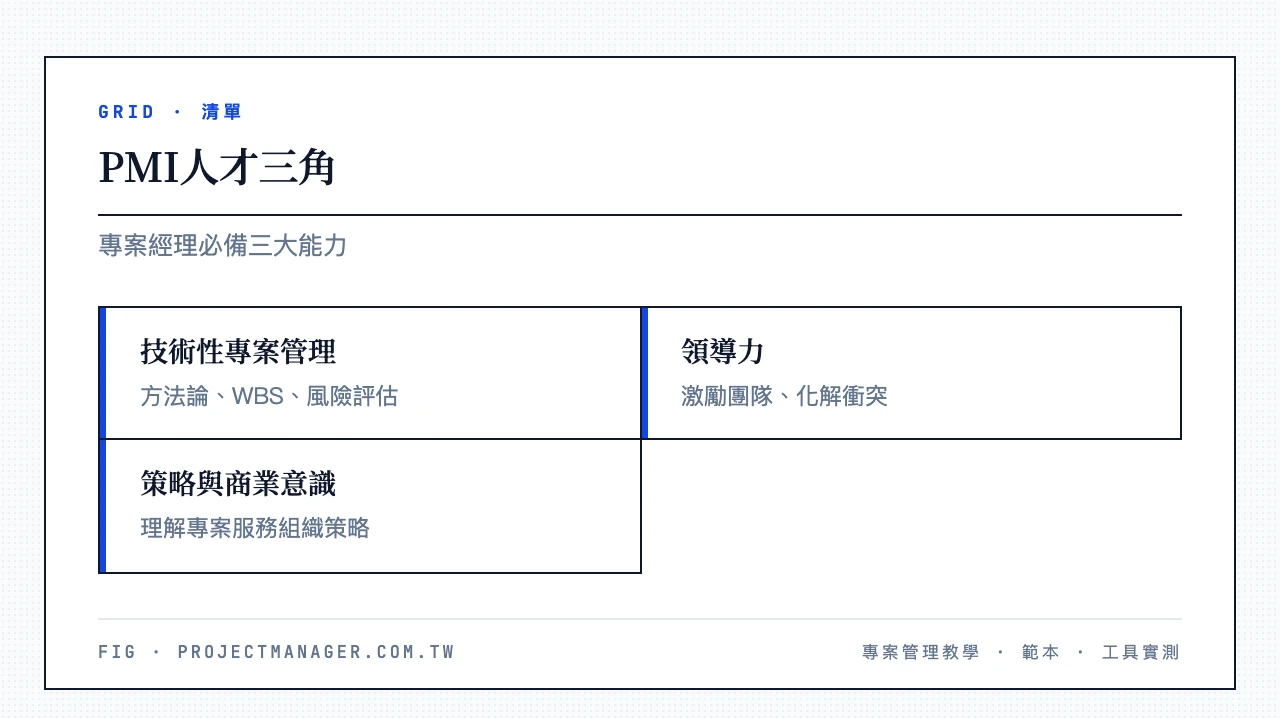

好的專案經理需要的遠不只工具操作能力。根據 PMI 的「人才三角(Talent Triangle)」,PM 需要三類能力。

技術性專案管理
掌握方法論(瀑布、敏捷、混合)、會用 WBS 和甘特圖、能做風險評估、了解預算管理。在 AI 時代,這也包括善用自動化工作流程與 AI 工具來提升效率。
領導力
激勵團隊、建立信任、化解衝突。專案往往涉及跨部門協作,不同立場的碰撞在所難免——這裡領導力與情緒智商(EQ)比 IQ 更重要。你需要在壓力下保持冷靜,在資訊不完整時果斷決策。
策略與商業意識
理解專案如何服務於組織整體策略。一個 PM 如果只關注「任務有沒有準時完成」,卻忽略「這個專案到底有沒有在創造價值」,那他只是個高效的任務追蹤器,不是真正的專案經理。
那「專案管理師」是 PM 嗎? 在台灣,「專案管理師」「專案經理」「PM」通常指的是同一種角色——負責統籌專案從立項到結案的人;差別多半只是職稱習慣或證照命名(例如某些證照名為「專案管理師」)。至於和「產品經理(Product Manager)」的差別:專案經理管的是「把這件事在時間與預算內做完」,產品經理管的是「該做哪件事、產品要往哪個方向走」。兩者常縮寫都是 PM,但職責重心不同——專案經理的職責與能力有更深入的說明。
專案管理軟體推薦:AI 時代怎麼選對工具?
在挑工具之前,先感受一下這幾年最大的轉變。同樣一件事,「以前」和「現在」的差別是這樣的:
- 寫週報:以前你花半天從各工具彙整資料、手動標記哪些任務延遲;現在 AI 會自動追蹤看板狀態、一鍵生成進度摘要,在任務即將超時時主動通知你。
- 拆解任務:以前新專案啟動要花兩小時把需求文件整理成任務清單;現在 AI 能讀取需求文件、自動拆解成任務並建議優先順序。
- 會議記錄:以前會議結束後,你對著潦草的筆記試圖回想「剛才到底決定了什麼」;現在 AI 會議助手自動記錄、提取行動項目。
- 新人 onboarding:以前新成員加入專案,你得花一整天帶他讀完所有文件;現在用 AI Q&A,新人用自然語言提問就能自己找到答案。
掌握 AI 工具,已經不是加分項,而是 PM 的基本功。
快速選擇指南:你是哪種團隊?
- 5 人以下、剛接觸專案管理 → 先用 Notion 免費版,兼顧知識管理
- 5–15 人跨部門協作 → monday.com(我們的首選),自動化與自訂性最強
- 技術團隊跑 Scrum → ClickUp,免費版功能最豐富
- 15 人以上大型專案 → monday.com 企業方案
- 需要大量視覺化協作(腦力激盪、流程設計) → Miro
6 款工具比較表(含 NT$ 定價與 AI 功能)
| 工具 | 最適合 | 免費方案 | 付費起價 | 繁中支援 | AI 功能 | 免費試用 |
|---|---|---|---|---|---|---|
| monday.com | 中大型團隊、流程自動化 | 最多 2 人、3 個看板 | 約 NT$288/人/月(US$9) | ✅ | monday AI | 免費試用 → |
| ClickUp | 全功能需求、預算有限 | 任務數不限、60MB 儲存 | 約 NT$224/人/月 | ❌ | ClickUp Brain | 免費試用 → |
| Notion | 知識管理+輕量專案 | 個人版免費、7 天頁面歷史 | 約 NT$320/人/月(US$10) | ✅ | Notion AI | 免費試用 → |
| Miro | 視覺化協作、遠端工作坊 | 3 個白板 | 約 NT$256/人/月(US$8) | ❌ | Miro AI | 免費試用 → |
| Teamwork | 客戶專案、代理商 | 最多 5 人、5 個專案 | 約 NT$320/人/月(US$9.99) | ❌ | 有限 | 免費試用 → |
| Wrike | 企業級跨部門管理 | 使用者不限、基本功能 | 約 NT$320/人/月(US$10) | ✅ | Wrike AI | 免費試用 → |
💡 繁中支援以各廠商官方語言設定文件為準(monday、Wrike、Notion 提供繁體中文介面;ClickUp 與 Miro 目前無中文介面)。
💡 NT$ 價格以 US$ 定價依匯率約估(1 USD ≈ 32 NTD),實際金額請以各官網最新公告為準;所有工具都提供免費方案或試用期,建議先免費試用再決定。
Monday.com——最強自動化的工作作業系統
monday.com 的核心優勢在於高度自訂化:你可以從零設計看板結構、自動化規則和工作流程,完全不需要寫程式。舉個能感受到差別的例子——你可以設定一條規則:「任務延遲超過 2 天,自動通知負責人並在 Slack 提醒」,這類問題以前要等到週會才發現,現在在擴大前就被處理掉。
再加上 monday AI 能幫你撰寫任務描述、生成公式、摘要整個專案進度,以及與 Google Drive、Slack、Zoom 等 200+ 工具整合、完整的繁體中文介面,使它成為台灣市場上最受歡迎的 PM 工具之一。免費方案不需要信用卡,5–15 人的跨部門團隊尤其適合入手。
ClickUp——免費版最強的全能平台
ClickUp 被稱為「一個 App 取代所有工具」,它把任務管理、文件協作、目標追蹤、白板、表單全塞進同一個平台。它的 Free Forever 方案在所有 PM 工具中功能最豐富——任務數與成員數不限(儲存空間 60MB),對預算有限的技術團隊或新創特別有吸引力;升級到 Unlimited 約 NT$224/人/月,甘特圖與時間軸就全開了。ClickUp Brain(AI 加購)的特色是「跨工作空間搜尋」,不只在當前專案找資訊,還能橫跨所有工作空間回答你的問題。學習曲線比 monday 稍陡,但一旦上手幾乎能覆蓋所有工作需求。
Notion——知識管理與專案管理的最佳結合
Notion 從筆記工具起家,如今已是成熟的生產力平台。它的獨特之處在於用關聯式資料庫把一切串起來:任務連到會議紀錄、會議紀錄連到需求文件、需求文件連到客戶資料,形成一張互相連結的知識網。Notion AI 支援繁體中文,能撰寫專案文件、摘要長篇紀錄、用 Q&A 查找工作空間資訊。如果你的團隊重視「把知識整理好」而不只是「把任務追蹤好」,Notion 會是很好的起點。新手上路的操作細節,Notion 入門完整指南與Notion Projects 功能教學都值得一讀。
Miro——視覺化協作的首選

Miro 是一塊無限延伸的線上白板。腦力激盪、使用者旅程繪製、回顧會議、專案規劃——任何需要「一群人同時看著同一面牆思考」的場景,它都很出色。Miro AI 能自動整理便利貼、歸類想法、生成摘要,Talktrack 功能還能在白板上錄製異步視訊說明,特別適合跨時區的遠端團隊。
Teamwork——為代理商和顧問公司設計
Teamwork 的差異化在於客戶管理:你可以給客戶獨立登入權限,讓他們自己查看進度和回饋,不用每週花時間整理報告寄出。內建的時間追蹤和計費功能,讓你精準掌握每個專案的投入時間與利潤率。如果你是廣告代理商、設計公司或顧問公司,Teamwork 值得認真考慮(此為管理連結,非本站聯盟夥伴)。
Wrike——企業級的選擇
Wrike 專攻大型組織的跨部門管理。Wrike AI 提供智能風險預測與進度預估,根據歷史數據預判哪些任務可能延遲,讓你提前介入。它與 Adobe Creative Cloud、Salesforce、Google Apps 等企業平台深度整合,加上企業級安全性與合規支援,是大型企業 IT 部門的常見選擇。
六款之外還想橫向評比更多選項?這份11 款工具實測比較會有幫助。
如何開始學習專案管理?入門路徑與證照比較
最有效的學習方式是「邊學邊做」,建議走三步。
第一步:建立理論框架。 從一門結構化的課程開始,例如 Coursera 上的 Google 專案管理專業證書,約 6 個月完成、適合零基礎,涵蓋瀑布與敏捷兩種方法論並有大量案例練習。
第二步:用工具練手。 免費註冊 monday.com、ClickUp 或 Notion,拿一個生活中的專案來練習:規劃一趟旅行、籌辦一場聚會、追蹤你的學習進度。重點不是用什麼工具,而是讓大腦習慣「目標 → 拆解 → 排程 → 追蹤 → 反思」這套思維;順帶把時間管理技巧與 SMART 目標設定一起練起來,效果更好。
第三步:累積經驗後考證照。 有了實戰經驗後,證照能系統性補齊知識盲點,也是履歷上的有力背書。
5 大證照比較
| 證照 | 發證機構 | 適合對象 | 費用 | 重點 |
|---|---|---|---|---|
| PMP | PMI | 3 年以上 PM 經驗 | 約 NT$21,600(US$675) | 最受認可,採 PMBOK 第七版 |
| CAPM | PMI | 入門者、學生 | 約 NT$9,600(US$300) | 不需工作經驗,轉職首選 |
| PMI-ACP | PMI | 熟悉敏捷者 | 約 NT$15,840(US$495) | 需敏捷專案經驗 |
| DASM | PMI | 想學混合方法者 | 依培訓機構 | 涵蓋紀律敏捷混合式管理 |
| Google PM Certificate | Google / Coursera | 零基礎入門 | 約 NT$1,570/月(US$49) | 約 6 個月完成,業界認可度上升 |
💡 證照費用為非會員價;NT$ 為依 US$ 官方定價換算的約估值(1 USD ≈ 32 NTD),PMI 證照另有會員/非會員價差,實際費用請以 PMI 及 Coursera 官網最新公告為準。
💡 關於 PMBOK 第七版:這是一次重大更新,從傳統的「五大流程組 + 十大知識領域」轉為以 12 個專案管理原則和 8 個績效域為核心,更強調適應性與價值交付,而非僵化的流程步驟。準備考 PMP 務必以第七版為準。
結論
專案管理聽起來很學術,本質卻很簡單——把一件複雜的事拆成可控的步驟,然後確保每一步都朝目標前進。 快速回顧本文重點:
- 定義與三要素:在範疇、時間、成本組成的鐵三角限制下完成獨特任務
- 五大生命週期(五步驟):啟動、規劃、執行、監控、結束
- 三種方法論:需求穩定用瀑布、需頻繁迭代用敏捷、兩者兼有用混合
- PMI 人才三角:技術性專案管理、領導力、策略與商業意識缺一不可
- 工具與學習:小團隊先用 Notion,跨部門協作首選 monday.com,技術團隊用 ClickUp;學習走「理論 → 工具練手 → 證照」三步
工具可以之後再挑,方法論可以慢慢學,但思維模式從今天就能開始建立。想把這篇的方法論立刻付諸實踐?第一步:打開 monday.com,用「專案啟動模板」建立新看板,填入專案章程欄位——10 分鐘就能建好你的第一個專案框架(免費方案不需要信用卡)。
專案管理常見問題(FAQ)
什麼是專案管理?
專案管理(又稱項目管理、計劃管理)是在有限的時間和資源內,運用專業知識、技能與工具來規劃、執行和監控一個專案,確保它達成預定目標的系統化過程。核心是在範疇、時間、成本三個維度之間取得平衡。
專案管理的三大要素是什麼?
專案管理三大要素就是俗稱的「鐵三角」:範疇(要做什麼、做到什麼程度)、時間(多久完成)、成本(預算多少)。三者互相牽動,改變其中一項通常會影響另外兩項,PM 的工作就是在三者間找到最佳平衡。
專案管理的五步驟是什麼?
專案管理五步驟(又稱五大生命週期)依序為:啟動(定目標、識別利害關係人、寫專案章程)、規劃(排時程、定預算、做 WBS)、執行(推動工作、協調資源)、監控(追蹤進度、控管範疇蔓延與風險)、結束(驗收成果、記錄經驗總結)。
專案管理師是 PM 嗎?跟專案經理一樣嗎?
在台灣,「專案管理師」「專案經理」「PM」通常指同一種角色,都是負責統籌專案從立項到結案的人,差別多半只是職稱或證照命名習慣。要注意的是它和「產品經理」不同:專案經理管「把事情在時間與預算內做完」,產品經理管「該做哪件事、產品方向往哪走」。
專案管理需要什麼能力?
依 PMI 人才三角,PM 需要三類能力:技術性專案管理(方法論、WBS、甘特圖、風險與預算管理)、領導力(激勵團隊、化解衝突、果斷決策)、策略與商業意識(理解專案如何創造價值)。此外,溝通與批判思考是貫穿所有維度的基礎能力。
專案管理有哪些方法論?
主要有三種:瀑布式(Waterfall,適合需求明確的專案)、敏捷式(Agile,含 Scrum 與 Kanban,適合需快速迭代的軟體與數位產品)、混合式(Hybrid,結合兩者,已被過半組織採用)。常用技術則包括 WBS、甘特圖、關鍵路徑法與風險管理。
AI 如何改變專案管理?
AI 正在自動化行政工作:自動追蹤進度並生成報告、智能任務分配與排程建議、風險預測與預警、會議紀錄與行動項目提取、知識庫的智能搜尋問答。主流工具如 monday.com、ClickUp、Notion 都已內建 AI,讓 PM 把時間拿回來做策略思考與團隊溝通。
專案管理中最常見的挑戰是什麼?
最常見的是範疇蔓延(需求不斷擴張卻沒增加時間預算)、資源不足、時間壓力、跨部門溝通不順,以及應對突發變更。用 WBS 定義範疇、用風險管理預防問題、用自動化工具減少行政負擔,是應對這些挑戰的有效方法。
