【敏捷管理】完整教學|4步驟導入+8種方法+工具比價

讀完你能分辨敏捷與 Scrum 的差異、判斷手上的專案適不適合導入敏捷,並依團隊規模選對方法、工具與導入時程,直接動手跑第一個 Sprint。

KEY TAKEAWAYS90 秒摘要
  • 01敏捷管理是把工作拆成短週期、以迭代和持續回饋適應變化的專案管理方法
  • 02Agile是價值觀與原則、Scrum是落地的具體框架、兩者並非同一層次
  • 03需求已鎖定、法規要求完整文件、組織高度階層化或團隊缺自我管理經驗時不建議貿然導入敏捷
  • 04主流敏捷方法包含Scrum、Kanban、XP、Lean,各自適合不同痛點的團隊
  • 05導入敏捷可依起始、執行、監控、結束四步驟進行,團隊規模不同導入時程也不同

還不確定?先看 4 款敏捷工具比較

敏捷管理是一種把工作拆成短週期、以迭代和持續回饋來適應變化的專案管理方法。本文附敏捷與 Scrum 差異比較、5 大應用場景、8 種方法、4 步驟導入時程,以及 4 款工具的 NT$ 價格比較表。

敏捷管理是什麼?四大核心原則與 Scrum 差異一次搞懂

很多人第一次接觸敏捷,會被一堆名詞卡住:Agile、Scrum、Sprint、Backlog……其實只要抓住一句話——敏捷是「先交付一小塊、拿回饋、再修正」的循環——後面的框架與工具都只是實現這件事的方法。這一段先把定義、四大原則、以及台灣讀者最常混淆的「Agile 和 Scrum 到底差在哪」講清楚。

敏捷管理的定義與敏捷宣言起源

敏捷管理(Agile Management,也常稱敏捷專案管理/Agile Project Management)是一套在「環境不確定、需求會變」的情況下管理專案的方法。它以人為中心,強調小團隊協作、高反應性,並用四個關鍵元素運作:

  • 迭代與增量開發:把專案切成一段段短週期(迭代),每一段都設計、開發、測試,並產出「可交付的成品增量」。
  • 客戶參與:客戶不是專案開始時提一次需求就消失,而是全程參與、持續給回饋。
  • 接受變更:需求在過程中改變被視為常態,流程本身就設計來吸收變化。
  • 自我組織團隊:團隊自己決定怎麼把事情做好,而不是每一步都等主管指派。

它的源頭是一份由十多位軟體開發者共同簽署的《敏捷軟體開發宣言》,主張用更輕、更快、更貼近使用者的方式取代厚重的計畫式流程。想完整了解宣言的四大價值與十二項原則,可以延伸看敏捷宣言逐條解析

用 monday dev 進行敏捷管理的專案畫面
使用monday Dev來進行敏捷管理。來源:規劃、執行及協作, 更快交付更優質的產品

敏捷四大核心原則

剛接觸敏捷的人最常問的一題,就是「敏捷的四大原則是什麼」。答案是《敏捷宣言》的四大核心價值——注意,這裡強調的是「左邊比右邊更重要」,但右邊並非不重要:

  1. 個體與互動,重於流程和工具:再好的工具,也不該妨礙人與人之間的有效溝通。
  2. 可用的軟體,重於詳盡的文件:先做出能運作的東西(例如 MVP),而不是先寫一大疊沒人看的文件。
  3. 客戶合作,重於合約談判:靠持續合作理解真正需求,而不是抓著合約字面辦事。
  4. 回應變化,重於遵循計劃:計畫會過期,能因應變化調整方向才是本事。

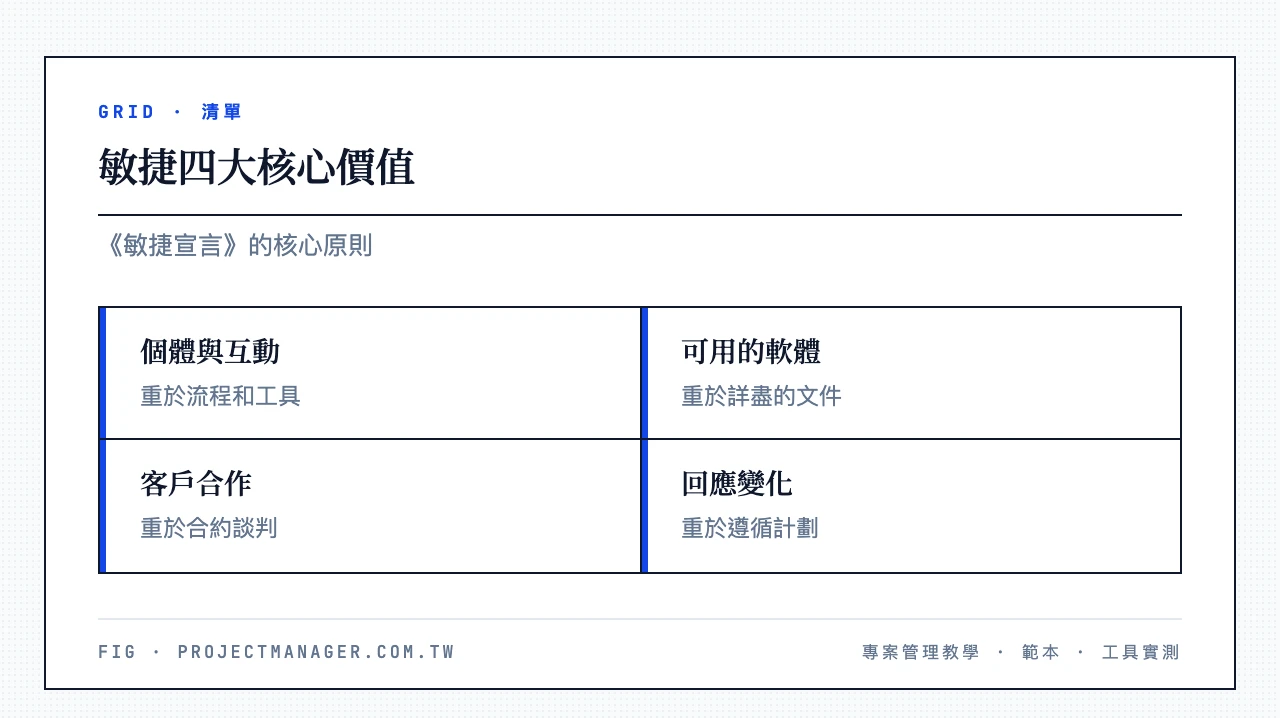

敏捷四大核心價值:個體與互動重於流程和工具、可用的軟體重於詳盡的文件、客戶合作重於合約談判、回應變化重於遵循計劃
▲ 敏捷四大核心價值

在這四大價值之下,宣言還延伸出 12 項原則,濃縮如下,方便你一次看全貌:及早且持續交付有價值的成果、歡迎後期變更、頻繁交付、業務與開發每日合作、圍繞受激勵的個人建立專案、面對面溝通最有效、可用的成果是進度的主要衡量、維持可持續的步調、持續追求技術卓越、力求簡潔、最佳成果出自自我組織團隊、團隊定期反思並調整。

Agile 與 Scrum 差異:整體哲學 vs 具體框架

這是最常被混用、也最該講清楚的一點:Agile 是一種價值觀與原則(哲學),Scrum 則是把這套哲學落地的其中一種具體框架。

用一個比喻:Agile 像「均衡飲食」這個原則,告訴你方向;Scrum 則像一份「一週菜單」,明確規定 Sprint 週期(通常 2–4 週)、三種角色(Product Owner、Scrum Master、開發團隊)、以及站會、規劃、回顧等固定活動。你可以照 Agile 精神但不用 Scrum(例如改用 Kanban);但只要在跑 Scrum,你一定是在實踐 Agile。搞懂這層關係,之後看 Kanban、XP、Lean 就不會再打結了。

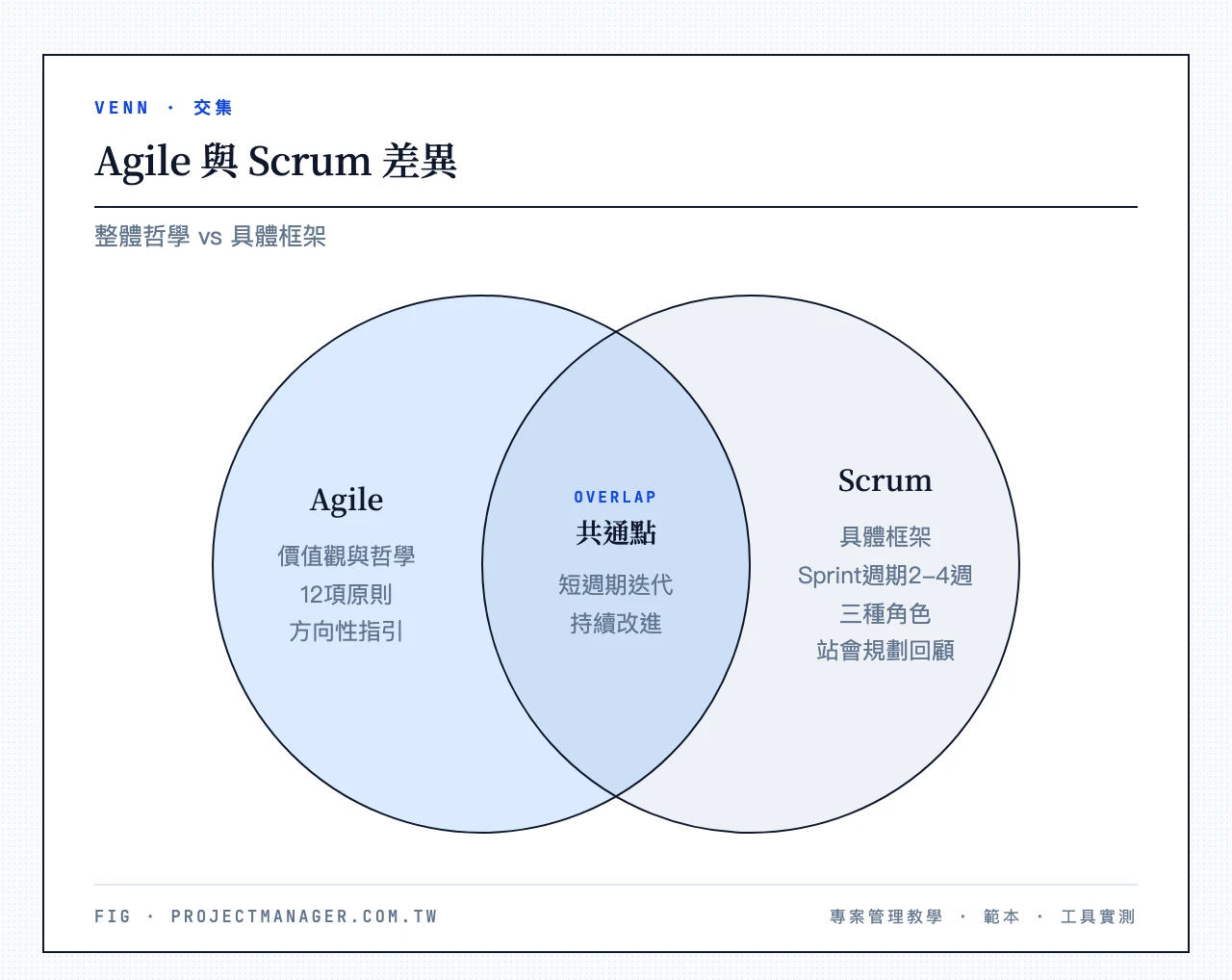

Agile與Scrum差異:Agile是價值觀與12項原則的整體哲學、Scrum是含Sprint與角色的具體框架、兩者共通點為短週期迭代與持續改進
▲ Agile 與 Scrum 差異

敏捷管理 vs 傳統專案管理比較表

敏捷不是憑空出現,而是在傳統專案管理遇到「需求變太快、瀑布跑不動」時的回應。兩者差異一表看懂:

面向 敏捷專案管理 傳統專案管理
計畫與執行 迭代、增量推進 一次性、線性推進
面對變更 歡迎並適應變更 盡量避免變更
控制方式 靠持續回饋與調整 靠嚴格計畫與管控
團隊結構 跨部門、自我組織 依賴領導與階層
客戶角色 全程參與 多在頭尾參與
品質控制 每個迭代持續進行 多在專案結束時進行
風險管理 早期頻繁交付以降風險 靠詳細計畫與分析控管
產品定義 邊做邊靠回饋定義 開始時就全面定義

實務上,monday.com 這類平台可以把 Product Backlog、Sprint 看板與燃盡圖放在同一個工作區,能把上面表格右欄的「線性、集中管控」轉成左欄的「迭代、透明協作」。兩種方法也不是互斥,混合式(前期用計畫、開發用敏捷)在許多團隊反而最實際。

免費下載:專案管理範本大全(7 種)
企劃書、會議記錄、SOP、WBS、8D 報告、專案進度表、PDCA——7 種最常用的專案管理範本,每份都內建填寫範例與說明,換成你的內容就能用。輸入 Email,範本包立即寄到你的信箱;一併訂閱《借力 Lever Stack》每週電子報——精選省時工具與方法,隨時可退訂。
由《借力 Lever Stack》每週電子報寄送

5 大應用場景 | 哪些專案適合、哪些不該貿然導入

敏捷最初生於軟體開發,但現在早已外溢到產品、行銷、研發與遠端協作。這一段整理五種最常見的適用場景與具體效益,並且——這是多數文章跳過但最關鍵的——告訴你哪些情況反而不該貿然導入

軟體開發——需求多變時如何用敏捷降低風險

軟體開發天生面對需求變動與技術變革。舉個具體例子:一支原本要開發「餐廳內用點餐系統」的團隊,做到一半發現市場需求轉向外送,於是快速把專案方向改為開發「外送系統」,只調整下一個 Sprint 的優先序就接住了變化,而不是把整份規格打掉重練——這正是「接受變更」原則的實際樣貌。用敏捷的短週期迭代,能把「一次做完才發現方向錯」的巨大風險,拆成「每 2 週檢查一次」的小風險。

這也是敏捷軟體開發強調測試驅動開發(TDD)與持續整合(CI)的原因:在每個迭代結束就整合、測試,能在錯誤擴大前先抓出來,長期下來明顯減少後期返工。

monday dev 協助團隊快速因應需求變動的看板
monday dev 可以幫助你快速因應需求變動。來源:monday Dev

新產品開發與行銷專案——用迭代交付降低試錯成本

新產品與行銷專案的共同特徵是「上市前你其實不知道市場買不買單」。敏捷用早期驗證與迭代交付,把賭注切小:先推最小可行版本、收集真實回饋、再決定加碼哪個方向。

  • 新產品:硬體或軟體團隊用快速原型與 A/B 測試,依市場反饋持續調整設計,縮短「從想法到驗證」的距離。可搭配產品開發流程一起規劃。
  • 行銷專案:把多檔活動當成一個個 Sprint,每檔跑完就看數據、留下有效的、砍掉無效的,行銷策略在幾週內就能反覆優化。

因為交付是頻繁且透明的,客戶或利害關係人能直接看到自己的回饋被實現,滿意度自然提升。舉例來說,一支開發遠端健康監測應用的團隊,維持「每兩週交付一個新功能、並定期收集使用者評價回饋」的節奏,就能讓客戶全程看到需求被逐步實現——這是敏捷相對傳統模式最明顯的效益之一。

monday dev 的產品路線圖規劃畫面
monday dev 可以幫助你規劃良好的路線圖。來源:規劃、執行及協作, 更快交付更優質的產品

研發專案與遠端團隊——跨部門協作與快速反饋

研發(科研、新藥、技術驗證)需要「邊做邊學」,方向常隨新發現調整;敏捷的迭代與回饋循環,剛好讓研發團隊在每個階段依實驗結果修正計畫,也讓進度與成本的預測更貼近現實。舉個具體例子:一家醫療設備製造商在市場急需呼吸機時,快速把生產線轉為生產呼吸機,並在每個迭代都取得醫院的實際使用反饋,邊做邊校正規格與品質。這種頻繁交付的節奏,同時是一種風險控管——問題被早期發現,才不會拖到最後才爆。

遠端與跨時區團隊更需要敏捷。自我組織與透明看板讓每個人隨時看得到「誰在做什麼、卡在哪」,搭配每日站會與即時協作工具,就算分散在不同城市也能維持同一個節奏。例如把線上學習平台(LMS 系統)的功能拆成一個個 Sprint 交付,就是遠端 EdTech 團隊常見的做法。

遠端團隊使用 monday dev 進行跨部門協作
來源:monday dev Product Development Management Features

這些情況不建議貿然導入敏捷

敏捷不是萬靈丹。多數教學跳過、但最實用的,其實是「哪類專案不適合敏捷」。以下四種情況,貿然導入反而會製造混亂:

  • 需求已完全鎖定、幾乎不會變:例如規格白紙黑字定死的政府標案或合約制專案,用瀑布式反而更省事、更好驗收。
  • 法規強制留存完整文件:醫療、金融、航太等受高度監管的專案,需要完整可追溯的文件鏈,敏捷「輕文件」的做法會與稽核要求打架(此時可採混合式,保留必要文件)。
  • 組織文化仍高度階層化:如果所有決策都要層層上呈,「自我組織團隊」根本動不了,應先做文化與授權的調整再導入。
  • 團隊缺乏自我管理經驗:敏捷高度依賴成員能自主、能溝通、能扛責任。若團隊還不習慣,先從一個小專案試點、搭配教練帶,比全面導入穩得多。
哪些情況不適合貿然導入敏捷:需求已完全鎖定不會變→用瀑布式、法規強制留存完整文件→用傳統或混合式、組織文化高度階層化→先做文化與授權調整、團隊缺乏自我管理經驗→先培訓與小專案試點
▲ 哪些情況不適合貿然導入敏捷

4+4 種敏捷方法 | Scrum、Kanban、XP、Lean 怎麼選

敏捷底下有很多流派。它們共享同一套價值觀,差別在「用什麼節奏、規範什麼」。先看四個主流方法,再用一張表補上另外四種,讓你對整個生態有完整地圖。

Scrum——透過迭代和增量達成目標

Scrum 是最普及的敏捷框架,把專案切成一個個 2–4 週的 Sprint。每個 Sprint 開始有規劃會議(決定這輪要做什麼)、每天有 15 分鐘站會(同步進度與卡點)、結束有審查與回顧會議。它靠固定節奏與明確角色,讓團隊在混亂中維持穩定產出,特別適合需求會變但仍需可預測交付的產品團隊。

Run a vision pass on the image and align alt + caption to what it actually shows; if unsure, revert to the live caption 「ClickUp 的 Scrum 框架模板」.
ClickUp 儀表板的 Sprint Burnup 圖表小工具。來源:Agile Project Management Software by ClickUp

Kanban 看板——可視化流程,限制在製品數量

Kanban 用一塊看板把工作流程視覺化:每個任務是一張卡片,隨著「待辦 → 進行中 → 完成」移動。它的靈魂是「限制在製品數量(WIP limit)」——同時進行的任務越少,切換成本越低、越快完成。相較 Scrum 的固定迭代,Kanban 沒有 Sprint 邊界,更適合工作持續流入、優先序常變的維運或客服團隊。想從零建看板,可參考看板流程建立教學

敏捷專案管理實踐方法Kanban 看板:可視化流程,限制工作量,提升效率
▲ Kanban 看板核心運作

Extreme Programming (XP)——強調工程實踐

XP 把重心放在「寫出高品質的程式碼」,包含一整套工程實踐:測試驅動開發(TDD)、持續整合(CI)、重構、結對編程、集體程式碼所有權。它要求客戶高度參與、團隊持續改進,適合對程式品質與技術債敏感的開發團隊。

Lean 精實開發——消除浪費

Lean 源自豐田精實生產,核心是「消除任何不創造價值的浪費」。它的七大原則是:消除浪費、增強學習、延遲決策到最後責任時刻、快速交付、賦權團隊、內建品質、綜觀全局並整體優化。當你的痛點是「流程冗長、卡關太多」,Lean 的價值流思維會很對症。

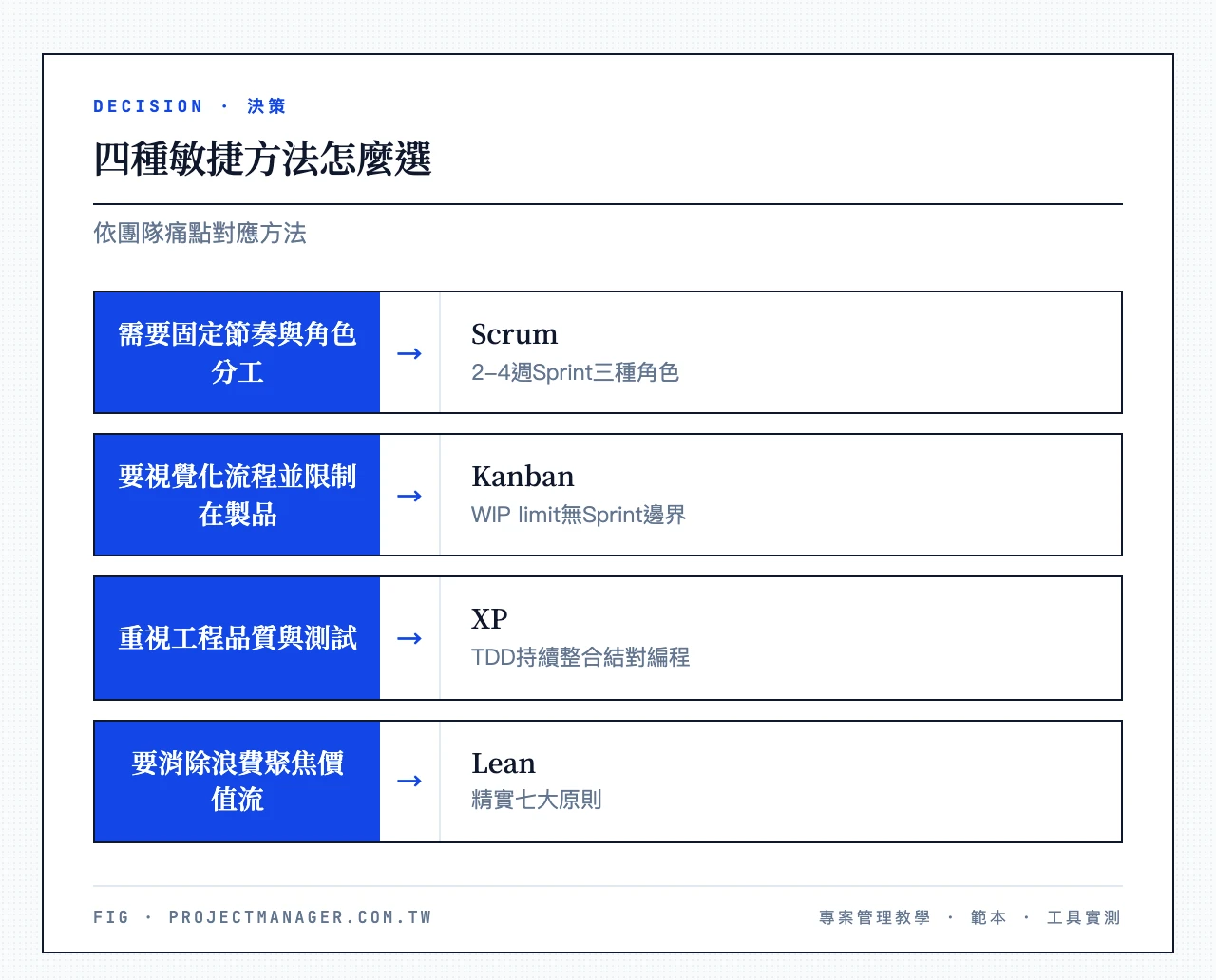

四種敏捷方法怎麼選:需要固定節奏與角色分工→Scrum、要視覺化流程並限制在製品→Kanban、重視工程品質與測試→XP、要消除浪費聚焦價值流→Lean
▲ 四種敏捷方法怎麼選

其他 4 種敏捷方法一覽

想更完整地認識敏捷生態,以下四種方法各用一句話帶你認識:

方法 一句話重點
APF(Adaptive Project Framework) 承認需求會變,以「可用資源與時間」為前提滾動調整範疇
XPM(Extreme Project Management) 面對高度不確定、變化極快的專案,允許頻繁改變計畫與方向
ASD(Adaptive Software Development) 用「推測—協作—學習」循環取代傳統的計畫—設計—建置
DSDM(Dynamic Systems Development Method) 固定時間與成本、彈性調整功能範疇,強調全程業務參與

敏捷導入 4 步驟 | 完整流程與團隊規模時程對照

前面談了觀念與方法,這一段直接給你可執行的流程。為了不落入「空泛步驟」,我們用一個貫穿全程的示意情境來說明:一支 8 人的 SaaS 產品團隊,要把「多人協作白板」功能上線,預計跑 6 個 Sprint。

⚠️ 提醒:以下這支 8 人 SaaS 團隊為教學用示意情境,並非特定公司實例。 文中出現的故事點數、Sprint 完成度等數字,僅用來說明流程運作,Replace the whole blockquote with a one-liner: (以下 8 人 SaaS 團隊為教學用示意情境,故事點數等數字僅用來說明流程。)。

敏捷導入4步驟:起始(需求收集與建立Product Backlog)、執行(Sprint規劃與每日站會)、監控(進度追蹤與調整)、結束(Sprint回顧與總結)
▲ 敏捷導入4步驟

Step1 起始——專案規劃、需求收集與 Product Backlog 建立

先釐清專案目標、商業價值、資源與限制,再與利害關係人一起把需求寫成「使用者故事」(格式:某角色,想做某動作,以獲得某結果)。接著把所有故事集中成一份 Product Backlog(產品待辦清單),並排出優先序。

在示意情境裡,這支團隊列出 40 條使用者故事,由 Product Owner 依商業價值排序,把「即時多人游標」放在最前面。清單怎麼排序才不會失焦,可參考待辦清單排序框架

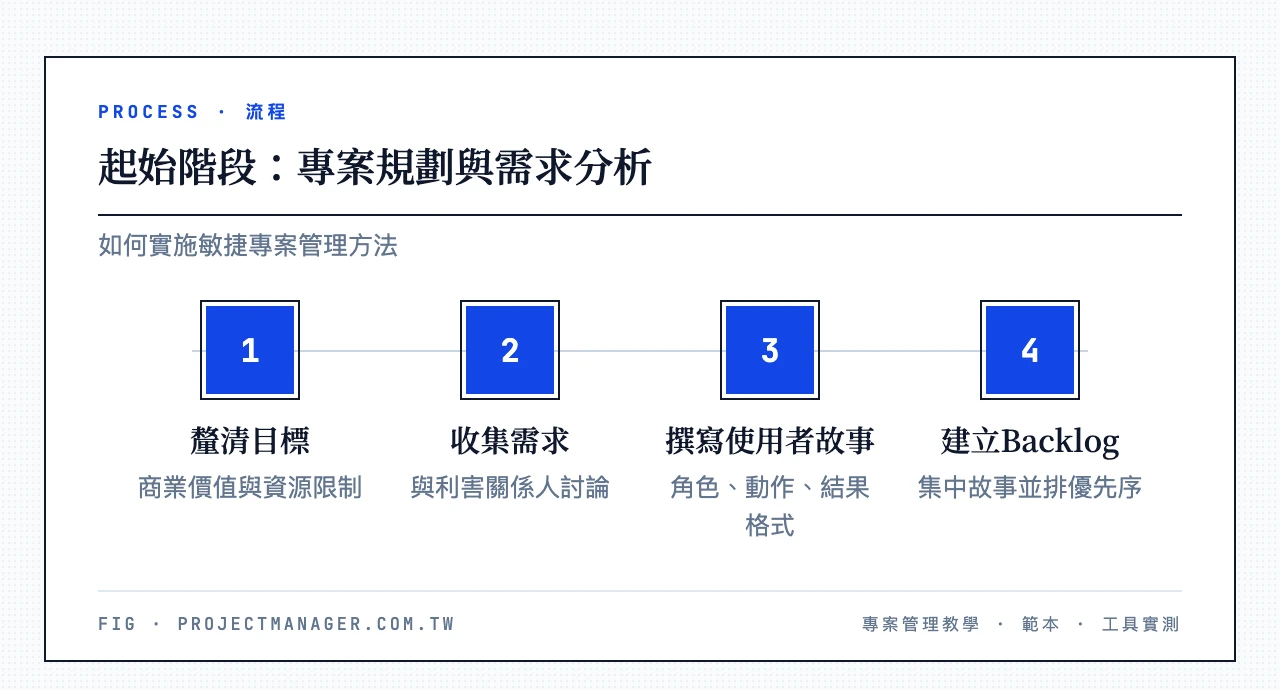

敏捷起始階段4步驟:釐清目標商業價值、與利害關係人收集需求、以角色動作結果格式撰寫使用者故事、集中建立Backlog並排優先序
▲ 起始階段:專案規劃與需求分析

Step2 執行——Sprint 規劃、每日站會與迭代交付

從 Backlog 頂端挑出這輪能完成的項目,進行 Sprint 規劃。團隊常用「故事點數」估算工作量,而不是直接估小時——因為相對大小比絕對時間更準。想學怎麼估,看故事點數估點教學

Sprint 循環圖,含四個節點:Sprint 規劃(挑選 Backlog 項目/故事點數估算)→ 每日站會(昨天/今天/阻礙)→ 迭代開發與交付→ 速度校正(實際完成點數回饋下輪規劃),箭頭首尾相接形成閉環
▲ Sprint 循環圖

Sprint 開跑後,每天 15 分鐘站會,各自回答「昨天做了什麼、今天要做什麼、卡在哪」。示意團隊在第 1 個 Sprint 承諾 20 點、實際完成 16 點,於是把速度校正為「每個 Sprint 約 16 點」,後續估算更貼近現實。這種靠成員自主推進、彼此補位的運作,正是打造敏捷團隊的核心——由 Product Owner 顧價值、Scrum Master 顧流程、開發團隊顧交付。

Step3 監控——追蹤進度並即時調整

執行不等於放著跑。透過燃盡圖、看板與站會持續監控進度,一旦偏離就當場調整,而不是等到週會才發現。

「Sprint 中途需求突然暴增怎麼辦?」 這是最常見的問題。敏捷的原則是:進行中的 Sprint 範疇盡量凍結,新需求先進 Backlog、下一輪再排。 若新需求緊急到非做不可,做法是與 Product Owner 協商,換掉等量的既有項目(拿掉 X 點、放進 X 點),而不是硬塞——否則團隊會過載、品質會崩。實務上,可以在 monday.com 的時間軸與甘特檢視上設一條自動化規則:任務延遲超過 2 天就自動通知負責人,讓問題在擴大前被看見,而不是拖到 Sprint 結束才攤開。

Sprint進度追蹤4步驟:Sprint規劃設定基準線、燃盡圖與站會同步進度、延遲逾2天自動化提醒負責人、與PO協商即時調整等量項目
▲ Sprint進度追蹤

Step4 結束——Sprint Retrospective 與專案總結

每個 Sprint 結束都要開回顧會議(Retrospective):哪些做得好、哪些要改、下一輪具體改哪一項。這是團隊從錯誤學習、持續變強的引擎。示意團隊在第 3 個 Sprint 回顧時發現「測試卡在最後一天」,於是改成「每完成一條故事就即時測試」,第 4 個 Sprint 的完成點數就從 16 拉到 19。回顧會議怎麼開才不流於形式,看Sprint 回顧實戰指南。整個專案結束時,再做一次總回顧,評估目標達成度並把經驗帶到下個專案。

不同團隊規模的導入時程差很多,別用同一把尺衡量。以下為一般經驗法則,實際時程會因組織文化、既有流程與導入方式而有明顯差異,僅供你抓個大方向參考:

團隊規模 上手/全面導入時程 重點與注意事項
5–10 人小團隊 相對較快上手 先跑通 1–2 個 Sprint,工具與角色可從簡
10–30 人多團隊 通常需要更長時間穩定 需協調跨組依賴,統一 Backlog 與定義
30 人以上跨部門 多半需要分批試點再全面導入 常需大規模敏捷框架與教練,逐步擴散

4 款敏捷工具推薦 | 功能與 NT$ 價格比較

手動跑 Sprint 的極限來得很快:用 Excel 或白板管 Backlog,到第二、三個 Sprint 就會卡在任務狀態沒人同步、進度要手動整理。這時把 Backlog 搬進 monday.com(免費方案不需信用卡),Sprint 看板會跟著任務狀態即時更新,不用再手動整理。

工具是敏捷的加速器,不是主角。但選對工具,能讓 Backlog、Sprint、站會、回顧全部在同一個地方發生。先給你一個快速自我定位:

  • 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版把流程跑順。
  • 5–15 人跨部門協作monday.com(我們的首選)。
  • 技術團隊跑 Scrum、要深度自訂ClickUp
  • 15 人以上大型專案monday.com 企業方案

Monday.com

monday.com 是一個高度視覺化、可彈性自訂的協作平台,能用列表、看板、時間軸、甘特等多種檢視呈現同一份資料。它的自動化與整合能力,讓「任務指派、狀態同步、逾期提醒」都能自動跑,很適合拿來管內容排程這類持續流入的工作。

針對開發團隊,它另外推出 monday dev,把敏捷需要的功能整合成一站:客製化工作流程、自動化任務、跨部門協作、衝刺(Sprint)管理、Bug 追蹤、藍圖(Roadmap)規劃、衝刺回顧七大功能。對「想一套工具跑完 Scrum 全流程」的產品團隊很對味。免費方案不需要信用卡,最多 2 人可永久使用,很適合先開一塊看板試跑一個 Sprint。

monday.com 的專案管理介面
monday介面。來源:Monday.com
monday.com 官方網站的價格方案頁面
monday.com 各方案價格與功能對照(2026 年 8 月)
monday.com 官方網站的範本庫畫面
monday.com 範本庫:涵蓋各種情境的現成專案範本

ClickUp

ClickUp 是功能極為全面的專案管理工具,任務管理、時間追蹤、文件、甘特圖一應俱全,同時支援 Scrum、Kanban 與混合式,並可深度自訂工作流程與任務狀態。它的報表與分析很強,適合喜歡「什麼都要能自己調」的技術導向團隊。需注意的一點:ClickUp 的中文介面支援情況請以官網最新語言支援公告為準,若團隊對英文接受度高,影響通常不大。

ClickUp 敏捷管理的 Roadmaps 時間軸畫面
ClickUp 的敏捷管理 Roadmaps 時間軸。來源:Agile Project Management Software by ClickUp

Notion

Notion 把筆記、知識庫、任務與專案管理結合在同一個工作區,你可以做任務清單、看板、Wiki,並用敏捷範本直接開跑。它的彈性與輕量,讓它特別適合小型團隊與個人——當團隊還在 5 人以下、想先把流程與文件整合起來時,Notion 免費的個人版是很好的起點。

Notion 的敏捷專案管理模板
Notion的敏捷管理模板。來源:Notion Agile Project Management Template

Jira

Jira 是專為軟體開發設計的工具,提供完整的敏捷工具集:敏捷報表、自訂看板、問題追蹤、版本管理,並能與 Confluence、Bitbucket 等 Atlassian 生態整合,很受工程團隊青睞。要留意的是,它的官方中文介面目前僅提供簡體中文,對需要繁體介面的團隊是個考量點。

Jira 的敏捷專案管理介面
來源:Jira | Atlassian (and point the href to https://www.atlassian.com/software/jira)

四款工具的方案與價格比較如下(以年繳制參考價換算,實際費率請以各官網最新公告為準) and fill the cells: monday.com → Basic 約 NT$288(Standard 約 NT$384、Pro 約 NT$608); Notion → Plus 約 NT$320(US$10); Jira → pull from facts DB or write 「Standard,依官網」.:

工具 起始付費方案 價格(NT$/人/月) 免費方案 適合團隊規模
monday.com Basic 起 Basic 約 NT$288(Standard 約 NT$384、Pro 約 NT$608) 有(免費版最多 2 人) 5–15 人跨部門協作
ClickUp Unlimited 約 NT$224 起(Business 約 NT$384) 有(Free Forever,60MB) 技術/開發團隊
Notion Plus Plus 約 NT$320(US$10) 有(個人版免費) 5 人以下小團隊
Jira Standard 以官網最新公告為準 有(小型團隊免費) 軟體開發團隊

結論:先跑一個 Sprint,把敏捷變成團隊的日常

把整篇濃縮成五個重點:

  • 敏捷管理=把工作拆成短週期、用迭代與持續回饋適應變化;四大核心價值是它的骨架。
  • Agile 是哲學、Scrum 是框架:Scrum、Kanban、XP、Lean 都是實現 Agile 的不同方法,依團隊痛點選擇。
  • 不是所有專案都適合敏捷:需求鎖死、法規強制完整文件、組織高度階層化、團隊缺自我管理經驗時,先別貿然全面導入。
  • 導入靠 4 步驟:起始(建 Backlog)→ 執行(Sprint+站會)→ 監控(即時調整)→ 結束(回顧總結);小團隊通常較快上手,跨部門大型組織則需分批導入、耗時較長(實際時程視組織文化而定)。
  • 工具選擇:小團隊先用 Notion、技術團隊用 ClickUp、5–15 人跨部門協作用 monday.com。導入前也別忘了把敏捷與 OKR 目標設定對齊,讓每個 Sprint 都指向真正重要的成果。

想把這篇方法論立刻付諸實踐?第一步很簡單:打開 monday.com,用內建的敏捷/Sprint 模板建一塊新看板,把你的 Product Backlog 前 10 條使用者故事填進去、排好優先序,10 分鐘就能搭好第一個 Sprint 的骨架。免費版 2 人永久使用、不需信用卡,先跑一輪再決定要不要擴大。

monday.com 官方網站的甘特圖與時間軸檢視畫面
monday.com 甘特圖:以時間軸呈現任務相依與專案里程碑

敏捷管理常見問題 FAQ

什麼是敏捷式管理?

敏捷式管理是一種把工作拆成小型週期、透過快速迭代與持續回饋來適應變化的專案管理方法。它以人為中心,強調小團隊自我組織、客戶全程參與,並歡迎需求在過程中改變,特別適合需求不確定或變化快的專案。

敏捷管理的四大原則是什麼?

源自《敏捷宣言》的四大核心價值:個體與互動重於流程和工具、可用的軟體重於詳盡的文件、客戶合作重於合約談判、回應變化重於遵循計劃。重點在於「左邊比右邊更被重視」,而非右邊不重要。

Agile 和 Scrum 有什麼區別?

Agile 是一套價值觀與原則(哲學),告訴你「為什麼要迭代、為什麼要擁抱變化」;Scrum 則是落實這套哲學的具體框架,規定了 Sprint 週期、三種角色與站會、規劃、回顧等固定活動。簡單說:Agile 是方向,Scrum 是其中一條可走的路。

敏捷的精神是什麼?

敏捷的精神是「持續交付價值、擁抱變化、以人為本」。與其一次把所有事情規劃到位再執行,不如先做一小塊、拿真實回饋、再快速修正,讓團隊在不確定中維持方向並持續改進。

哪些專案不適合用敏捷?

需求已完全鎖定且幾乎不會變(如規格定死的合約制標案)、法規強制留存完整文件(如醫療金融的高度監管專案)、組織文化仍高度階層化、或團隊尚缺自我管理經驗的情況,都不建議貿然全面導入敏捷,改用瀑布式或混合式反而更穩。

Scrum 和 Kanban 差在哪?

兩者都是敏捷方法。Scrum 有固定長度的 Sprint、明確角色與規劃/回顧會議,靠節奏維持可預測交付;Kanban 沒有 Sprint 邊界,強調把流程視覺化並限制在製品數量(WIP),更適合工作持續流入、優先序常變的維運型團隊。

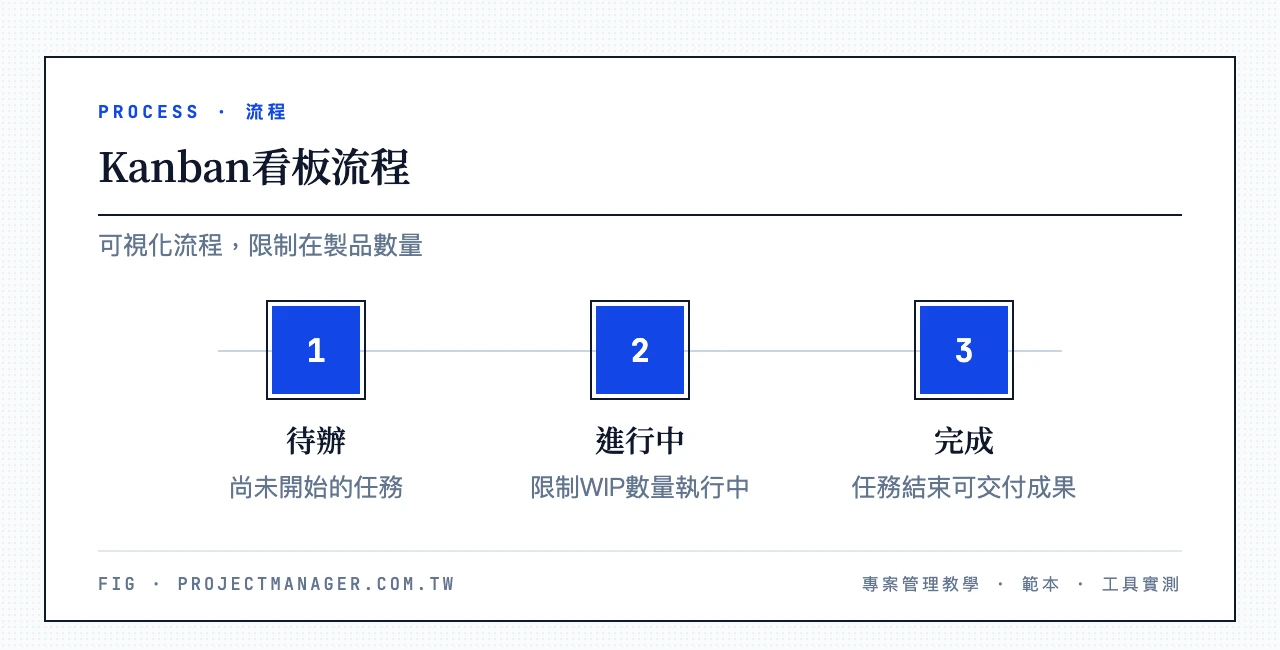

Kanban看板三欄流程:待辦(尚未開始)→進行中(限制WIP數量)→完成(可交付成果),任務由左往右移動
▲ Kanban看板流程

如何衡量敏捷專案是否成功?

常見指標包括:是否真正滿足使用者需求、是否在預期時間與預算內交付、每個 Sprint 的完成點數是否穩定(速度),以及團隊成員的滿意度與協作品質。敏捷更看重「持續交付可用成果」,而非文件的完整度。

敏捷方法和 DevOps 有什麼關係?

DevOps 強調開發與維運團隊緊密合作,加速建置、測試與發布;敏捷則聚焦在需求管理與迭代交付。兩者都主張小步快跑、頻繁回饋、跨團隊協作,因此常搭配使用——敏捷負責「做對的東西」,DevOps 負責「又快又穩地交付出去」,互相補強推動專案成功。
