專案規劃是專案管理五大流程中的第二階段,透過定義範疇、分解工作、排定時程與分配資源,為專案建立可執行的行動藍圖。

什麼是專案規劃?定義、位置與核心輸出物

專案規劃是在專案啟動(Initiation)階段取得授權後,正式進入執行前的關鍵準備工作。它的目的是把模糊的專案目標轉化為具體、可追蹤、可執行的計劃文件,讓每個團隊成員都清楚「做什麼、誰負責、什麼時候完成」。

在 PMBOK 的專案管理流程中,規劃是五大階段的第二步:

  1. 啟動(Initiation):定義專案存在的理由,取得授權
  2. 規劃(Planning):建立完整的執行藍圖 ← 本文重點
  3. 執行(Execution):按計劃交付工作成果
  4. 監控(Monitoring & Controlling):追蹤偏差、修正方向
  5. 結案(Closing):驗收成果、歸檔經驗
PMBOK五大流程:啟動、規劃、執行、監控、結案,規劃階段標示為重點
▲ PMBOK五大流程:啟動、規劃、執行、監控、結案,規劃階段標示為重點

一份完整的專案規劃會產出以下 5 個核心文件

  1. 範疇說明書(Scope Statement):定義交付物、排除項目、驗收標準
  2. WBS 工作分解結構:將專案分解為可管理的工作包
  3. 時間表與里程碑:包含甘特圖、關鍵路徑與緩衝時間
  4. 資源計劃:人力配置、預算分配、工具選擇
  5. 風險登記表(Risk Register):已識別風險、機率評估、應對策略

這些文件合在一起就是所謂的「專案計劃書」——它是規劃階段最重要的輸出物,涵蓋範疇、時間表、預算、品質標準、人員配置、溝通方式和風險應對等所有面向。規劃階段的品質直接決定專案成敗,接下來我們先從規劃前必須釐清的四大問題框架開始。

專案規劃前必須釐清的 4 大問題框架

在打開任何工具、畫任何甘特圖之前,你需要先用 Why / Who / What-How-When / Where 四個維度檢視專案。這四個問題沒有明確答案就開始規劃,等於在沙地上蓋房子。

Why — 這個專案為什麼要做?

這是最容易被跳過、卻最根本的問題。「Why」不只是「老闆說要做」,而是要釐清專案目的與組織策略的對齊關係。

舉例來說,一家化妝品公司要推出新的粉底液產品——這個專案的「Why」可能是「開拓 20–25 歲年輕族群的新市場」,也可能是「滿足現有客戶對更多色號的需求」。兩個 Why 會導致完全不同的規劃方向:前者需要投入行銷預算做市場教育,後者則著重在產品開發和供應鏈調整。

如果 Why 沒有釐清,團隊在執行過程中就會對優先順序產生分歧——行銷部門覺得應該砸預算打廣告,產品部門覺得應該先把色號做齊,最後兩邊都做了一半,什麼都沒做好。

確認 Why 之後,還要確保它與組織的策略規劃一致——如果公司今年的策略是「提高客單價」,但你的專案目標是「衝訂單量」,兩者就會產生衝突。

Who — 利害關係人是誰?團隊怎麼組?

利害關係人識別是規劃階段最容易被跳過、卻最常在執行階段引爆問題的步驟。操作上分兩步:

第一步:列出所有利害關係人清單。 不只是老闆和團隊成員,還包括會被專案成果影響的人——客服部門、法務、外部供應商、甚至終端使用者。

第二步:用影響力/關注度矩陣分類。 根據每個人對專案的「影響力」和「關注度」,決定你要花多少精力管理他們的期望:

 高關注度低關注度
高影響力密切管理(如:專案贊助人、部門主管)保持滿意(如:高層主管、董事會)
低影響力保持知情(如:終端使用者、客服團隊)定期監控(如:其他部門同事)

這張矩陣在後續建立溝通計劃時會直接派上用場——「密切管理」的人需要每週面對面更新,「定期監控」的人可能只需要月報即可。

團隊組建方面,除了考慮專業技能,有些主管也會根據成員的 MBTI 性格特質去分配任務,讓外向型成員負責客戶溝通、細節導向的成員負責品質檢核,各展所長。這不是硬性規則,但在台灣越來越多團隊會把性格特質納入分工考量。

What-How-When — 做什麼、怎麼做、什麼時候完成?

這三個問題是規劃的核心,也是後續 6 大步驟會詳細展開的部分。在這個階段,你需要先建立初步的框架:

  • What(做什麼):定義專案的交付物和範疇邊界
  • How(怎麼做):決定方法論(瀑布式、敏捷式或混合式)和執行策略
  • When(什麼時候完成):設定里程碑和最終期限

以一個投資有限的遊戲軟體產品為例:What 可能是「開發一款手機休閒遊戲,包含 10 個關卡和基本社交功能」;How 是「用 Unity 引擎開發,採用 2 週一個 Sprint 的敏捷式流程」;When 是「3 個月內完成 Beta 版,第 4 個月上架 App Store」。這三個問題的答案會直接決定你需要多少人、多少預算、以及用什麼工具。

專案目標必須遵循「SMART」原則,才能讓團隊有明確的方向和可衡量的成果。以台灣電商團隊的雙 11 活動專案為例:

  • ❌ 模糊目標:「提升雙 11 業績」
  • ✅ SMART 目標:「在 11/1–11/11 期間,透過站內促銷活動與 LINE 推播,將 GMV 從去年同期的 NT$800 萬提升至 NT$1,200 萬(成長 50%),退貨率控制在 8% 以下」

這個目標是具體的(Specific:GMV 成長 50%)、可衡量的(Measurable:NT$1,200 萬)、可達成的(Achievable:基於去年數據設定)、相關的(Relevant:對應公司年度營收目標)、有時限的(Time-bound:11/1–11/11)。

Where — 在哪裡工作?用什麼工具協作?

這個問題在疫情後變得特別重要。你的團隊是全員辦公室、完全遠端、還是混合模式?不同的工作地點會直接影響溝通方式和工具選擇:

  • 全員辦公室:可以依賴白板、面對面站會,工具需求較低
  • 完全遠端:需要非同步溝通工具(如 Notion、Slack)和視訊會議軟體
  • 混合模式:需要確保線上和線下成員的資訊同步,工具選擇最關鍵

Where 也包含「用什麼工具管理專案」——這會在後面的工具推薦章節詳細說明。重點是:工具選擇應該在規劃階段就確定,不是等到執行時才讓每個人用自己習慣的工具,最後資訊散落在 5 個不同平台。

範疇邊界:明確寫出「不做什麼」

回答完四大問題後,最後要把範疇邊界寫成正式文件。一份有效的範疇說明書必須包含三個元素:

  1. 交付物(Deliverables):專案結束時要產出什麼?例如:「完成官網改版,包含首頁、產品頁、結帳流程共 12 個頁面」
  2. 排除項目(Exclusions):明確寫出「不做什麼」。例如:「本次改版不包含 APP 介面、不包含 SEO 內容撰寫」
  3. 驗收標準(Acceptance Criteria):怎樣算「做完了」?例如:「所有頁面在 Chrome、Safari、Edge 三大瀏覽器通過 QA 測試,載入速度 ≤ 3 秒」

範疇蔓延(Scope Creep)預防提醒: 規劃階段沒有定義「排除項目」是最常見的失敗原因。當老闆在執行中途說「順便把 APP 也改一下吧」,如果範疇說明書上沒有白紙黑字寫著「APP 不在本次範疇內」,你就很難拒絕——然後時間和預算就爆了。

範疇說明書3大必要元素:交付物(產出什麼)、排除項目(不做什麼)、驗收標準(怎樣算完成)
▲ 範疇說明書3大必要元素:交付物(產出什麼)、排除項目(不做什麼)、驗收標準(怎樣算完成)

專案規劃 6 大步驟完整教學

回答完前面四大問題後,你已經有了目標、知道利害關係人是誰、劃定了範疇邊界、也確認了工作模式。接下來進入規劃的核心——6 個步驟,把這些資訊轉化為可執行的計劃。

步驟 1 — 建立 WBS(工作分解結構)

WBS(Work Breakdown Structure)是把整個專案從上到下拆解成更小、更容易管理的工作包。它是所有後續步驟的基礎——沒有 WBS,你無法準確估算時間、分配資源或識別風險。

以「公司官網改版」專案為例,WBS 可以分解為 3 層:

第 1 層:專案名稱

  • 公司官網改版

第 2 層:主要階段

  • 1.0 需求分析
  • 2.0 UI/UX 設計
  • 3.0 前端開發
  • 4.0 測試與上線

第 3 層:工作包

  • 1.1 利害關係人訪談
  • 1.2 競品分析報告
  • 1.3 需求規格書撰寫
  • 2.1 線框圖(Wireframe)設計
  • 2.2 視覺設計稿
  • 2.3 設計審核與修改
  • 3.1 首頁開發
  • 3.2 產品頁開發
  • 3.3 結帳流程開發
  • 4.1 功能測試
  • 4.2 跨瀏覽器相容性測試
  • 4.3 正式上線部署
官網改版WBS範例:第1層-官網改版、第2層-需求分析/UI設計/前端開發/測試上線、第3層-各階段下的具體工作包
▲ 官網改版WBS範例:第1層-官網改版、第2層-需求分析/UI設計/前端開發/測試上線、第3層-各階段下的具體工作包

常見錯誤: WBS 分解太粗(整個專案只有 3 個工作包,無法準確估時)或太細(超過 5 層,管理成本比執行成本還高)。一般建議控制在 3–4 層,最底層的工作包應該是一個人在 1–2 週內可以完成的任務。

monday.com 上,你可以用「群組」對應 WBS 的第 2 層階段,用「項目」對應第 3 層工作包,再用子項目拆分更細的任務——整個 WBS 結構直接變成可追蹤的看板。

步驟 2 — 制定時間表與里程碑

有了 WBS 之後,下一步是為每個工作包估算時間,並設定里程碑。里程碑不是隨便挑一個日期,它必須符合 3 個標準:

  1. 可驗證:有明確的完成標準(不是「差不多做好了」)
  2. 有交付物:完成時會產出一份具體文件或成果
  3. 代表階段完成:標誌著專案從一個階段進入下一個階段

以官網改版為例,里程碑可以是:

  • M1:需求規格書簽核完成(第 2 週)
  • M2:設計稿通過審核(第 5 週)
  • M3:開發完成進入測試(第 9 週)
  • M4:正式上線(第 11 週)

時間表最常用甘特圖來呈現,它能清楚顯示任務之間的先後關係(例如「設計稿通過審核」才能開始「前端開發」)和並行任務(例如「競品分析」和「利害關係人訪談」可以同時進行)。

monday.com 時間線視圖展示專案甘特圖與里程碑
來源:monday.com

monday.com 的時間線視圖中,你可以拖拉調整任務時間、設定任務相依性(dependency),當前置任務延遲時,後續任務會自動順延——這比手動更新 Excel 甘特圖省下大量時間。

常見錯誤: 沒有預留緩衝時間(buffer)。如果每個任務都排得剛剛好,第一個任務延遲 2 天,整條關鍵路徑就全部延遲。建議在每個階段的里程碑前預留 10–15% 的緩衝時間。更多排程技巧可以參考排程管理教學。

步驟 3 — 資源分配與 RACI 責任矩陣

資源分配要考慮兩個維度:人力(誰做)和工具/預算(用什麼做)。

人力分配最實用的工具是 RACI 矩陣,它用四個角色定義每個任務的責任歸屬:

  • R(Responsible):實際執行任務的人
  • A(Accountable):最終負責、有決策權的人(每個任務只能有一個 A)
  • C(Consulted):需要諮詢意見的人
  • I(Informed):需要被告知進度的人

以官網改版為例:

任務PM設計師前端工程師行銷主管
需求規格書ACCR
UI 設計稿IRCA
前端開發ACRI
上線部署AIRI
Notion 數據庫建立專案職責矩陣範例
來源:Notion

常見錯誤: 同一個人同時被指定為 3 個以上任務的 R(Responsible),導致資源過載。在填完 RACI 矩陣後,橫向檢查每個人的 R 數量——如果某人的 R 超過其他人的兩倍,就需要重新分配。(推薦試試 monday.com 的工作負載視圖,它能自動顯示每個成員的任務量,一眼看出誰被過度分配。)

步驟 4 — 建立溝通計劃

專案失敗最常見的原因不是技術問題,而是溝通問題。溝通計劃要在規劃階段就確定,不是等到出問題才臨時開會。

最基本的做法是預先設定固定的溝通節奏——例如每週一早上 10 點開 30 分鐘的專案進度會議,讓所有成員都能提前準備更新內容,避免臨時被抓去開會卻什麼都說不出來。

一份完整的溝通計劃至少要包含以下 5 個欄位:

利害關係人資訊類型頻率管道負責人
專案贊助人進度摘要 + 風險警示每週一次面對面會議PM
團隊成員任務更新 + 阻礙排除每日站會monday.com 更新功能Scrum Master / PM
行銷部門上線時程 + 素材需求每兩週一次Email + 共享文件PM
終端使用者代表測試回饋收集測試階段每週Typeform 問卷QA 負責人

除了例行溝通,還要預先定義升級機制(Escalation Path):當任務延遲超過 3 天、預算超支超過 10%、或發生重大風險時,由誰在多長時間內向誰上報?這個機制不寫下來,出事時大家只會互相推諉。

溝通升級機制:任務延遲>3天→PM通知→主管決策→贊助人核准
▲ 溝通升級機制:任務延遲>3天→PM通知→主管決策→贊助人核准

步驟 5 — 風險識別與應對策略

風險管理不是等問題發生才處理,而是在規劃階段就把可能的風險攤開來,預先準備應對方案。以下是台灣專案最常見的 5 大風險類型:

風險描述機率影響應對策略
需求變更(客戶/主管中途改需求)HH建立變更控制流程,所有變更需書面申請並評估影響
關鍵人員離職(核心工程師離開)MH確保每個關鍵任務至少有 2 人熟悉,建立知識文件
供應商延誤(外包設計公司交件遲到)MM合約中加入延遲罰則,預留 1 週緩衝時間
預算凍結(公司臨時縮減預算)LH規劃階段就區分「必要」和「可選」功能,預算縮減時砍可選項
技術債(舊系統整合問題)HM開發前進行技術可行性評估,預留 20% 開發時間處理整合
ClickUp 風險管理模板追蹤專案風險
來源:ClickUp

ClickUp 的風險管理模板中,你可以為每個風險設定自訂欄位(機率、影響、負責人、應對策略),並用自動化規則設定:當風險狀態從「監控中」變為「已發生」時,自動通知相關負責人。

步驟 6 — 設定專案基準(Baseline)與更新機制

當以上 5 個步驟都完成後,你需要做一件很多 PM 會忽略的事:凍結基準(Baseline)

基準是規劃完成時的「快照」——包含範疇基準、時間基準、成本基準。它的作用是在執行階段提供比較的基礎:「我們現在比原計劃快了還是慢了?超支了還是省下了?」沒有基準,你就無法衡量專案績效。

monday.com 中,你可以在時間線視圖中儲存基準版本,之後任何調整都會與基準對比顯示差異——紅色代表延遲,綠色代表提前。

何時應該更新計劃(而非只是追蹤偏差)? 三種情況:

  1. 範疇變更:經過正式變更控制流程核准的新增或刪除交付物
  2. 重大風險發生:風險登記表中的高影響風險實際發生,需要啟動應對計劃
  3. 資源異動:關鍵人員離開、預算調整、供應商更換

更新計劃時,必須同步更新基準,並通知所有利害關係人——這就是為什麼溝通計劃要在規劃階段就建好。

專案規劃更新循環:設定基準→執行追蹤→偏差分析→變更評估→更新基準
▲ 專案規劃更新循環:設定基準→執行追蹤→偏差分析→變更評估→更新基準

敏捷 vs. 瀑布式規劃:如何選擇適合你的方法?

前面 6 個步驟是以傳統瀑布式(Waterfall)方法為基礎的規劃流程。但如果你的團隊跑 Scrum 或 Kanban,規劃方式會有顯著差異。

比較維度瀑布式規劃敏捷式規劃
計劃詳細程度一次規劃完所有細節,產出完整專案計劃書只規劃下一個 Sprint(2–4 週),細節逐步展開
更新頻率有變更時才更新(通常數週到數月)每個 Sprint 結束後回顧並調整
範疇管理範疇在規劃階段凍結,變更需走正式流程範疇持續演進,透過 Product Backlog 排序優先級
適用情境需求明確、法規要求嚴格(營建、製造、政府標案)需求會變、需要快速迭代(軟體開發、產品設計)
風險應對規劃階段一次識別,執行中監控每個 Sprint 都重新評估風險

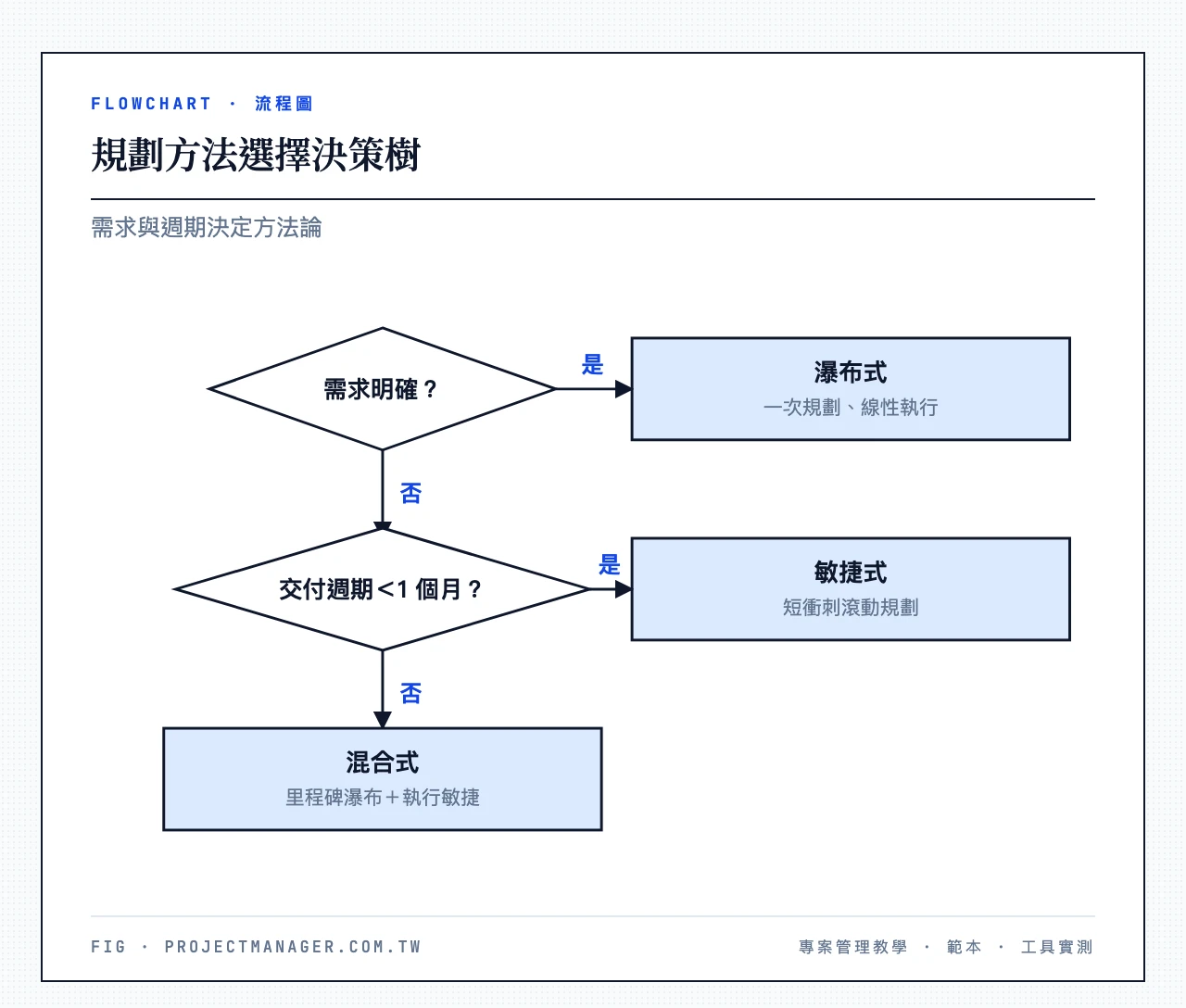

專案規劃方法選擇:需求明確?→是→瀑布式、否→交付週期<1個月?→是→敏捷式、否→混合式
▲ 專案規劃方法選擇:需求明確?→是→瀑布式、否→交付週期<1個月?→是→敏捷式、否→混合式

3 個問題幫你決定用哪種方法:

  1. 需求是否明確? 如果客戶能在專案開始前就確認 80% 以上的需求,用瀑布式;如果需求會隨市場反饋持續調整,用敏捷式。
  2. 交付週期多長? 6 個月以上的長期專案適合瀑布式(或混合式);3 個月以內的短期專案適合敏捷式。
  3. 客戶參與程度? 客戶只在開頭和結尾參與 → 瀑布式;客戶每 2 週都要看 Demo → 敏捷式。

混合式(Hybrid)規劃的適用場景: 在台灣,很多團隊的實際情況是「硬體用瀑布、軟體用敏捷」。例如製造業的新產品開發專案,模具開發和產線建置用瀑布式規劃(因為變更成本極高),但配套的 APP 或控制軟體用 Scrum 迭代開發。這種混合模式下,你需要在瀑布式的里程碑中預留「軟體 Sprint 同步點」,確保兩條線不會脫節。

專案規劃工具推薦

工具只是輔助,但選對工具能讓規劃效率倍增。以下是 3 款適合不同團隊規模和需求的工具,依適用情境分別推薦。

Monday.com — 時間線視覺化最直覺

monday.com 時間線視圖展示專案時間規劃與自動追蹤
來源:monday.com

Monday.com 最大的優勢是時間線視圖的直覺操作——拖拉就能調整任務時間,設定相依性後前置任務延遲會自動推移後續任務,不需要手動重算整張甘特圖。

適用情境: 需要跨部門協作、視覺化甘特圖的 5–50 人團隊。以內容排程專案為例,最實用的功能是自動化規則——例如設定「任務延遲超過 2 天自動通知負責人和主管」,這個規則在過去半年觸發了超過 20 次,每次都讓問題在擴大前被處理,以前要等到週會才發現。

價格: 免費方案最多 2 人使用(不需要信用卡),付費方案 NT$450/人/月起(3 人以上)。

ClickUp — 目標追蹤 + 風險管理最強

ClickUp 目標功能追蹤專案 OKR
來源:Project Management Software with Goal Tracking | ClickUp™

ClickUp 的強項在於目標追蹤與風險管理的深度整合。它的「Goals」功能可以把專案目標拆解為可量化的 Key Results,並自動從任務完成率計算目標達成進度。搭配風險管理模板,你可以在同一個平台完成從目標設定到風險監控的完整規劃。

適用情境: 需要 OKR 追蹤 + 風險管理的中大型技術團隊,特別是跑 Scrum 的軟體開發團隊。ClickUp 的 Sprint 管理功能和自訂欄位比 monday.com 更靈活,但學習曲線也更陡。

價格: 免費版功能已經很完整,付費方案 NT$300/人/月起。

Notion — 彈性文件 + 資源矩陣

Notion 數據庫功能建立專案職責矩陣
來源:Notion

Notion 不是傳統的專案管理工具,但它的數據庫功能非常適合建立 RACI 矩陣、利害關係人登記冊、會議記錄等規劃文件。如果你的團隊預算有限、需要高度客製化的文件管理,Notion 是最靈活的選擇。

適用情境: 預算有限的 5 人以下小型團隊,或是需要把專案規劃文件和知識庫整合在同一平台的團隊。

價格: 免費版可用(個人使用無限制),付費 NT$320/人/月起。

工具選擇速查表

功能維度Monday.comClickUpNotion
時間線/甘特圖⭐⭐⭐ 拖拉操作最直覺⭐⭐ 功能完整但介面較複雜⭐ 需搭配時間軸視圖,功能基本
資源管理⭐⭐⭐ 工作負載視圖一目了然⭐⭐ 可自訂但需要設定⭐⭐ 用數據庫建立 RACI 矩陣
風險追蹤⭐⭐ 需搭配自訂欄位⭐⭐⭐ 內建風險管理模板⭐ 需自行建立數據庫
價格(付費起)NT$450/人/月NT$300/人/月NT$320/人/月
開始使用免費試用 →免費試用 →免費試用 →

你是哪種團隊?

  • 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版建立基本文件
  • 5–15 人跨部門協作 → monday.com(視覺化最強)
  • 技術團隊跑 Scrum → ClickUp(Sprint + 目標追蹤整合最好)
  • 15 人以上的大型專案 → monday.com 企業方案(自動化 + 跨看板報表)

更多工具比較可以參考我們的專案管理軟體工具推薦完整評測。

專案規劃書範本:完整結構與免費資源

很多人搜尋「專案規劃」其實是在找一份可以直接套用的範本。以下是一份完整專案規劃書應包含的 7 個章節,你可以把它當作結構指引,用任何工具都能套用:

  1. 專案概述:專案名稱、贊助人、PM、啟動日期、預計結束日期
  2. 專案目標與成功標準:SMART 目標 + 可量化的成功指標
  3. 範疇說明書:交付物清單、排除項目、驗收標準
  4. WBS 與時間表:工作分解結構 + 甘特圖 + 里程碑
  5. 資源計劃與 RACI 矩陣:人力配置、預算分配、職責矩陣
  6. 溝通計劃:利害關係人溝通矩陣 + 升級機制
  7. 風險登記表:已識別風險、機率/影響評估、應對策略
專案規劃書7大章節:專案概述、目標與成功標準、範疇說明書、WBS與時間表、資源計劃與RACI、溝通計劃、風險登記表
▲ 專案規劃書7大章節:專案概述、目標與成功標準、範疇說明書、WBS與時間表、資源計劃與RACI、溝通計劃、風險登記表

免費資源推薦:

  • ClickUp 內建規劃模板:註冊免費帳號後,在模板中心搜尋「Project Plan」,可以直接套用包含 WBS、時間線、風險追蹤的完整規劃模板
  • Notion 社群模板:搜尋「Project Planning」,有大量社群貢獻的免費模板,適合小型團隊快速上手

想了解如何撰寫更完整的專案文件,可以參考我們的企劃書撰寫教學。

結論

以下是本文的核心重點:

  • 規劃前先用 Why/Who/What-How-When/Where 四大框架檢視專案:搞清楚為什麼要做、誰參與、做什麼和怎麼做、在哪裡協作——這四個問題沒答案就不要開始畫甘特圖
  • WBS 是一切的起點:先把專案拆解成 3–4 層的工作包,後續的時間估算、資源分配、風險識別才有依據
  • RACI 矩陣防止資源過載:每個任務只能有一個 A(Accountable),填完後橫向檢查每個人的 R 數量
  • 溝通計劃和升級機制要寫下來:不是等出問題才開會,而是規劃階段就決定「誰、什麼時候、用什麼方式」溝通
  • 凍結基準才算完成規劃:沒有基準,執行階段就無法衡量績效

你的下一步行動: 打開 monday.com,用「專案啟動模板」建立一個新看板,把本文的 6 個步驟對應到看板的群組結構——10 分鐘就能建好你的第一個專案規劃框架。免費方案不需要信用卡,直接開始。

專案規劃常見問題(FAQ)

什麼是專案規劃?

專案規劃是專案管理五大流程中的第二階段,目的是將專案目標轉化為可執行的行動計劃。核心輸出物包含範疇說明書、WBS、時間表、資源計劃和風險登記表。

專案規劃的輸出是什麼?

專案規劃的主要輸出是「專案計劃書(Project Plan)」,它包含以下子計劃:範疇管理計劃、時間表(含甘特圖與里程碑)、成本/預算計劃、品質管理計劃、人力資源計劃(含 RACI 矩陣)、溝通管理計劃、以及風險管理計劃(含風險登記表)。這些文件合在一起,就是指導專案從執行到結案的完整藍圖。

專案規劃和專案執行有什麼不同?

規劃階段的產出是「計劃文件」——你在定義要做什麼、怎麼做、誰來做;執行階段的產出是「實際成果」——團隊按照計劃交付工作。兩者的分界點是「基準凍結」:當範疇、時間、成本三個基準都確認並獲得贊助人簽核後,專案正式從規劃進入執行。

什麼是 WBS?如何建立?

WBS(Work Breakdown Structure,工作分解結構)是將專案從上到下拆解成更小工作包的工具。建立步驟:第一步,從專案的最終交付物開始,拆解為 3–5 個主要階段(第 2 層);第二步,將每個階段再拆解為具體的工作包(第 3 層),每個工作包應該是一個人在 1–2 週內可完成的任務。詳細教學請參考我們的 WBS 完整教學

專案規劃需要多久時間?

依專案規模而定:小型專案(5 人以下、3 個月內)通常 1 週可完成規劃;中型專案(5–15 人、3–6 個月)需要 2–4 週;大型專案(15 人以上、6 個月以上)可能需要 1–2 個月。關鍵不是花多少時間,而是確保 5 個核心輸出物都完成且獲得利害關係人認可。

如何管理專案風險?

風險管理分 4 步:識別(列出所有可能的風險)→ 評估(判斷每個風險的發生機率和影響程度)→ 應對(制定避免、轉移、接受或降低風險的策略)→ 監控(持續追蹤風險狀態,發生時啟動應對計劃)。建議使用風險矩陣(機率 × 影響的 2×2 表格)來排序優先處理的風險。

小型團隊(5 人以下)需要正式的專案規劃嗎?

需要,但可以簡化。5 人以下的團隊不需要寫 30 頁的專案計劃書,但至少要有:一份 1 頁的範疇說明書(寫清楚做什麼、不做什麼)、一張簡單的時間表(用 monday.com 或 Excel 甘特圖)、以及口頭確認的 RACI 分工。規劃的目的不是產出文件,而是確保團隊對「做什麼、誰負責、什麼時候完成」有共識。台灣很多中小企業跳過規劃直接開工,結果是做到一半才發現大家對目標的理解不一樣——回頭修正的成本遠高於花 1 天做規劃。

monday.com
