專案管理 UPDATED 2026.09

【排程管理】四大原則+5步驟建立|3範例+工具比較

讀完你能自己畫出一份含依賴關係與里程碑的專案排程表,看懂三種產業情境的排法,並挑到最適合團隊的排程工具。

KEY TAKEAWAYS90 秒摘要
  • 01排程管理四大原則為完整性、邏輯性、資源可行性與彈性,簡稱排得齊、排得對、排得動、排得住
  • 02建立專案排程表可分為五步驟,包含定義任務、估算工時、排定依賴與里程碑、審查監控
  • 03排程七大基本元素為任務、時間、依賴性、資源、里程碑、風險與調整
  • 04文章提供軟體開發、行銷活動、生產排程三種情境範例,說明不同排程邏輯

還不確定?先看 5 款排程工具比較

排程管理是把任務、時間、資源與依賴關係編排成一份可執行時間表,並在專案進行中持續監控與調整的管理流程。 本文用四大原則、7 大基本元素、5 步驟建立教學,加上軟體開發、行銷活動、生產排程 3 種情境範例,以及 5 款工具比較表與免費 Excel/Notion 範本,帶你把排程管理一次學到能上手。

排程管理是什麼?定義、四大原則與 7 大基本元素

一句話的定義上面已經給了。這一段要給的是可以直接抄下來用的東西:四大原則、7 大元素清單,以及排程管理和「時間管理」「專案規劃」到底差在哪。

排程管理的定義與甘特圖示意
來源:Gantt Software | monday.com

排程管理的定義,以及和時間管理、專案規劃的差異

排程管理(Schedule Management)指的是替一組任務或一個專案安排開始與結束時間、釐清任務之間的先後關係、分配資源,並在執行過程中持續追蹤與修正。它也常被稱為時程管理。(參考來源:Gantt Software|monday.com

它和幾個容易混淆的詞是這樣區分的:

  • 時間管理 偏向個人層次——你怎麼分配自己一天的注意力與精力。排程管理則是團隊層次,處理的是「誰在什麼時候做哪件事、卡到誰」。
  • 專案規劃 是更上位的整體計畫,涵蓋範疇、預算、風險、溝通等;排程只是規劃裡「時間」這一塊的具體展開。
  • 換句話說,排程管理是把專案的「該做什麼」轉譯成「什麼時候做、按什麼順序做」的那道工序。

排程管理四大原則

很多人搜尋「排程管理」時,SERP 上會跳出「管理的四大原則是什麼」。針對排程,可以用這四個原則來檢查你的時間表站不站得住腳:

  1. 完整性原則:所有必要任務都要納入排程,沒有被漏掉的隱性工作(例如測試、驗收、部署往往被忘記)。
  2. 邏輯性原則:任務的先後順序與依賴關係必須正確,不能讓「還沒設計就開始開發」這種顛倒發生。
  3. 資源可行性原則:同一時段安排的工作量,不能超過實際可用的人力與設備,否則排出來的日期只是幻覺。
  4. 彈性原則:每條路徑都要預留緩衝,並保留調整空間,這樣一個延遲才不會像骨牌一樣壓垮整份排程。

把這四點記成一句話:排得齊、排得對、排得動、排得住

排程管理的 7 大基本元素

一份完整的排程,離不開下面 7 個組成要素。每一項後面我都附上一個實例,方便你對照自己的專案。

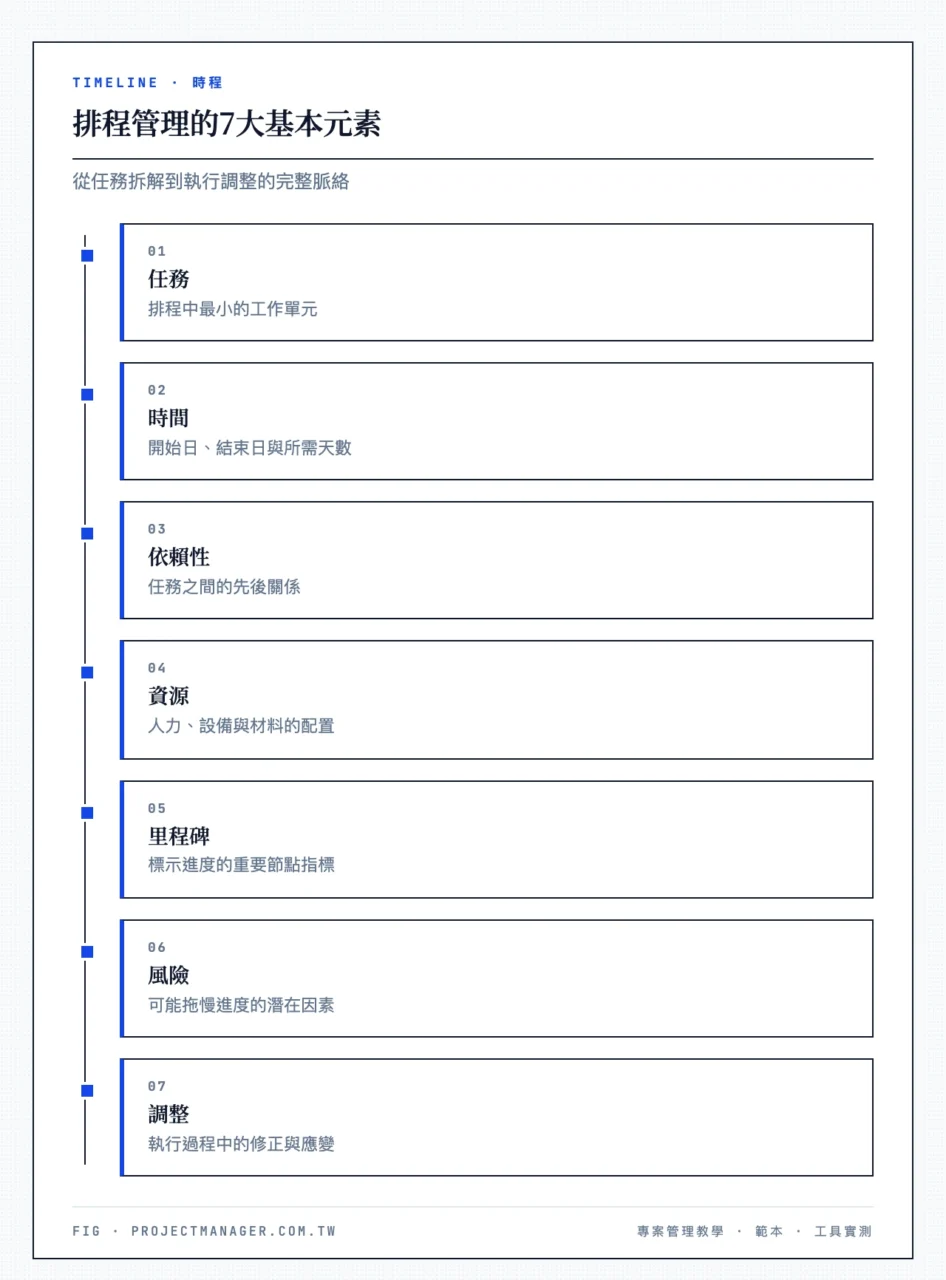

排程管理7大基本元素:任務(最小工作單元)、時間(開始結束與天數)、依賴性(任務間先後關係)、資源(人力設備材料)、里程碑(重要節點指標)、風險(可能拖慢進度因素)、調整(執行中的修正)
▲ 排程管理的7大基本元素
  • 任務(Tasks):需要完成的最小工作單元,例如「撰寫首頁文案」。
  • 時間(Time):每個任務的開始、結束與持續天數,例如「文案 3 天」。
  • 依賴性(Dependencies):任務間的先後關係,例如「前端開發必須等 UI 設計完成」。
  • 資源(Resources):人力、設備、材料,例如「這條任務需要 1 位後端工程師」。
  • 里程碑(Milestones):重要節點,例如「Beta 版上線」。
  • 風險(Risks):可能拖慢進度的因素,例如「第三方 API 審核時間不可控」。
  • 調整(Adjustments):執行中因延遲或變更而做的修正,例如「把驗收往後推 2 天」。

想更完整地把大任務拆成這些小單元,可以搭配工作分解結構(WBS)一起看。

排程管理重要嗎?4 個具體效益

  • 提高效率:每個人清楚自己的起訖時間,資源不會閒置或撞在一起。
  • 降低風險:好的排程能讓你在延遲擴大前就看見警訊——例如關鍵路徑上的任務一延,整個交期就會亮紅燈。
  • 改善協作:團隊看得到自己的工作如何影響下游,交接不再靠「我以為你會做」。
  • 提供可預測性:能對客戶或主管給出有依據的交付日,而不是拍腦袋喊一個日期。實務上,把這些任務放進看板或甘特圖後,延遲一發生就會被顏色標出來,比週會才發現早得多。
免費下載:專案管理範本大全(7 種)
企劃書、會議記錄、SOP、WBS、8D 報告、專案進度表、PDCA——7 種最常用的專案管理範本,每份都內建填寫範例與說明,換成你的內容就能用。輸入 Email,範本包立即寄到你的信箱;一併訂閱《借力 Lever Stack》每週電子報——精選省時工具與方法,隨時可退訂。
由《借力 Lever Stack》每週電子報寄送

如何建立專案排程表?5 步驟實戰教學

原本的十幾個小步驟,其實可以濃縮成 5 個大階段。每一步我都附上判斷指引,讓你知道「做到什麼程度算 OK」。

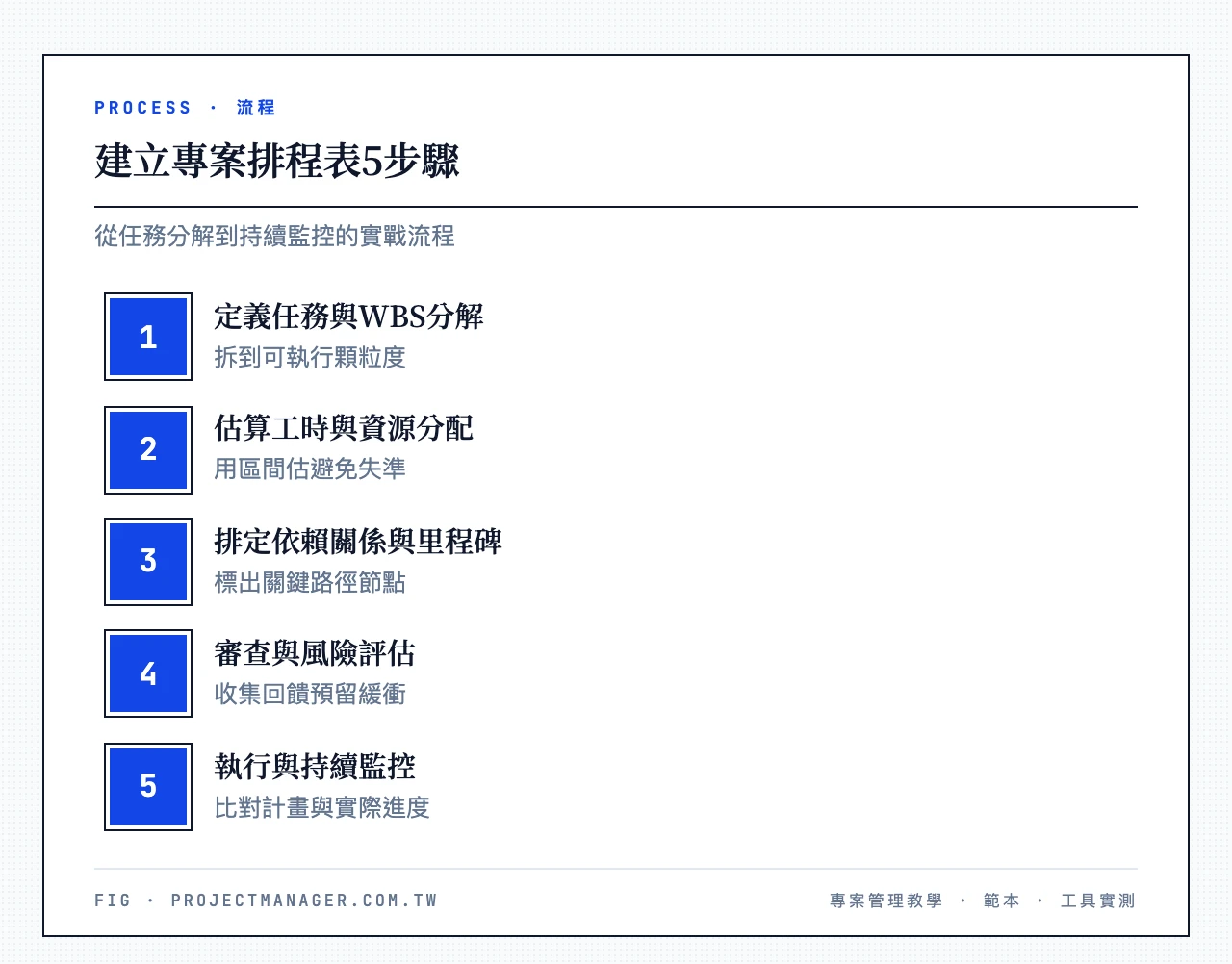

建立專案排程表5步驟:定義任務與WBS分解(拆到可執行顆粒度)、估算工時與資源分配(用區間估避免失準)、排定依賴關係與里程碑(標出關鍵路徑節點)、審查與風險評估(收集回饋預留緩衝)、執行與持續監控(比對計畫與實際進度)
▲ 建立專案排程表5步驟

Step 1-2 定義任務與工作分解(WBS)

先列出所有要完成的事,再把大任務一路拆到「一個人、幾天內做得完」的顆粒度。這個拆解技術就是工作分解結構(WBS)

判斷指引:如果一個任務的估時超過 5 天,或是需要兩個以上角色接力,通常代表它還可以再拆。拆得夠細,後面的估時和分工才會準。

Step 3 估算工時與資源分配

替每個小任務估出所需工時,並指定負責人與設備。這一步最容易失準,建議用區間估(樂觀/最可能/悲觀)而不是給單一數字。更完整的做法可以參考工時估算的實務框架

判斷指引:把每個人在同一週被指派的工時加總,若超過他的可用工時,就代表資源超載,要重新平衡(這就是後面 FAQ 會提到的資源級距)。

Step 4 排定依賴關係與里程碑

標出哪些任務必須等別人做完才能開始,把它們串成一條條路徑,再標上關鍵節點。其中最長、且不能延誤的那條,就是關鍵路徑法所指的關鍵路徑——它決定了整個專案的最短完成時間。

判斷指引:里程碑不要設太多,一個中型專案抓 3~6 個關鍵節點即可,太密反而失去「重點檢查點」的意義。

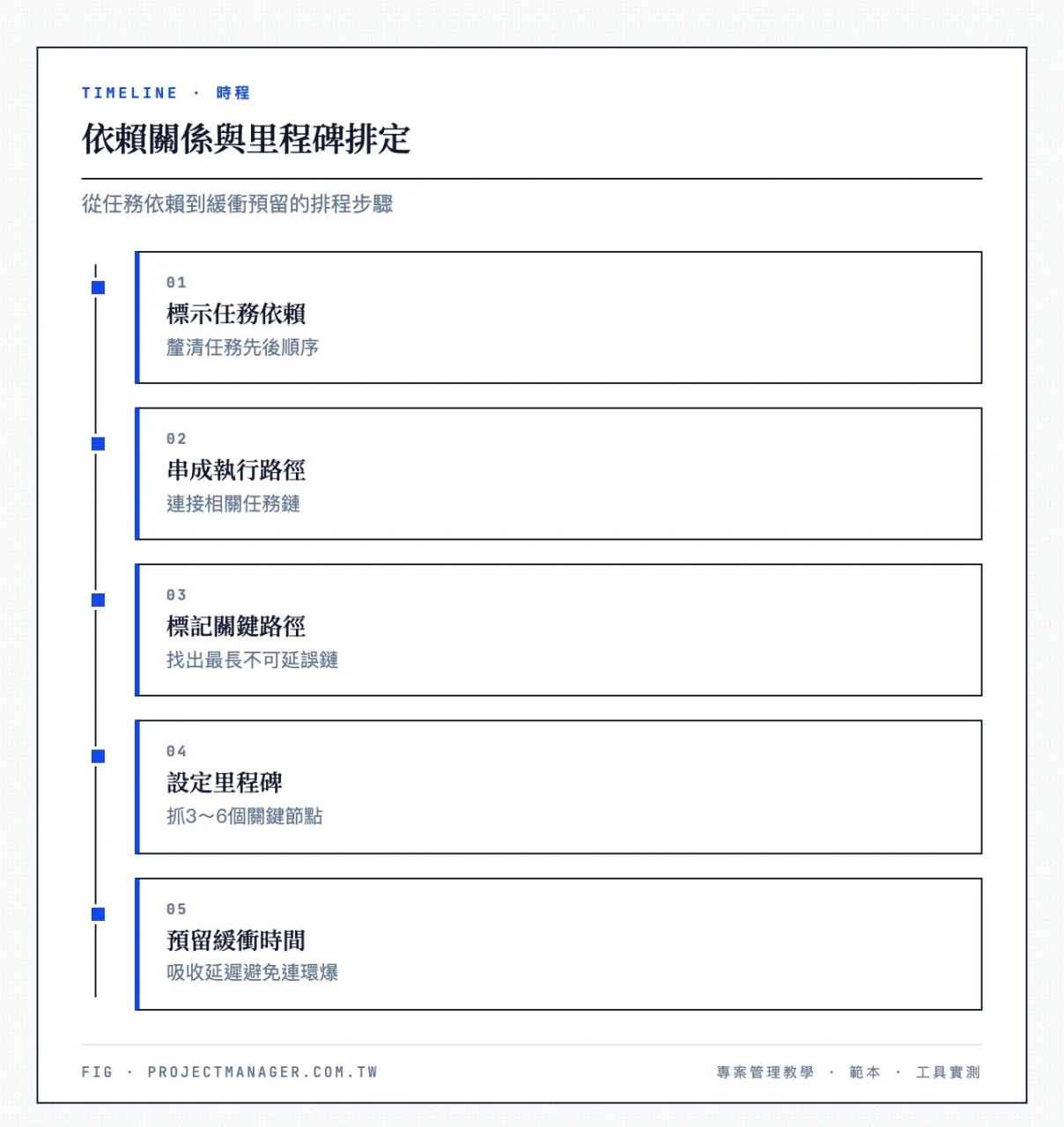

依賴關係與里程碑排定:標示任務依賴(釐清先後順序)、串成執行路徑(連接相關任務鏈)、標記關鍵路徑(找出最長不可延誤鏈)、設定里程碑(抓3~6個關鍵節點)、預留緩衝時間(吸收延遲避免連環爆)
▲ 依賴關係與里程碑排定

Step 5 審查、評估風險與持續監控

把初版排程拿給團隊和關係人一起檢視,收集回饋後定案。定案前,逐一檢視每條路徑上可能的風險因素(如第三方交付延遲、關鍵人力請假、外部審核不可控),並針對高風險節點預先規劃備援方案——例如替關鍵任務準備替代人力,或在高風險路徑上多留一段緩衝。定案後,就在執行中定期比對計畫與實際進度。

最常見的錯誤是排程過緊、沒留緩衝:一旦任何一步慢了,後面全部連環爆。務必在關鍵路徑上預留 10~20% 的緩衝時間。實務上,你可以用 monday.com 的時間軸檢視把緩衝直接畫成一段空白區塊,延遲吃掉緩衝時會一眼看見,而不是等到交期當天才發現來不及。

專案排程表範例:3 種情境對照

只給一個軟體專案的範例,行銷或生產團隊很難套用。這裡用三種不同規模與產業的情境,讓你找到最接近自己的那一份。

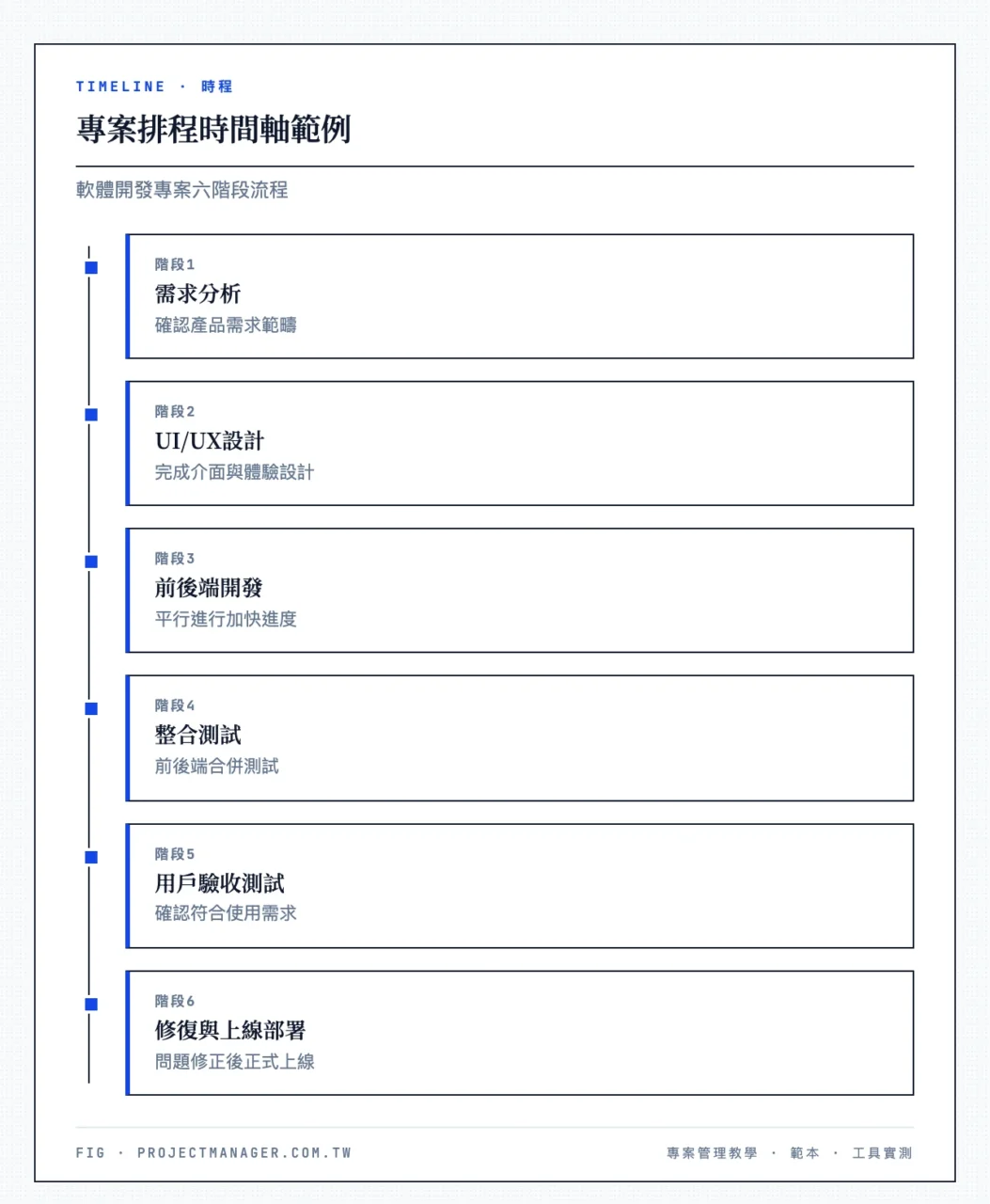

專案排程時間軸範例:需求分析(確認產品需求範疇)、UI/UX設計(完成介面與體驗設計)、前後端開發(平行進行加快進度)、整合測試(前後端合併測試)、用戶驗收測試(確認符合使用需求)、修復與上線部署(問題修正後正式上線)
▲ 專案排程時間軸範例

範例 1:新網站開發(8 任務含依賴性)

這是最典型的軟體專案排程,重點在「設計→開發→測試→上線」的依賴串接。

任務 所需天數 預計資源 依賴任務
需求分析 5 產品經理、業務分析師
UI/UX 設計 7 設計師 需求分析
前端開發 10 前端工程師 UI/UX 設計
後端開發 10 後端工程師 需求分析
整合測試 3 測試工程師 前端、後端開發
用戶驗收測試 3 測試工程師、產品經理 整合測試
問題修復與調整 3 全團隊 用戶驗收測試
上線部署 1 系統管理員 問題修復與調整

注意前端與後端可以平行進行,但兩者都做完才能進整合測試——這條就是這個專案的關鍵路徑。

範例 2:小型行銷活動排程(5 任務)

三五人的小團隊做一檔線上活動,任務少、週期短,用清單式排程就夠了。

任務 所需天數 負責人 依賴任務
活動企劃與提案 2 行銷企劃
視覺與文案製作 4 設計、文案 活動企劃
落地頁與報名表建置 3 網站小編 視覺與文案
社群與 EDM 排程發布 2 社群經營 落地頁完成
成效追蹤與結案報告 2 行銷企劃 活動結束

小團隊不必動用複雜的甘特圖,把這五列放進一個看板,用「待辦/進行中/完成」三欄拖動即可。

範例 3:生產排程簡例(製造情境)

「生產排程怎麼排」是製造業最常問的問題。生產排程的核心邏輯和專案排程略有不同,它是圍繞著交期與產能打轉:

  1. 需求彙整:根據訂單與預測,確定要生產的品項與數量。
  2. 產能與物料確認:檢查機台可用工時、人力班別,以及物料是否齊套。
  3. 工單排序:依交期先後、換線(換模)時間最短原則,決定工單上線順序。
  4. 現場執行與回報:即時回報產出與異常,發現落後就重新調度。

舉個簡例:某工廠同一天有 A、B、C 三張工單,A 交期最早但需換模、B 與 A 同模具、C 交期最晚。合理排序是 A→B→C——先做完 A 順手做同模的 B,省下一次換模時間,最後才做交期寬鬆的 C。這就是生產排程「用順序換效率」的精神。

排程管理工具推薦:免費到進階 5 種選擇

工具不是越貴越好,重點是跟你的團隊規模與排程複雜度對得上。這一段先講「什麼時候該用甘特圖」,再逐一介紹工具,最後附上免費範本選項。先給你一張比較表:

工具 免費方案 排程亮點 適合對象 免費試用
monday.com 2 人永久免費 看板/甘特圖/時間軸三種視圖、到期自動提醒 中型跨部門協作 免費試用 →
ClickUp Free Forever 不限任務數 Unlimited 方案不限甘特圖與時間軸、200+ 範本、自訂工作流 技術團隊、跑 Scrum 免費試用 →
Notion 個人版永久免費 資料庫+時間軸檢視、範本自由客製 小型新創、輕量需求 免費試用 →
Wrike 有免費方案 甘特圖、工作負載檢視、跨部門協作 大型專案 免費試用 →
Motion 以官網公告為準 AI 自動排程、日曆與任務整合 重度個人/小團隊排程 免費試用 →

先自我定位一下(以下人數僅供參考,實際仍要看團隊協作複雜度):剛接觸專案管理的小型團隊(約 5 人以下)建議先用 Notion 免費版;中型跨部門團隊建議選 monday.com(許多內容團隊會用它管理內容排程);跑 Scrum 的技術團隊建議用 ClickUp;中大型跨部門專案再考慮 monday.com 企業方案或 Wrike。

甘特圖是什麼?什麼情境該用

甘特圖是以橫軸為時間、縱軸為任務的長條圖,每根長條代表一項任務的起訖,並用連線標出依賴關係。(參考來源:Gantt Software|monday.com

判斷指引:任務多、依賴關係複雜、有明確交期時,甘特圖能一眼看出誰卡誰、關鍵路徑在哪;反之,任務少於 10 項、彼此獨立,一份簡單清單或看板反而更輕便。想深入練習畫圖,可參考甘特圖製作教學

monday.com:跨部門排程的首選

monday.com 已被全球大量團隊採用,它讓你在同一塊看板上建立任務、設定負責人與截止日,再一鍵切換成甘特圖或時間軸檢視。它最實用的地方是自動化:你可以設一條「任務逾期就通知負責人」的規則,讓問題在擴大前被看見,而不是拖到週會才攤開。整合 Gmail、Slack、Zoom 後,進度也不用四處追問。

免費方案 2 人永久使用、不需要信用卡,先開一個看板試手感再決定要不要升級最保險;付費方案另有 14 天 Pro 試用可體驗完整功能。

monday.com 官方網站的看板檢視畫面
monday.com 看板檢視:任務攤成卡片、依進度分欄,負責人與期限一目了然

ClickUp:技術團隊的彈性選擇

ClickUp 把任務、文件、白板、目標放進同一個平台,光是檢視方式就有 15 種以上,清單、看板、甘特圖、心智圖隨你切,並內建 200+ 現成範本可套用。Free Forever 方案任務數與成員數都不限(儲存空間 60MB),付費的 Unlimited 方案官方定價為 US$7/人/月(依 2026 年 9 月匯率換算約合新台幣 224 元,實際定價與幣別請以官網方案頁面為準),升級後甘特圖與時間軸就無限使用,很適合流程要照自己規矩走的技術團隊。

ClickUp 官方網站的甘特圖檢視畫面
ClickUp 甘特圖檢視

HubSpot Meetings:專案會議排程

排程不只排任務,也要排會議。HubSpot Meetings 是免費的會議預約工具,你設好可預約時段、分享連結,對方自己挑時間,系統即時同步 Google 或 Office 365 日曆並寄出提醒,一對一、群組、輪詢(round robin)都支援,省下來回喬時間的往返。

HubSpot Meetings 會議排程介面
來源:HubSpot Meetings

Motion:AI 自動排程

Motion 把日曆、任務與筆記整合在一起,最大特色是能用 AI 依優先級和空檔自動替你排出當日行程,適合行程破碎、需要系統幫忙做決策的重度個人使用者或小團隊。

免費範本:Excel/Google Sheets/Notion

預算有限、只想要一張能填的表?三個免費起點:

  • Excel/Google Sheets:欄位擺「任務、負責人、開始日、結束日、狀態、依賴」,用條件式格式讓逾期列自動變紅,就是一份堪用的工作排程表。搜尋「工作排程表 Excel」能找到大量現成版型。
  • Notion 專案管理:用資料庫建立任務清單,再切成時間軸(Timeline)檢視就有簡易甘特圖,還能自由加標籤與看板視圖,很多人搜「Notion 專案管理模板」就是為了這種彈性。
  • 升級時機:當任務超過三、四十項、多人要同時編輯、或你開始需要自動提醒,Excel 就會開始卡手——這時候換到 monday.com 的範本庫套一個現成的專案進度模板,通常 10 分鐘就能把舊表搬進去。
monday.com 官方網站的範本庫畫面
monday.com 範本庫:涵蓋各種情境的現成專案範本

做好排程管理的實用策略與問題排除

工具到位還不夠,排程是活的,要靠方法持續調校。這一段把技巧和常見狀況一起講。

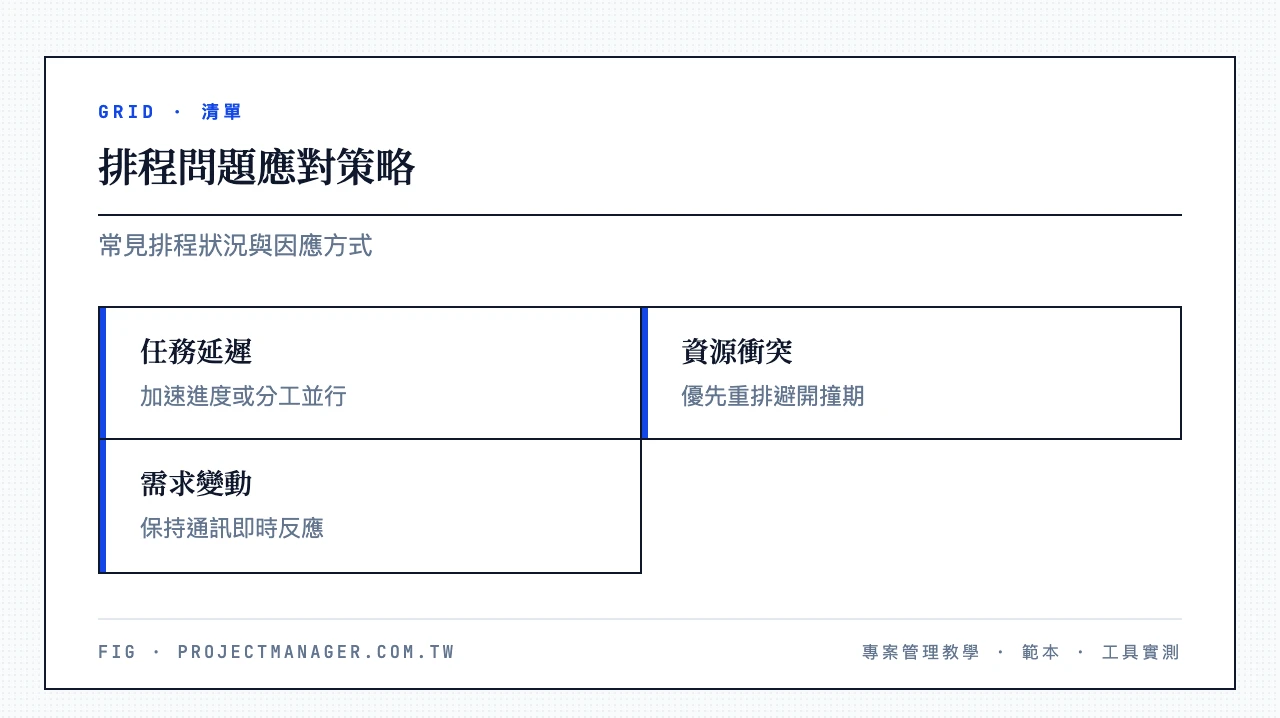

排程問題應對策略:任務延遲(加速進度或分工並行)、資源衝突(優先重排避開撞期)、需求變動(保持通訊即時反應)
▲ 排程問題應對策略

3 個核心技巧

  • 善用工具:用 排程軟體取代人工試算表,讓進度、提醒、報表自動化。
  • 保持彈性:不要把排程排到密不透風,每條路徑都留緩衝,延遲來了才有空間吸收。
  • 定期檢查:固定週期比對計畫與實際,主動找落後訊號,不要等問題發生才處理。

處理延遲與資源衝突

任務延遲時,可以重新分配資源加速、調整其他任務順序來填補,或把延遲任務再拆小、平行處理。資源衝突時(多個任務搶同一個人或設備),優先重新排序避開撞期,真的閃不掉再找替代資源。想更完整地追蹤這些進度變化,可搭配專案進度表一起用。

變動環境中的排程調整

需求變、資源變是常態。三個原則:保持通訊(第一時間知道變動)、快速反應(別讓問題累積到無法收拾)、學會說不(當變更會嚴重犧牲品質或成本時,要能拒絕或談判)。想把整份時間軸的變動管理得更系統化,可以參考專案時間表的建立方法

結論

排程管理不是把日期填滿,而是讓團隊清楚知道「什麼時候該做什麼、哪裡不能延」。重點回顧:

  • 四大原則:排得齊(完整)、排得對(邏輯)、排得動(資源)、排得住(彈性)。
  • 7 大元素:任務、時間、依賴性、資源、里程碑、風險、調整,缺一項排程就會漏。
  • 5 步驟:定義任務與 WBS → 估工時分配資源 → 排依賴與里程碑 → 審查評估風險 → 執行監控,關鍵路徑上務必留緩衝。
  • 三種情境:軟體開發用甘特圖串依賴、小型行銷用看板拖動、生產排程用交期與換線決定順序。
  • 選工具:小團隊先用 Notion 或 Excel 免費起步,中型跨部門選 monday.com,技術團隊用 ClickUp

下一步怎麼做:打開 monday.com,從範本庫挑一個「專案進度」模板建立第一塊看板,把你手上專案的任務、負責人、起訖日填進去,再切換成時間軸檢視——10 分鐘就能得到一份會自動提醒逾期的排程表。免費方案 2 人永久使用、不需信用卡,先建起來再慢慢優化。

排程管理常見問題 FAQ

排程管理是什麼?

排程管理是替一組任務或專案安排開始與結束時間、釐清先後依賴、分配資源,並在執行中持續追蹤與調整的管理流程,目的是確保專案準時且有效率地完成。

排程管理的四大原則是什麼?

可歸納為四點:完整性(所有任務都納入不遺漏)、邏輯性(依賴順序正確)、資源可行性(不超過可用人力設備)、彈性(預留緩衝、保留調整空間)。一句話記:排得齊、排得對、排得動、排得住。

排程是什麼意思?

排程就是「排定時程」,把要做的事按時間先後與相互關係編排成一張時間表。它可以只是個人的一天行程,也可以是一個複雜專案的整體時間規劃。

生產排程怎麼排?

生產排程圍繞交期與產能:先彙整訂單需求,確認機台工時與物料是否齊套,再依交期先後與換線時間最短原則決定工單上線順序,最後在現場即時回報產出與異常、發現落後就重新調度。核心是「用排序換取效率」。

什麼是關鍵路徑方法(CPM)?

關鍵路徑法找出專案中最長、且不能延誤的那條任務鏈,這條鏈的總長就是專案的最短完成時間。只要關鍵路徑上任一任務延遲,整個專案交期就會跟著延。詳見關鍵路徑法教學

如何選擇排程工具?

看四個面向:易用性、功能(甘特圖、資源分配、進度追蹤)、成本,以及能否和你現有的郵件、日曆、任務工具整合。小團隊先用免費方案試水,跨部門協作再升級到 monday.com 這類支援自動化提醒的工具。
