你專案時程一多,光靠文字清單很難掌控全局——哪些任務在跑、誰負責什麼、哪裡可能延遲,都不夠一目了然。
甘特圖(Gantt Chart)是一種以水平橫條圖呈現專案任務與時間關係的視覺化專案管理工具,也是時程表製作、進度表、時程圖的主要表現形式。 本文完整教學 Excel 3 步驟製作甘特圖、AI 自動生成 Prompt 範例、5 款免費工具比較表,並附 3 種產業甘特圖範例與免費模板下載。
目錄
Toggle甘特圖是什麼?定義、範例與使用時機
甘特圖(Gantt Chart,也常被稱為甘特表、甘梯圖,也常被誤寫為乾特圖、甘氏圖、干特表等)是一種條狀圖形式的時間管理工具。它把專案中的每一項任務攤在時間軸上,讓你一眼看懂整個專案的節奏。
一個標準的甘特圖由三個核心元素構成:
- 任務(Tasks): 排列在左側的垂直列表,代表專案中需要完成的每一項工作。每項任務標示負責人,任務之間若有連接線,代表存在依賴關係——例如「設計」完成後才能開始「開發」。
- 時間軸(Timeline): 頂部的水平軸,標示專案的時間範圍。根據專案規模,單位可以是天、週、月甚至年。
- 任務持續時間(Duration): 圖上的橫條。每條橫條的長度等於該任務的持續時間,位置對應開始和結束日期。橫條越長,任務耗時越久;多條橫條重疊,代表這些任務同時進行。
什麼時候該用甘特圖? 符合以下三個條件的專案最適合:
- 有明確截止日期——專案有固定的交付期限,需要倒推排程
- 任務有先後順序——某些工作必須等前一項完成才能開始
- 需要跨人或跨部門協作——多人同時進行不同任務,需要看到彼此的時間安排
什麼時候不適合用? 如果你的專案需求頻繁變動(例如敏捷開發中的 Sprint 迭代),看板(Kanban)會更靈活。或者任務少於 5 項的簡單工作,用待辦清單就夠了,不需要特地畫甘特圖。
甘特圖範例:3 種產業情境
很多人看完甘特圖的定義還是不確定「我的專案適不適合」。以下三個不同產業的範例,你可以直接對照自身情境:

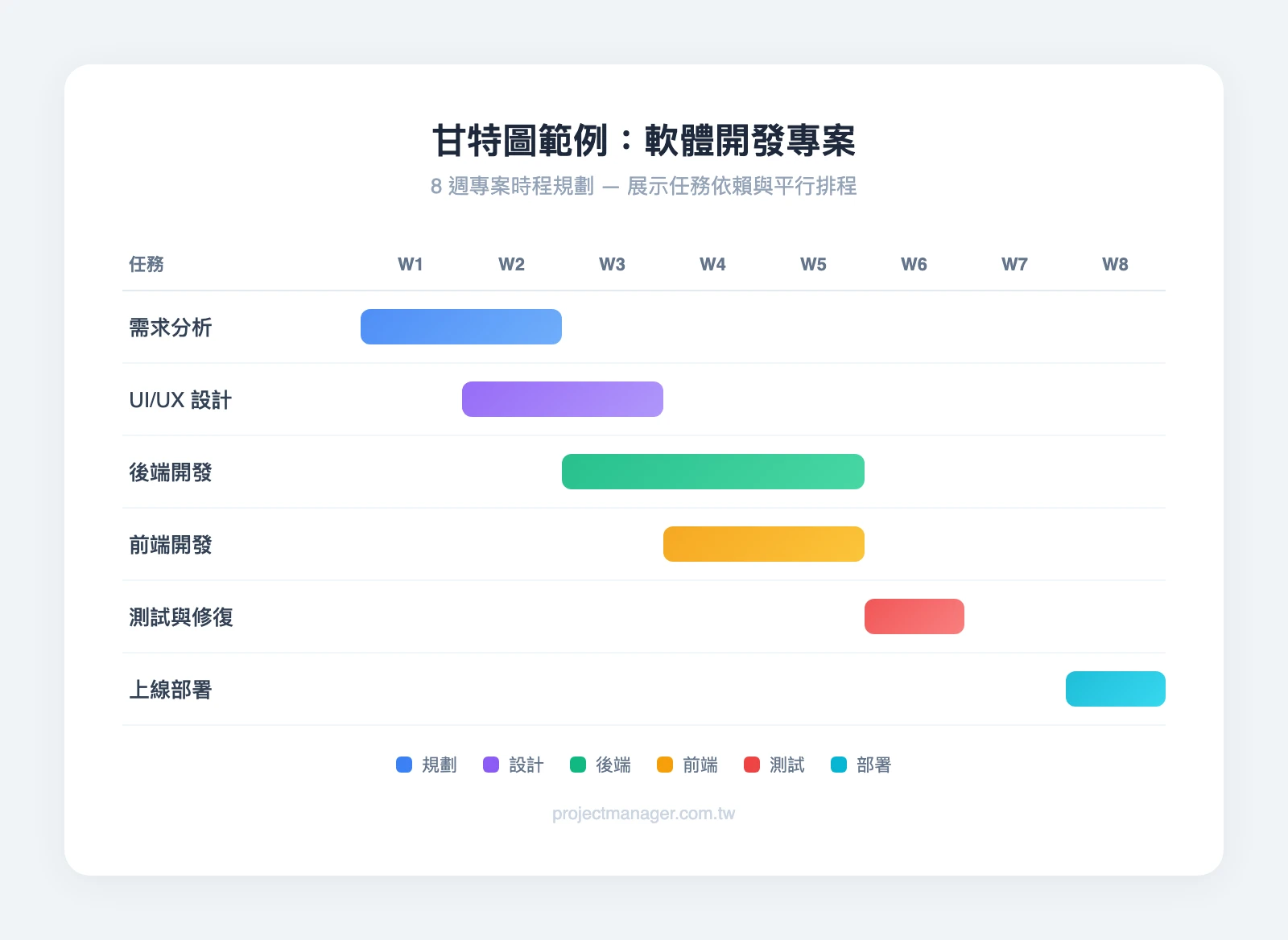

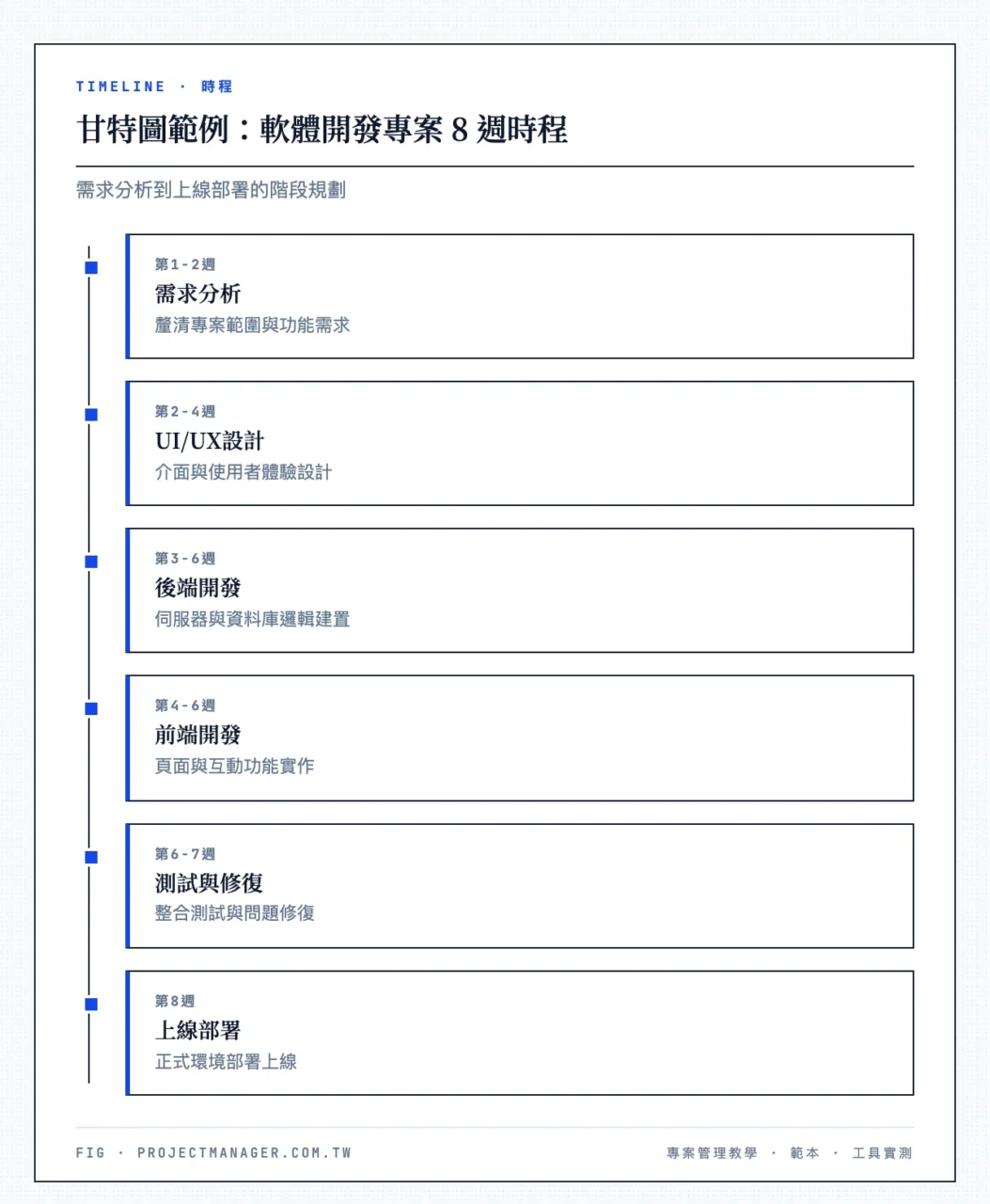

範例一:軟體開發專案(8 週)
| 任務 | 持續時間 | 說明 |
|---|---|---|
| 需求分析 | 第 1-2 週 | 訪談利害關係人、撰寫需求文件 |
| UI/UX 設計 | 第 2-4 週 | 線框圖→視覺稿→原型 |
| 前端開發 | 第 4-6 週 | 依賴設計完成 |
| 後端開發 | 第 3-6 週 | 可與前端部分平行 |
| 測試與修復 | 第 6-7 週 | 依賴前後端開發完成 |
| 上線部署 | 第 8 週 | 依賴測試通過 |
這個範例的重點是依賴關係:前端開發必須等設計完成,但後端可以提前啟動。甘特圖能清楚呈現這種「部分平行、部分串聯」的排程。
範例二:行銷活動專案(4 週)
| 任務 | 持續時間 | 說明 |
|---|---|---|
| 策略規劃與預算 | 第 1 週 | 確定目標受眾、渠道、KPI |
| 素材製作 | 第 1-3 週 | 文案、圖片、影片同步進行 |
| 廣告投放 | 第 3-4 週 | 依賴素材完成 |
| 成效分析與報告 | 第 4 週 | 依賴投放數據 |
行銷專案的特色是時間壓縮:素材製作通常和策略規劃有部分重疊,甘特圖能幫你看到哪些環節可以平行處理。
範例三:工程施工專案(6 個月)
| 任務 | 持續時間 | 說明 |
|---|---|---|
| 設計與審圖 | 第 1-2 月 | 建築設計、結構計算 |
| 材料採購 | 第 2-3 月 | 依賴設計定案 |
| 主結構施工 | 第 3-5 月 | 依賴材料到位 |
| 裝修與驗收 | 第 5-6 月 | 依賴主結構完工 |
工程專案以「月」為時間軸單位,每個階段的依賴關係非常嚴格——材料沒到就無法施工。甘特圖上的依賴箭頭能讓所有人看到:如果採購延遲一個月,整個專案就會延遲一個月。

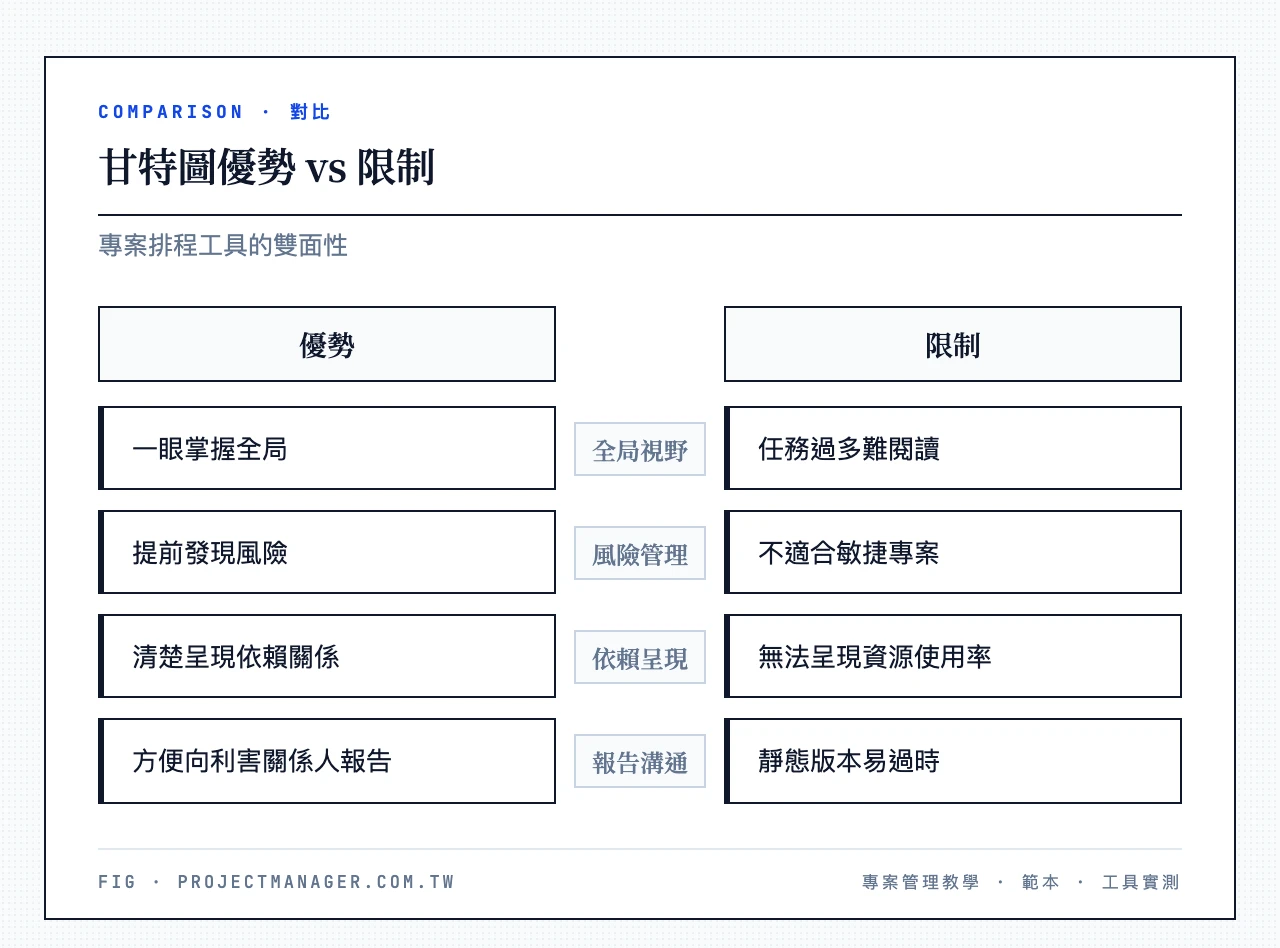

甘特圖的優勢與限制
優勢:
- 一眼掌握全局: 想像你正在管理一個 20 人的產品上線專案,涉及設計、開發、測試、行銷四個團隊。用純文字清單,你需要反覆對照才能知道「設計團隊完成後,開發團隊是否來得及接手」。但在甘特圖上,你只需要看橫條的位置和重疊情況就能判斷。不同顏色可以區分不同團隊或任務類型,讓專案經理和團隊成員都能一目了然。
- 提前發現風險: 甘特圖最大的隱藏價值在於揭示任務之間的依賴關係。當你把所有任務排上時間軸,很容易發現:「如果任務 A 延遲兩天,會連帶影響任務 B、C、D……」。這種連鎖效應在純文字進度表中很難察覺,但在甘特圖上卻顯而易見。
限制: 甘特圖也不是萬能的。需求頻繁變動的敏捷專案用起來很痛苦,因為你得反覆修改排程——這時候改用看板視圖會更靈活。任務超過 30 項時圖表會變得擁擠難讀,建議只放主要任務和里程碑,細項收在子任務中。另外,Excel 做的靜態甘特圖容易過時,最好使用線上工具讓團隊成員直接更新進度。

用 Excel 3 步驟做出甘特圖(附免費模板下載)
不需要任何專業軟體,用你已經有的 Excel 就能做出一張堪用的甘特圖。
前置條件: 需要 Excel 2016 以上版本(或 Microsoft 365)。此方法適合任務數 15 項以內的簡單專案。如果你的專案更複雜,建議直接跳到後面的工具比較章節。
第一步:建立任務清單
在 Excel 中建立一個表格,包含四欄:任務名稱、開始日期、結束日期、持續時間。例如:
- 任務 A:開始日期 8 月 1 日,結束日期 8 月 5 日
- 任務 B:開始日期 8 月 3 日,結束日期 8 月 16 日
- 任務 C:開始日期 8 月 6 日,結束日期 8 月 22 日
持續時間可以用公式自動算出:=結束日期-開始日期

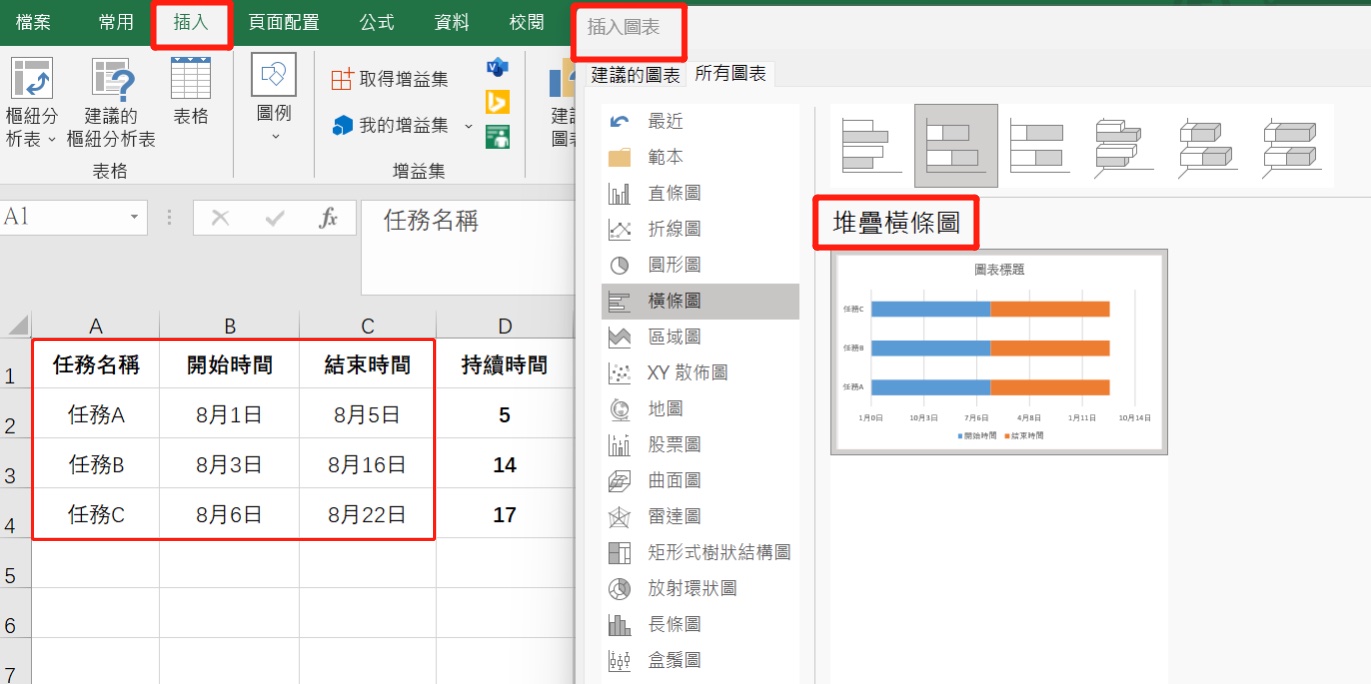

第二步:插入堆疊橫條圖
選取任務名稱、開始日期和結束日期的儲存格範圍,點擊【插入】→【橫條圖】→【堆疊橫條圖】。

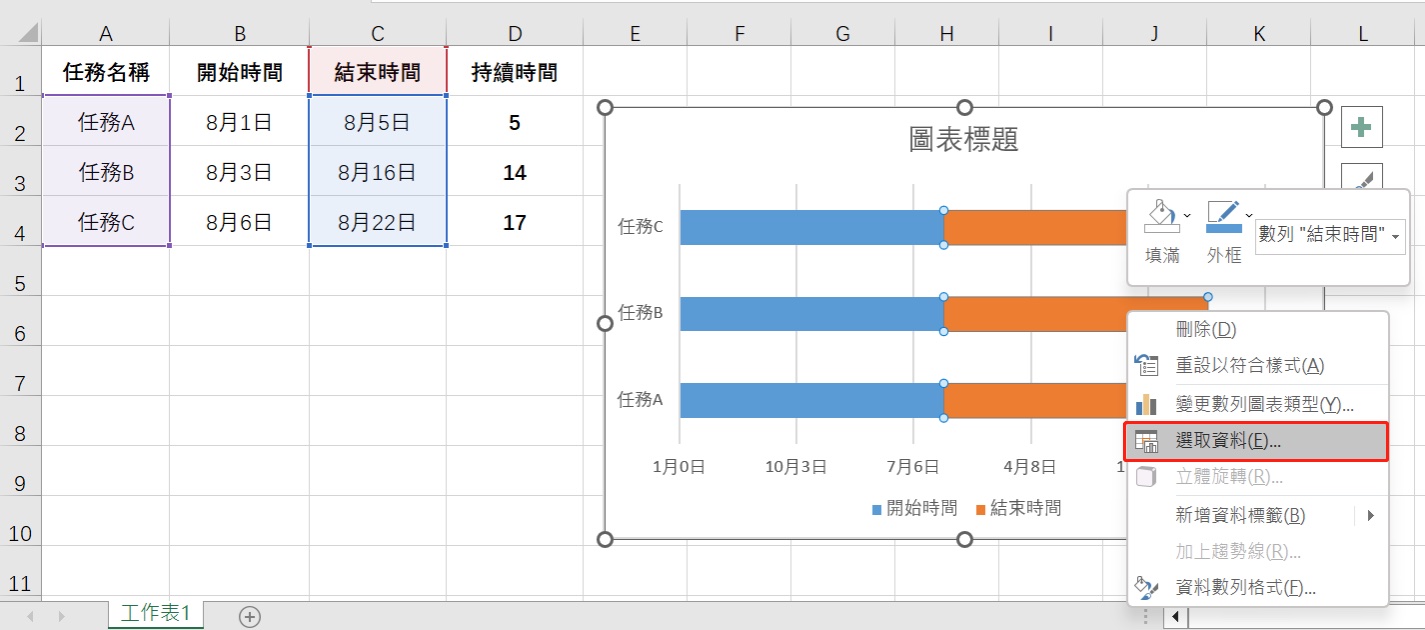

Excel 會生成一個初步的圖表。接著,在圖表中【右鍵點擊】橙色條形部分,選擇【選取資料】。

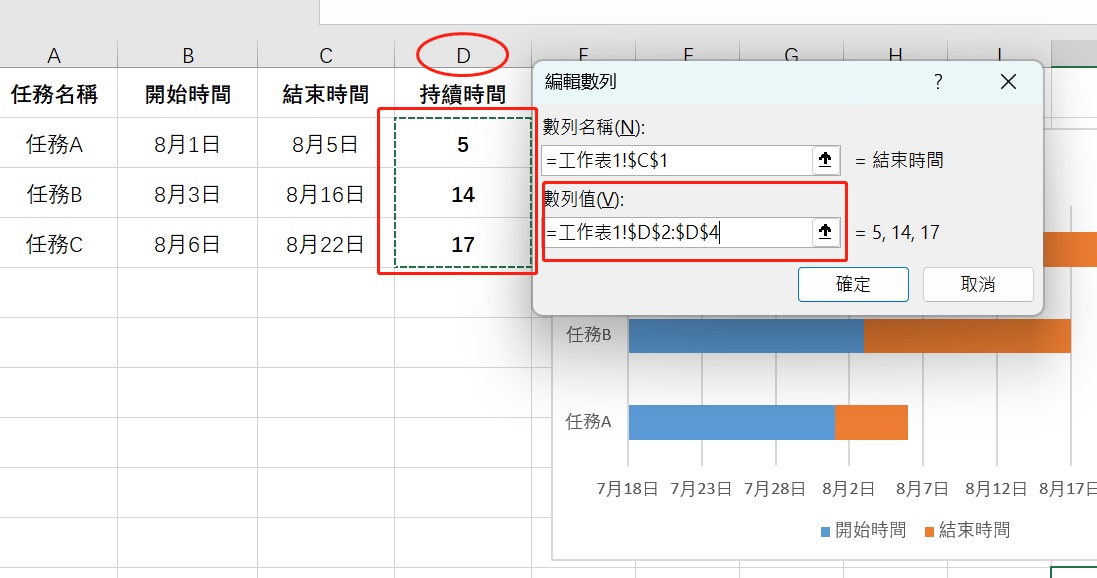

選擇【結束時間】後點擊【編輯】,清空【數列值】欄位的數據。

第三步:導入持續時間並格式化
選取【持續時間】欄的數字,填入剛才清空的【數列值】欄位,按【確定】。

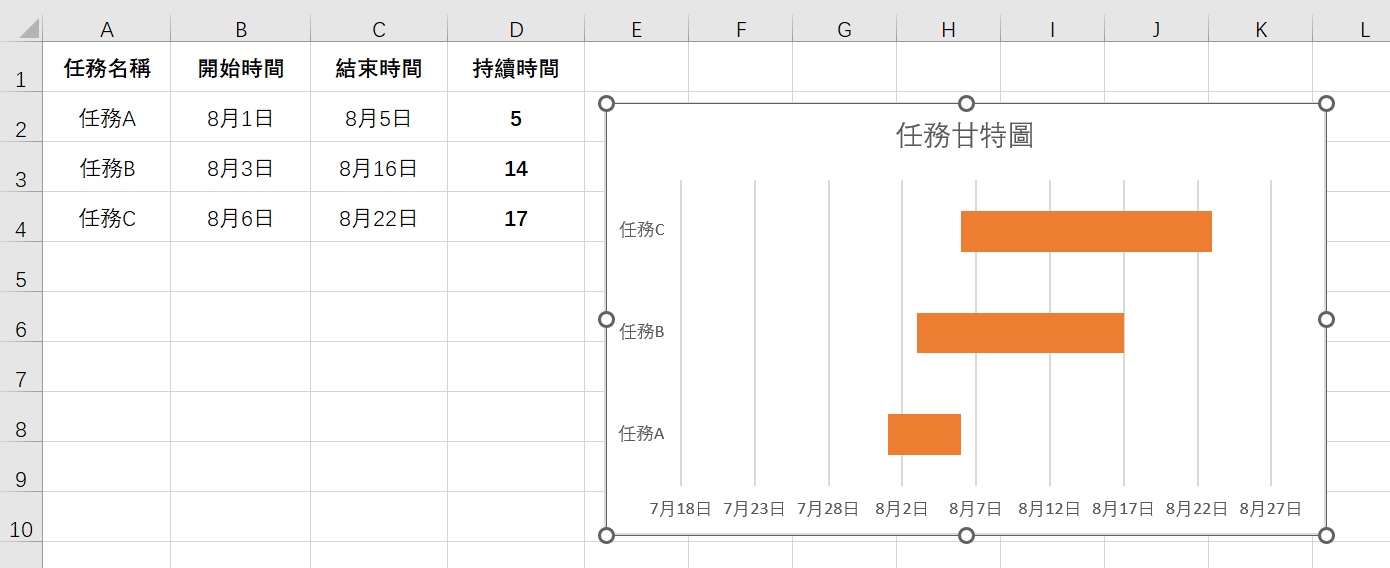

最後一步:【右鍵】點擊圖表中的【藍色橫條】,選擇【無填滿】。藍色部分消失後,剩下的橙色橫條就是你的甘特圖了。

你可以再修改圖表標題、刪除圖例、調整顏色,讓甘特圖更美觀。

常見錯誤提醒:
- 選錯圖表類型: 必須選「堆疊橫條圖」,不是「群組橫條圖」。群組橫條圖會把開始日期和持續時間並排顯示,而不是疊在一起。
- 日期格式不一致: 如果某些儲存格的日期是文字格式(左對齊),Excel 無法正確計算。確保所有日期儲存格都設為「日期」格式。
- 藍色橫條設為「無填滿」後看不到但仍佔空間: 這是正常的——藍色橫條代表「開始日期到時間軸起點的距離」,它必須存在才能讓橙色橫條出現在正確位置。如果你不小心刪除了藍色數列,橙色橫條會全部靠左對齊。
Excel 甘特圖的限制: 這個方法適合快速製作簡易的甘特圖,但 Excel 無法自動處理任務依賴關係、進度追蹤和多人協作。如果你的專案較為複雜,建議使用下方介紹的專案管理工具。更多 Excel 技巧,可參閱我們的 Excel 教學分類頁面。
免費 Excel 甘特圖模板下載
不想從零開始?我們製作了一份含自動化功能的專業 Excel 甘特圖模板,輸入任務資料後,甘特圖、進度條、狀態報表全部自動生成:
- 自動生成甘特圖:輸入任務的開始與結束日期,日曆橫條自動填色,不需手動畫圖
- 自動計算時程:持續天數由公式自動算出,修改日期即時更新
- 進度監控:內建進度條,一眼掌握每項任務的完成百分比
- 任務統計:自動計算任務總數與已完成數量,專案進度一目了然
- 色彩狀態報表:以顏色標示任務狀態(未開始 / 進行中 / 已完成 / 延遲),不用逐項檢查
下載後,將範例任務替換為你的實際專案內容,修改日期和負責人即可使用。適用於軟體開發、行銷活動、工程施工、活動籌辦等各類型專案。

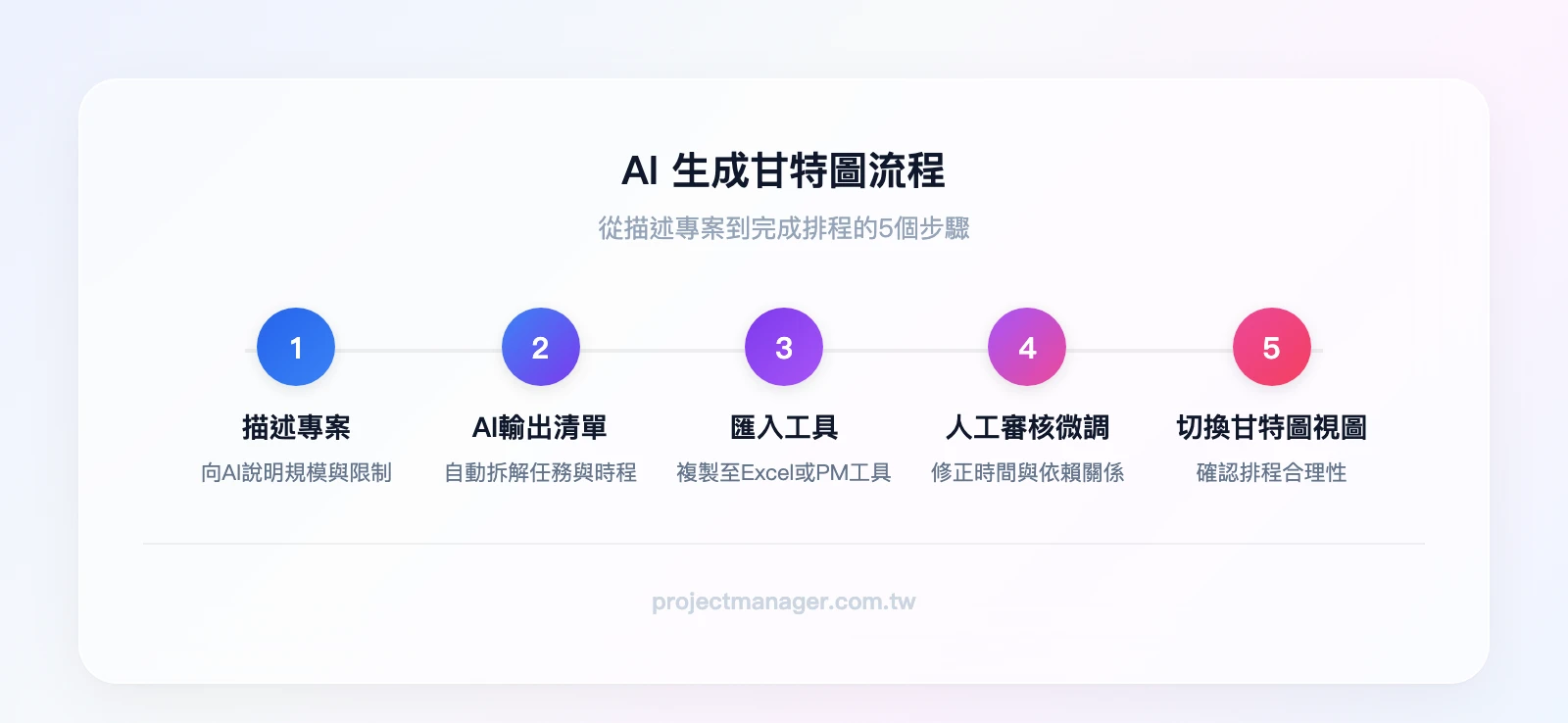

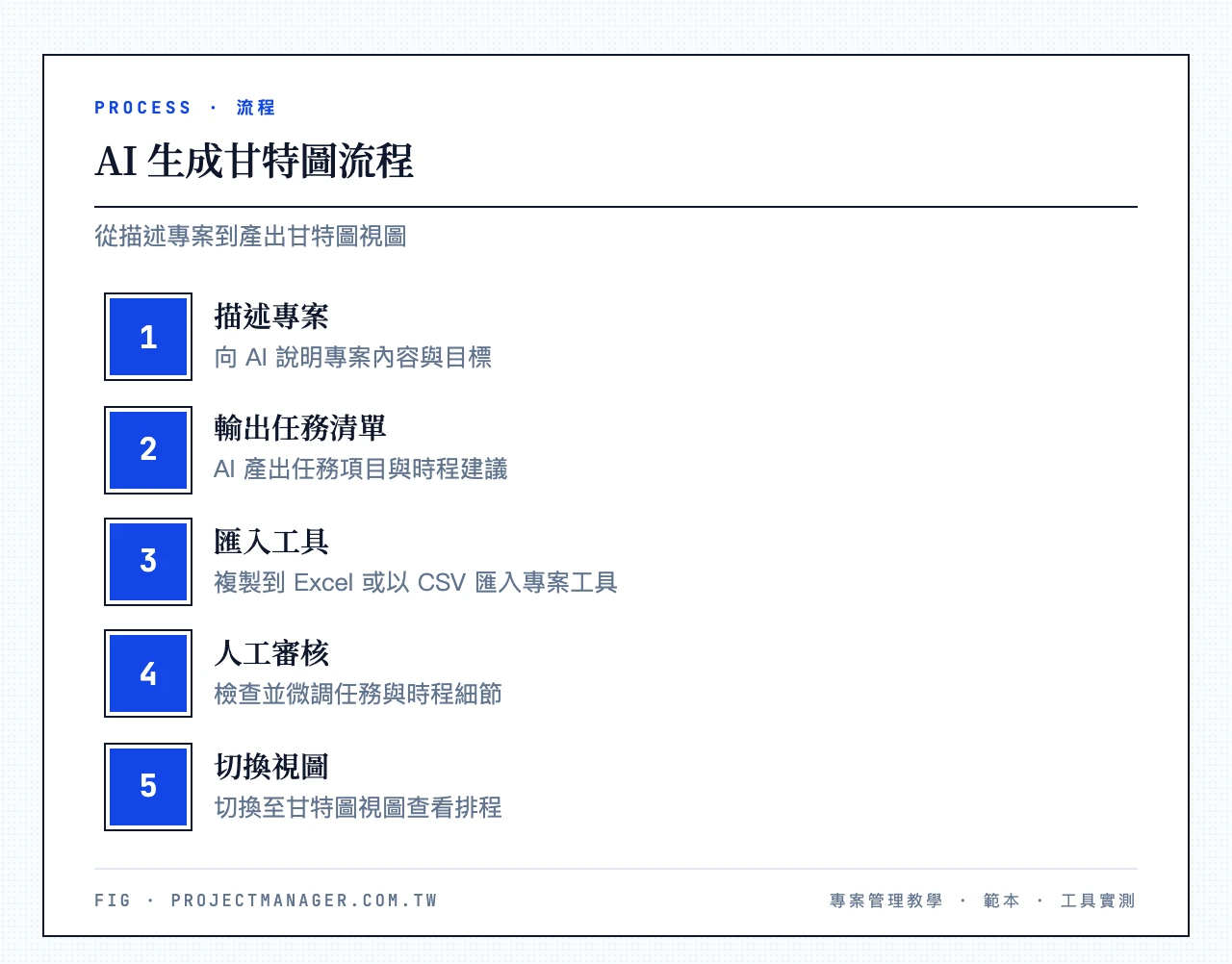

2026 最新:AI 自動生成甘特圖
你不一定要手動建立甘特圖了。AI 可以根據你的專案描述,自動拆解任務、估算時間、生成完整的甘特圖初稿。以下是兩種實際做法:
方法一:用 ChatGPT / Claude 直接生成
最簡單的方式是直接向 AI 描述你的專案,讓它產出可匯入 Excel 或專案管理工具的任務清單。
Prompt 範例一(軟體開發類):
我要做一個為期 3 個月的電商網站改版專案。團隊有 UI 設計師、前端工程師、後端工程師各一名,另有一位 PM。請幫我規劃甘特圖,列出所有任務、負責人、開始日期、結束日期和依賴關係,用表格格式輸出。
Prompt 範例二(行銷活動類):
我要規劃一個為期 6 週的產品上市行銷活動。預算 NT$500,000,渠道包含 Facebook 廣告、Google Ads、KOL 合作和 EDM。團隊有行銷經理、設計師、文案各一人。請列出所有任務、負責人、時程和依賴關係,用表格格式輸出,並標記關鍵路徑上的任務。
AI 通常會生成 15-25 項任務的結構化清單。將結果複製貼入 Excel 或 Google Sheets,再套用本文的甘特圖製作步驟,最後根據團隊實際情況微調日期和負責人。
提示: 描述越具體,AI 的輸出越準確。告訴它團隊人數、已知的截止日期和限制條件(例如「設計師每週只能投入 3 天」),它就能給出更合理的排程。
方法二:使用內建 AI 的專案管理工具
主流專案管理工具幾乎都已整合 AI 功能,可以在工具內直接生成甘特圖:
| 工具 | AI 功能名稱 | 甘特圖相關能力 |
|---|---|---|
| monday.com | monday AI | 自動建議任務排程、預測延遲風險、生成子任務 |
| ClickUp | ClickUp Brain | 自動拆解任務、估算時間、建議優先順序 |
| Asana | Asana Intelligence | 智能排程建議、工作量平衡提醒 |
| Notion | Notion AI | 從專案描述自動生成任務清單並設定時程 |
其中,Notion AI 的甘特圖模板特別適合新手——輸入專案目標和截止日期,它就會自動生成帶時間軸的任務看板。而 monday.com 的 AI 功能在團隊協作場景更強——你可以在看板中輸入專案目標,monday AI 會自動建議任務拆解和時間估算,然後一鍵切換到甘特圖視圖查看排程是否合理。
AI 甘特圖的三個常見問題
問題一:AI 估算時間偏樂觀怎麼辦?
AI 不了解你團隊的實際速度和公司內部審批流程,時間估算通常偏樂觀。建議將 AI 估算的時間乘以 1.3 倍作為緩衝。例如 AI 說「前端開發 10 天」,你排 13 天。
問題二:AI 不了解公司內部流程怎麼辦?
在 Prompt 中明確說明限制條件。例如:「我們公司的設計稿需要經過兩輪主管審核,每輪約 3 個工作天」「後端部署需要 IT 部門配合,只能在週五進行」。
問題三:AI 生成的任務清單如何匯入工具?
請 AI 以 CSV 格式輸出(大多數 AI 都支援)。然後在 monday.com 中選擇【匯入資料】→【Excel/CSV】,欄位會自動對應。ClickUp 也支援 CSV 匯入,路徑是【Space 設定】→【匯入/匯出】。

甘特圖工具比較:免費到付費完整評測
Excel 以外,還有許多專業的甘特圖軟體可以選擇。以下是我們實測過的主流工具比較:
| 功能 | monday.com | ClickUp | Notion | Miro | Google Sheets |
|---|---|---|---|---|---|
| 免費版本 | ✓(最多 2 人) | ✓(不限人數) | ✓(最多 10 人) | ✓(最多 3 個看板) | ✓(完全免費) |
| 即時多人協作 | ✓ | ✓ | ✓ | ✓ | ✓ |
| 任務依賴關係 | ✓ | ✓ | ✗ | 有限 | ✗ |
| 自動化功能 | ✓(200+ 範本) | ✓(100+ 範本) | ✗ | ✗ | ✗ |
| AI 輔助功能 | ✓ | ✓ | ✓ | ✓ | ✗ |
| 甘特圖模板 | 200+ | 100+ | 50+ | 20+ | 需自建 |
| 繁體中文介面 | ✓ | ✗ | ✓ | ✗ | ✓ |
| 付費方案起始價 | NT$270/人/月 | NT$220/人/月 | NT$260/人/月 | NT$240/人/月 | 免費 |
| 最適合 | 團隊專案管理 | 敏捷/技術團隊 | 知識管理+輕量專案 | 規劃初期視覺化 | 個人/簡單專案 |
| 開始使用 | 免費試用 → | 免費試用 → | 免費試用 → | 免費試用 → | — |

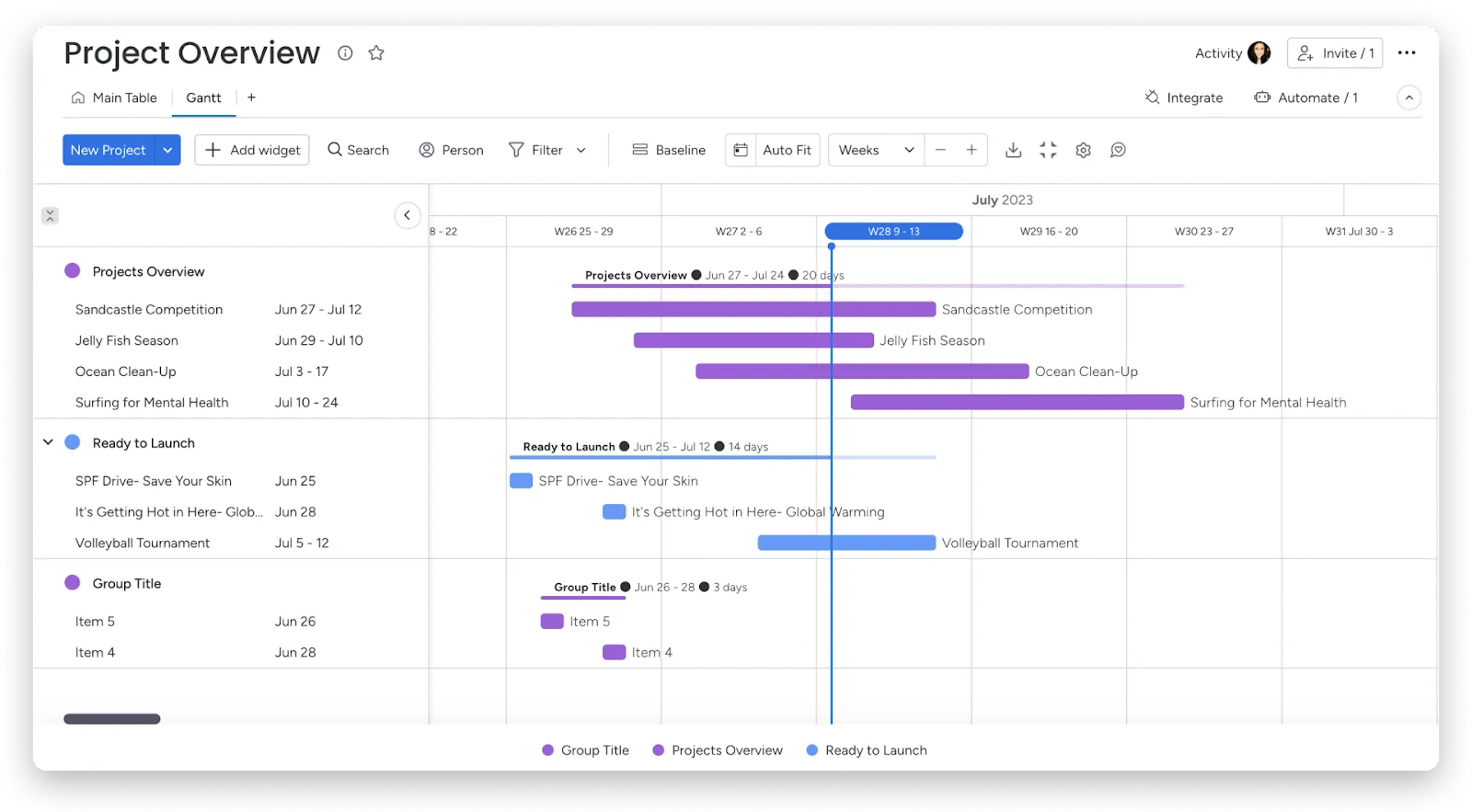

monday.com — 最適合團隊協作 ★★★★½ 4.8
monday.com 是目前最多團隊採用的專案管理平台之一。它的甘特圖功能支援拖拉調整排程、設定任務依賴關係、自動化通知,加上 monday AI 可以自動建議排程和預測風險,適合需要多人協作的中大型專案。
最適合情境: 5-50 人的跨部門團隊,需要依賴關係管理、自動化提醒和中文介面。
免費版限制: 最多 2 位使用者,包含基本的看板和甘特圖功能。免費方案不需要信用卡。
我們團隊實際使用 monday.com 管理日常專案,最有感的功能是自動化規則:PM 設定了一條規則「任務延遲超過 2 天自動通知負責人和主管」,這個設定在半年內觸發了 23 次,每次都讓問題在擴大前被處理——以前要到週會才發現有人卡關。
甘特圖(Gantt-chart).webp)
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
ClickUp — 最適合技術團隊 ★★★★½ 4.6
ClickUp 是全球超過 200 萬團隊使用的專案管理平台。它的甘特圖功能強在自定義彈性——你可以自由設定任務欄位、狀態流程、篩選條件。支援拖拉排程和依賴關係設定,ClickUp Brain(AI)還能自動生成子任務和時間估算。
最適合情境: 技術導向團隊,需要高度自定義欄位和狀態流程,習慣英文介面。
免費版限制: 不限使用者人數,包含甘特圖視圖和 100MB 儲存空間。
提醒: ClickUp 介面目前只有英文,如果團隊成員英文不熟悉,上手時間會比 monday.com 長。建議搭配 ClickUp 官方文件和教學影片學習。

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
Notion — 最適合輕量專案
Notion 把筆記、資料庫和任務管理整合在一起,甘特圖是透過「時間軸視圖(Timeline View)」實現的。功能上等同甘特圖——可以看到任務在時間軸上的排列——但不支援任務依賴關係的箭頭連線。如果你需要嚴格的依賴關係管理,monday.com 或 ClickUp 會更適合。
最適合情境: 個人或 5 人以下小團隊,專案任務在 15 項以內,同時需要筆記和知識管理功能。
免費版限制: 最多 10 位使用者(Guest),包含時間軸視圖和 Notion AI 試用額度。

Miro — 最適合規劃初期的視覺化協作
Miro 是一個協作白板平台,甘特圖功能是其中一個模組。你可以在白板上自由繪製甘特圖,添加任務條、依賴關係線和進度標記,團隊成員可以同步編輯。
最適合情境: 專案規劃初期,需要腦力激盪和排列任務順序,之後再匯入正式的專案管理工具。
免費版限制: 最多 3 個可編輯看板。甘特圖功能不如 monday.com 或 ClickUp 完善,缺少自動化和進度追蹤。

Google Sheets — 零成本免費方案
如果你不想安裝軟體也不想註冊新帳號,Google Sheets 是最低門檻的選擇。製作方式和 Excel 一模一樣(使用堆疊橫條圖),而且完全免費、支援多人即時協作。
適合情境: 個人使用或臨時性的排程需求,任務在 10 項以內。
限制: 不支援依賴關係、自動化和 AI 輔助。每次更新都需要手動調整圖表。
如何選擇適合的甘特圖工具?
不確定該用哪個?根據你的情境快速判斷:
專案管理工具比較
選擇 2-4 個工具,即時對比功能與價格
- 個人使用、預算為零 → Google Sheets,完全免費
- 5 人以下、輕量專案 → Notion 免費版,同時滿足筆記和任務管理
- 5-15 人跨部門協作 → monday.com,繁體中文介面 + 依賴關係 + 自動化
- 技術團隊、需要高度自定義 → ClickUp,欄位和狀態流程彈性最大
- 規劃初期、需要視覺化討論 → Miro,白板自由度高,之後再匯入正式工具
monday.com 實作範例:從零建立一張完整甘特圖
光看理論還不夠,來看一個完整的實作範例。假設你的團隊要在三個月內開發一款新的軟體產品,以下是用 monday.com 從零到完成甘特圖的四個步驟:
Step 1:列出所有任務
先把專案拆解成可執行的任務。好的任務拆解原則是每項任務 1-10 個工作天可完成,太大就再拆(可參考 WBS 工作分解結構的方法)。在 monday.com 中逐一建立這些任務:設計軟體架構、編寫程式碼、撰寫測試案例、執行測試、準備上線部署等。

Step 2:設定時間和負責人
為每項任務指定開始日期、結束日期和負責人。考量實際因素:前端開發可能需要兩週、測試需要一週、設計師同一時間只能做一件事等。monday.com 的「工作負載視圖」可以幫你檢查是否有人被分配太多任務。

Step 3:設定依賴關係
哪些任務必須等前一項完成才能開始?例如:軟體架構設計 → 程式碼開發 → 測試 → 上線部署。在甘特圖上把這些依賴關係用箭頭連起來,monday.com 會自動在前置任務延遲時提醒你。
這裡有一個重要概念:關鍵路徑(Critical Path)。關鍵路徑是甘特圖中從開始到結束、耗時最長的那條依賴鏈。關鍵路徑上的任何一項任務延遲,整個專案就會延遲。識別關鍵路徑後,你就知道哪些任務絕對不能延遲、哪些任務有緩衝空間。

Step 4:檢視並調整甘特圖
切換到甘特圖視圖,你的專案排程就以視覺化的橫條圖呈現了。檢查以下幾點:
- 有沒有任務排程重疊但同一個人負責的情況?
- 有沒有過長的空檔?
- 依賴鏈是否合理?關鍵路徑上的任務是否有足夠緩衝?
根據需要拖拉調整,直到排程合理為止。這張甘特圖日後就是你追蹤專案進度的儀表板——每週開會時打開來,一看就知道哪裡超前、哪裡落後。
實作後的維護建議: 甘特圖做完不更新就沒有意義。根據專案長度設定更新頻率:
| 專案長度 | 建議更新頻率 | 說明 |
|---|---|---|
| 2 週以內 | 每天 | 短期專案變化快,每天確認進度 |
| 1-3 個月 | 每週一次 | 配合週會更新,檢查是否偏離計畫 |
| 3 個月以上 | 每兩週一次 | 長期專案關注里程碑,不需要每天追蹤 |
使用 monday.com 或 ClickUp 等線上工具時,團隊成員可以直接在自己的任務上更新進度百分比,省去由 PM 手動彙整的麻煩。

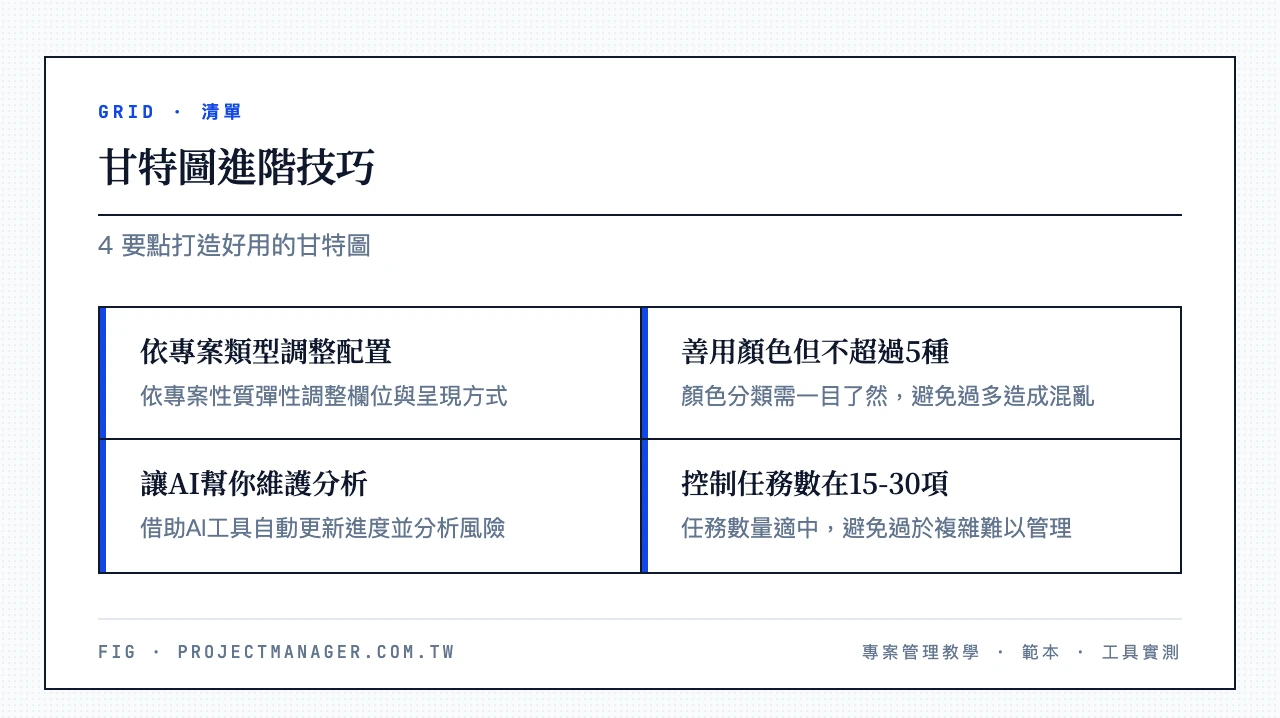

甘特圖進階技巧與常見錯誤

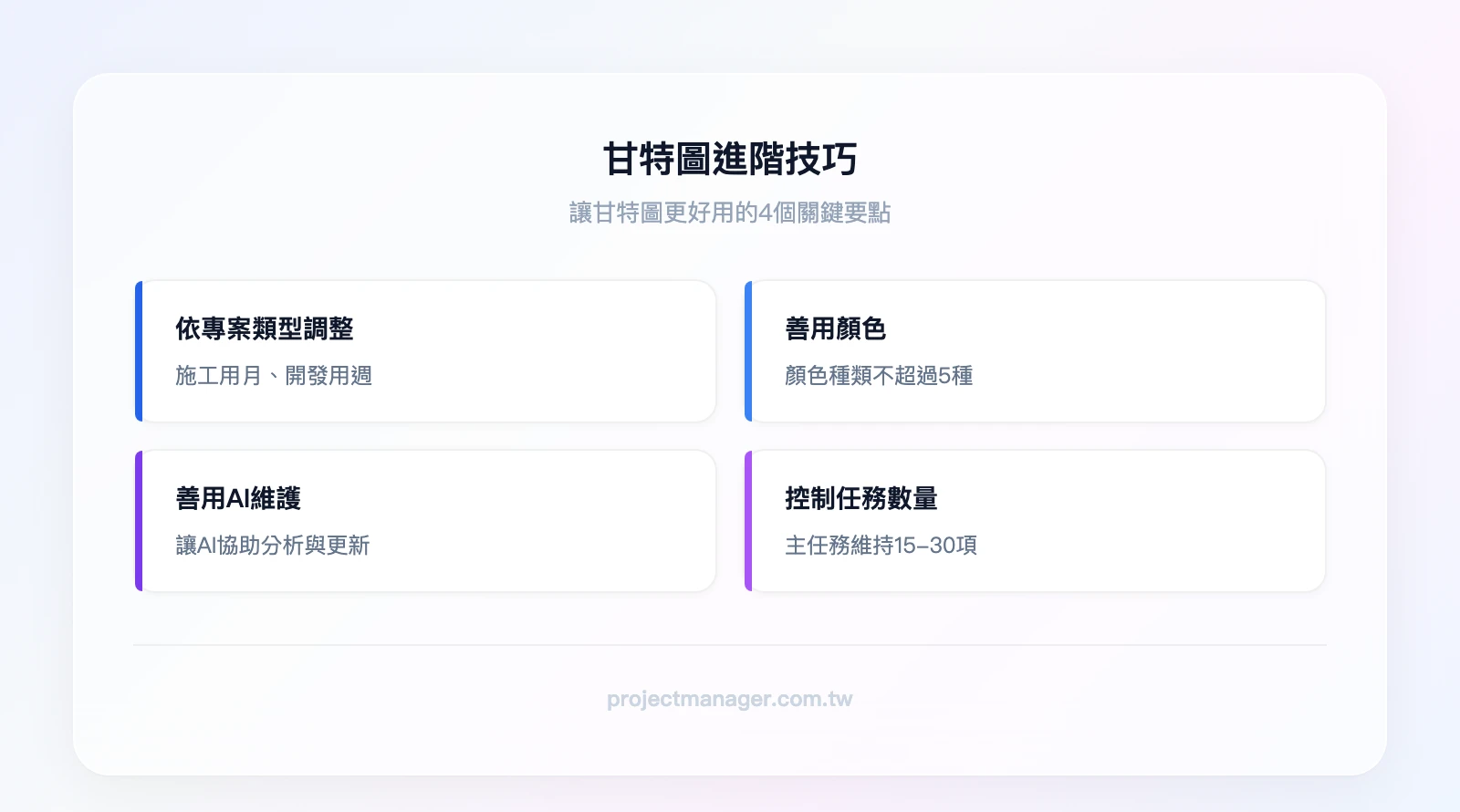

做出一張甘特圖只是起點。要讓它真正發揮價值,需要掌握以下技巧並避開常見陷阱。
依專案類型調整甘特圖
不同專案需要不同的甘特圖配置。以下是三種常見專案類型的建議設定:
| 專案類型 | 時間軸單位 | 建議欄位 | 重點標記 |
|---|---|---|---|
| 軟體開發 | 天/週 | 負責人、風險等級、Sprint 編號 | 高風險任務標紅色 |
| 行銷活動 | 天 | 負責人、渠道、預算 | 用顏色區分渠道(社群/廣告/內容) |
| 工程施工 | 月 | 負責單位、材料狀態 | 里程碑標記(主結構完工、驗收日) |
如果你需要高度自定義欄位,ClickUp 的彈性最大,可以自由新增任何類型的欄位和狀態。
善用顏色但不要過度
用 3-5 種顏色區分任務類型或負責團隊就足夠了。顏色太多反而會造成視覺混亂。選一組統一的配色方案,在專案期間保持一致。
讓 AI 幫你維護
除了用 AI 生成初版甘特圖,你也可以在專案進行中讓 AI 幫忙分析:把目前的進度數據丟給 ChatGPT 或 Claude,請它判斷哪些任務有延遲風險、建議如何調整排程。這比自己逐項檢查快得多,也能幫你發現不容易察覺的排程瓶頸。
新手最常犯的 3 個錯誤
錯誤一:任務拆解太細(超過 30 項)
一張塞了 50 項任務的甘特圖跟沒有甘特圖一樣——沒人看得懂。建議只放主要任務和關鍵里程碑,控制在 15-30 項。細項任務收在子任務中另外管理。
錯誤二:做完不更新
甘特圖不是一次性的文件,而是活的儀表板。如果你做完就放著不管,兩週後它就和現實脫節了。參考上方的更新頻率建議,養成定期更新的習慣。
錯誤三:忽略依賴關係只看時間
很多新手只關注「每項任務花多久」,卻忽略了任務之間的先後順序。結果排出來的時程看起來很漂亮,實際執行時才發現「設計還沒完成,開發已經排在同一週了」。設定依賴關係是甘特圖最核心的功能,一定要用。

結論
甘特圖的核心價值很簡單:把複雜的專案流程變成一張看得懂的圖。以下是本文的重點回顧:
- 甘特圖適合有明確截止日、任務有先後順序、需要跨人協作的專案——不適合需求頻繁變動的敏捷專案或任務少於 5 項的簡單工作
- Excel 3 步驟就能做出甘特圖(建立任務清單→插入堆疊橫條圖→格式化),適合 15 項以內的簡單專案
- AI 可以幫你省下 80% 的規劃時間——用具體的 Prompt 描述專案,AI 會輸出完整的任務清單和時程估算,你只需微調
- 工具選擇看團隊規模:個人用 Google Sheets、小團隊用 Notion、跨部門協作用 monday.com、技術團隊用 ClickUp
- 甘特圖做完要持續更新——根據專案長度設定更新頻率,搭配線上工具讓團隊成員自行更新進度
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
常見問題(FAQs)
甘特圖是什麼?
甘特圖(Gantt Chart)是一種以水平條狀圖呈現專案時程的視覺化管理工具。每項任務用一條橫條表示在時間軸上,橫條的長度代表持續時間。你可以從甘特圖上一眼看出所有任務的起訖時間、哪些任務同時進行、以及任務之間的依賴關係。
甘特圖的用途有哪些?
甘特圖主要用於五個方面:規劃和排列專案任務順序、追蹤整體進度和階段成果、識別關鍵路徑和依賴關係、分配和管理團隊資源、以及向利害關係人展示專案狀態。無論是軟體開發、行銷活動、工程施工還是個人專案都適用。
如何閱讀甘特圖?
看三個地方:左側垂直軸列出所有任務名稱;頂部水平軸顯示時間範圍;中間的橫條代表每項任務的持續時間和進度。如果橫條之間有箭頭連線,代表這些任務有先後依賴關係。有些甘特圖還會用不同顏色標示任務狀態(進行中、已完成、延遲等)。
甘特圖怎麼製作?
最快的方式有三種:用 Excel / Google Sheets 手動建立(適合簡單專案)、用 AI 自動生成再微調(適合中型專案,省時 80%)、或直接使用 monday.com、ClickUp 等專案管理工具(適合需要團隊協作的專案)。核心步驟都是一樣的:列出任務 → 設定時間 → 標示依賴關係 → 定期更新。
甘特圖與 PERT 圖有什麼區別?
甘特圖看的是「時間」——每項任務何時開始、持續多久、何時結束。PERT 圖(Program Evaluation Review Technique)看的是「關係」——任務之間的邏輯順序和關鍵路徑。PERT 圖用節點和箭頭組成網絡圖,幫助你找出影響專案總工期的最長路徑。兩者互補,大型專案常同時使用。
在甘特圖中如何表示資源分配?
大多數甘特圖工具允許你在每項任務上指定負責人。進階工具如 monday.com 還提供「工作負載視圖」,讓你看到每個人在某段時間內被分配了多少任務,避免某人過載而其他人閒著。在 Excel 甘特圖中,通常在任務名稱旁加一欄「負責人」來標示。
甘特圖適合所有類型的專案嗎?
甘特圖最適合有明確時間表和任務清單的專案。但如果你的專案採用敏捷開發(Agile),需要頻繁調整方向,看板(Kanban)或 Scrum 板可能更合適。好消息是,monday.com 和 ClickUp 同時支援甘特圖和看板視圖,你可以根據專案階段靈活切換。
甘特圖可以用 AI 製作嗎?
可以,而且這已經是很成熟的做法了。你可以用 ChatGPT、Claude 等 AI 助手描述專案後生成任務清單,也可以用 monday.com AI、ClickUp Brain、Notion AI 等工具內建的 AI 直接在平台上生成甘特圖。AI 生成的結果通常覆蓋 80% 的規劃工作,你只需微調 20% 即可使用。
甘特圖和時程表有什麼不同?
時程表通常是文字列表或表格,只告訴你「什麼時候做什麼」。甘特圖是時程表的視覺化升級版,用橫條圖呈現,額外提供三個關鍵資訊:任務之間的時間重疊、依賴關係、以及完成進度百分比。如果你目前用的是 Excel 時程表,轉換成甘特圖只需要多做本文教學中的幾個步驟。
Google Sheets 可以做甘特圖嗎?
可以,製作方式和 Excel 完全一樣,都是用堆疊橫條圖。Google Sheets 的優勢是完全免費、不需安裝軟體、支援多人即時協作。缺點是沒有內建的甘特圖功能,需要像 Excel 一樣手動設定,也不支援任務依賴關係和自動化。適合小型專案或個人使用。
Excel 甘特圖如何自動更新進度?
在資料表新增「完成百分比」欄位,搭配條件格式法,用第二條規則根據完成比例顯示不同顏色深淺。更新百分比數值後,甘特圖色塊自動反映最新進度,無需手動調整圖表。如果用堆疊橫條圖法,則需要手動調整資料系列。
Excel 甘特圖如何處理多任務重疊?
用條件格式法天然支援任務重疊——同一日期欄位可以被多列任務的條件格式同時觸發。用堆疊橫條圖法,重疊任務會在同一水平位置顯示多個色塊,但需注意圖表可能變得難以閱讀。超過 15 個任務建議改用專案管理工具的甘特圖功能。
