專案控制(Project Control)是在專案執行過程中,將實際進展與計畫基準進行比對,發現偏差後主動介入調整的管理活動。 本文完整解析範疇、進度、成本、品質四大控制面向,包含 EVM 實獲值計算範例、CCB 變更控制流程、敏捷控制方法,以及三款主流工具比較表。
目錄
Toggle專案控制是什麼?定義與核心概念
專案控制是持續比對「計畫基準」與「實際狀況」,在偏差擴大前主動介入調整範疇、進度、成本與品質的管理活動。
它不只是「看報表」,而是一套包含偵測偏差、分析原因、決策調整、驗證成效的完整循環。每一個專案——無論是軟體開發、行銷活動還是工程建設——都需要這套機制來確保最終交付符合預期。

專案控制 vs 專案監控:差在哪裡?
很多 PM 把「監控」和「控制」混為一談,但兩者有本質差異:
| 比較項目 | 專案監控(Monitoring) | 專案控制(Control) |
|---|---|---|
| 核心動作 | 觀察、記錄、回報 | 分析、決策、介入調整 |
| 角色類比 | 像體溫計——量測並顯示數值 | 像醫生——判讀數值後開處方 |
| 產出 | 狀態報告、儀表板數據 | 變更請求、修正計畫、資源重新分配 |
| 時機 | 持續進行 | 偏差超過門檻時觸發 |
簡單來說:監控告訴你「現在在哪裡」,控制決定「怎麼回到正軌」。兩者缺一不可,但控制才是真正影響專案成敗的關鍵動作。
專案控制在五大流程中的位置
在專案管理的五大流程群組中,控制主要發生在「監控與控制」流程群組,但它的影響力橫跨「執行」與「結案」階段:
- 規劃階段:建立控制的「基準線」——範疇基準、進度基準、成本基準、品質基準
- 執行階段:蒐集實際績效數據,與基準線比對
- 監控與控制階段:分析偏差、提出變更請求、執行修正行動
- 結案階段:驗證最終交付是否符合基準,記錄經驗教訓
控制不是某個階段才做的事,而是從規劃到結案持續運作的機制。沒有在規劃階段設好基準線,後續的控制就沒有比對依據。
為什麼專案控制是成敗關鍵?
根據 PMI 歷年 Pulse of the Profession 調查,全球約有 35% 的專案未能達成原定目標,其中最主要的三個原因——範疇蔓延、進度延誤、預算超支——全部屬於控制失敗的範疇。

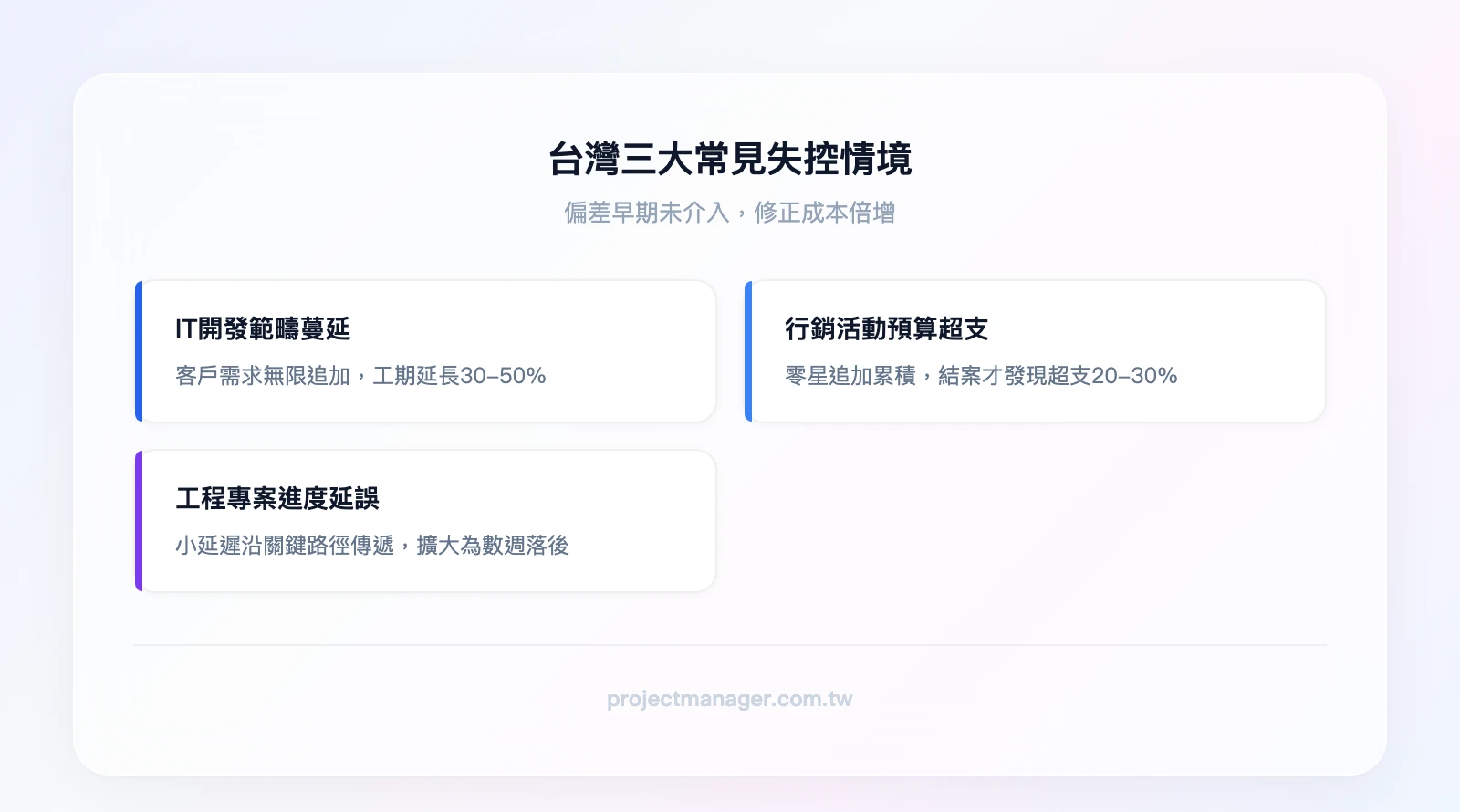

在台灣的專案環境中,以下三種失控情境特別常見(以常見情境為例):
情境一:IT 開發的範疇蔓延。 客戶在開發中期不斷追加功能需求,PM 礙於客戶關係照單全收,沒有經過正式的變更評估。結果原本 6 個月的專案拖到 10 個月,團隊士氣崩潰,最終交付的品質反而更差。這類情境通常導致工期延長 30-50%。
情境二:行銷活動的預算超支。 活動執行過程中,各部門零星追加預算——多一場記者會、加一組 KOL 合作、臨時增加廣告投放。每筆看起來都不大,但累積起來超支 20-30%,直到結案才發現。
情境三:工程專案的進度延誤。 前期工序延遲了幾天,PM 覺得「後面趕一趕就好」,沒有立即調整排程管理。但延遲沿著關鍵路徑傳遞,最終整個專案延誤數週。
這三種情境的共同點是:偏差在早期就已經出現,但因為缺乏控制機制,沒有人在偏差還小的時候介入處理。 等到問題大到無法忽視,修正成本已經是早期的 5-10 倍。

專案控制的四大核心面向
專案控制聚焦在四個面向:範疇、進度、成本、品質。每個面向都有對應的基準線、量化指標和控制門檻。以下逐一深入說明。
範疇控制——防止 Scope Creep
範疇控制的目標是確保專案只做「被核准的事」,防止需求膨脹(Scope Creep)讓專案失控。
範疇基準(Scope Baseline) 由三份文件組成:專案範疇說明書、工作分解結構(WBS)、WBS 字典。這三份文件共同定義了「專案要做什麼、不做什麼」,是所有範疇控制的比對依據。撰寫完整的企劃書是建立範疇基準的第一步。
CCB(變更控制委員會)運作機制:
變更控制不是「不准改」,而是「改之前要評估影響」。CCB 的標準流程如下:
- 提出變更請求:任何人都可以提出,但必須填寫變更請求表(包含變更內容、原因、對範疇/進度/成本的影響評估)
- 影響分析:PM 或技術負責人在 3 個工作天內完成影響分析
- CCB 審核:由專案發起人、PM、技術負責人組成的委員會決定核准、拒絕或延後
- 執行與追蹤:核准的變更更新到範疇基準,並追蹤執行狀況
範疇蔓延的 3 個早期警示訊號:
- 團隊開始做「沒有寫在 WBS 裡的任務」,理由是「客戶口頭說的」
- 每次會議都有新的「小需求」被加進來,但沒有人評估累積影響
- 專案範疇說明書超過 3 個月沒有更新,但實際工作內容已經大幅改變
假設情境: 假設一個電商平台開發案,初期規劃 8 個核心功能模組,預計 6 個月完成。開發進行到第 3 個月時,業務部門陸續提出十多項「小功能」需求,每項看起來只要 2-3 天工時。PM 為了維持客戶關係,全部口頭答應,沒有走 CCB 流程。結果這些「小功能」累積了大量額外工時,加上與原有功能的整合測試,通常會導致工期延長 30-50%、預算超支 20-30%。如果當初有 CCB 機制,至少有一半的需求會被評估為「下一版本再做」。
在 monday.com 上,你可以用「表單」功能建立變更請求表,搭配自動化規則:當表單提交後,自動建立一個任務項目、指派給 PM 審核、設定 3 天期限。這樣每一筆變更都有記錄,不會再有「口頭答應但沒追蹤」的問題。

進度控制——讓時程不失控
進度控制的核心是「及早發現延遲,在影響擴大前介入」。
關鍵路徑法(CPM) 是傳統進度控制的基礎。關鍵路徑上的任何任務延遲,都會直接導致專案整體延遲。PM 必須識別出關鍵路徑,並對路徑上的任務給予最高關注。搭配甘特圖可以直觀地看出任務之間的依賴關係和關鍵路徑。
進度偏差控制門檻設定:
| 偏差程度 | SPI 數值 | 建議行動 |
|---|---|---|
| 正常範圍 | SPI ≥ 0.95 | 持續監控,無需特別行動 |
| 警示區間 | 0.9 ≤ SPI < 0.95 | PM 與任務負責人討論加速方案 |
| 升報門檻 | SPI < 0.9 | 向專案發起人報告,啟動修正計畫 |
| 危機處理 | SPI < 0.8 | 重新評估專案基準,可能需要調整範疇或增加資源 |
SPI(進度績效指標)= EV ÷ PV。SPI = 1 表示進度完全符合計畫,小於 1 表示落後。
甘特圖 vs Burndown Chart 的使用時機:
- 甘特圖:適合傳統瀑布式專案,強調任務之間的依賴關係和關鍵路徑。搭配進度表使用效果更好。
- Burndown Chart:適合敏捷團隊,顯示 Sprint 內剩餘工作量的消化速度,能快速判斷本次 Sprint 是否能如期完成。
進度的視覺化追蹤也可以使用 S Curve,它能同時顯示計畫進度與實際進度的累積曲線,偏差一目了然。

成本控制——用 EVM 量化預算健康度
成本控制不能只看「花了多少錢」,更要看「花的錢換到了多少進度」。這就是實獲值管理(EVM, Earned Value Management)的核心價值。
EVM 三大數值:
- PV(Planned Value,計畫值):到目前為止,按計畫應該完成的工作價值
- EV(Earned Value,實獲值):到目前為止,實際完成的工作價值
- AC(Actual Cost,實際成本):到目前為止,實際花費的金額
CPI 與 SPI 計算範例:
假設一個軟體開發專案,總預算 NT$3,000,000,工期 6 個月。到第 3 個月底時:
- PV = NT$1,500,000(按計畫應完成 50% 的工作)
- EV = NT$1,200,000(實際只完成了 40% 的工作)
- AC = NT$1,350,000(實際花了 NT$1,350,000)
計算指標:
- CPI = EV ÷ AC = 1,200,000 ÷ 1,350,000 = 0.89 → 每花 NT$1 只換到 NT$0.89 的價值,成本超支
- SPI = EV ÷ PV = 1,200,000 ÷ 1,500,000 = 0.80 → 進度只達到計畫的 80%,嚴重落後
這個案例中,CPI 和 SPI 都低於 0.9 的門檻,應該立即向專案發起人升報,並提出修正計畫。
成本控制門檻: 當 CPI < 0.9 時,PM 必須在一週內提出成本修正計畫,包含超支原因分析、後續預算調整方案、以及是否需要申請追加預算。
隱性成本的 3 個常見來源:
- 加班費:團隊為了趕進度加班,但加班費沒有列入專案預算
- 外包追加:外包廠商因為需求變更而追加報價,每次金額不大但累積可觀
- 工具授權費:專案中途導入新工具,授權費用沒有事先編列

品質控制——確保交付不打折
品質控制是確保每一項交付物都符合預先定義的標準,而不是在結案時才發現問題。
品質基準(Quality Baseline)的設定方法:
品質基準必須在規劃階段就定義清楚,而且要符合 SMART 原則——具體、可衡量、可達成、相關、有時限。
- ❌ 模糊的品質標準:「系統要穩定」
- ✅ 可量化的品質標準:「系統上線後 30 天內,可用性(Uptime)≥ 99.5%,平均回應時間 ≤ 2 秒」
品質檢查清單(Checklist)vs 品質審核(Audit)的差異:
| 比較項目 | 品質檢查清單(Checklist) | 品質審核(Audit) |
|---|---|---|
| 執行頻率 | 每個交付物完成時 | 每個階段或里程碑 |
| 執行者 | 任務負責人自行檢查 | 獨立的品質審核人員 |
| 檢查範圍 | 單一交付物是否符合規格 | 整體流程是否符合品質管理計畫 |
| 產出 | 通過/不通過 + 缺陷清單 | 審核報告 + 流程改善建議 |
實務上,兩者應該搭配使用:Checklist 確保每個交付物的品質,Audit 確保整個品質管理流程本身是有效的。

敏捷環境下的專案控制
原文完全以傳統瀑布式框架描述控制流程,但台灣科技業大量使用 Scrum 和 Kanban。敏捷環境的控制邏輯不同——它不是在專案結束時才驗收,而是每個迭代都在控制。
Scrum 中的控制機制:
- Sprint Review:每個 Sprint 結束時,團隊展示完成的增量(Increment),Product Owner 和利害關係人檢視是否符合預期。這就是範疇和品質的控制點。
- Sprint Retrospective:團隊回顧本次 Sprint 的流程,找出改善空間。這是流程品質的控制機制。
- Burndown Chart:每日更新,顯示 Sprint 內剩餘工作量。如果燃盡線高於理想線,表示進度落後,Scrum Master 需要介入排除障礙。
Kanban 中的控制機制:
- WIP 限制(Work In Progress Limit):限制每個階段同時進行的任務數量。當某個階段的任務堆積超過 WIP 限制,團隊必須先解決瓶頸,而不是繼續開新任務。
- 累積流量圖(CFD, Cumulative Flow Diagram):顯示各階段任務的累積數量變化,能快速識別瓶頸和流量不穩定的問題。
敏捷控制 vs 傳統控制的核心差異:
| 比較項目 | 傳統控制(瀑布式) | 敏捷控制(Scrum/Kanban) |
|---|---|---|
| 控制頻率 | 週報/月報 | 每日站會 + 每 Sprint 檢視 |
| 基準線 | 專案開始時設定,變更需走 CCB | 每個 Sprint 重新規劃 |
| 範疇控制 | 嚴格的變更控制流程 | Product Backlog 動態調整優先順序 |
| 進度指標 | SPI、甘特圖 | Burndown Chart、Velocity |
| 品質驗證 | 階段性審核 | 每個 Sprint 交付可用增量 |
| 適用情境 | 需求明確、變更成本高的專案 | 需求不確定、需要快速迭代的專案 |
敏捷環境下的目標追蹤,可以搭配 OKR 目標管理框架,讓每個 Sprint 的工作都對齊組織層級的目標。

專案控制工具比較與選擇指南
以下是三款主流工具在專案控制面向的實際表現比較。
| 比較項目 | monday.com | ClickUp | Notion |
|---|---|---|---|
| 控制面向覆蓋 | 範疇+進度+成本+品質 | 範疇+進度+成本 | 範疇+品質 |
| 台幣月費 | 約 NT$450/人/月(Basic) | 免費版可用,付費約 NT$230/人/月 | 免費版可用,付費約 NT$300/人/月 |
| 甘特圖 | ✅ 內建,支援依賴關係 | ✅ 內建,支援依賴關係 | ❌ 需第三方整合 |
| 自動化規則 | ✅ 強大,無需寫程式 | ✅ 豐富,但設定較複雜 | ⚠️ 基礎自動化 |
| 成本追蹤儀表板 | ✅ 內建數字欄位+公式 | ✅ 自訂欄位支援 | ❌ 需手動建立 |
| 適用規模 | 中大型跨部門團隊(20人以上) | 敏捷團隊、多專案並行(5-20人) | 5人以下知識型團隊 |
| 不適合誰 | 預算極有限的小團隊 | 不願花時間設定的團隊 | 需要即時成本追蹤的專案 |
| 開始使用 | 免費試用 → | 免費試用 → | 免費試用 → |
我們團隊實際用 monday.com 管理日常專案,最有感的功能是自動化規則:PM 設定了一條規則——「任務延遲超過 2 天,自動通知負責人和 PM」。每次都讓問題在擴大前被處理,以前要到週會才發現的延遲,現在能在 2 天內介入。
依團隊規模的選擇建議
5 人以下、剛開始接觸專案管理: 先用 Notion 免費版建立基本的任務看板和品質檢查清單。這個階段最重要的是養成「記錄和追蹤」的習慣,工具不需要太複雜。
5-20 人、跨部門協作: ClickUp 的免費版已經包含甘特圖、自訂欄位和基本自動化,適合預算有限但需要進階功能的團隊。可以參考 ClickUp 教學快速上手。
20 人以上、需要完整控制機制: monday.com 的視覺化儀表板和強大自動化是最大優勢。免費方案不需要信用卡,可以先試用再決定。(推薦試試 monday.com 的免費方案,我們團隊實際使用後,光是自動化提醒就省下每週 2 小時的人工追蹤時間。)
專案控制實務流程:以軟體開發專案為例
以下用一個貫穿全流程的案例,展示每個階段的具體控制動作。
案例背景: 某中型電商公司要開發新的會員系統,預算 NT$2,400,000,工期 6 個月,團隊 12 人。
啟動階段:建立控制基礎
- 撰寫專案章程,明確定義範疇邊界(做什麼、不做什麼)
- 設定 KPI 門檻:CPI ≥ 0.9、SPI ≥ 0.9、上線後 Bug 數 ≤ 10 個/月
- 組建 CCB:由專案發起人(業務副總)、PM、技術主管三人組成
- 建立時間軸,標記 6 個關鍵里程碑
規劃階段:設定四大基準線
- 範疇基準:完成 WBS 分解,共 4 個模組、23 個工作包
- 進度基準:制定甘特圖,識別關鍵路徑(會員註冊→權限管理→積分系統→上線測試)
- 成本基準:建立預算分解結構(CBS),人力成本 NT$1,800,000、外包 NT$400,000、工具與雜支 NT$200,000
- 品質基準:定義驗收標準——每個模組通過單元測試覆蓋率 ≥ 80%、整合測試零 Critical Bug
執行階段:持續蒐集數據
每週進度會議議程範本:
- 上週完成的任務 vs 計畫完成的任務(5 分鐘)
- 本週 SPI 和 CPI 數值報告(3 分鐘)
- 偏差分析與修正行動(10 分鐘)
- 新增的變更請求審核(5 分鐘)
- 下週計畫與風險預警(5 分鐘)
在 monday.com 上,PM 建立了一個「專案控制儀表板」,包含:進度甘特圖、成本追蹤表(每週更新 AC)、變更請求追蹤表、品質缺陷追蹤表。團隊成員每天更新任務狀態,PM 每週一早上花 30 分鐘檢視儀表板數據,就能掌握專案健康度。
監控與控制階段:偏差處理
CPI/SPI 週報格式範本:
| 指標 | 本週數值 | 上週數值 | 趨勢 | 狀態 |
|---|---|---|---|---|
| SPI | 0.92 | 0.95 | ↓ | ⚠️ 警示 |
| CPI | 0.96 | 0.97 | ↓ | ✅ 正常 |
| 變更請求 | 本週新增 2 件 | 累計 5 件 | — | 2 件待審 |
| 品質缺陷 | 本週發現 3 個 | 累計 8 個 | — | 1 個 Critical |

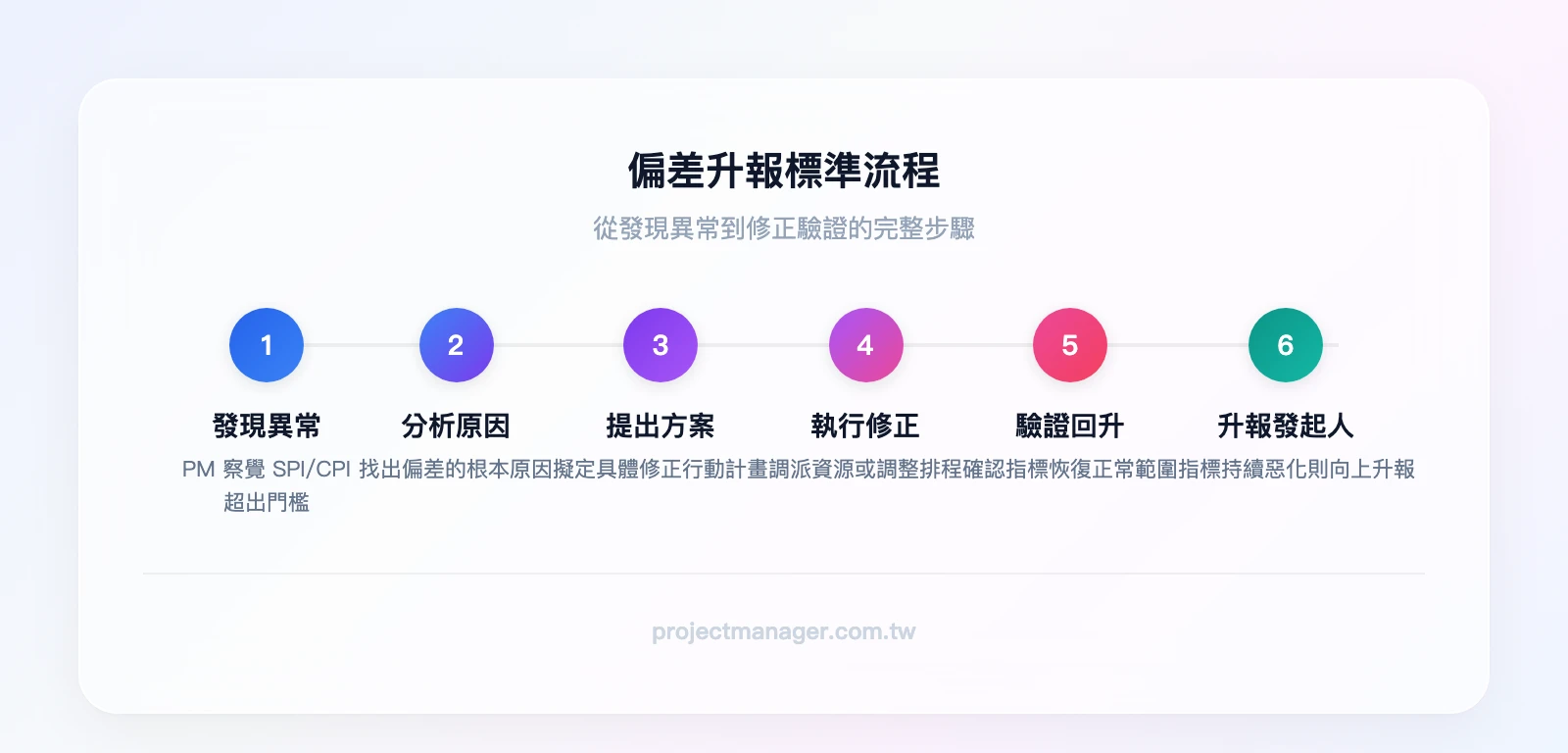

偏差升報流程:
- PM 發現 SPI 降至 0.92(進入警示區間)
- PM 分析原因:前端開發人員請假 3 天,加上第三方 API 整合比預期複雜
- PM 提出修正方案:調派另一位前端支援、將非關鍵路徑任務延後
- 若 SPI 持續下降至 0.9 以下,PM 向專案發起人升報,討論是否需要追加資源或調整範疇

結案階段:驗收與經驗教訓
- 依品質基準逐項驗收:單元測試覆蓋率、整合測試結果、效能測試數據
- 整理專案報告:最終 CPI、SPI、範疇變更統計、品質缺陷統計
- 經驗教訓文件:記錄「什麼控制機制有效」和「什麼需要改進」,供未來專案參考
如何建立你的第一套專案控制機制?
如果你的團隊目前還沒有正式的控制機制,不要試圖一次到位。以下是依角色分流的第一週行動清單。
如果你是 PM:
1. 選一個正在進行的專案,定義範疇基準(至少完成 WBS 第二層分解)
2. 設定 3 個控制門檻:SPI < 0.9 升報、CPI < 0.9 升報、變更請求超過 3 天未審核自動提醒
3. 建立每週 30 分鐘的控制檢視時間(固定在週一早上)
如果你是團隊主管:
1. 與 PM 確認你需要收到哪些升報(不是所有偏差都需要你介入)
2. 授權 PM 在一定範圍內自行決策(例如:預算偏差 5% 以內 PM 可自行調整)
3. 參與 CCB,但只審核影響超過 NT$100,000 或工期超過 2 週的變更。主管領導力的關鍵之一,就是知道何時介入、何時放手。
如果你是營運經理:
1. 盤點目前有多少專案在同時進行,哪些有控制機制、哪些沒有
2. 優先為風險最高的 1-2 個專案建立控制機制
3. 善用時間管理技巧和艾森豪矩陣來決定哪些專案最需要優先建立控制
常見的 3 個導入錯誤:
- 工具選太複雜:團隊 5 個人卻導入企業級工具,光是設定就花了 3 週,最後沒人用。先從簡單的開始,有需要再升級。
- KPI 設太多:一次設了 15 個控制指標,PM 每週光是蒐集數據就耗掉半天。初期只需要 CPI、SPI 和變更請求數量三個指標就夠了。
- 沒有升報機制:設了門檻但沒有定義「超過門檻要通知誰、誰來決策」,結果 PM 發現問題卻不知道該找誰,偏差持續擴大。

結論
專案控制不是額外的管理負擔,而是讓專案「可預測、可調整」的核心能力。以下是本文的關鍵重點:
- 控制 ≠ 監控:監控是觀察記錄,控制是主動介入調整。兩者缺一不可,但控制才是影響成敗的關鍵動作。
- 四大面向缺一不可:範疇控制防止 Scope Creep、進度控制用 SPI 追蹤時程、成本控制用 EVM 量化預算健康度、品質控制確保交付不打折。
- 設定控制門檻:CPI 或 SPI < 0.9 時觸發升報,不要等到問題大到無法收拾才介入。
- CCB 是範疇控制的核心:所有變更必須經過評估和審核,口頭答應是範疇蔓延的最大元兇。
- 敏捷團隊也需要控制:Sprint Review、Burndown Chart、WIP 限制都是敏捷環境下的控制機制。
你的下一步行動: 打開 monday.com,用「專案追蹤模板」建立一個新看板,把你目前最重要的專案的 WBS 填進去,設定一條自動化規則——「任務延遲超過 2 天自動通知 PM」。這就是你的第一個控制機制的起點。
專案控制常見問題 FAQ
專案控制和專案管理有什麼不同?
專案管理涵蓋啟動、規劃、執行、監控與結案五大流程的全局管理,而專案控制是其中「監控與控制」流程群組的核心活動。簡單來說,專案管理是「把專案從頭到尾做好」,專案控制是「確保執行過程不偏離計畫」。
CPI 和 SPI 多少算正常?
CPI 和 SPI 都等於 1.0 表示完全符合計畫。一般建議:≥ 0.95 為正常範圍,0.9-0.95 為警示區間需要關注,< 0.9 應立即啟動修正計畫並向上升報。
小團隊(5 人以下)也需要專案控制嗎?
需要,但機制可以大幅簡化。不需要正式的 CCB 或完整的 EVM,重點是養成記錄與追蹤的習慣。詳見上方「依團隊規模的選擇建議」段落的具體做法。
敏捷團隊如何做專案控制?
敏捷團隊的控制機制內建在框架中:Sprint Review 控制範疇和品質、Burndown Chart 控制進度、Sprint Retrospective 控制流程品質。關鍵差異是控制頻率更高(每個 Sprint 而非每月),且基準線會隨每個 Sprint 重新規劃。
專案控制報告應該多久做一次?
建議頻率依專案風險等級而定:高風險專案每週一次、中風險專案每兩週一次、低風險專案每月一次。報告內容至少包含 SPI、CPI 數值、本期偏差分析、修正行動、以及下期風險預警。
