專案評估(亦稱專案評鑑)是對專案的效益、進度、成本與風險進行系統性分析與判斷的過程,貫穿專案啟動前、執行中到結案後的完整生命週期。 本文完整教學 5 步驟評估流程、EVM 實獲值管理、ROI 計算範例,並附評估報告範本架構與四大工具比較表,幫助你從零建立專案評估能力。

專案評估的定義:與可行性分析有什麼不同?

專案評估是一套系統性的分析方法,目的是透過數據與事實,檢視專案是否達成預期目標、資源是否有效運用,以及流程中有哪些可改進之處。它不只是「結案時回頭看看做得好不好」,而是從專案還沒開始就介入,一路延伸到專案交付後的效益追蹤。

很多人會把專案評估和可行性分析搞混。簡單來說:可行性分析是專案評估的「子集」,只負責回答啟動前那一題——「這個專案值不值得做?」而專案評估涵蓋整個生命週期。

專案評估 vs 可行性分析:左圈「專案評估」包含前期、中期、後期評估;右圈「可行性分析」聚焦啟動前判斷;重疊區域為「前期可行性判斷」
▲ 專案評估 vs 可行性分析:左圈「專案評估」包含前期、中期、後期評估;右圈「可行性分析」聚焦啟動前判斷;重疊區域為「前期可行性判斷」

以下是兩者的關鍵差異:

比較項目專案評估可行性分析
時機啟動前+執行中+結案後僅在啟動前
範圍進度、成本、品質、風險、效益全面檢視技術可行性、市場需求、財務可行性
輸出物狀態報告、評估報告、結案報告、經驗教訓可行性報告、Go/No-Go 決策建議
執行者專案經理、PMO、外部稽核業務分析師、技術主管、財務部門

另一個常見的混淆是「專案評估」和「員工績效考核」。專案評估的對象是「專案本身」——它的進度、成本、品質和效益;績效考核的對象是「人」——個人的工作表現和目標達成。兩者可能使用類似的 KPI 指標,但分析角度完全不同。

為什麼要做專案評估?不做會怎樣?

與其列出一堆「好處」,不如直接看不做評估的代價。

根據 PMI 2024 Pulse of the Profession 報告,缺乏成熟專案管理實務(包含系統性評估機制)的組織,專案失敗率顯著高於具備完善機制的組織。台灣製造業的實際情境也印證這一點:某中型製造業導入 ERP 系統時,因為跳過前期評估直接開工,導入過程中才發現現有流程與系統邏輯不相容,最終專案大幅延遲且成本超支。同產業另一家規模相近的公司,花了數週做完前期評估後才啟動,導入過程明顯更順利,失敗風險大幅降低。

專案評估的三個核心目的:

1. 提供決策依據:評估數據讓決策者能客觀判斷專案該繼續、調整還是終止。沒有數據,決策就只能靠直覺——而直覺在複雜專案中的準確率遠低於你的想像。

2. 優化資源配置:透過中期評估,你能及早發現哪些任務消耗了過多資源卻產出有限,把人力和預算重新分配到真正需要的地方。這對資源有限的台灣中小企業尤其關鍵。

3. 風險預警:評估機制就像專案的「健康檢查」。當 SPI(進度績效指數)低於 0.9 時,代表進度已落後超過 10%——如果沒有定期評估,這個警訊可能要到專案快結束時才被發現,屆時已經來不及補救。

這三個目的直接對應專案規劃風險管理的核心流程——評估做得好,規劃和風險管理才有紮實的數據基礎。

專案評估三大核心目的:決策依據(判斷繼續/調整/終止)、資源優化(重新分配人力與預算)、風險預警(及早發現進度與成本異常)
▲ 專案評估三大核心目的:決策依據(判斷繼續/調整/終止)、資源優化(重新分配人力與預算)、風險預警(及早發現進度與成本異常)

專案評估的三個時機與觸發條件

專案評估不是「想到才做」,而是有明確的觸發時機。以下按專案管理流程的階段來拆解。

前期評估(啟動前):值不值得做?能不能做?

觸發條件:收到新專案需求、預算申請送出前、高層指示評估新方向。

前期評估的核心是回答兩個問題:「這個專案值不值得投入資源?」和「我們有沒有能力執行?」這個階段的評估結果直接決定專案的 Go 或 No-Go。

輸出文件

  • 可行性報告(技術、市場、財務三面向)
  • 風險登錄表(初版)
  • 成本估算(類比估算或三點估算)

負責角色:業務分析師主導,技術主管與財務部門協作,專案發起人(Sponsor)做最終決策。

實務上,你可以用 pdfFiller 的可行性報告範本快速建立標準化的評估文件格式,避免每次都從空白文件開始。

中期評估(執行中):專案還在正軌上嗎?

觸發條件

  • 里程碑節點到達(每個里程碑都應觸發一次評估)
  • 預算使用超過計畫的 110%
  • 進度落後 10% 以上(SPI < 0.9)
  • 重大變更請求提出時

中期評估是最容易被忽略、卻最能產生實際價值的階段。它的核心工具是 EVM(實獲值管理,後面會詳細說明)和燃盡圖。

輸出文件

  • 專案狀態報告
  • 變更請求(如需調整範圍、時程或預算)
  • 更新後的風險登錄表

負責角色:專案經理主導,向專案指導委員會報告。

後期評估(結案後):我們學到了什麼?

觸發條件:專案正式交付後 2-4 週內(不要拖太久,否則團隊記憶會模糊)。

後期評估不只是「打分數」,更重要的是萃取經驗教訓,讓下一個專案不再踩同樣的坑。

核心方法

  • AAR(After Action Review):軍事領域發展出的快速回顧法,聚焦四個問題——預期結果是什麼?實際結果是什麼?為什麼有差異?下次怎麼做更好?
  • 學習矩陣:用 2×2 矩陣整理「做得好且要繼續」「做得好但要調整」「做不好且要停止」「做不好但要嘗試」四個象限。
  • 5 Whys 分析:針對重大問題連問五次「為什麼」,找到根本原因而非表面症狀。

輸出文件:結案報告、經驗教訓文件(存入組織知識庫)。

專案評估三個時機:啟動前(可行性報告、Go/No-Go決策)→ 執行中(里程碑評估、EVM追蹤、狀態報告)→ 結案後(AAR回顧、學習矩陣、經驗教訓)
▲ 專案評估三個時機:啟動前(可行性報告、Go/No-Go決策)→ 執行中(里程碑評估、EVM追蹤、狀態報告)→ 結案後(AAR回顧、學習矩陣、經驗教訓)

專案評估的標準流程(5 步驟)

不管你是做前期、中期還是後期評估,核心流程都是這五步。每一步我都會說明輸入、動作、輸出,以及最常見的錯誤。

專案評估五步驟流程:明確目的與範圍 → 定義評估指標 → 蒐集數據 → 分析與判讀 → 撰寫報告與追蹤改善
▲ 專案評估五步驟流程:明確目的與範圍 → 定義評估指標 → 蒐集數據 → 分析與判讀 → 撰寫報告與追蹤改善

步驟一:明確評估目的與範圍

輸入:專案章程、利害關係人需求、觸發事件(如里程碑到達)

動作:用 SMART 原則設定評估目標。

輸出:評估計畫書(含目的、範圍、時程、負責人)

常見錯誤:目的太廣,例如「評估整個專案的表現」。這種目的等於沒有目的——你不可能在一次評估中涵蓋所有面向。

修正方式:聚焦在具體問題。例如:「分析第二季成本超支 15% 的根本原因,並提出第三季的成本控制方案。」這才是一個可執行的評估目的。

步驟二:定義評估指標(KPI 設定)

輸入:評估目的、專案基準線(時程基準、成本基準、範圍基準)

動作:根據專案類型選擇適合的指標組合。

輸出:指標清單(含計算公式、數據來源、判讀標準)

指標選擇不是越多越好。以下是一個簡單的決策邏輯:

  • 如果你的評估目的是「成本控制」→ 優先選 CPI、成本差異(CV)、預算消耗率
  • 如果你的評估目的是「進度追蹤」→ 優先選 SPI、里程碑達成率、關鍵路徑偏差
  • 如果你的評估目的是「品質檢視」→ 優先選缺陷率、返工次數、驗收通過率
  • 如果你的評估目的是「整體效益」→ 優先選 ROI、用戶滿意度、OKR 達成率

(推薦試試 monday.com 的儀表板功能,它能把上述指標自動視覺化,省去手動整理 Excel 的時間。)

步驟三:蒐集數據

輸入:指標清單、數據來源對照表

動作:根據評估階段選擇適合的蒐集方法。

輸出:原始數據集

蒐集方法適用階段優點限制
問卷調查後期評估可大量蒐集、匿名性高回收率不穩定
利害關係人訪談前期、後期深度資訊、可追問耗時、主觀性高
系統數據匯出中期評估客觀、即時、可追溯需要工具支援
文件審查全階段成本低、可回溯歷史資訊可能過時

數據品質檢核清單(蒐集完畢後逐項確認):

  • ☐ 數據來源是否可追溯?
  • ☐ 數據時間範圍是否涵蓋評估期間?
  • ☐ 是否有缺漏值?缺漏比例是否低於 10%?
  • ☐ 不同來源的數據是否一致?(如系統數據 vs 手動回報)

步驟四:分析與判讀

輸入:清洗後的數據集

動作:根據指標類型選擇分析方法,並對照判讀標準做出結論。

輸出:分析結果摘要、問題清單、建議行動

定性分析方法

  • SWOT 分析:盤點專案的優勢、劣勢、機會、威脅,適合前期與後期評估
  • 魚骨圖(石川圖):追溯問題的根本原因,適合中期評估發現異常時使用

定量分析方法

  • 趨勢圖:把 SPI、CPI 等指標畫成時間序列,觀察是在改善還是惡化
  • 差異分析:計算實際值與計畫值的差距(如實際成本 vs 預算)

判讀標準——你拿到數字後該怎麼做?

指標綠燈(正常)黃燈(警示)紅燈(立即行動)
SPI(進度績效指數)≥ 1.00.9 – 0.99< 0.9
CPI(成本績效指數)≥ 1.00.9 – 0.99< 0.9
ROI≥ 預期值預期值的 80-99%< 預期值的 80%
缺陷率< 2%2-5%> 5%

紅燈行動機制:當任何指標進入紅燈區,應在 48 小時內召開專案指導委員會,討論是否啟動變更請求、追加資源或終止專案。

專案評估判讀矩陣(2×2):X軸為進度績效(SPI高/低)、Y軸為成本績效(CPI高/低);四象限分別為「健康(繼續執行)」「進度落後(加速或縮減範圍)」「成本超支(檢討支出)」「雙重危機(考慮終止或重大變更)」
▲ 專案評估判讀矩陣(2×2):X軸為進度績效(SPI高/低)、Y軸為成本績效(CPI高/低);四象限分別為「健康(繼續執行)」「進度落後(加速或縮減範圍)」「成本超支(檢討支出)」「雙重危機(考慮終止或重大變更)」

步驟五:撰寫評估報告與追蹤改善

輸入:分析結果、建議行動清單

動作:整理成結構化報告,分配改善行動的負責人。

輸出:評估報告、改善行動追蹤表

一頁式評估報告架構(適合中期狀態報告):

章節內容篇幅建議
摘要一句話結論 + 整體健康狀態(綠/黃/紅)2-3 行
關鍵指標SPI、CPI、里程碑達成率、預算消耗率表格或儀表板截圖
風險與問題Top 3 風險 + 已發生問題條列式
建議行動每個問題對應的改善措施 + 負責人 + 期限RACI 表格
下次評估預計日期與重點1 行

改善行動的分配建議使用 RACI 矩陣:每個行動項目明確指定誰負責(R)、誰核准(A)、誰諮詢(C)、誰知會(I),避免「大家都覺得別人會做」的窘境。

你可以用 ClickUp 的專案報告範本快速建立標準化的報告格式,團隊成員直接在範本上填寫,省去每次重新排版的時間。

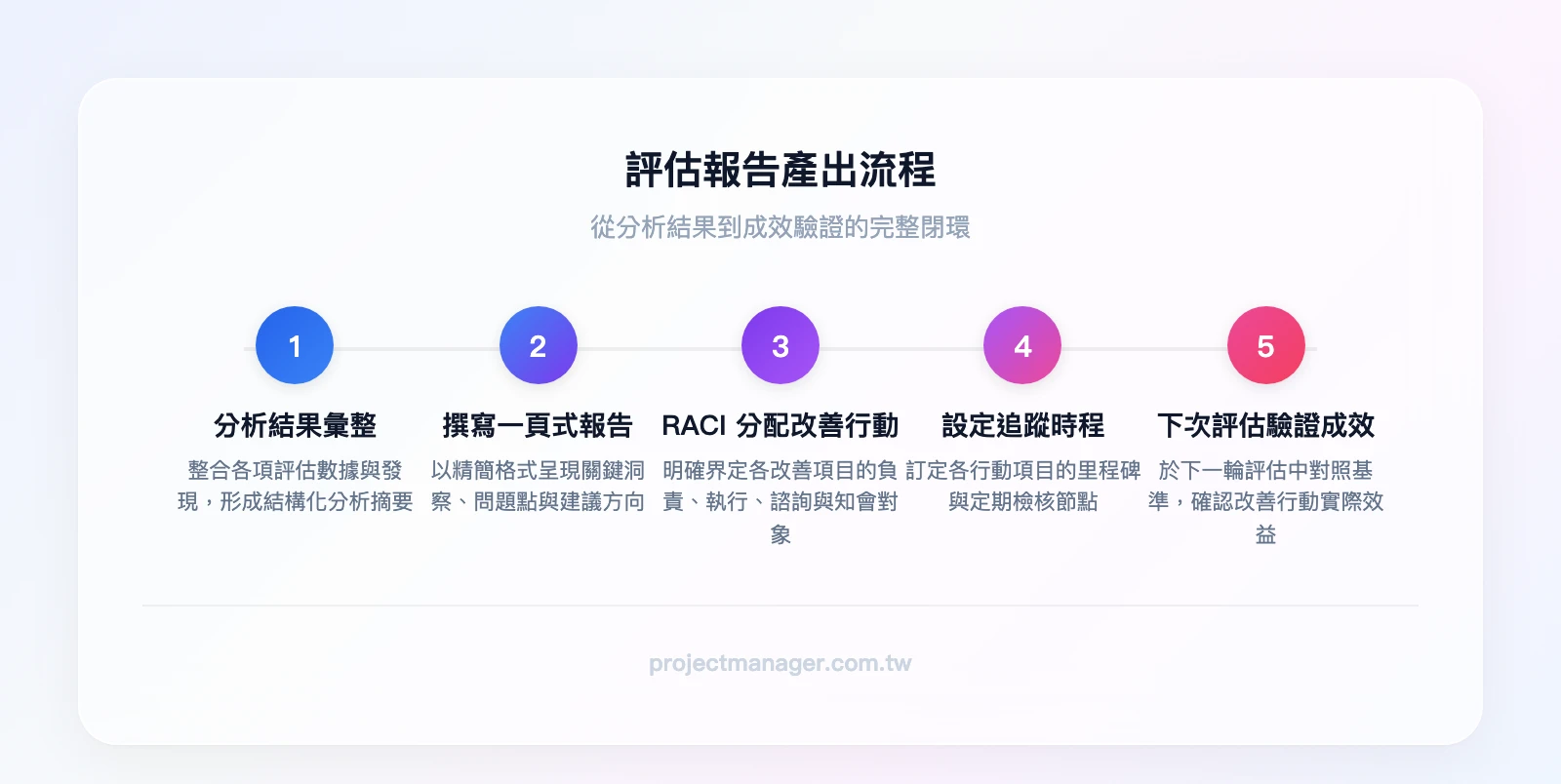

評估報告產出流程:分析結果彙整 → 撰寫一頁式報告 → RACI分配改善行動 → 設定追蹤時程 → 下次評估驗證成效
▲ 評估報告產出流程:分析結果彙整 → 撰寫一頁式報告 → RACI分配改善行動 → 設定追蹤時程 → 下次評估驗證成效

專案評估方法與指標完整對照

這一節把所有你需要知道的評估方法和指標整理在一起,方便查閱。

定性評估方法

方法做法適用時機限制
專家訪談一對一訪談 3-5 位領域專家,蒐集對專案風險與可行性的判斷前期評估、創新專案主觀性高,需交叉驗證
焦點團體召集 6-10 位利害關係人進行結構化討論後期評估、需求釐清容易被強勢意見主導
案例分析比對組織內外類似專案的成功與失敗經驗前期評估、經驗萃取需要足夠的歷史案例庫

定性方法的價值在於捕捉「數字說不出來的事」——例如團隊士氣、利害關係人的真實態度、潛在的政治風險。但它不能取代定量分析,兩者必須搭配使用。

定量評估方法

成本效益分析(CBA)

公式:淨效益 = 總效益 – 總成本

範例(示意數字):某台灣中型企業評估導入自動化產線,預估總成本 NT$800 萬(設備 NT$500 萬 + 安裝調試 NT$200 萬 + 培訓 NT$100 萬),預估 3 年總效益 NT$1,200 萬(人力節省 NT$600 萬 + 良率提升 NT$400 萬 + 產能增加 NT$200 萬)。淨效益 = NT$1,200 萬 – NT$800 萬 = NT$400 萬,CBA 為正值,建議執行。

ROI 分析

公式:ROI = (效益 – 成本) / 成本 × 100%

範例(示意數字):IT 系統導入,成本 NT$200 萬,導入後每年節省人力成本 NT$80 萬。第一年 ROI = (80 – 200) / 200 × 100% = -60%(尚未回本)。三年累計 ROI = (240 – 200) / 200 × 100% = 20%。判讀:如果組織要求 ROI 門檻為 15%,此專案通過。

EVM 實獲值管理

EVM 是 PMP 考試與實務中最核心的量化評估工具,透過三個基本數值衍生出完整的績效指標:

指標全名定義計算方式
PV計畫值(Planned Value)到某時間點,計畫應完成的工作價值排程管理基準計算
EV實獲值(Earned Value)到某時間點,實際完成的工作價值完成百分比 × 預算
AC實際成本(Actual Cost)到某時間點,實際花費的成本實際支出加總
SPI進度績效指數進度效率EV / PV
CPI成本績效指數成本效率EV / AC
SV進度差異進度超前或落後的金額EV – PV
CV成本差異成本節省或超支的金額EV – AC
EAC完工估算預估專案最終總成本BAC / CPI

EVM 計算範例(示意數字):

某專案總預算(BAC)= NT$100 萬,計畫 10 個月完成。到第 5 個月時:

  • PV = NT$50 萬(計畫應完成 50%)
  • EV = NT$40 萬(實際只完成 40% 的工作)
  • AC = NT$48 萬(實際花了 NT$48 萬)

計算結果:

  • SPI = 40/50 = 0.80 → 紅燈,進度落後 20%
  • CPI = 40/48 = 0.83 → 紅燈,每花 NT$1 只產出 NT$0.83 的價值
  • EAC = 100/0.83 = NT$120.5 萬 → 預估最終成本將超支 NT$20.5 萬

這組數字告訴你:專案同時面臨進度落後和成本超支的雙重危機。根據前述的紅燈行動機制,PM 應在 48 小時內召開專案指導委員會,由 Sponsor 決定是否啟動範圍變更、追加預算或調整時程。

EVM 燃盡圖範例:X軸為月份(1-10),Y軸為金額(0-100萬);三條曲線分別為PV(計畫值,穩定上升)、EV(實獲值,低於PV)、AC(實際成本,高於EV),標註第5個月的SPI=0.80和CPI=0.83
▲ EVM 燃盡圖範例:X軸為月份(1-10),Y軸為金額(0-100萬);三條曲線分別為PV(計畫值,穩定上升)、EV(實獲值,低於PV)、AC(實際成本,高於EV),標註第5個月的SPI=0.80和CPI=0.83

三點估算(PERT)

用於前期成本或時程估算,公式:估算值 = (樂觀值 + 4 × 最可能值 + 悲觀值) / 6

範例:某任務的工期估算——樂觀 5 天、最可能 8 天、悲觀 17 天。PERT 估算 = (5 + 4×8 + 17) / 6 = 54/6 = 9 天。這比單純取「最可能值」的 8 天更保守,也更接近實際結果。

常見評估指標速查表

指標類型具體指標計算公式判讀標準敏捷專案適用指標
進度指標里程碑達成率已達成里程碑數 / 計畫里程碑數 × 100%≥ 90% 為佳Sprint 完成率
進度指標SPIEV / PV≥ 1.0 正常,< 0.9 警示速度(Velocity)趨勢
成本指標CPIEV / AC≥ 1.0 正常,< 0.9 警示每 Story Point 成本
成本指標預算消耗率AC / BAC × 100%應與進度比例一致
效益指標ROI(效益-成本)/成本 × 100%依組織門檻而定功能採用率
風險指標風險發生率已發生風險數 / 已識別風險數 × 100%< 20% 為佳阻礙(Blocker)解除速度
品質指標缺陷率缺陷數 / 總交付項目數 × 100%< 2% 為佳每 Sprint 缺陷數
評估指標選擇決策樹:專案類型→預測式(選EVM+CBA+ROI)/敏捷式(選Velocity+Sprint完成率+燃盡圖)/混合式(選EVM+Sprint指標組合)
▲ 評估指標選擇決策樹:專案類型→預測式(選EVM+CBA+ROI)/敏捷式(選Velocity+Sprint完成率+燃盡圖)/混合式(選EVM+Sprint指標組合)

專案評估工具比較與選擇指南

四大工具功能與定價比較表

比較項目monday.comClickUpNotionpdfFiller
核心功能任務追蹤、自動化儀表板、進度監控、工作負載視圖任務管理、目標追蹤、Sprint 管理、報告分析知識管理、資料庫、協作筆記、Wiki文件填寫、表單管理、PDF 編輯
評估相關功能自訂 KPI 儀表板、自動化通知(指標異常時觸發)、甘特圖目標追蹤對應 KPI、時間追蹤、自訂報告資料庫追蹤指標、模板彈性高評估報告範本、數據彙整
台灣定價約 NT$360/月/人(Basic)免費方案可用,付費約 NT$250/月/人免費方案可用,付費約 NT$300/月/人約 NT$600/月
免費方案最多 2 人免費免費方案功能完整免費方案功能完整30 天免費試用
適用團隊規模5-500 人3-200 人1-30 人個人或小團隊
學習曲線低(拖拉式介面)中(功能多需適應)中(需自行建構)
開始使用免費試用 →免費試用 →免費試用 →免費試用 →
monday dashboard

三種團隊規模的工具選擇建議

你是哪種團隊?

3-5 人小團隊,剛開始接觸專案管理:先用 Notion 免費版建立簡單的評估追蹤資料庫,搭配 Google Sheets 做數據分析。這個組合零成本,足以應付小型專案的評估需求。

5-30 人跨部門協作團隊monday.com 的自動化功能在評估流程中特別實用——例如可以設定規則:當任務延遲超過 2 天,系統自動通知負責人和主管,讓問題在擴大前被處理,不用等到週會才發現。免費方案不需要信用卡,可以直接試用。

技術團隊跑 ScrumClickUp 的 Sprint 管理和目標追蹤功能更貼合敏捷團隊的需求,內建的 Velocity 圖表可以直接對應評估指標。

50 人以上大型專案:建議用 monday.com 企業方案或整合既有的 ERP 系統,確保評估數據能與財務、採購等系統串接。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

實務案例:四種產業的評估做法

案例一:軟體開發團隊(敏捷評估)

情境:某軟體團隊負責 App 改版專案,導入 monday.com 將專案任務、進度、風險與回饋集中管理。

評估做法:團隊每週檢視進度儀表板,搭配每兩週一次的 Sprint Retrospective 進行定性回顧。PM 在 monday.com 的儀表板上設定核心指標——Sprint 完成率、累計 Velocity、缺陷數,讓團隊能即時掌握專案健康狀態。

關鍵轉折:某次檢視儀表板時,發現某功能開發延遲,SPI 降至低於 0.9 的警示區間。PM 立即分析原因,發現是後端整合的複雜度被低估。

行動:立即調整資源配置——將低優先功能移到下一版本,並調派資深工程師支援瓶頸任務。

結果:最終專案如期交付並獲得用戶高度評價。這個案例的核心啟示是:定期檢視儀表板數據,才能在問題擴大前及時修正。

案例二:製造業產線改善專案(傳統評估)

情境:某台灣中型製造業進行產線自動化改善專案。

工具:EVM 月度追蹤 + Excel 報告(後期轉為 monday.com)。

評估做法:每月月底進行一次 EVM 計算,產出狀態報告給廠長和財務主管。透過定期專案評估,團隊能持續監控成本與進度的偏差。

關鍵轉折:執行中期,CPI 降至低於 1.0 的警示區間。深入分析發現,設備供應商的交貨延遲導致安裝團隊閒置,但人力成本持續產生。

行動:與供應商重新協商交貨時程,同時將閒置的安裝團隊調去執行原定後期才開始的培訓工作(提前培訓),避免人力空轉。

結果:發現部分流程重複且低效,經優化後大幅縮短產品上市時間,提升競爭力。最終成本超支幅度控制在可接受範圍內,遠低於業界產線改善專案常見的大幅超支情況。如果沒有中期的 EVM 預警,成本失控的程度會嚴重得多。

案例三:半導體產業(系統性評估機制)

情境:某半導體公司每年評估數十個新產品開發專案,需要一套可重複運用的評估機制來支撐高頻率的專案決策。

評估做法:該公司建立了標準化的評估流程——每個新產品開發專案在啟動前都必須通過前期可行性評估(技術可行性、市場規模、財務回報),執行中按里程碑進行階段審查(Stage-Gate Review),結案後進行經驗萃取。

核心價值:由於專案數量龐大,該公司將每次評估的結果與經驗教訓系統性地納入組織知識庫,讓後續專案的 PM 能快速參考類似專案的歷史數據——包含常見的技術風險、供應商交期偏差範圍、良率爬坡曲線等。這種做法讓新專案的前期評估時間縮短,估算準確度也逐年提升。

對台灣企業的啟示:半導體產業的高資本支出特性,使得每個專案的 Go/No-Go 決策都攸關重大資源投入。這個案例說明,當組織的專案數量達到一定規模時,建立知識庫並持續累積評估經驗,比單一專案的評估技巧更為關鍵。

案例四:IT 系統導入(前期評估重點)

情境:某中型企業評估導入 ERP 系統。

工具可行性分析 + ROI 試算 + 三點估算。

評估做法:前期花了數週進行完整評估,包含技術可行性(現有系統相容性)、財務可行性(ROI 試算)、組織可行性(員工接受度調查)。

ROI 試算(示意數字):預估 3 年效益 NT$405 萬(人力節省 NT$180 萬 + 庫存成本降低 NT$120 萬 + 決策效率提升 NT$105 萬),導入成本 NT$300 萬。3 年 ROI = (405 – 300) / 300 × 100% = 35%。

實際結果:3 年後實際 ROI 低於預估值,差距主要來自導入培訓成本被低估——實際培訓支出遠超原始單點估算。

教訓:前期評估時,培訓成本應使用三點估算而非單點估算。如果當時用 PERT 估算(以樂觀值、最可能值、悲觀值計算加權平均),結果會比單點估算更接近實際支出,降低預算失準的風險。

這個案例也說明了為什麼 WBS(工作分解結構)在前期評估中如此重要——如果當時把「導入培訓」這個工作包拆得更細(系統操作培訓、流程變更培訓、主管報表培訓),就不會用一個籠統數字帶過。

成功與失敗案例重點對比

 成功關鍵失敗原因
目標明確目標,評估有焦點目標模糊,評估流於形式
數據適當指標搭配可靠數據數據不足或品質低落
行動發現問題後及時調整忽略風險,延遲回應
工具善用工具持續追蹤缺乏持續追蹤,報告歸檔即遺忘
四種產業評估做法比較:軟體開發(敏捷評估、Sprint Retrospective、Velocity追蹤)、製造業(EVM月度追蹤、CPI/SPI監控)、半導體(Stage-Gate Review、知識庫累積)、IT系統導入(前期可行性分析、ROI試
▲ 四種產業評估做法比較:軟體開發(敏捷評估、Sprint Retrospective、Velocity追蹤)、製造業(EVM月度追蹤、CPI/SPI監控)、半導體(Stage-Gate Review、知識庫累積)、IT系統導入(前期可行性分析、ROI試

預測式 vs 敏捷式專案的評估差異

不同的專案管理方法論,評估方式也有根本差異。如果你用瀑布式的 EVM 去評估 Scrum 專案,或用 Sprint Review 去評估營建工程,都會得到誤導性的結論。

比較項目預測式(瀑布)敏捷式(Scrum/Kanban)
評估頻率月度或里程碑節點每個 Sprint(通常 2 週)
核心指標SPI、CPI、EACVelocity、Sprint 完成率、Cycle Time
評估會議專案狀態會議、階段審查Sprint Review + Retrospective
基準線固定基準線,變更需走正式流程每個 Sprint 重新規劃,基準線持續調整
評估報告正式書面報告看板 + 燃盡圖 + 口頭回顧
適用情境需求明確、範圍固定的專案(營建、製造)需求會演變、需要快速迭代的專案(軟體、產品)

混合式專案怎麼辦?

台灣很多企業的專案是混合式的——例如 ERP 導入,前期需求分析和架構設計用瀑布式,中期客製化開發用敏捷式。這種情況下,建議:

  • 整體專案層級用 EVM 追蹤成本和里程碑
  • 開發階段用 Velocity 和 Sprint 完成率追蹤進度
  • 兩套指標在月度報告中合併呈現

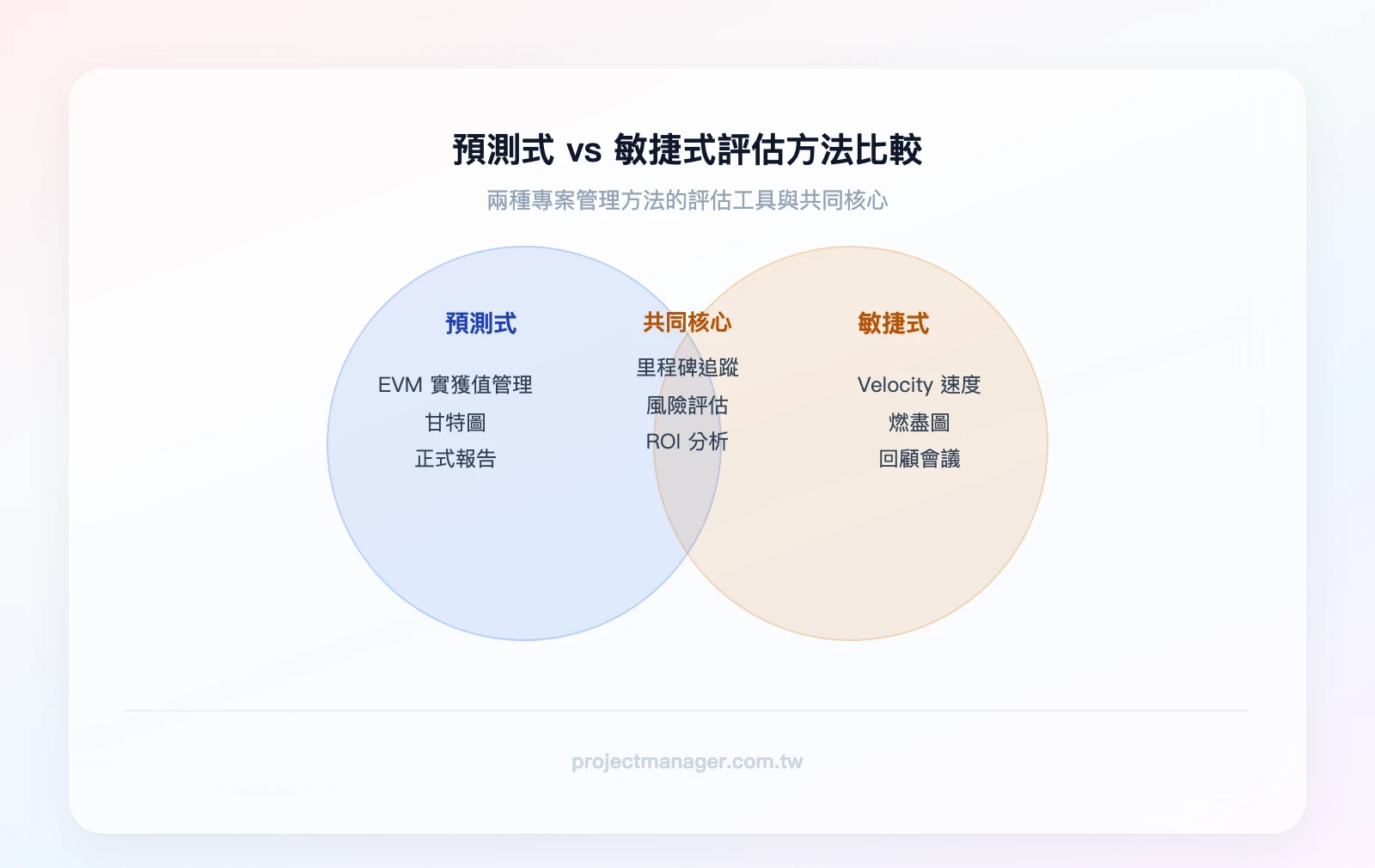

預測式 vs 敏捷式評估:左圈「預測式」包含EVM、甘特圖、正式報告;右圈「敏捷式」包含Velocity、燃盡圖、Retrospective;重疊區域為「里程碑追蹤、風險評估、ROI分析」
▲ 預測式 vs 敏捷式評估:左圈「預測式」包含EVM、甘特圖、正式報告;右圈「敏捷式」包含Velocity、燃盡圖、Retrospective;重疊區域為「里程碑追蹤、風險評估、ROI分析」

結論

專案評估不是「做完專案才回頭看」的事後諸葛,而是貫穿專案全生命週期的管理機制。以下是本文的核心重點:

  • 專案評估涵蓋前期(Go/No-Go 決策)、中期(進度與成本追蹤)、後期(經驗萃取)三個階段,每個階段都有明確的觸發條件和輸出文件
  • EVM 是最核心的量化工具——掌握 PV、EV、AC 三個數值,就能算出 SPI 和 CPI,即時判斷專案健康狀態
  • 判讀標準比數字本身更重要——SPI < 0.9 是紅燈,必須在 48 小時內啟動應對機制,而不是等到下次月會再討論
  • 評估報告要一頁搞定——摘要、關鍵指標、風險問題、建議行動,四個區塊就夠了
  • 選對工具能大幅降低評估的執行成本——5 人以上的跨部門團隊,用 monday.com 的自動化儀表板可以省去大量手動數據整理時間

你的下一步行動:打開 monday.com,用「專案追蹤」模板建立一個新看板,把你目前負責的專案的 SPI 和 CPI 欄位加上去。設定一條自動化規則:當 SPI 低於 0.9 時自動通知你。10 分鐘就能完成。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

專案評估常見問題 FAQ

專案評估和可行性分析有什麼不同?

可行性分析只在專案啟動前進行,回答「這個專案值不值得做、能不能做」。專案評估則涵蓋整個專案生命週期——啟動前的可行性判斷、執行中的進度與成本追蹤、結案後的成效檢討與經驗萃取。簡單說,可行性分析是專案評估的一個子集,只負責「前期」那一段。

小型專案需要正式評估嗎?

需要,但規模可以縮小。3-5 人、3 個月以內的小型專案,不需要完整的 EVM 追蹤,但至少要做到:(1)啟動前用 30 分鐘確認目標和預算是否合理;(2)每週花 15 分鐘檢視進度是否在軌道上;(3)結案時花 1 小時做 AAR 回顧。這三件事加起來不到 5 小時,卻能大幅降低專案失控的風險。

評估指標要如何設定?

SMART 原則來檢驗每個指標。例如,不要設定「提升專案品質」這種模糊指標,而是設定「將缺陷率從目前的 5% 降至 2% 以下,在 Sprint 8 結束前達成」。每個指標都要有明確的計算公式、數據來源和判讀標準(綠燈/黃燈/紅燈的門檻值)。

EVM 適合哪種專案使用?

EVM 最適合需求明確、範圍固定、有明確預算基準線的預測式(瀑布式)專案,例如營建工程、製造業產線改善、大型 IT 系統導入。純敏捷專案(如持續迭代的 SaaS 產品開發)通常用 Velocity 和燃盡圖取代 EVM。混合式專案則可以在整體層級用 EVM,開發階段用敏捷指標。

評估報告要包含哪些重點?

一份有效的評估報告只需要五個區塊:(1)摘要——一句話結論加整體健康狀態;(2)關鍵指標——SPI、CPI、里程碑達成率等核心數據;(3)風險與問題——Top 3 風險和已發生的問題;(4)建議行動——每個問題對應的改善措施、負責人和期限;(5)下次評估預計日期。控制在一頁以內,決策者 3 分鐘就能看完。

專案評估常見陷阱有哪些?

最常見的五個陷阱:(1)目標模糊——症狀是評估結束後沒有人知道該採取什麼行動;(2)指標過多——追蹤 20 個指標但沒有一個被認真分析;(3)數據造假——團隊為了「好看」而美化進度回報,導致評估結果失真;(4)只看結果不看過程——只在結案時評估,錯過中期修正的黃金時機;(5)評估完不追蹤——報告寫完就歸檔,改善行動沒有人負責執行。

敏捷專案如何做評估?

敏捷專案的評估內建在框架中:Sprint Review 是「成果評估」(展示完成的功能,蒐集利害關係人回饋),Sprint Retrospective 是「流程評估」(團隊反思哪些做法要保留、哪些要改進)。核心指標用 Velocity(每個 Sprint 完成的 Story Points)追蹤產出效率,用燃盡圖追蹤 Sprint 內的進度。如果 Velocity 連續兩個 Sprint 下降超過 15%,就是需要深入分析原因的警訊。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選管理工具
繁中介面 · AI 自動化 · 任務追蹤 · 永久免費方案
