【專案里程碑】5步驟設定教學|3大產業範例+Excel模板製作

學會用5步驟判斷框架設定有效的專案里程碑,掌握軟體開發、行銷、工程三大產業實務範例,並用Excel或專案管理工具即時追蹤里程碑進度。
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

專案里程碑(Milestone)是專案管理中標示關鍵節點的零工時檢查點,代表階段性成果的完成或重要決策的確認。 本文完整教學 5 步驟設定框架、3 大產業實務範例、Excel 里程碑圖製作法,以及延誤處理 SOP,附工具比較表幫你選對追蹤方式。

專案里程碑是什麼?(Milestone 定義與核心概念)

PMBOK 定義與 Milestone 英文原意

Milestone 這個詞源自羅馬帝國時期——羅馬人在道路旁每隔一英里(Roman mile)就豎立一塊石碑(stone),標記旅人已走了多遠、距離目的地還有多遠。這個概念被引入專案管理後,意義幾乎一模一樣:告訴團隊和利害關係人「我們走到哪裡了」。

根據 PMBOK(Project Management Body of Knowledge)的定義,里程碑是「專案中具有重要意義的事件或時間點,通常持續時間為零」。這個「零工時」的特性是理解里程碑最關鍵的一點——它不是一項需要執行的工作,而是一組工作完成後的「確認標記」。

在實務溝通中,你會常看到 M1、M2、M3 這樣的縮寫,代表 Milestone 1、Milestone 2、Milestone 3。例如專案章程中可能寫著「M3: UAT 完成」,意思是第三個里程碑是使用者驗收測試完成。這種縮寫在跨國團隊或英文文件中非常普遍,也常出現在甘特圖上以菱形符號(◆)標示。

專案里程碑時間軸範例:M1 需求確認、M2 設計審查、M3 原型完成、M4 UAT 測試、M5 正式上線
▲ 專案里程碑時間軸範例:M1 需求確認、M2 設計審查、M3 原型完成、M4 UAT 測試、M5 正式上線

里程碑 vs. 任務 vs. 交付物 vs. 甘特圖(四概念比較)

很多 PM 新手會把里程碑和任務搞混,或者不確定里程碑跟交付物的差別。以下用一張表格釐清這四個核心概念:

概念定義有無工時範例在甘特圖中的呈現
任務(Task)具體需要執行的工作項目✅ 有(如 3 天、8 小時)撰寫測試計畫橫條(bar)
交付物(Deliverable)專案過程中產出的具體成果✅ 有(需要工時才能產出)測試報告、UI 設計稿通常不單獨顯示
里程碑(Milestone)標示專案關鍵節點的檢查點❌ 無(持續時間為零)UAT 測試完成、需求凍結菱形符號(◆)
甘特圖(Gantt Chart)視覺化排程工具— 本身是工具,不是事件整個專案的時間軸視圖就是甘特圖本身

簡單記:任務是「做什麼」,交付物是「產出什麼」,里程碑是「什麼時候確認完成了」,而甘特圖是「把這些全部畫出來」的工具。

里程碑在專案管理甘特圖中通常以菱形符號呈現,而不是像任務那樣用橫條表示。這是因為里程碑沒有持續時間,它只是時間軸上的一個「點」。

為什麼里程碑對專案管理至關重要?

讓利害關係人一眼看懂專案進度

想像你是 PM,老闆問你「專案進度怎麼樣了?」如果你打開一張有 200 條任務的甘特圖,老闆大概看三秒就失去耐心。但如果你拿出一份只有 5-8 個節點的里程碑狀態報告,老闆 30 秒就能掌握全局。

這就是里程碑最直接的價值:把複雜的專案進度壓縮成高階主管能消化的資訊密度。

以下是一份實用的里程碑狀態報告範本,你可以直接套用在週報或月報中:

里程碑名稱預定日期實際日期狀態備註
M1 需求確認3/153/14🟢 已完成提前 1 天完成
M2 設計審查4/104/10🟢 已完成
M3 原型完成5/20🟡 進行中前端延遲 2 天,預計 5/22 完成
M4 UAT 測試6/15⚪ 未開始受 M3 影響,可能延至 6/17
M5 正式上線7/01⚪ 未開始待評估 M3 延誤影響

(推薦試試 monday.com 的免費方案,它的 Dashboard 功能可以自動生成這種里程碑狀態視圖,不需要每週手動更新表格。免費方案不需要信用卡。)

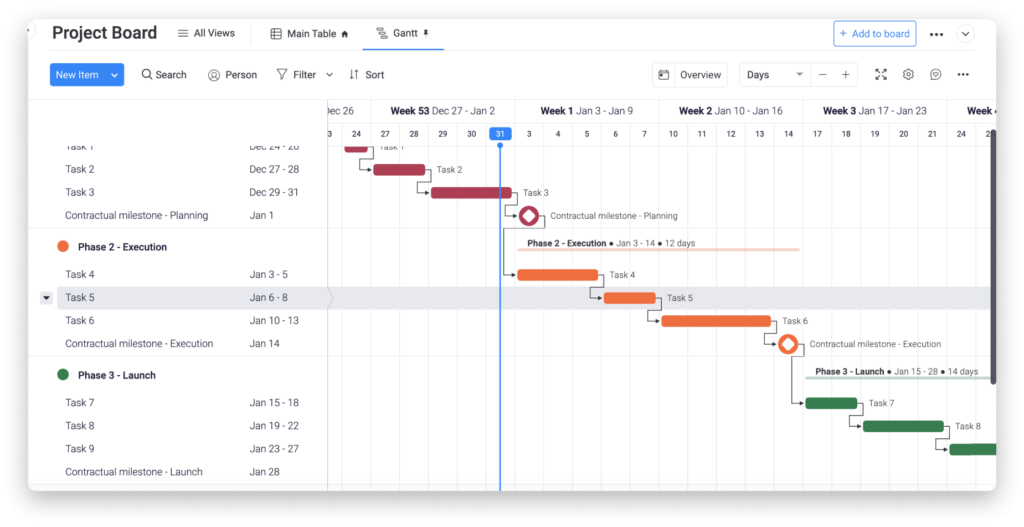

monday.com Dashboard 顯示里程碑狀態的儀表板視圖
▲ monday.com Dashboard 顯示里程碑狀態的儀表板視圖

及早發現風險的預警機制

里程碑延誤不只是「那個節點晚了」這麼簡單,它代表的是後續所有相依任務的連鎖反應。

舉個具體的例子:假設一個軟體開發專案中,「需求確認」里程碑原定 3 月 15 日完成,但實際延誤了 1 週到 3 月 22 日。這 1 週的延誤會怎麼擴散?

  • 設計階段:原本 3/16 開始,現在要等到 3/23,延誤 7 天
  • 前端開發:依賴設計稿,原本 4/1 開始,現在至少延到 4/8,延誤 7 天
  • 後端開發:部分 API 依賴需求規格,延誤約 3-5 天
  • 整合測試:前後端都延誤,測試開始時間延後約 10 天
  • 最終上線:原定 7/1,現在可能要到 7/10 以後

一個里程碑延誤 1 週,最終交付日期可能位移 10 天甚至更多。這就是為什麼里程碑是風險預警的核心機制——它讓你在問題還小的時候就看到信號,而不是等到最後才發現「來不及了」。

專案管理流程的監控階段,里程碑就是你最重要的健康指標。

跨部門協作的共同語言

在一個跨部門專案中,RD 講的是 Sprint、業務講的是客戶交付日、設計講的是設計稿版本、老闆講的是「什麼時候能上線」。每個人用自己的語言描述進度,溝通效率極低。

里程碑提供了一個所有人都能理解的共同框架。當你說「M3 原型完成」,RD 知道這代表前端框架要搭好、業務知道這代表可以開始安排客戶 demo、設計知道這代表設計稿要定版。同一個里程碑,不同角色各自知道自己該做什麼。

里程碑作為跨部門共同語言的四個角色視角:PM 看進度節點、RD 看技術交付、業務看客戶承諾、主管看風險狀態
▲ 里程碑作為跨部門共同語言的四個角色視角:PM 看進度節點、RD 看技術交付、業務看客戶承諾、主管看風險狀態

5 步驟設定有效的專案里程碑

步驟 1|用三個問題判斷是否值得設為里程碑

不是每個重要事件都該設為里程碑。設太多里程碑,等於沒有里程碑——當所有東西都是「重要節點」,就沒有東西是重要的了。

用以下三個問題快速判斷:

問題一:這個事件是否代表不可逆的階段轉換?
例如「需求凍結」就是典型的不可逆轉換——凍結後再改需求,就要走變更流程。但「完成第一版草稿」通常不是,因為草稿本來就會反覆修改。

問題二:是否需要利害關係人正式確認或簽核?
如果這個節點需要客戶簽字、主管核准、或跨部門會議確認,那它幾乎一定是里程碑。

問題三:若此節點延誤,是否會影響後續兩個以上的任務?
如果一個事件延誤只影響緊接著的下一個任務,它可能只是普通任務。但如果延誤會造成多條任務線的連鎖反應,那它就是里程碑。

判斷結果:

  • 三題都是「是」→ 必設里程碑
  • 兩題是「是」→ 建議設為里程碑
  • 一題以下 → 可能只是普通任務,不需要設為里程碑
里程碑判斷決策樹:問題一(不可逆階段轉換?)→ 問題二(需要正式簽核?)→ 問題三(延誤影響兩個以上任務?)→ 三個是=必設、兩個是=建議設、一個以下=普通任務
▲ 里程碑判斷決策樹:問題一(不可逆階段轉換?)→ 問題二(需要正式簽核?)→ 問題三(延誤影響兩個以上任務?)→ 三個是=必設、兩個是=建議設、一個以下=普通任務

步驟 2|用 SMART 原則撰寫里程碑描述

模糊的里程碑描述是專案失控的溫床。看看這兩種寫法的差異:

  • ❌ 模糊寫法:「完成測試」
  • SMART 原則寫法:「6/30 前完成 UAT 測試,涵蓋 50 個測試案例,通過率達 95% 以上,並取得客戶書面確認信」

第一種寫法,團隊可能會爭論「什麼叫完成?跑了 10 個 case 算不算?」第二種寫法,完成標準一目了然,沒有灰色地帶。

撰寫里程碑描述時,確保包含:

  • Specific(具體):明確說明要完成什麼
  • Measurable(可衡量):有數字或可驗證的標準
  • Achievable(可達成):考慮團隊產能和資源
  • Relevant(相關):與專案目標直接相關
  • Time-bound(有時限):明確的完成日期

步驟 3|根據專案規模決定里程碑數量

里程碑數量沒有絕對標準,但以下是根據專案規模的實務建議:

專案規模時程建議里程碑數量頻率建議
小型專案3 個月以內3-5 個每 2-3 週 1 個
中型專案3-12 個月6-10 個每月至少 1 個
大型專案12 個月以上依階段設置搭配 WBS 對應

大型專案的里程碑建議與 WBS(工作分解結構)對應。WBS 的第二層級通常就是里程碑的候選節點——每個工作包(Work Package)完成時,就是一個潛在的里程碑。

常見錯誤提醒: 如果你的里程碑超過 15 個,很可能是把任務誤設為里程碑了。回頭用步驟 1 的三個問題重新篩選一次。

步驟 4|指定負責人與完成標準

里程碑本身不分配工時,但它必須有一個「里程碑負責人」(Milestone Owner)。這個人不是負責「做完所有事」,而是負責「確認所有前置任務都完成了,並正式宣告里程碑達成」。

每個里程碑的完成標準應該包含:

  • 需要哪些文件或交付物?(例:測試報告、設計稿 v3.0)
  • 需要誰的簽核或確認?(例:客戶代表書面確認、技術主管 code review 通過)
  • 有哪些前置條件?(例:所有 P1 bug 已修復、效能測試通過基準值)

常見錯誤提醒: 里程碑沒有指定負責人,是專案推諉的溫床。當里程碑延誤時,如果沒有明確的 owner,你會聽到「我以為是他負責的」這種話。

步驟 5|建立動態調整機制

里程碑不是刻在石頭上的——但調整必須有正式流程,不能隨便改。

調整三步驟:

  1. 評估影響範圍:這個里程碑延後,會影響哪些後續里程碑和任務?最終交付日期會位移多少?
  2. 與利害關係人溝通:內部先對齊(PM、RD Lead、QA Lead),再對外報告(客戶、主管)。永遠不要讓客戶從別的管道得知里程碑調整。
  3. 更新計畫並留下變更記錄:在專案規劃文件中記錄:原始日期、調整後日期、調整原因、影響評估。這些記錄在專案結案時會成為重要的經驗學習素材。
里程碑動態調整三步驟:評估影響範圍→與利害關係人溝通→更新計畫並留下變更記錄
▲ 里程碑動態調整三步驟:評估影響範圍→與利害關係人溝通→更新計畫並留下變更記錄
💡 邊看邊做:把里程碑從 Excel 變成即時儀表板
用 monday.com 設定專案里程碑(時間軸自動視覺化)
設定關鍵節點 + 自動進度提醒——主管不用追問,跨部門里程碑一頁看完,比 Excel 模板更不會漏掉。
免費建立里程碑追蹤 →

三大產業實務案例

軟體開發專案(8 個里程碑完整範例)

以下是一個中型軟體開發專案(約 6 個月)的完整里程碑設定,這也是我們團隊在 monday.com 上實際追蹤類似專案時使用的結構:

里程碑預估時程(週)負責角色完成標準
M1 需求確認第 2 週PM需求規格書經客戶書面簽核
M2 架構設計審查第 4 週Tech Lead架構文件通過技術委員會審查
M3 前端原型完成第 8 週前端 Lead可互動原型完成,客戶確認 UI 流程
M4 後端 API 完成第 10 週後端 Lead所有 API endpoint 通過單元測試
M5 整合測試通過第 14 週QA Lead整合測試通過率 ≥ 95%,無 P1 bug
M6 UAT 完成第 18 週PM客戶完成驗收測試並書面確認
M7 正式上線第 20 週DevOps Lead系統部署至正式環境,監控正常
M8 上線後穩定運行第 24 週PM上線 30 天內無重大事故,SLA 達標

注意 M8「上線後穩定運行」——很多團隊忽略這個里程碑,以為上線就結束了。但對客戶來說,系統穩定運行才是真正的「完成」。

軟體開發專案8個里程碑時間軸:M1需求確認(第2週)、M2架構設計審查(第4週)、M3前端原型完成(第8週)、M4後端API完成(第10週)、M5整合測試通過(第14週)、M6 UAT完成(第18週)、M7正式上線(第20週)、M8穩定運行(第24週
▲ 軟體開發專案8個里程碑時間軸:M1需求確認(第2週)、M2架構設計審查(第4週)、M3前端原型完成(第8週)、M4後端API完成(第10週)、M5整合測試通過(第14週)、M6 UAT完成(第18週)、M7正式上線(第20週)、M8穩定運行(第24週

行銷活動專案(5 個里程碑範例)

行銷專案的里程碑有一個特殊性:外部媒體截止日是硬性里程碑,完全不可調整。 電視廣告的素材交付日、雜誌的截稿日、KOL 的發文排程——這些都是外部決定的,你只能往前推算內部時程。

里程碑預估時程負責角色完成標準
M1 活動方案核准第 1 週行銷經理方案經行銷總監核准,預算確認
M2 素材製作完成第 4 週創意總監所有視覺素材、文案定稿
M3 媒體採購確認第 5 週媒體採購媒體版位確認,合約簽署完成
M4 活動上線第 6 週行銷經理所有通路同步上線,監控數據正常
M5 成效報告提交第 10 週數據分析師完整成效報告含 KPI 達成率分析

建設工程專案(6 個里程碑範例)

工程專案的里程碑通常與法規驗收節點綁定,這意味著它們不僅是內部管理工具,更是法律要求。未通過驗收就進入下一階段,可能面臨罰款甚至停工。

里程碑預估時程負責角色完成標準
M1 設計圖核准第 4 週建築師設計圖通過主管機關審查
M2 開工第 6 週工地主任取得開工許可,正式動工
M3 基礎工程驗收第 16 週結構技師基礎工程通過第三方檢驗
M4 主體結構驗收第 30 週結構技師主體結構通過政府驗收
M5 內裝完工第 42 週室內設計師內裝工程完成,通過消防檢查
M6 竣工驗收第 48 週專案經理取得使用執照,正式交屋
三大產業里程碑特性比較:軟體開發(迭代彈性高、里程碑可調整)、行銷活動(外部截止日為硬性里程碑)、建設工程(法規驗收節點不可調整)
▲ 三大產業里程碑特性比較:軟體開發(迭代彈性高、里程碑可調整)、行銷活動(外部截止日為硬性里程碑)、建設工程(法規驗收節點不可調整)

里程碑延誤怎麼辦?4 步驟處理 SOP

里程碑延誤是每個 PM 都會遇到的情況。關鍵不是「永遠不延誤」,而是「延誤時能快速、有系統地處理」。以下是一套可以直接套用的 4 步驟 SOP

步驟 1:延誤確認

建議設定一個明確的觸發門檻:里程碑超過預定日期 2 個工作天,即啟動延誤處理 SOP。

為什麼是 2 天而不是當天?因為有些里程碑可能因為簽核流程的時間差而延遲 1 天,這屬於正常範圍。但超過 2 天,通常代表有實質性的問題需要處理。

步驟 2:影響評估

列出所有受影響的後續任務和里程碑,估算最終交付日期的位移量。具體做法:

  1. 打開排程管理工具,找出所有依賴延誤里程碑的任務
  2. 計算每條任務線的延誤天數(注意:不是所有任務都會等比例延誤)
  3. 找出最長的延誤路徑(關鍵路徑),這就是最終交付日期的位移量

步驟 3:溝通策略

原則:內部先對齊,再對外報告。 永遠不要讓客戶或主管從別的管道得知延誤。

以下是一份簡短的延誤通知郵件範本:

主旨:[專案名稱] M3 里程碑延誤通知與調整方案

各位好,

M3「原型完成」里程碑原定 5/20 完成,目前預計延至 5/27(延誤 5 個工作天)。

延誤原因: 前端框架升級遇到相容性問題,需額外 3 天修復 + 2 天回歸測試。

影響評估: M4 UAT 預計從 6/15 延至 6/20,最終上線日期從 7/1 延至 7/5。

調整方案: 建議增加 1 名前端工程師支援,可將最終延誤壓縮至 2 天。

請確認是否同意此調整方案,我將於明日下午 3 點前更新專案計畫。

步驟 4:計畫調整

延誤發生後,你通常有三種選項:

  1. 壓縮後續任務工期:加班或簡化流程(風險:品質可能下降)
  2. 增加資源:投入更多人力或預算(風險:溝通成本增加)
  3. 調整最終交付日:與客戶協商延後(風險:客戶信任度下降)

實務上,最常見的做法是三種混合使用——壓縮一部分、增加一點資源、最終交付日小幅延後。

具體情境:UAT 里程碑延誤 2 週的處理範例

假設你負責的軟體開發專案,M6 UAT 里程碑原定 6/15 完成,但到了 6/17(超過 2 天門檻),客戶才完成 30% 的測試案例,預估還需要 2 週才能完成。

48 小時內的處理流程:

  • 第 1-4 小時:確認延誤原因(客戶端測試人力不足?測試環境有問題?bug 太多導致測試中斷?)
  • 第 4-8 小時:完成影響評估,計算最終上線日期位移量
  • 第 8-24 小時:內部對齊調整方案(與 RD Lead、QA Lead 討論是否能平行處理 bug 修復和測試)
  • 第 24-48 小時:與客戶正式溝通,提出調整方案並取得確認,更新專案計畫
里程碑延誤處理4步驟SOP:延誤確認(超過2天觸發)→影響評估(列出受影響任務)→溝通策略(內部對齊再對外報告)→計畫調整(三種選項混合使用)
▲ 里程碑延誤處理4步驟SOP:延誤確認(超過2天觸發)→影響評估(列出受影響任務)→溝通策略(內部對齊再對外報告)→計畫調整(三種選項混合使用)

敏捷專案中的里程碑應用

如果你的團隊跑 Scrum 或其他敏捷框架,你可能會想:「敏捷不是強調彈性和迭代嗎?里程碑這種固定節點不是跟敏捷精神矛盾嗎?」

答案是:不矛盾,但用法不同。

在敏捷環境中,里程碑的角色不是管理每個 Sprint 的進度(那是 Sprint Review 的工作),而是標記對外部利害關係人有意義的節點。具體來說:

里程碑 vs. Sprint Review 的差異:

項目Sprint Review里程碑(Release Milestone)
頻率每個 Sprint(通常 2 週)每個 Release(通常 4-8 週)
對象內部團隊 + Product Owner外部客戶 + 高階主管
目的檢視 Sprint 成果、調整 Backlog確認可交付版本、取得正式驗收
彈性高(Backlog 可隨時調整)中(Release 日期通常有外部承諾)

實務建議: 用「Release Milestone」對應外部利害關係人的期待,用 Sprint 管理內部開發節奏。例如:

  • Sprint 1-3 → M1: Alpha 版本完成(內部測試可用)
  • Sprint 4-6 → M2: Beta 版本發布(客戶可開始 UAT)
  • Sprint 7-8 → M3: 正式版本上線(GA Release)

這樣做的好處是:團隊內部保持敏捷的彈性,但對外仍有清楚的里程碑承諾。在專案管理流程中,這種混合模式越來越常見。

如果你的團隊需要在敏捷框架中管理里程碑,ClickUp 的 Sprint 功能可以同時設定 Sprint 和 Milestone,在 Gantt 視圖中一目了然。

敏捷專案中里程碑與Sprint的關係循環:Sprint Planning→Sprint執行→Sprint Review→(每3個Sprint)Release Milestone→下一輪Sprint Planning
▲ 敏捷專案中里程碑與Sprint的關係循環:Sprint Planning→Sprint執行→Sprint Review→(每3個Sprint)Release Milestone→下一輪Sprint Planning

如何用工具設置與追蹤里程碑

Excel 里程碑甘特圖製作(3 步驟)

Excel 是很多 PM 的起點,尤其是團隊 5 人以下、不需要即時協作、預算有限的情況。以下是用 Excel 製作里程碑甘特圖的完整步驟:

步驟 1:建立基礎資料表

在 Excel 中建立以下欄位:

里程碑名稱開始日期結束日期持續天數狀態負責人
M1 需求確認3/13/150已完成PM
M2 設計審查3/164/100已完成Tech Lead
M3 原型完成4/115/200進行中前端 Lead

注意「持續天數」欄位填 0——因為里程碑本身沒有工時。但你需要「開始日期」和「結束日期」來定位它在時間軸上的位置(結束日期就是里程碑的目標日期)。

里程碑甘特圖完成範例,顯示菱形符號標記的里程碑節點和時間軸
▲ 里程碑甘特圖完成範例,顯示菱形符號標記的里程碑節點和時間軸

步驟 2:插入橫條圖並調整為甘特圖格式

  1. 選取資料範圍 → 插入 → 橫條圖(堆疊橫條圖)
  2. 將「開始日期」設為第一組資料(用來定位起始點)
  3. 將第一組資料的填滿色設為「無填滿」(讓它變透明)
  4. 調整 X 軸為日期格式,Y 軸為里程碑名稱
  5. 反轉 Y 軸順序(讓 M1 在最上面)

步驟 3:用菱形符號標記里程碑節點

這是讓你的 Excel 專案里程碑圖看起來專業的關鍵:

  1. 在圖表中,對里程碑的資料點按右鍵 → 「資料數列格式」
  2. 將標記選項改為「內建」→ 選擇菱形(◆)
  3. 調整大小為 12-15pt,填滿色設為深藍或紅色
  4. 或者直接在儲存格中輸入菱形符號:插入 → 符號 → 搜尋「Diamond」→ 選擇 ◆(U+25C6)

Excel 適合的場景: 團隊 5 人以下、專案時程 3 個月以內、不需要多人即時協作、預算有限。但當專案規模擴大,Excel 的限制會很明顯——沒有自動提醒、沒有即時協作、版本管理困難。這時候就需要考慮專案管理工具了。

monday.com 里程碑設定

monday.com 是我們團隊實際使用的專案管理工具,里程碑設定的操作路徑非常直覺:

  1. 建立專案看板 → 切換到 Timeline 視圖
  2. 新增一個 item,在 Timeline 欄位中將開始日期和結束日期設為同一天
  3. 系統會自動將該 item 顯示為菱形里程碑標記
  4. 設定自動化規則:里程碑到期前 3 天自動通知負責人

monday.com 的一個殺手級功能是 Dashboard——你可以建立一個專門的里程碑儀表板,把多個專案的里程碑狀態集中顯示。我們的 PM 每週一早上打開這個 Dashboard,30 秒就能掌握所有專案的里程碑健康狀態。

適合場景: 10 人以上跨部門團隊、需要利害關係人即時查看進度、多專案同時管理。

費用: Standard 方案約 NT$ 450/人/月起。免費方案不需要信用卡,最多 2 人使用。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

ClickUp 里程碑設定

ClickUp 的里程碑設定同樣簡單,而且免費方案就能使用基本功能:

  1. 開啟任務 → 右上角選單 → 點選「Mark as Milestone」
  2. 任務會自動變成菱形標記,在 Gantt 視圖中顯示
  3. 搭配 ClickUp 的里程碑功能,可以設定依賴關係和自動通知

ClickUp 的優勢在於高度自訂——你可以為里程碑建立自訂欄位(如「完成標準」「簽核人」),並設定自動化工作流程。

適合場景: 需要高度自訂工作流程的技術團隊,尤其是跑 Scrum 的軟體開發團隊。

費用: 免費方案可用基本里程碑功能;Unlimited 方案約 NT$ 300/人/月。

ClickUp Gantt視圖中的里程碑標記,顯示菱形符號和依賴關係線
⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

工具選擇建議表

工具適合團隊規模月費(NT$/人)里程碑功能亮點
Excel1-5 人免費(或 Microsoft 365 約 NT$ 170 起)完全自訂,但無即時協作
monday.com5-50+ 人免費方案 / Standard 約 NT$ 450 起Dashboard 集中管理、自動化通知、利害關係人視圖
ClickUp3-30 人免費方案 / Unlimited 約 NT$ 300 起高度自訂、Sprint 整合、免費方案功能豐富
Google Sheets1-5 人免費簡易協作,但功能有限

你是哪種團隊?

  • 5 人以下、剛開始接觸專案管理 → 先用 Excel 或 Google Sheets,熟悉里程碑概念
  • 5-15 人跨部門協作monday.com(我們的首選,Dashboard 功能對跨部門溝通特別有用)
  • 技術團隊跑 ScrumClickUp(Sprint + Milestone 整合最好)
  • 15 人以上的大型專案 → monday.com 企業方案(支援多專案組合管理)

結論

專案里程碑看起來只是時間軸上的幾個點,但它是讓專案從「一團混亂」變成「有節奏推進」的關鍵機制。回顧本文重點:

  • 里程碑是零工時的檢查點,不是任務。用三個問題(不可逆轉換?需要簽核?影響多條任務線?)判斷是否該設為里程碑
  • 根據專案規模決定數量:小型 3-5 個、中型 6-10 個、大型依 WBS 對應。超過 15 個通常代表設太多了
  • 每個里程碑都要有負責人和 SMART 完成標準,模糊的里程碑等於沒有里程碑
  • 延誤不可怕,沒有處理 SOP 才可怕:2 天門檻觸發 → 影響評估 → 內部對齊再對外溝通 → 更新計畫
  • 敏捷團隊用 Release Milestone 對外,用 Sprint 管內部,兩者不衝突

下一步行動: 打開 monday.com,用 Timeline 視圖建立你目前專案的里程碑。先從最重要的 3-5 個開始,為每個里程碑填入負責人和完成標準。整個過程不到 10 分鐘,但你會立刻感受到專案進度變得清晰可控。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

專案里程碑常見問題(FAQ)

里程碑可以調整嗎?

可以,但必須有正式流程。里程碑調整不是 PM 自己改個日期就好——你需要評估影響範圍、與利害關係人溝通、並在專案計畫中留下變更記錄(原始日期、調整後日期、原因、影響)。詳細的調整流程可參考本文「步驟 5:建立動態調整機制」。

里程碑在敏捷專案中如何應用?

敏捷專案中,里程碑的角色是標記 Release 節點,而不是管理每個 Sprint。建議用「Release Milestone」對應外部利害關係人的期待(如 Alpha 版本、Beta 版本、GA Release),用 Sprint Review 管理內部開發節奏。兩者搭配使用,既保持敏捷彈性,又有清楚的對外承諾。

里程碑適合所有專案嗎?

大多數專案都適合設置里程碑,尤其是跨部門、時程超過 1 個月、或需要定期向利害關係人報告的專案。但如果是極短期專案(例如 2 週內的小型任務),里程碑可能過於繁重。這種情況下,用一份簡單的專案進度追蹤表搭配每日站會就足夠了。

如何向主管報告里程碑進度?

最有效的方式是使用本文「讓利害關係人一眼看懂專案進度」段落中的里程碑狀態報告表格(里程碑名稱、預定日期、實際日期、狀態燈號、備註)。如果你使用 monday.com,可以直接用 Dashboard 自動生成這份報告,不需要每週手動更新。

里程碑未如期完成怎麼辦?

啟動 4 步驟延誤處理 SOP:①超過預定日期 2 個工作天即確認延誤 → ②評估對後續任務和最終交付日的影響 → ③內部先對齊再對外溝通(附延誤通知郵件範本)→ ④從壓縮工期、增加資源、調整交付日三種選項中選擇最適方案。完整流程和情境範例請參考本文「里程碑延誤怎麼辦」段落。

Project milestone 中文怎麼說?

Project milestone 的中文翻譯是「專案里程碑」,也有人簡稱「里程碑」。在台灣的專案管理實務中,「里程碑」是最常用的說法。英文縮寫常見 M1、M2、M3(Milestone 1、2、3),在甘特圖時間軸上以菱形符號(◆)標示。PMBOK 的官方定義是「專案中具有重要意義的事件或時間點,通常持續時間為零」。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選管理工具
繁中介面 · AI 自動化 · 任務追蹤 · 永久免費方案
