【變更管理】3大框架比較+5步驟流程完整教學|含CCB實務與工具推薦

讀完這篇你能掌握三大變更管理框架的選用時機、建立完整的變更申請與審批流程,並用合適的工具追蹤變更進度與成效。
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

變更管理(Change Management)是組織系統性規劃、執行與監控變革的方法,目的是降低風險、減少人員抗拒,確保變更達成預期目標。 本文完整比較 ADKAR、Kotter、ITIL 三大框架,教你 5 步驟流程含影響評估矩陣、CCB 審批機制與工具選用建議。

目錄

變更管理的定義與兩大應用脈絡

變更管理的核心概念很簡單:當組織需要改變現狀時,不能只靠一聲令下就期待所有人配合。你需要一套系統性的方法來評估影響、規劃步驟、溝通說服、執行監控,最後確認成效。

但「變更管理」這四個字在不同脈絡下,指的是完全不同的事。搞混這兩種脈絡,是許多團隊導入變更管理時踩的第一個坑。

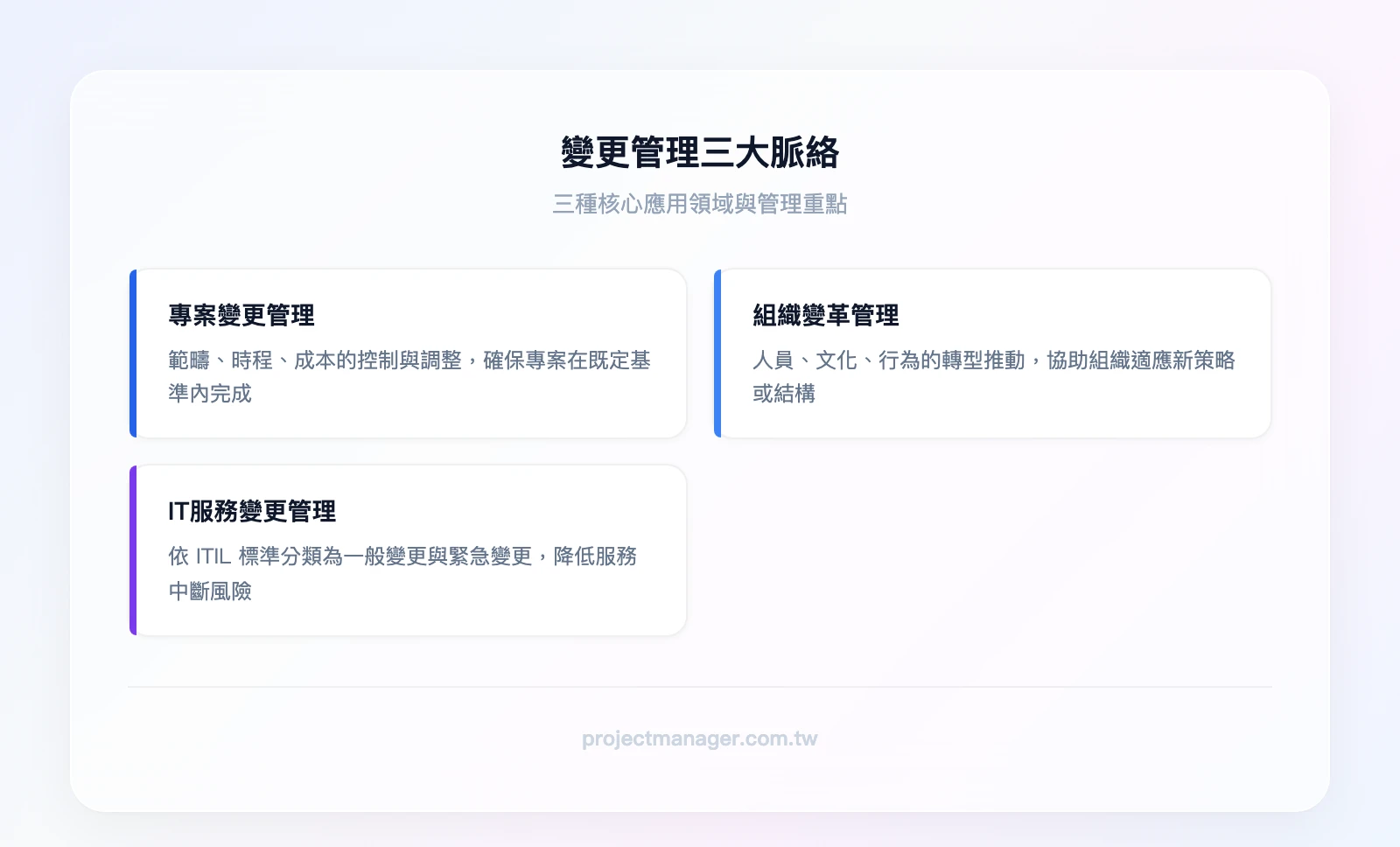

變更管理三大脈絡分類:頂層「變更管理」,下分三支:「專案變更管理(範疇/時程/成本控制)」、「組織變革管理(人員/文化/行為轉型)」、「IT服務變更管理(ITIL標準/一般/緊急變更)」
▲ 變更管理三大脈絡分類:頂層「變更管理」,下分三支:「專案變更管理(範疇/時程/成本控制)」、「組織變革管理(人員/文化/行為轉型)」、「IT服務變更管理(ITIL標準/一般/緊急變更)」

專案變更管理(Project Change Management)

這是專案管理領域最常談的變更管理。當專案執行過程中,客戶追加需求、技術方案需要調整、預算被砍——這些都是「專案變更」。

專案變更管理的重點在於:

  • 範疇控制:每一項變更都必須經過正式評估,避免「範疇蔓延」(Scope Creep)讓專案失控
  • 變更控制委員會(CCB):由關鍵利害關係人組成的決策小組,負責審批變更申請
  • 變更日誌(Change Log):記錄每一筆變更的申請、審批結果、實施狀態

PMBOK 第七版將變更管理歸入「交付績效領域」,強調變更不是壞事,但必須受控。

組織變革管理(Organizational Change Management)

這是「人」的層面。當企業要導入新系統、合併部門、改變工作流程時,技術面可能只佔 30% 的挑戰,剩下 70% 是讓人願意改變。

組織變革管理關注的是:

  • 行為改變:員工是否真的開始用新流程、新工具
  • 文化適應:組織文化是否支持這次變革的方向
  • 抗拒處理:識別抗拒來源(恐懼、利益衝突、資訊不足),針對性地溝通與支援

後面會介紹的 ADKAR 和 Kotter 模型,主要就是處理這個層面的問題。

IT 服務變更管理(ITIL Change Management)

如果你在 IT 部門工作,聽到「變更管理」第一個想到的可能是 ITIL。ITIL(Information Technology Infrastructure Library)框架把變更分成三類:

  • 標準變更(Standard Change):風險低、已預先核准的例行變更,例如定期更新防毒軟體
  • 一般變更(Normal Change):需要經過完整評估與審批流程的變更,例如升級 ERP 系統
  • 緊急變更(Emergency Change):系統當機等緊急狀況,先處理再補流程

這三種變更的審批速度和流程複雜度完全不同。標準變更可能自動核准,緊急變更可能只需要一位主管口頭同意就先執行。

這三種脈絡並不互斥。一個企業導入新 ERP 系統,同時涉及專案變更管理(控制範疇與時程)、組織變革管理(讓員工接受新系統)和 IT 變更管理(系統上線的技術流程)。

為什麼變更管理如此重要?

Prosci 的研究數據持續指出一個事實:有效執行變更管理的專案,達成目標的機率是沒有變更管理的專案的 6 倍。這不是理論推演,而是來自超過 6,000 個專案的實證數據。

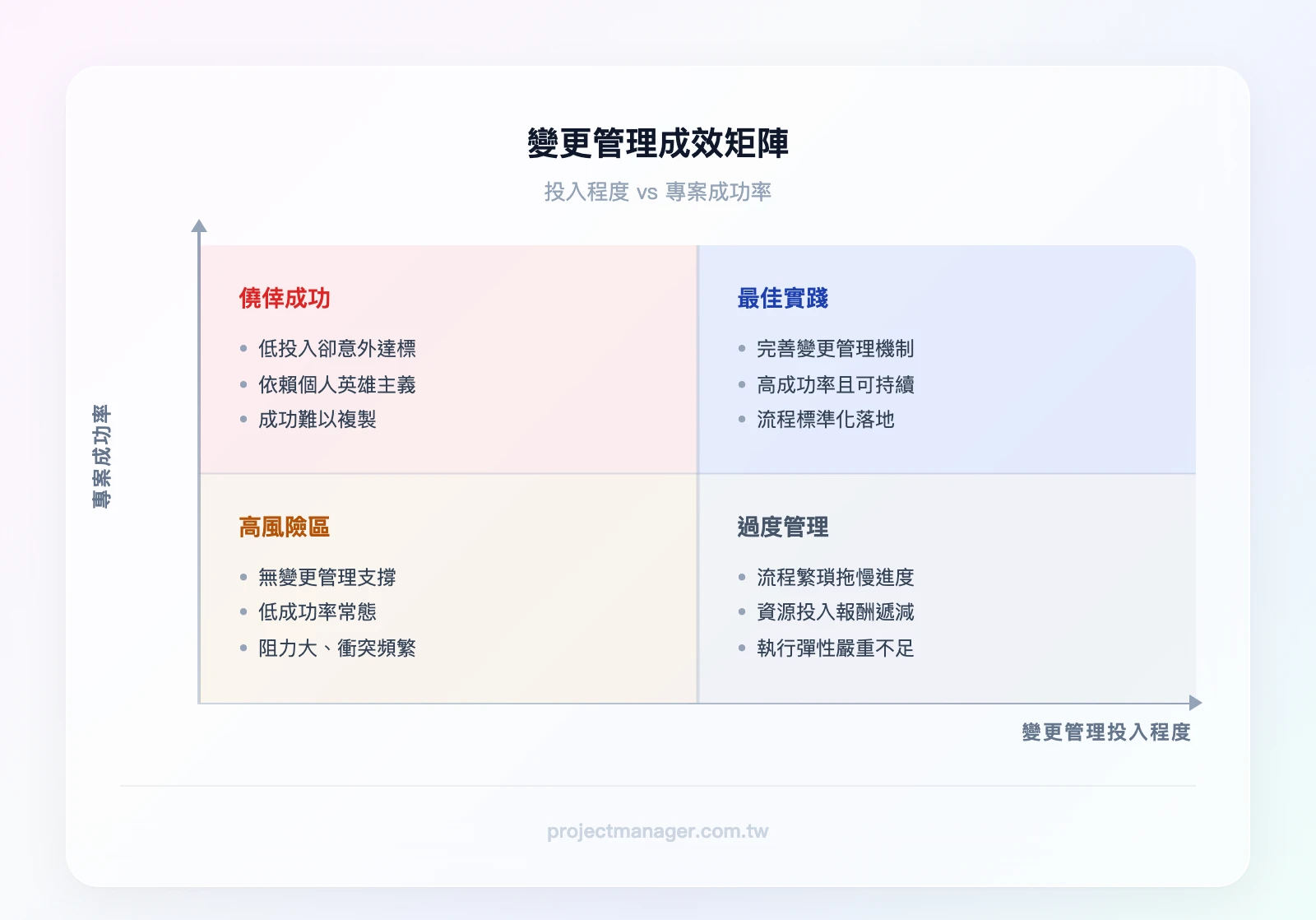

變更管理成效矩陣(2×2象限):X軸「變更管理投入程度(低→高)」,Y軸「專案成功率(低→高)」。左下象限「高風險:無變更管理+低成功率」,右上象限「最佳實踐:完善變更管理+高成功率」,左上「僥倖成功」,右下「過度管理」
▲ 變更管理成效矩陣(2×2象限):X軸「變更管理投入程度(低→高)」,Y軸「專案成功率(低→高)」。左下象限「高風險:無變更管理+低成功率」,右上象限「最佳實踐:完善變更管理+高成功率」,左上「僥倖成功」,右下「過度管理」

在台灣,變更管理的需求特別集中在幾個產業場景:

半導體與電子製造業的設計變更(ECN/ECO):一個 IC 設計變更可能牽動光罩、封裝、測試等多個環節。沒有嚴謹的變更管理,一個小改動可能造成數百萬的重工成本。

企業 ERP 導入與升級:這是台灣中大型企業最常遇到的變革場景。ERP 不只是換一套軟體,而是重新定義所有部門的工作流程

政府機關的資訊系統升級:公部門的系統更新往往涉及跨機關協調、法規遵循、民眾服務不中斷等多重限制。

企業數位轉型:從紙本作業轉向數位轉型,涉及工具導入、流程再造與員工行為改變,三者缺一不可。例如某科技公司因應遠距工作趨勢導入雲端協作工具,透過變更管理系統性地規劃培訓與溝通,最終提升了跨地點協作效率並降低員工流失率。

沒有變更管理會怎樣?——台灣製造業 ERP 導入案例

為了讓後續的流程教學更具體,這裡先介紹一個貫穿全文的案例背景。

台灣某中型電子零組件製造商(約 300 人),決定將使用超過 10 年的舊 ERP 系統升級為雲端版本。管理層認為「只是換系統」,沒有建立正式的變更管理流程,直接交給 IT 部門執行。

結果:

  • 第一個月:採購部門發現新系統的請購流程與舊系統完全不同,拒絕使用,私下繼續用 Excel 下單
  • 第二個月:生管部門因為不熟悉新系統的排程邏輯,連續兩週出現排程錯誤,導致交期延遲
  • 第三個月:中階主管集體向總經理反映「新系統不好用」,要求退回舊系統
  • 最終:專案延遲 6 個月,額外花費超過原預算 40% 的成本請顧問公司介入,重新規劃導入策略

這個案例的轉折點不是技術問題,而是沒有人負責處理「人」的問題。後面的流程章節會用這個案例說明,如果重來一次,每個步驟該怎麼做。

主流變更管理框架比較:ADKAR、Kotter 與 ITIL

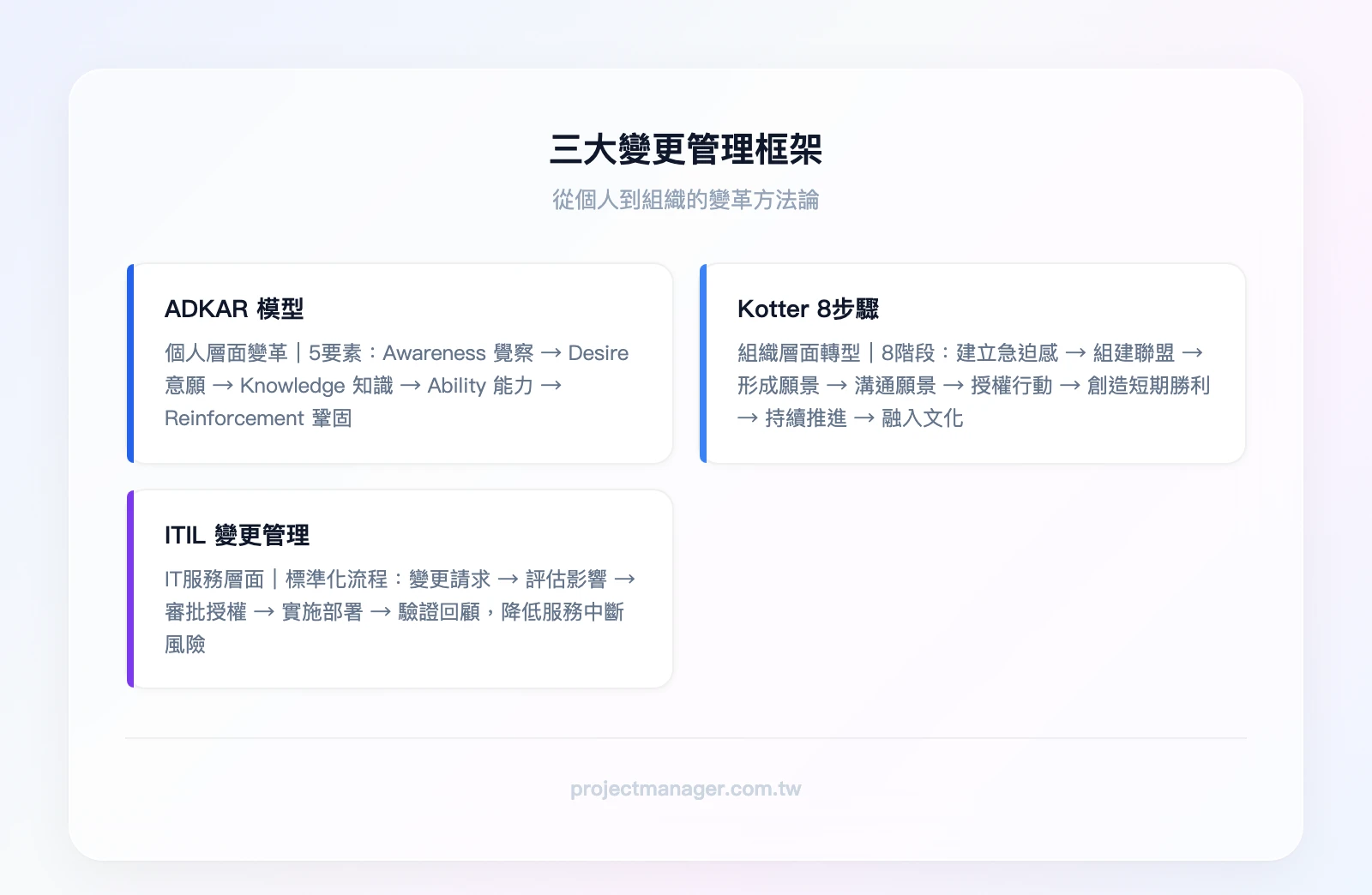

三大變更管理框架:ADKAR模型(個人層面變革,5要素:Awareness覺察、Desire意願、Knowledge知識、Ability能力、Reinforcement鞏固)、Kotter 8步驟(組織層面轉型,8階段由急迫感到融入文化)、ITIL變
▲ 三大變更管理框架:ADKAR模型(個人層面變革,5要素:Awareness覺察、Desire意願、Knowledge知識、Ability能力、Reinforcement鞏固)、Kotter 8步驟(組織層面轉型,8階段由急迫感到融入文化)、ITIL變更管理(IT服務層面,3類變更:標準、一般、緊急)

ADKAR 模型:從個人層面驅動變革

ADKAR 是 Prosci 開發的變革管理模型,專注於「個人」如何經歷變革。它的邏輯是:組織變革的成功,最終取決於每一個人是否真的改變了行為。

五個要素依序是:

  1. Awareness(覺察):讓員工理解「為什麼要變」。不是發一封公告信就算數,而是讓每個人理解變革與自己的關聯
  2. Desire(意願):讓員工「想要」參與變革。這需要回答「對我有什麼好處」和「不變會怎樣」
  3. Knowledge(知識):教會員工「怎麼變」。提供具體的培訓、操作手冊、SOP
  4. Ability(能力):確保員工「能夠」在日常工作中實踐新方法。知道怎麼做和做得到是兩回事
  5. Reinforcement(鞏固):透過獎勵、回饋、持續追蹤,確保新行為不會回到舊模式

適用情境:中小型組織的流程變革、新系統導入、工作方式調整。特別適合需要逐一突破員工抗拒的場景。

回到前面的 ERP 案例:如果用 ADKAR 模型,第一步不是安裝系統,而是先讓採購、生管、財務等部門理解「為什麼舊系統撐不下去」(Awareness),再讓他們看到新系統能解決哪些痛點(Desire)。

Kotter 8 步驟模型:大型組織轉型的路線圖

John Kotter 教授在《領導變革》中提出的 8 步驟模型,適合大規模的組織轉型。它的特色是強調「由上而下的領導力」和「創造動能」。

八個步驟分為三個階段:

創造變革氛圍(步驟 1-3)
1. 建立急迫感:讓組織感受到「不變不行」的壓力
2. 組建領導聯盟:找到有影響力的人組成變革推動小組
3. 形成願景與策略:描繪變革後的理想狀態

參與並賦能組織(步驟 4-6)
4. 溝通變革願景:用各種管道反覆傳達,直到每個人都能複述
5. 賦能廣泛行動:移除阻礙變革的組織障礙(如過時的規定、不支持的主管
6. 創造短期戰果:在 3-6 個月內展示可見的成功,維持動能

實施並維持變革(步驟 7-8)
7. 鞏固成果並推動更多變革:不要在第一個勝利後就鬆懈
8. 將變革融入組織文化:讓新做法成為「我們就是這樣做事的」

適用情境:大型企業的策略轉型、併購後整合、組織文化重塑。需要高階主管的強力支持。

ITIL 變更管理流程:IT 部門的標準作業

ITIL 4 將變更管理定位為「變更啟用(Change Enablement)」實踐,重點是在保護服務穩定性的同時,讓有價值的變更能快速通過。

心流程:

  1. 變更申請(RFC, Request for Change):提出變更需求,記錄變更內容、原因、影響範圍
  2. 變更評估:評估風險、影響、資源需求。使用「7R」評估法(Raised、Reason、Return、Risk、Resource、Responsible、Relationship)
  3. 變更授權:依變更類型決定授權層級——標準變更預先核准、一般變更由 CAB(Change Advisory Board)審批、緊急變更由 ECAB 快速決策
  4. 變更實施:按計劃執行,包含回退方案
  5. 變更審查:實施後評估成效,記錄經驗教訓

適用情境:IT 部門的系統維運、軟體部署、基礎設施變更。特別適合需要高度穩定性的環境(如金融業、醫療業的 IT 系統)。

如何選擇適合的框架

選擇條件ADKARKotter 8 步驟ITIL 變更管理
組織規模中小型(50-300人)大型(300人以上)不限(IT部門適用)
變更類型流程變革、系統導入策略轉型、文化重塑IT系統變更、服務維運
核心焦點個人行為改變組織動能與領導力技術風險與服務穩定
適合產業製造業、服務業金融業、大型集團科技業、電信業
學習門檻低(直覺易懂)中(需高層支持)高(需ITIL知識基礎)
可搭配使用✅ 常與Kotter搭配✅ 常與ADKAR搭配✅ 可疊加ADKAR處理人的層面

實務上,這三個框架不是互斥的。很多組織會用 Kotter 做整體轉型規劃,用 ADKAR 處理個人層面的抗拒,IT 部門則同時遵循 ITIL 流程管理技術變更。

變更管理完整流程:5 步驟實務操作

不管你選哪個框架,變更管理的核心流程都可以歸納為五個步驟。以下每個步驟都會搭配前面提到的 ERP 導入案例,說明「如果重來一次」該怎麼做。

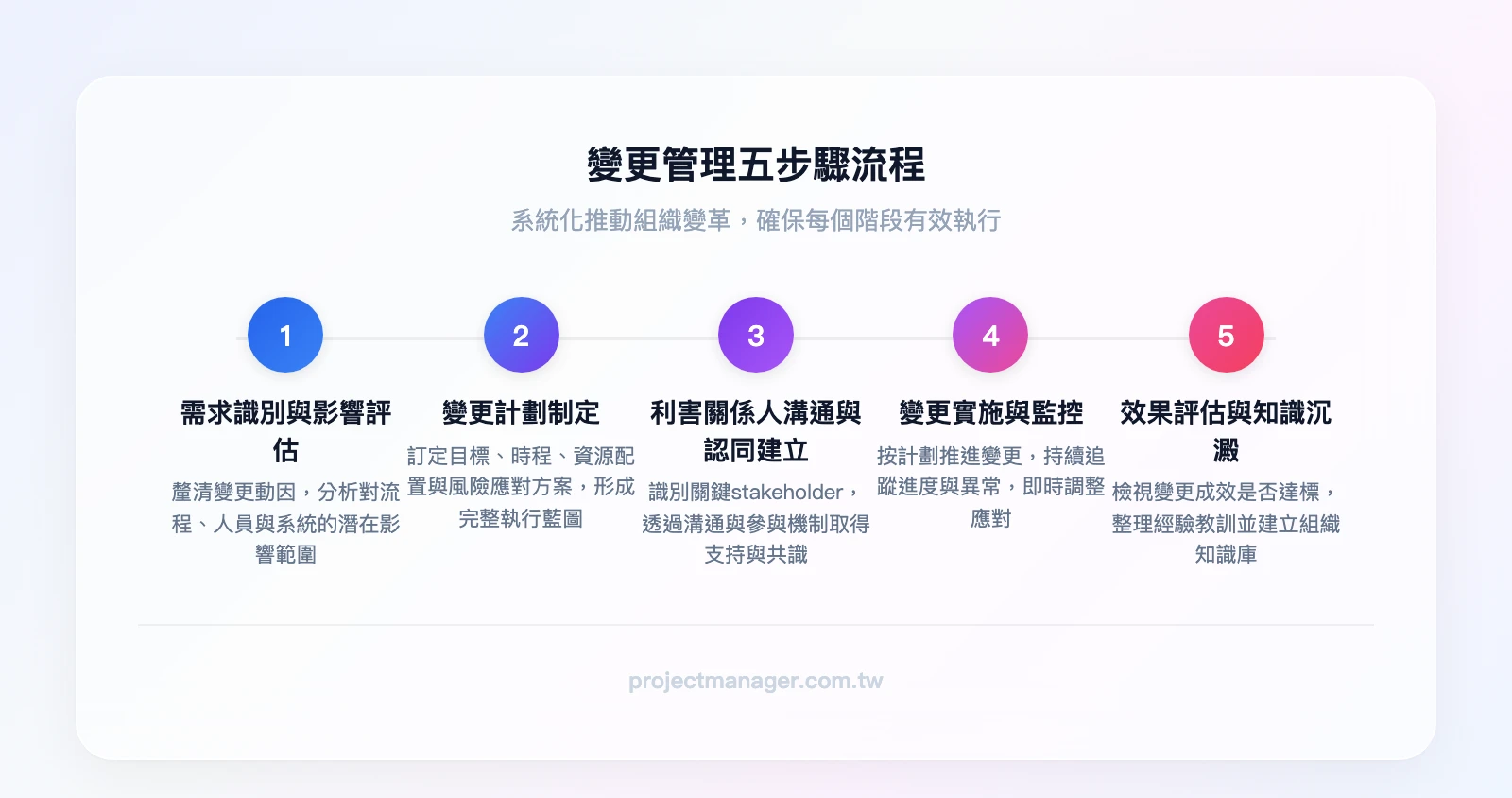

變更管理五步驟流程:Step 1 需求識別與影響評估 → Step 2 變更計劃制定 → Step 3 利害關係人溝通與認同建立 → Step 4 變更實施與監控 → Step 5 效果評估與知識沉澱
▲ 變更管理五步驟流程:Step 1 需求識別與影響評估 → Step 2 變更計劃制定 → Step 3 利害關係人溝通與認同建立 → Step 4 變更實施與監控 → Step 5 效果評估與知識沉澱

Step 1:需求識別與影響評估

變更管理的第一步不是「決定要變什麼」,而是「搞清楚為什麼要變、變了會影響誰」。

變更影響評估矩陣是這個階段最實用的工具。它用兩個維度來分類每一項變更:

 高可行性中可行性低可行性
高影響優先執行,投入最多資源需要額外規劃才能推動重新評估是否值得執行
中影響排入近期計劃標準流程處理評估替代方案
低影響快速執行排入待辦暫緩或放棄

風險分析的具體做法

  • 列出所有受影響的部門、流程、系統
  • 評估每個影響面的嚴重程度(1-5 分)
  • 識別最大的風險來源,制定對應的緩解措施
  • 估算變更失敗的成本(包含回退成本)

案例應用:ERP 導入案例中,如果在這個階段做了完整的影響評估,會發現採購部門的請購流程變動幅度最大(高影響),而且採購人員平均年齡偏高、對新系統接受度低(低可行性)。這意味著採購部門需要最多的培訓資源和溝通投入,而不是像原本那樣統一對待所有部門。

在這個階段,團隊可以用 monday.com 建立一個「變更影響評估看板」,把每個受影響的部門列為一個項目,用欄位標記影響程度、可行性評分和負責人,讓所有利害關係人都能即時看到評估進度。

Step 2:變更計劃制定

影響評估完成後,下一步是制定具體的變更計劃。一份完整的變更管理計劃書應包含以下欄位:

變更計劃書必備欄位

  • 變更目標:用 SMART 原則描述(例如「在 Q3 結束前完成採購模組上線,採購流程處理時間縮短 30%」)
  • 變更範疇:明確列出「包含什麼」和「不包含什麼」
  • 時程規劃:分階段的里程碑與截止日期
  • 資源需求:人力、預算、設備、外部顧問
  • 溝通計劃:對誰溝通、溝通什麼、多久溝通一次
  • 培訓計劃:培訓對象、內容、時數、方式
  • 風險管理計劃:已識別的風險、緩解措施、觸發條件
  • 回退方案(Rollback Plan):如果變更失敗,如何回到原狀態

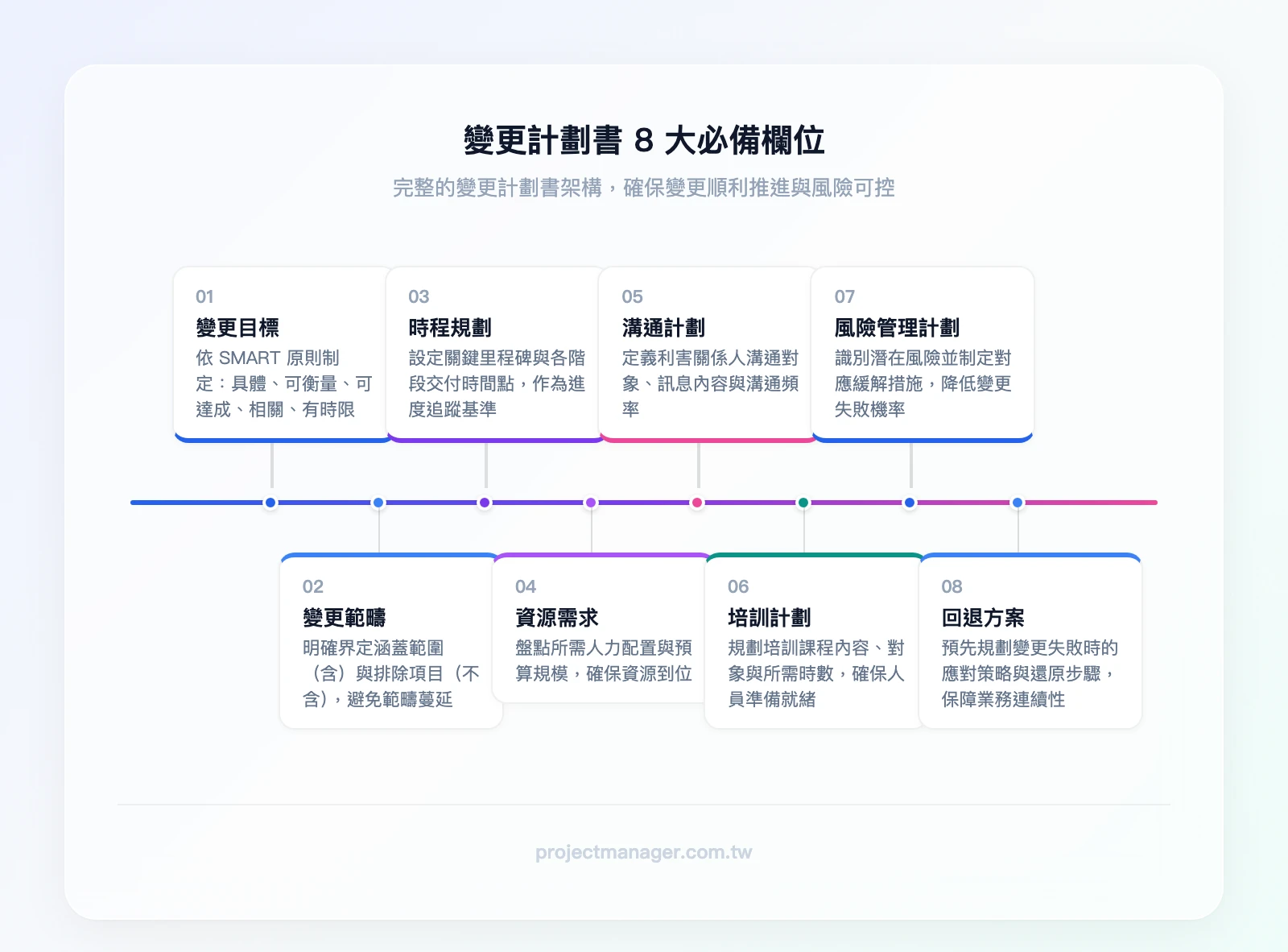

變更計劃書8大必備欄位:變更目標(SMART原則)、變更範疇(含/不含)、時程規劃(里程碑)、資源需求(人力/預算)、溝通計劃(對象/頻率)、培訓計劃(內容/時數)、風險管理計劃(緩解措施)、回退方案(失敗應對)
▲ 變更計劃書8大必備欄位:變更目標(SMART原則)、變更範疇(含/不含)、時程規劃(里程碑)、資源需求(人力/預算)、溝通計劃(對象/頻率)、培訓計劃(內容/時數)、風險管理計劃(緩解措施)、回退方案(失敗應對)

案例應用:重新規劃的 ERP 導入計劃採用分階段策略——第一階段先上線財務模組(影響範圍最小、財務部門配合度最高),第二階段上線採購模組(搭配密集培訓),第三階段才上線生管模組(最複雜、需要最多調整時間)。每個階段之間預留 2 週的緩衝期,用來處理上一階段的遺留問題。

Step 3:利害關係人溝通與認同建立

這是變更管理中最容易被低估、卻最關鍵的步驟。根據 Prosci 的數據,變更失敗的首要原因不是技術問題,而是「員工抗拒」和「管理層支持不足」。

利害關係人分析矩陣(影響力 × 支持度)

 高支持度低支持度
高影響力擁護者:讓他們成為變革大使,公開支持關鍵阻力:最需要投入溝通資源的對象
低影響力支持者:保持資訊透明,維持其支持觀望者:提供足夠資訊,降低不確定感

溝通頻率與對象分層

  • 高階主管:每週一次進度簡報,聚焦在商業價值與風險
  • 中階主管:每週兩次工作會議,聚焦在執行細節與團隊狀態
  • 第一線員工:每兩週一次全員說明會 + 隨時可用的 Q&A 管道

案例應用——失敗轉折點:在原始的 ERP 導入案例中,最大的失敗點出現在中階主管。這些主管在舊系統中已經建立了自己的工作節奏和非正式權力(例如「只有我知道怎麼從舊系統撈這份報表」),新系統直接威脅了他們的不可替代性。

重新規劃後的做法是:在正式上線前 2 個月,邀請這些中階主管參與新系統的測試與回饋,讓他們成為「種子教官」而非「被改變的對象」。當他們從「被動接受者」變成「主動參與者」,抗拒大幅降低。

推薦試試 monday.com 的免費方案,它的表單功能可以快速建立利害關係人回饋收集機制,例如設定每週自動發送回饋表單給各部門種子教官,彙整結果後直接在看板上更新狀態。

Step 4:變更實施與監控

進入實施階段,兩個機制至關重要:變更控制委員會(CCB)關鍵績效指標(KPI)

CCB 的角色(詳細說明見下一章節):在實施過程中,CCB 負責審批所有超出原計劃範疇的調整。例如,原本計劃在第二階段上線的功能,如果第一線員工反映急需,CCB 要評估是否提前納入。

變更實施的關鍵 KPI

  • 採用率:多少比例的目標用戶已開始使用新流程/系統
  • 熟練度:用戶完成關鍵操作的平均時間(應逐週下降)
  • 問題回報率:每週收到的問題回報數量(應在上線後 4-6 週內趨於穩定)
  • 回退次數:因問題嚴重而需要回退的次數(目標為零)

案例應用:重新規劃的 ERP 導入採用「分批上線」策略。財務模組先在總部上線,運行穩定 2 週後再推廣到各廠區。第一批上線時發現報表格式與舊系統差異太大,財務主管無法直接比對。團隊在 3 天內調整了報表模板,避免了這個問題擴散到後續批次。

monday.com 上,PM 設定了一條自動化規則:當任何變更任務的狀態超過 2 天沒有更新,系統自動通知負責人和 PM。這個設定在整個導入期間觸發了 17 次,每次都讓問題在擴大前被處理——以前要到週會才發現延遲。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

Step 5:效果評估與知識沉澱

變更完成不代表結束。這個步驟決定了組織能否從這次變更中學到東西,讓下一次變更更順利。

效果評估指標範例

評估面向指標衡量方式目標值
效率提升流程處理時間新舊系統同一流程的平均耗時比較縮短 20% 以上
用戶滿意度內部 NPS匿名問卷調查正值(>0)
採用率系統使用率登入次數 / 目標用戶數90% 以上
錯誤率操作錯誤次數系統錯誤日誌逐月下降

經驗教訓記錄格式

每次變更結束後,召開一次「回顧會議」(Retrospective),記錄以下內容:

  • 什麼做得好?(繼續保持)
  • 什麼做得不好?(下次改進)
  • 什麼是意料之外的?(更新風險清單)
  • 有哪些可以標準化的做法?(納入SOP

案例最終成效:經過重新規劃後的 ERP 導入,最終在 9 個月內完成全面上線(比原計劃延遲 3 個月,但比失敗後重來的方案提前了 3 個月)。具體成效:

  • 採購流程處理時間從平均 4.5 天縮短至 2.1 天
  • 月結報表產出時間從 5 個工作天縮短至 2 個工作天
  • 系統使用率在上線 3 個月後達到 94%

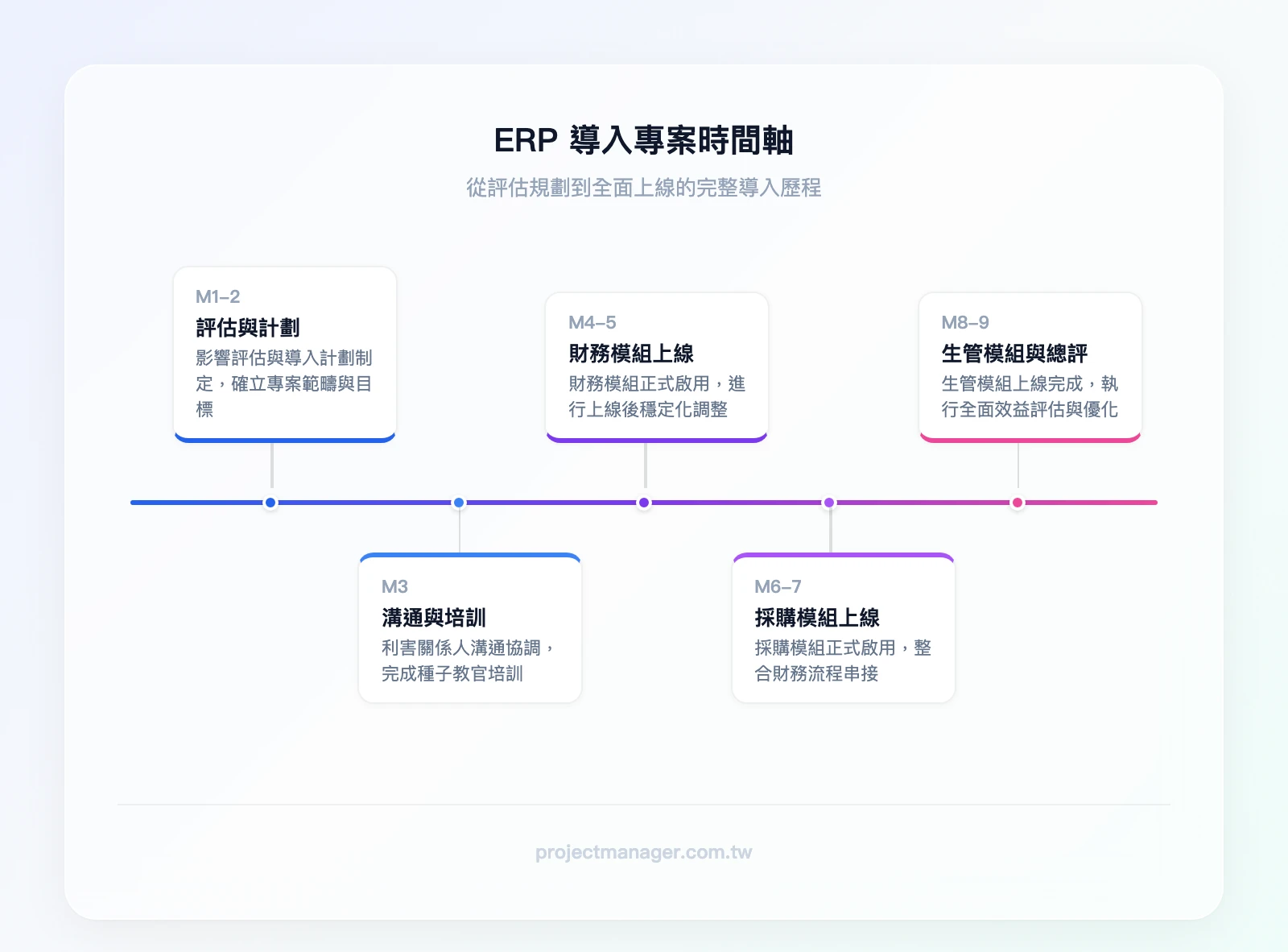

ERP導入案例時間軸:第1-2月影響評估與計劃制定、第3月利害關係人溝通與種子教官培訓、第4-5月財務模組上線、第6-7月採購模組上線、第8-9月生管模組上線與全面評估
▲ ERP導入案例時間軸:第1-2月影響評估與計劃制定、第3月利害關係人溝通與種子教官培訓、第4-5月財務模組上線、第6-7月採購模組上線、第8-9月生管模組上線與全面評估

更多產業的變更管理實務案例

前面用 ERP 導入案例貫穿了五步驟流程,但變更管理的應用場景遠不止系統導入。以下三個不同產業的案例,展示變更管理在不同情境下的具體做法。

案例一:軟體公司的專案變更管理

  • 場景:某軟體開發公司在專案執行中期,客戶臨時要求調整核心功能規格,影響範疇與交付時程。
  • 做法:團隊透過正式的變更申請流程提出 RFC,由 CCB 評估影響後核准調整方案,並使用 Monday.com 追蹤每一項變更任務的進度與負責人。
  • 結果:專案如期交付,客戶滿意度維持高檔,且所有變更都有完整紀錄可供日後參考。

案例二:醫療機構的流程優化

  • 場景:某醫療機構發現門診掛號流程繁瑣,病患等候時間過長,決定優化掛號與報到流程。
  • 做法:以 ADKAR 模型推動變革——先讓櫃檯人員理解流程改善的必要性(Awareness),再透過 ClickUp 規劃分階段的流程調整任務,搭配現場培訓確保人員熟悉新流程(Knowledge/Ability)。
  • 結果:病患平均等候時間明顯縮短,櫃檯人員因參與流程設計而對新做法接受度高。

案例三:傳產企業的組織結構調整

  • 場景:某傳統製造企業推動數位轉型,決定整併兩個部門並新設「數位發展部」,涉及人員調動與職務重新定義。
  • 做法:採用 Kotter 8 步驟模型,由總經理帶頭建立急迫感與領導聯盟,針對受影響員工安排轉職培訓與一對一溝通,並設定 3 個月內的短期戰果指標來維持變革動能。
  • 結果:組織調整在預定時程內完成,關鍵人才留任率達標,新部門在半年內開始產出具體的數位化成果。

這三個案例分別對應了專案變更管理、組織流程變革和組織結構調整三種典型場景,也呼應了前文介紹的三大框架各自的適用情境。

變更申請與審批的標準流程(含 CCB 說明)

「變更申請流程怎麼走」和「誰負責審批」是實務中最常被問到的問題。這個章節把它講清楚。

變更申請表單的必填欄位

一份有效的變更申請表單(RFC, Request for Change)至少要包含:

  • 變更編號:唯一識別碼,方便追蹤
  • 申請人與日期:誰提出、什麼時候提出
  • 變更描述:用一段話說明要改什麼
  • 變更原因:為什麼需要這個變更(商業理由)
  • 影響範圍:哪些部門、系統、流程會受影響
  • 優先級:緊急 / 高 / 中 / 低
  • 預估工時與成本:需要多少資源
  • 回退方案:如果變更失敗,怎麼回到原狀態
  • 風險評估:可能的風險與緩解措施

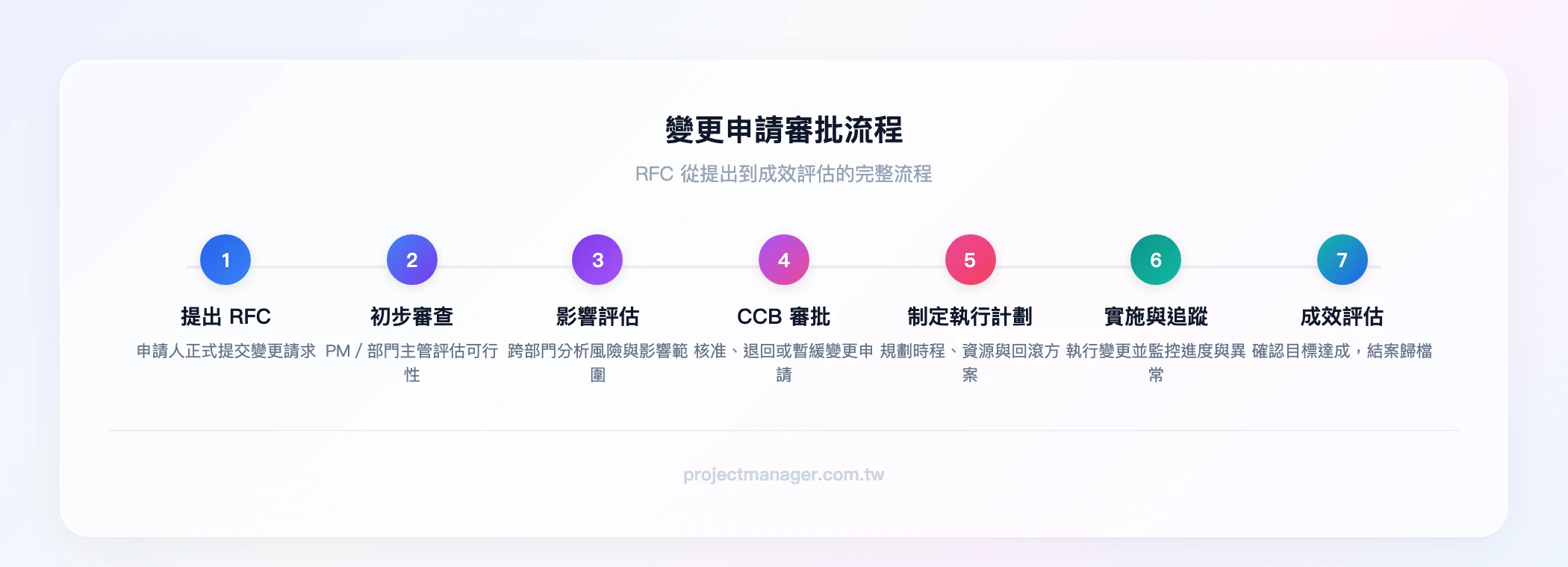

變更申請審批流程:申請人提出RFC → 初步審查(PM/部門主管) → 影響評估(跨部門) → CCB審批(核准/退回/暫緩) → 制定執行計劃 → 實施與追蹤 → 成效評估
▲ 變更申請審批流程:申請人提出RFC → 初步審查(PM/部門主管) → 影響評估(跨部門) → CCB審批(核准/退回/暫緩) → 制定執行計劃 → 實施與追蹤 → 成效評估

變更控制委員會(CCB)的組成與運作

CCB 不是一個固定的部門,而是一個決策機制。它的組成取決於變更的規模和影響範圍。

典型的 CCB 組成

  • 主席:通常是專案經理或 PMO 主管,負責主持會議和最終裁決
  • 技術代表:評估技術可行性和風險
  • 業務代表:評估對業務流程和客戶的影響
  • 財務代表:評估預算影響
  • 品質代表:評估對品質管理標準的影響

不同規模組織的 CCB 設置建議

組織規模CCB 形式開會頻率決策方式
5 人以下不需要正式 CCB,PM 直接決策即時溝通PM 判斷
5-30 人輕量 CCB(PM + 2-3 位關鍵人員)每週一次多數決
30-100 人正式 CCB(5-7 人)每週或雙週主席裁決
100 人以上分層 CCB(部門級 + 組織級)部門級每週、組織級每月分層授權

標準變更 vs. 緊急變更的處理差異

標準變更:已經被評估過、風險已知且可接受的例行變更。例如每月的系統安全更新。這類變更可以預先核准,不需要每次都經過 CCB。

緊急變更:系統當機、資安事件等需要立即處理的狀況。流程是「先做再補」——先由緊急 CCB(通常是 2-3 位核心成員)口頭核准,執行後再補齊文件和正式審批。

關鍵原則:緊急變更的「先做再補」不代表可以跳過評估。事後的審查更要嚴格,確認緊急變更沒有引入新的風險。

團隊管理實務中,CCB 的運作效率直接影響團隊對變更管理的信任度。如果每個小變更都要等兩週才能審批,團隊很快就會開始繞過流程。

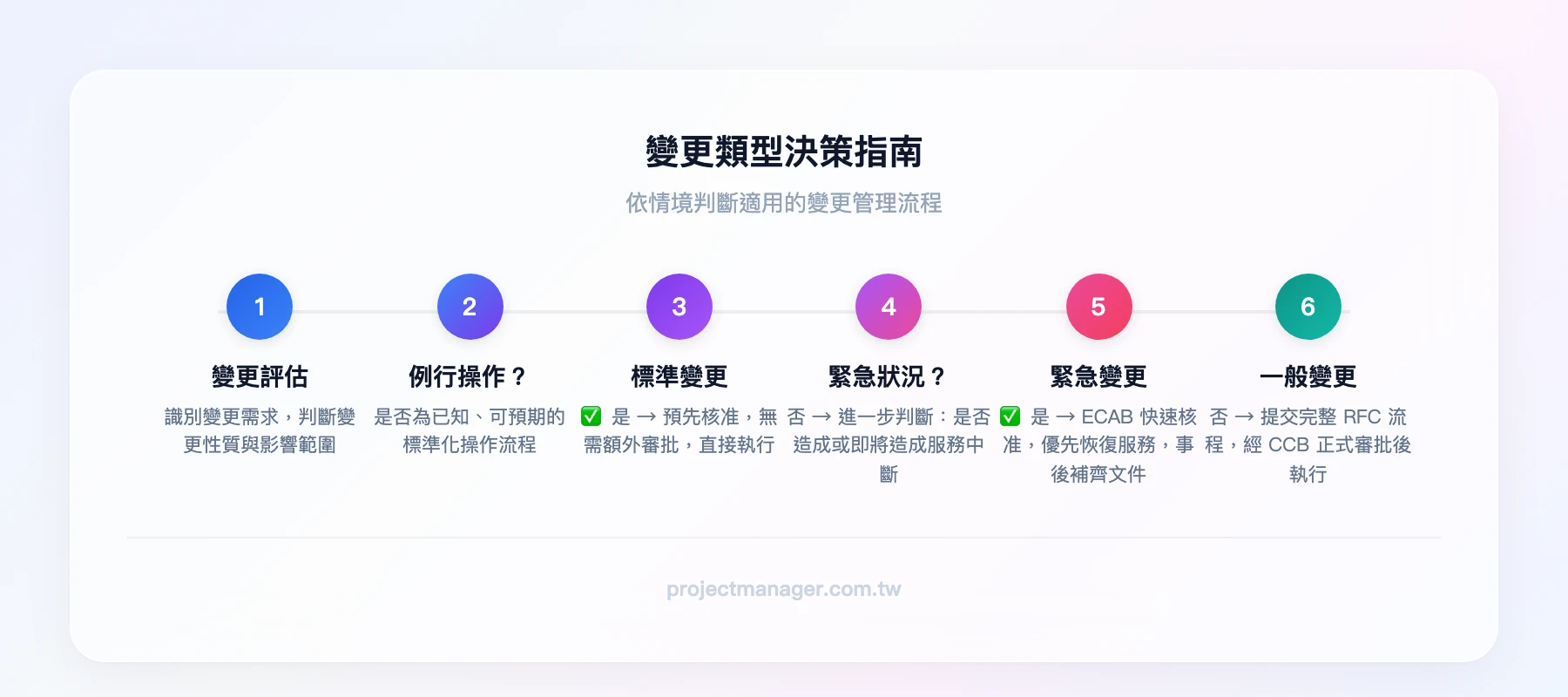

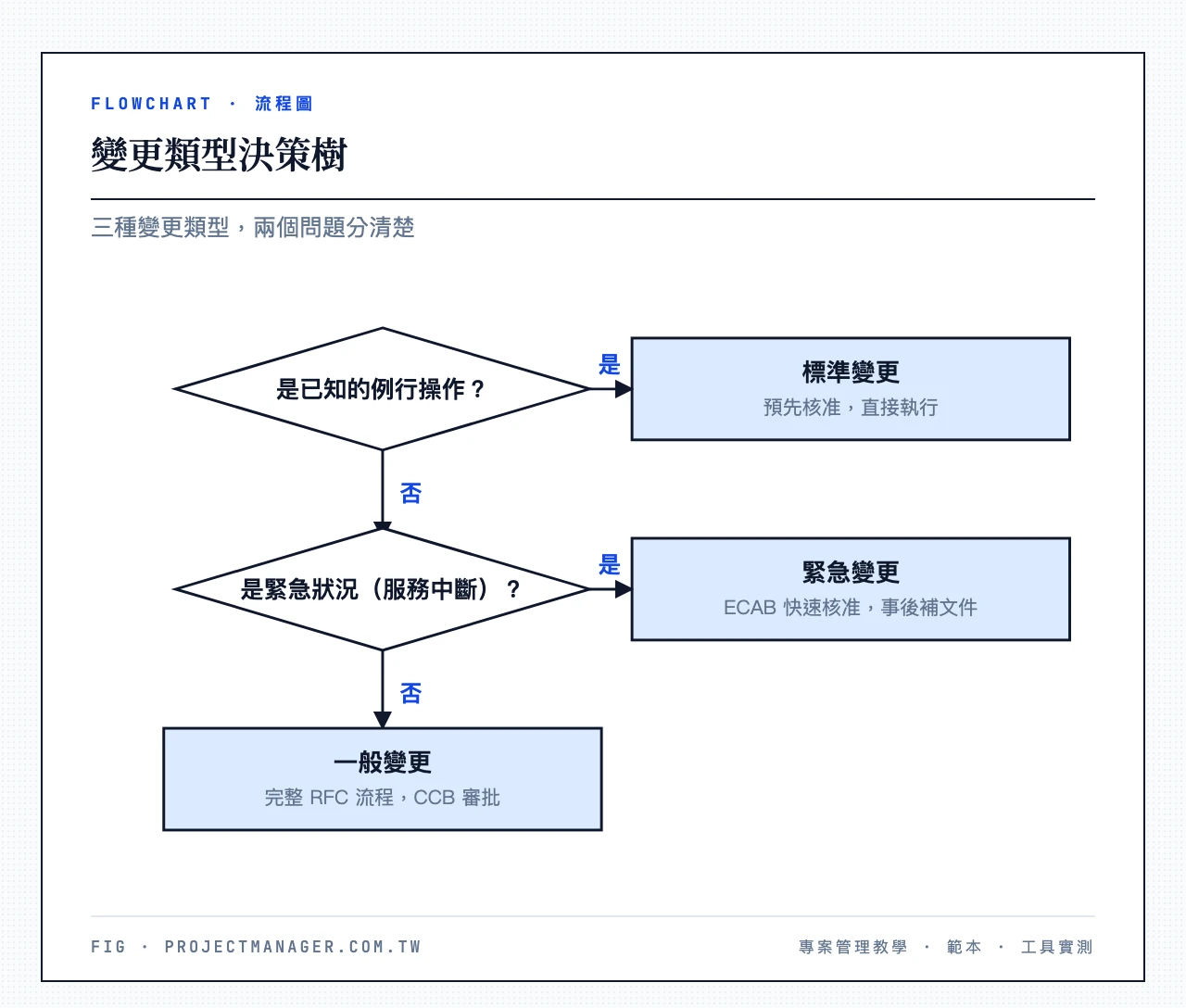

變更類型決策指南:變更是否為已知的例行操作?→是→標準變更(預先核准,直接執行);→否→是否為緊急狀況(影響服務中斷)?→是→緊急變更(ECAB快速核准,事後補文件);→否→一般變更(完整RFC流程,CCB審批)
▲ 變更類型決策指南:變更是否為已知的例行操作?→是→標準變更(預先核准,直接執行);→否→是否為緊急狀況(影響服務中斷)?→是→緊急變更(ECAB快速核准,事後補文件);→否→一般變更(完整RFC流程,CCB審批)

推薦變更管理工具(含定價與選用建議)

工具不能取代流程,但好的工具能讓流程執行起來更順暢。以下是我們實際評測過的三款工具,依適用場景分別說明。

monday.com:跨部門變更管理的首選

monday.com 是我們團隊日常使用的專案管理工具,在變更管理場景中特別適合需要跨部門協作的團隊。

核心功能與變更管理應用

  • 變更申請表單:用 monday.com 的表單功能建立標準化的 RFC 表單,申請人填寫後自動建立一個任務項目,包含所有必填欄位
  • 審批流程自動化:設定自動化規則——當變更申請的狀態改為「待審批」時,自動通知 CCB 成員;當所有審批人都標記「核准」時,自動將狀態改為「待執行」
  • 進度看板:用看板視圖追蹤所有變更的狀態(申請中 → 評估中 → 已核准 → 執行中 → 已完成),一眼看出哪些變更卡住了

主要限制:進階自動化、時間追蹤等功能需要付費方案才能使用,免費方案僅支援 2 位用戶,較難滿足團隊協作需求。

3 步驟建立變更追蹤看板

  1. 建立新看板,選擇「空白看板」,新增欄位:變更編號、申請人、優先級、影響範圍、狀態、負責人、截止日期
  2. 設定自動化:「當狀態改為待審批 → 通知 CCB 群組」「當截止日期超過 → 通知負責人和 PM」
  3. 建立儀表板:加入「按狀態分類的變更數量」和「逾期變更清單」兩個小工具,讓管理層一目了然

定價:免費方案支援最多 2 位用戶(不需要信用卡);付費方案從每人每月約 NT$270 起(Basic 方案,年繳)。

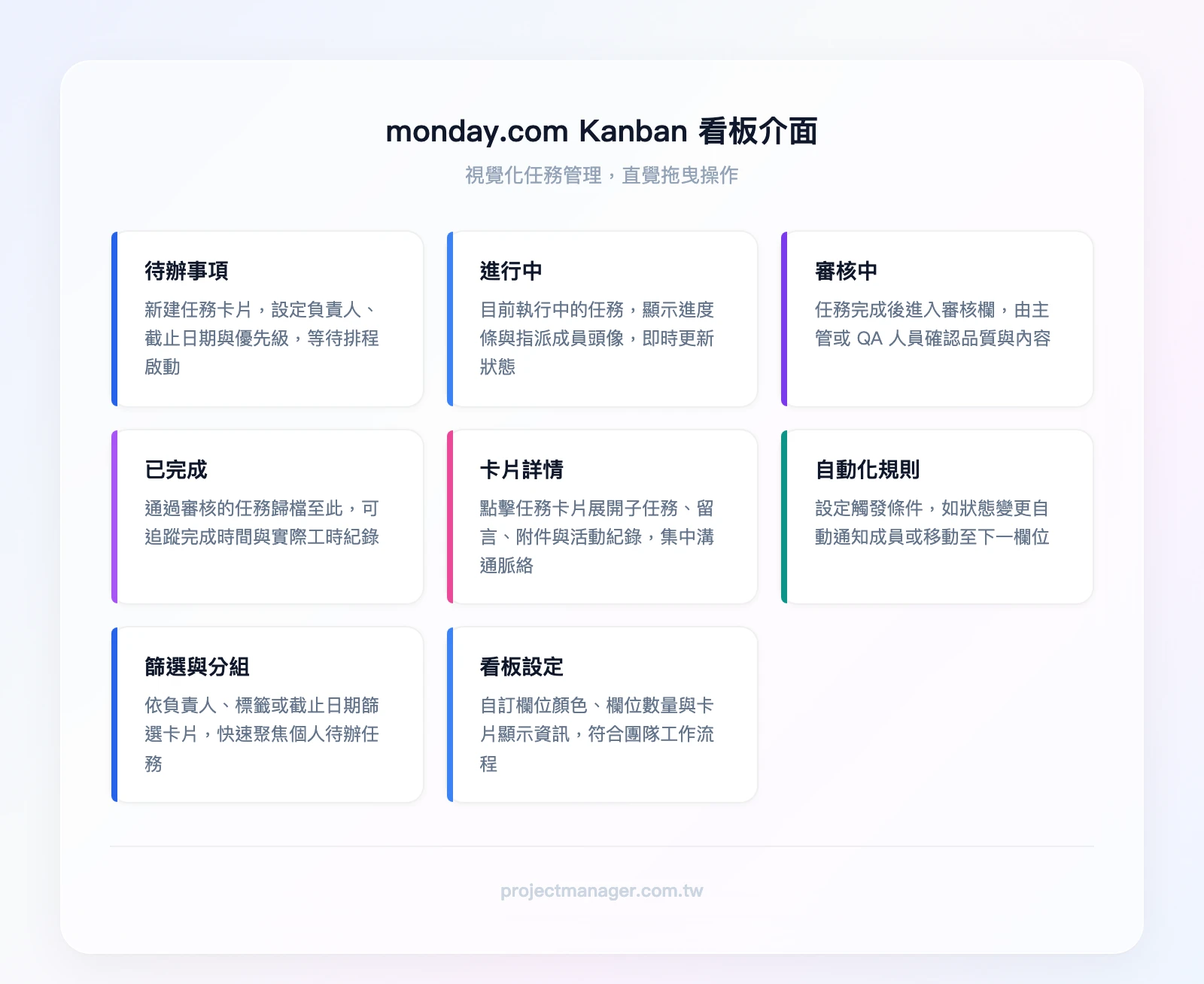

monday.com 的 Kanban 看板介面
monday.com 的 Kanban 看板介面
⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

ClickUp:技術團隊的彈性選擇

ClickUp 的高度自訂能力讓它特別適合需要複雜工作流程的技術團隊。

核心功能與變更管理應用

  • 自訂工作流程:可以為不同類型的變更(標準/一般/緊急)設定不同的狀態流程和審批路徑
  • 表單收集:內建表單功能可以建立 RFC 表單,提交後自動轉為任務
  • 多層級空間:用 Space > Folder > List 的層級結構,分別管理不同專案或部門的變更

主要限制:功能非常豐富但學習曲線較高,新用戶需要較多時間熟悉介面與設定邏輯,初期導入成本(時間面)比 monday.com 高。

定價:免費方案功能豐富,適合小型團隊;付費方案從每人每月約 NT$220 起(Unlimited 方案,年繳)。

⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

Notion:輕量級知識管理與變更紀錄

Notion 不是傳統的專案管理工具,但它在「變更紀錄」和「知識沉澱」方面有獨特優勢。

核心功能與變更管理應用

  • 變更日誌資料庫:用 Notion 的資料庫功能建立變更日誌,支援多種檢視(表格、看板、時間軸)
  • 經驗教訓 Wiki:每次變更結束後的回顧記錄,可以用 Notion 的 Wiki 功能組織成可搜尋的知識庫
  • 模板複用:建立變更計劃書模板,每次新變更直接複製使用

主要限制:Notion 的專案管理功能(如自動化、審批流程、進階權限控制)相對有限,大型專案或需要複雜工作流程的團隊可能會覺得功能不足,更適合作為知識管理與紀錄的輔助工具。

定價:免費方案適合個人和小型團隊;付費方案從每人每月約 NT$260 起(Plus 方案,年繳)。

工具選用建議

你的情境推薦工具原因主要限制
5 人以下、剛開始建立變更流程Notion 免費版輕量、學習成本低,先把紀錄習慣建立起來大型專案功能有限,缺乏進階自動化
5-50 人、需要跨部門協作monday.com(我們的首選)視覺化看板、自動化審批、管理層儀表板進階功能需付費方案
技術團隊、需要複雜工作流程ClickUp高度自訂、多層級空間、支援敏捷開發流程學習曲線較高,初期導入需較多時間
50 人以上的大型組織monday.com 企業方案進階權限控制、企業級安全、專屬客戶成功經理企業方案價格較高,需年約

結論:從第一步開始建立變更管理能力

回顧本文重點:

  • 釐清脈絡:先確認你面對的是專案變更、組織變革還是 IT 服務變更,再選擇對應的方法
  • 選對框架:ADKAR 處理個人行為改變、Kotter 驅動大型組織轉型、ITIL 管理 IT 技術變更——三者可搭配使用
  • 落實五步驟:需求識別 → 計劃制定 → 溝通認同 → 實施監控 → 效果評估,每一步都不能跳過
  • 建立 CCB 機制:依組織規模設置適當的審批流程,避免「太鬆導致失控」或「太嚴導致繞過」
  • 用工具支撐流程:好的工具讓流程可視化、可追蹤、可自動化

依你的角色,建議的第一步行動

如果你是專案經理:本週就建立一份變更申請表單模板,哪怕只是一個 Google 表單也好。有表單就有紀錄,有紀錄就有追蹤的基礎。更好的做法是在 monday.com 上用「表單 + 自動化」功能,10 分鐘就能建好一個完整的變更追蹤看板。

如果你是 IT 主管:先盤點目前團隊處理變更的方式——有多少變更是「口頭通知就直接做了」?把這些變更分類為標準、一般、緊急三種,為每種類型定義最簡化的審批流程。

如果你是營運經理:找出組織中最近一次「變更失敗」的案例,用 ADKAR 模型回顧——是哪個環節出了問題?是員工不知道為什麼要變(Awareness)?還是知道但不想變(Desire)?還是想變但不會(Knowledge/Ability)?找到斷點,下一次變更就從那裡補強。

想把這篇文章的方法論付諸實踐?第一步:在 monday.com 建立一個「變更管理」看板,把你手上正在進行的變更全部列上去,標記狀態和負責人。光是「讓所有變更可視化」這一步,就能大幅降低遺漏和混亂。免費方案不需要信用卡,現在就可以開始。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

變更管理常見問題(FAQ)

變更管理和組織變革管理有什麼不同?

「變更管理」在中文語境中常被當作統稱,但嚴格來說有兩個層面。專案變更管理聚焦在控制專案範疇、時程、成本的變動,確保每一項變更都經過評估和核准。組織變革管理聚焦在「人」的層面——如何讓員工接受、適應並持續執行新的工作方式。前者管的是「事」,後者管的是「人」。實務上,成功的變更需要兩者同時進行。

小型團隊(5 人以下)需要正式的變更管理流程嗎?

需要,但不需要複雜。5 人以下的團隊不需要 CCB 或正式的 RFC 表單,但至少要做到三件事:(1)每一項變更都有書面紀錄(哪怕只是一條 Slack 訊息);(2)變更前評估影響範圍(花 5 分鐘想一下「這會影響誰」);(3)變更後確認結果(「改了之後有沒有達到預期效果」)。用 Notion 的簡單資料庫就能管理。

變更申請流程怎麼走?

標準流程是:申請人提出 RFC(變更申請)→ PM 或部門主管初步審查 → 跨部門影響評估 → CCB 審批(核准/退回/暫緩)→ 制定執行計劃 → 實施與追蹤 → 成效評估。小型變更可以簡化為「申請 → 主管核准 → 執行 → 確認」。關鍵是不管流程多簡化,都要有紀錄可追溯。

誰負責變更審批?CCB 怎麼組成?

視變更規模而定。小型變更(影響單一部門、低風險)由部門主管審批即可。中型變更(跨部門、中等風險)由 CCB 審批,CCB 通常包含 PM、技術代表、業務代表和財務代表。大型變更(影響整個組織、高風險)需要高階管理層或 PMO 審批。CCB 不是固定組織,而是依變更性質臨時召集的決策小組。

如何追蹤變更進度?

最有效的方式是用專案管理工具建立變更追蹤看板。在 monday.com 上,每一項變更是一個任務項目,標記狀態(申請中/評估中/已核准/執行中/已完成)、負責人和截止日期。搭配自動化規則(逾期自動通知)和儀表板(管理層一眼看全局),就能確保沒有變更被遺漏。

變更失敗最常見的原因是什麼?

根據 Prosci 的研究,前五大原因依序是:(1)高階主管支持不足(變革缺乏「靠山」);(2)溝通不足或溝通方式錯誤(員工不知道為什麼要變);(3)員工抗拒未被處理(知道有抗拒但選擇忽略);(4)缺乏專責的變更管理資源(沒有人負責「管變更」這件事);(5)計劃不完整或執行不到位。其中前三項都與「人」有關,再次印證變更管理的核心是處理人的問題。

變更管理有哪些國際認證或標準可以參考?

主要有三個體系:(1)PMBOK專案管理流程知識體系)中的整合變更控制流程,適合專案經理;(2)ITIL 4 的變更啟用實踐,適合 IT 從業人員,可考取 ITIL Foundation 認證;(3)Prosci 認證,專注於組織變革管理,提供 ADKAR 模型的完整培訓。此外,ISO 20000(IT 服務管理)和 ISO 27001(資訊安全管理)中也包含變更管理的要求。選擇哪個認證取決於你的職業方向——專案管理走 PMP/PMBOK,IT 走 ITIL,組織變革走 Prosci。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選管理工具
繁中介面 · AI 自動化 · 任務追蹤 · 永久免費方案
