【WBS 字典】完整撰寫教學|10 大欄位解析+3 種專案範例

讀完這篇你能從零撰寫一份完整的 WBS 字典,掌握 10 大標準欄位的填寫邏輯,並直接套用 3 種專案類型的實務範例到你的工作中。
wbs字典 教學指南精選圖片
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

WBS 字典(WBS Dictionary)是針對 WBS 中每個工作包所撰寫的說明文件,記錄範疇、負責人、時程、成本與驗收標準。這篇教學帶你從定義到實作,掌握 10 大標準欄位、5 步驟撰寫流程,以及 3 種專案類型的完整範例。

什麼是 WBS 字典?

WBS 字典(WBS Dictionary),也稱為工作包說明或工作分解結構詞典,是 PMBOK 標準中定義的專案範疇基準文件之一。簡單來說,如果 WBS 圖表是專案的「骨架」,WBS 字典就是讓骨架能動起來的「肌肉」。

很多 PM 花了大量時間建立漂亮的 WBS 樹狀圖,卻在交付給執行團隊後發現:工程師不確定「系統測試」到底要測哪些項目、行銷同事不知道「內容製作」的驗收標準是什麼。這就是光有 WBS 圖表不夠的核心問題——圖表只告訴你「要做什麼」,字典才告訴你「怎麼做、做到什麼程度、誰負責」。

我們團隊在管理跨部門專案時,曾經只靠 WBS 圖表溝通,結果同一個工作包,PM 理解的範疇和執行者理解的範疇差了將近 40%。自從導入 WBS 字典後,這類認知落差幾乎消失了。

WBS 字典解決的三個核心問題:

  • 範疇模糊:明確定義每個工作包「包含什麼」和「不包含什麼」
  • 責任不清:指定每個工作包的負責人與相關利害關係人
  • 驗收爭議:事先定義量化的完成標準,避免交付時的主觀判斷

如果你正在準備 PMP 考試或想提升企劃書的品質,理解 WBS 字典是不可跳過的基本功。

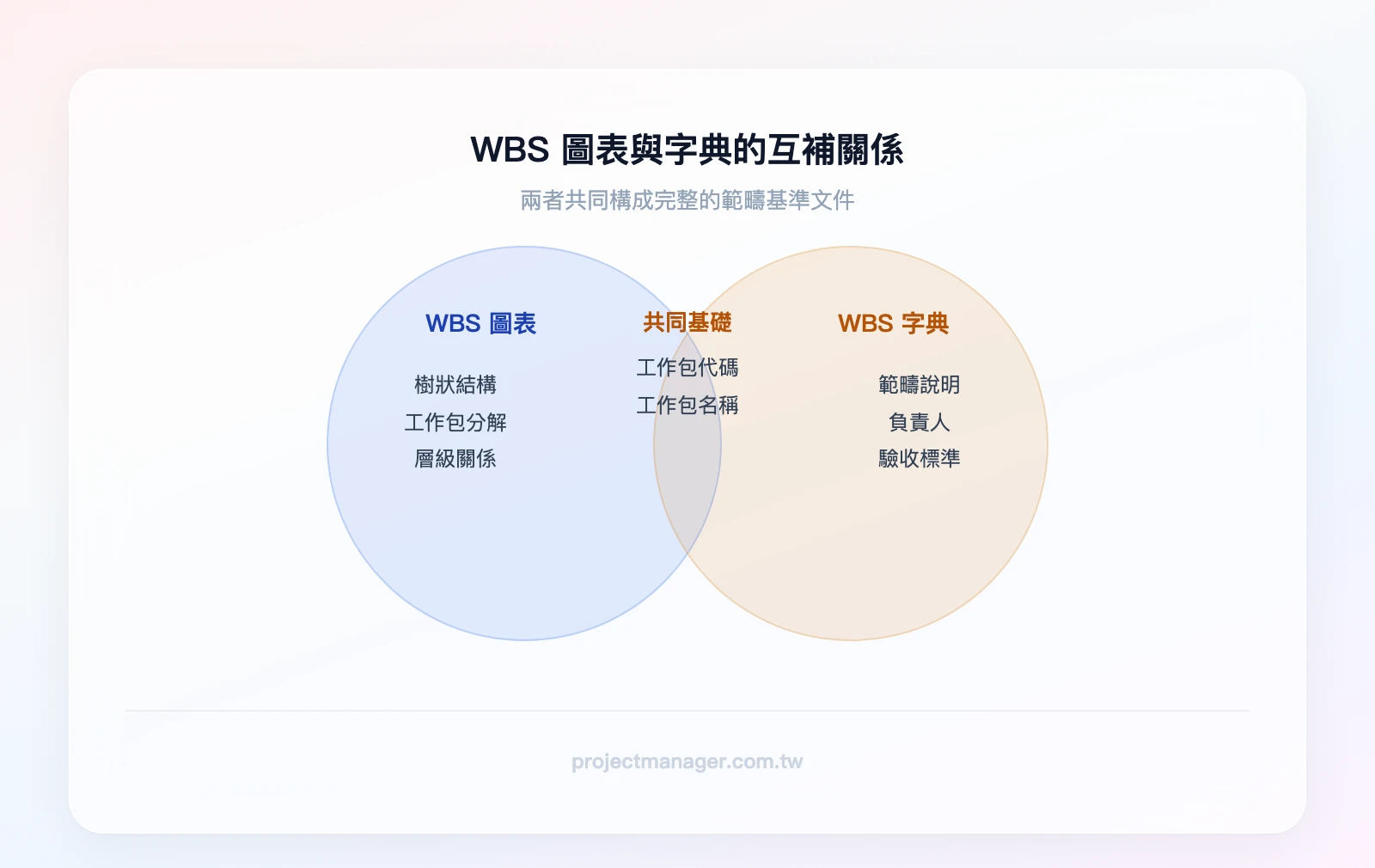

WBS 圖表與 WBS 字典的互補關係——左圈「WBS 圖表」包含:樹狀結構、工作包分解、層級關係;右圈「WBS 字典」包含:範疇說明、負責人、驗收標準;重疊區域:工作包代碼、工作包名稱
▲ WBS 圖表與 WBS 字典的互補關係——左圈「WBS 圖表」包含:樹狀結構、工作包分解、層級關係;右圈「WBS 字典」包含:範疇說明、負責人、驗收標準;重疊區域:工作包代碼、工作包名稱

WBS 字典包含哪些內容?

一份完整的 WBS 字典由 10 個標準欄位組成。以下逐一說明每個欄位的定義、填寫邏輯,以及哪些是必填、哪些可依專案規模選填。

欄位名稱 說明 必填 / 選填
工作包代碼(WBS Code) 對應 WBS 圖表中的編號,如 1.2.3 必填
工作包名稱 簡短描述該工作包,如「使用者驗收測試」 必填
工作說明(Scope of Work) 詳細描述工作內容,包含「包含什麼」與「不包含什麼」 必填
負責人 / 負責單位 該工作包的主要負責人,建議只指定一人 必填
預計開始與完成日期 與專案時程表對齊的起迄時間 必填
預估工時與成本 完成該工作包所需的人時數與預算金額 選填(中大型專案建議必填)
所需資源 人力、設備、材料、軟體授權等 選填
前置作業(依賴關係) 必須先完成哪些工作包才能開始此項 選填(有依賴關係時必填)
驗收標準(Acceptance Criteria) 量化的完成條件,如「通過率達 95% 以上」 必填
假設與限制條件 執行此工作包的前提假設與已知限制 選填

成本欄位如何向上彙整

這是很多 PM 忽略的實務重點:WBS 字典中每個工作包的成本估算,應該能夠逐層向上彙整成專案總預算。例如,「1.2.1 場地租賃」估算 NT$50,000、「1.2.2 設備租借」估算 NT$30,000,那麼上層的「1.2 場地準備」預算就是 NT$80,000。這種由下而上的估算方式,比 PM 憑經驗拍腦袋的數字準確得多。

如果你的團隊需要更精確的時間管理,工時欄位也適用同樣的彙整邏輯。

實際填寫範例:辦公室裝修專案

以下是一個工作包的完整字典條目,讓你看到每個欄位實際填寫的樣子:

欄位 內容
工作包代碼 1.3.2
工作包名稱 油漆粉刷工程
工作說明 對 3F 辦公區域(約 120 坪)進行牆面批土、底漆、面漆施作。包含:牆面清潔、裂縫填補、兩道底漆、兩道面漆。不包含:天花板噴漆、外牆施作。
負責人 王建明(工程部)
預計日期 開始:3/15,完成:3/28
預估工時與成本 240 人時,NT$180,000(含材料費 NT$60,000)
所需資源 油漆工 4 人、批土材料、底漆 20 桶、面漆 15 桶、噴漆設備 2 組
前置作業 1.3.1 水電管線配置完成
驗收標準 牆面平整度誤差 ≤ 2mm/m、色差 ΔE ≤ 1.5、無流掛/起泡/剝落
假設與限制 假設施工期間無連續雨天(影響乾燥時間);限制:僅能在非上班時段施工

WBS 字典 vs. WBS 圖表:兩者如何搭配使用

這是最常被混淆的概念。很多人以為做完 WBS 圖表就等於完成了工作分解,但其實兩者的功能完全不同。

比較項目 WBS 圖表 WBS 字典
格式 樹狀圖 / 階層清單 表格 / 文件
用途 展示專案的整體結構與層級 詳細說明每個工作包的執行細節
主要使用者 PM、高階主管、利害關係人 執行團隊、工作包負責人
更新頻率 較少更新(結構變動時) 較頻繁(細節調整時)
回答的問題 「專案要做哪些事?」 「每件事怎麼做、做到什麼程度?」

標準搭配流程

正確的使用順序是:先建立 WBS 圖表,確認專案的分解結構沒有遺漏,再逐一為最底層的工作包撰寫字典條目。我們團隊的做法是先用流程圖工具畫出 WBS 結構,確認利害關係人都同意後,再進入字典撰寫階段。

舉個實際例子:在一個軟體開發專案中,開發主管看到 WBS 圖表上有「1.4 系統測試」這個工作包,但他不確定測試範圍是否包含效能測試。翻開 WBS 字典,工作說明欄位清楚寫著:「包含功能測試、整合測試、效能測試(負載 1,000 人同時上線);不包含安全性滲透測試(由資安團隊另案處理)。」這就是字典的價值——消除模糊空間。

WBS 字典與工作說明書(SOW)的差異

另一個常見混淆是 WBS 字典和 SOW(Statement of Work)。關鍵差異在於:SOW 是對外文件,用來與客戶或外部廠商約定工作範疇;WBS 字典是對內文件,用來指導執行團隊的日常作業。兩者可能描述同一件工作,但受眾和詳細程度不同。

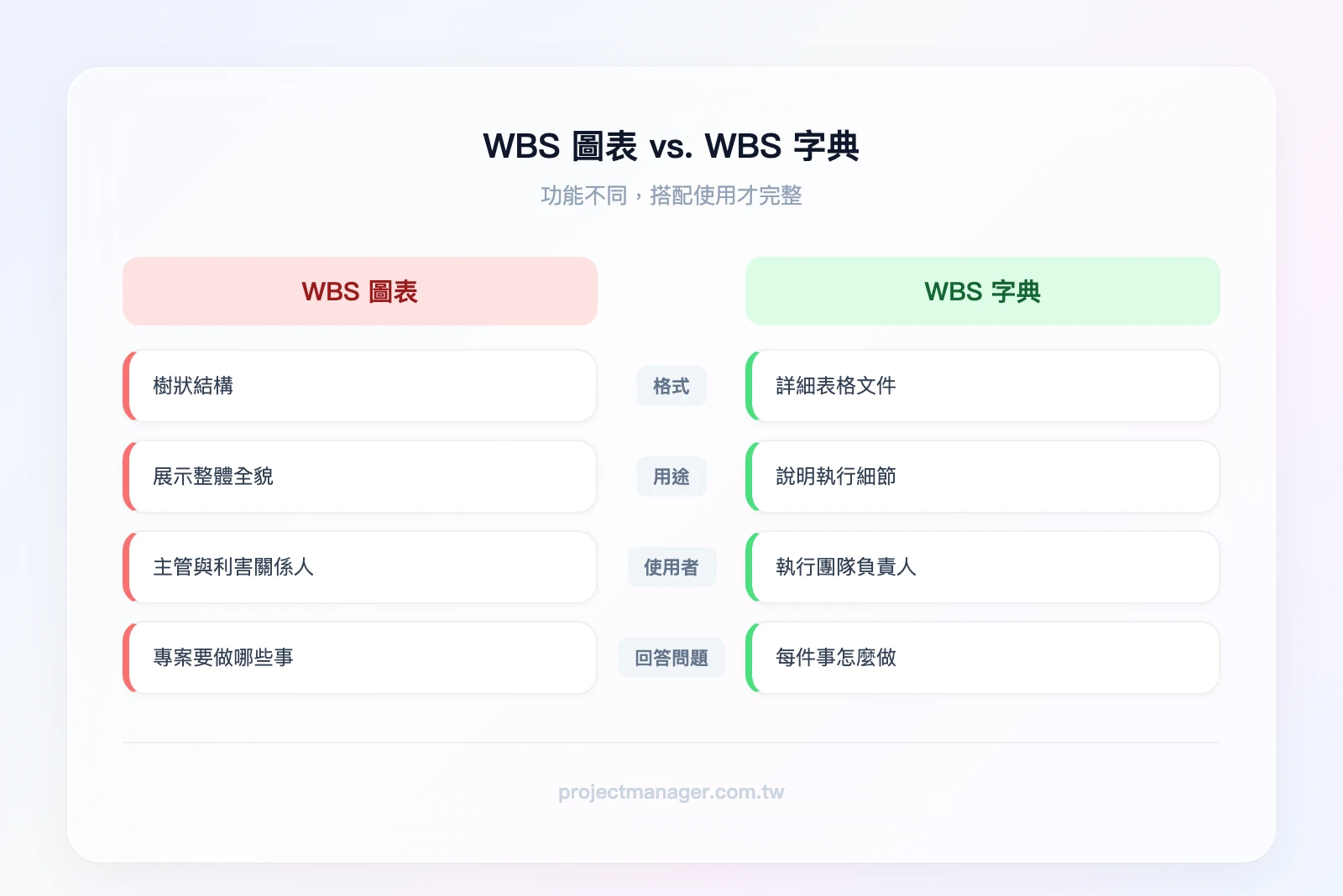

WBS 圖表 vs. WBS 字典——左欄「WBS 圖表」:樹狀結構、展示全貌、給主管看、回答做什麼;右欄「WBS 字典」:詳細表格、執行細節、給團隊用、回答怎麼做
▲ WBS 圖表 vs. WBS 字典——左欄「WBS 圖表」:樹狀結構、展示全貌、給主管看、回答做什麼;右欄「WBS 字典」:詳細表格、執行細節、給團隊用、回答怎麼做

如何撰寫 WBS 字典:5 步驟實務流程

以下是我們團隊實際使用的撰寫流程,從 WBS 分解完成到字典正式納入專案文件,共 5 個步驟。

Step 1:完成 WBS 分解至工作包層級

在開始寫字典之前,你的 WBS 必須已經分解到「工作包」層級。判斷是否夠細的實務法則是 8/80 法則:每個工作包的預估工時應介於 8 小時(1 天)到 80 小時(2 週)之間。低於 8 小時代表分得太細,管理成本會超過執行成本;超過 80 小時代表還不夠細,難以有效追蹤進度。

如果你的團隊還沒建立 WBS,可以先參考 monday.com 的 WBS 範本,它提供了現成的階層結構,你只需要根據專案需求調整即可。

Step 2:為每個工作包建立字典條目

不要從空白頁開始。 這是我們踩過最大的坑——第一次寫 WBS 字典時,PM 打開一份空白 Excel,結果每個工作包的欄位格式都不一致,後續彙整時花了雙倍時間。

正確做法是先建立一份標準範本(包含上一節提到的 10 個欄位),然後為每個工作包複製一份條目,逐欄填寫。在 monday.com 中,你可以用自訂欄位功能建立這些欄位,每個工作包就是一個任務項目,字典內容直接寫在任務描述和自訂欄位中。

Step 3:與負責人確認內容並完成審核

這一步是最容易被跳過的,也是最關鍵的。如果 PM 單方面填寫字典內容,執行者可能對工作範疇、時程估算或驗收標準有完全不同的理解。

我們的做法是:PM 先填寫 70% 的內容(代碼、名稱、大致範疇、日期),然後請工作包負責人補充剩下的 30%(詳細工作說明、資源需求、驗收標準)。最後由 PM 審核整體一致性,確認沒有遺漏或衝突。

審核時特別注意:

  • 相鄰工作包之間是否有範疇重疊或空白
  • 依賴關係是否合理(A 完成才能開始 B,但 B 的開始日期卻早於 A 的結束日期)
  • 成本加總是否超出專案預算

對於需要正式核准的專案(如政府標案或大型企業內部專案),建議在字典中加入「核准人」和「核准日期」欄位,並保留簽核紀錄。

Step 4:設定驗收標準

驗收標準是 WBS 字典中最常被跳過、也最重要的欄位。沒有驗收標準的工作包,就像沒有終點線的賽跑——你永遠不知道什麼時候算「完成」。

模糊 vs. 清晰的驗收標準對照:

模糊寫法 ❌ 清晰寫法 ✅
負責行銷 撰寫 3 篇部落格文章,每篇 1,500 字以上,於 5/15 前完成,通過主管審核
完成系統測試 執行 200 個測試案例,通過率 ≥ 95%,嚴重缺陷(P1/P2)數量為 0
設計完成 交付 UI 設計稿 15 頁,符合品牌規範手冊,經客戶簽核確認

好的驗收標準必須具備三個特徵:可量化(有數字)、可觀察(有具體產出物)、有時限(有截止日期)。這和撰寫商業模式中的關鍵指標是同樣的邏輯。

Step 5:納入專案文件管理系統,設定版本控制

WBS 字典不是寫完就放著的靜態文件。專案執行過程中,範疇可能變更、時程可能調整、資源可能重新分配——每次變更都必須同步更新字典,並記錄版本。

版本控制的最低要求:

  • 每次修改記錄「修改日期」、「修改人」、「修改原因」
  • 保留前一版本(不要直接覆蓋)
  • 重大變更需走變更管理流程,經核准後才更新

實務上,我們團隊用 monday.com 的活動日誌功能來追蹤每個工作包的修改歷程。每次有人更新任務描述或自訂欄位,系統會自動記錄誰在什麼時間改了什麼內容,省去手動維護版本紀錄的麻煩。

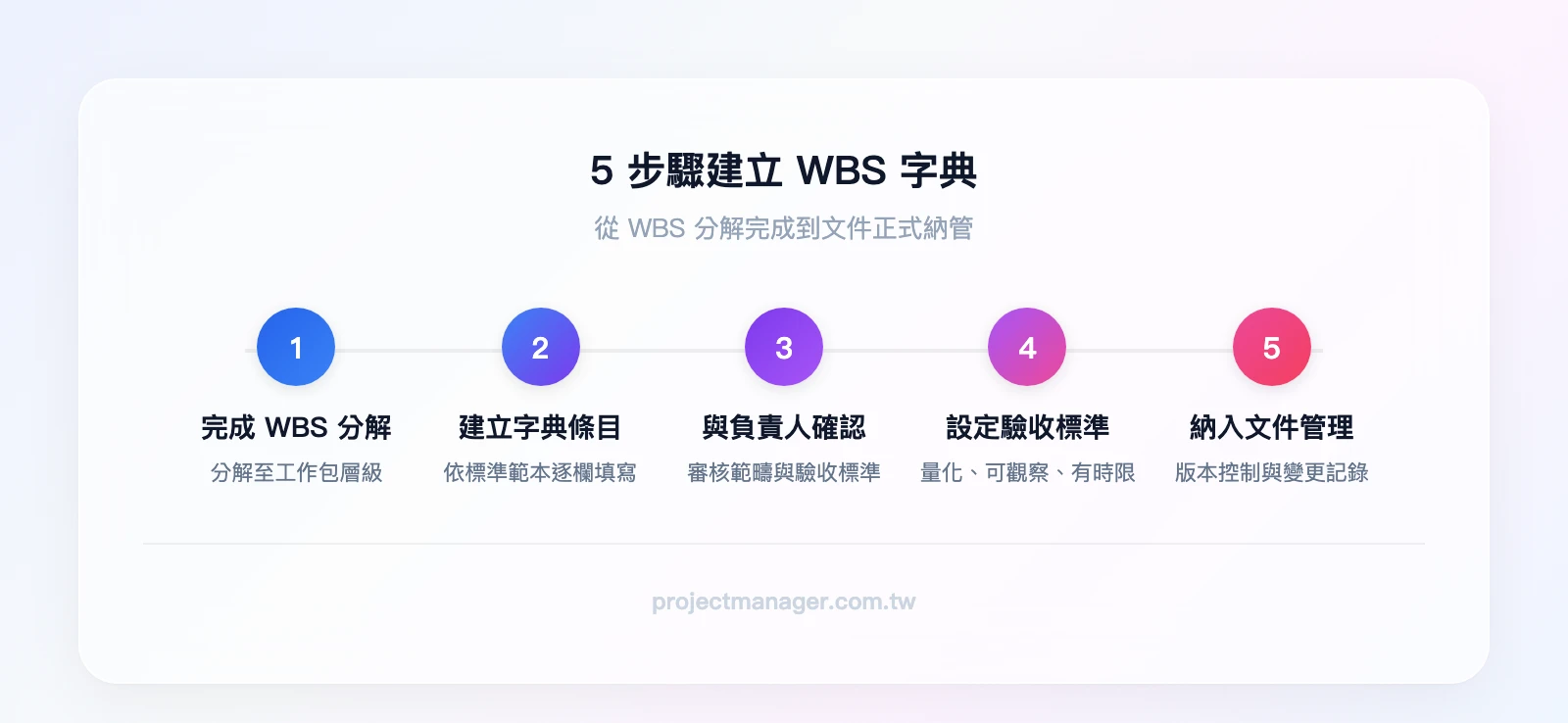

5 步驟建立 WBS 字典流程:完成 WBS 分解→建立字典條目→與負責人確認→設定驗收標準→納入文件管理系統
▲ 5 步驟建立 WBS 字典流程:完成 WBS 分解→建立字典條目→與負責人確認→設定驗收標準→納入文件管理系統

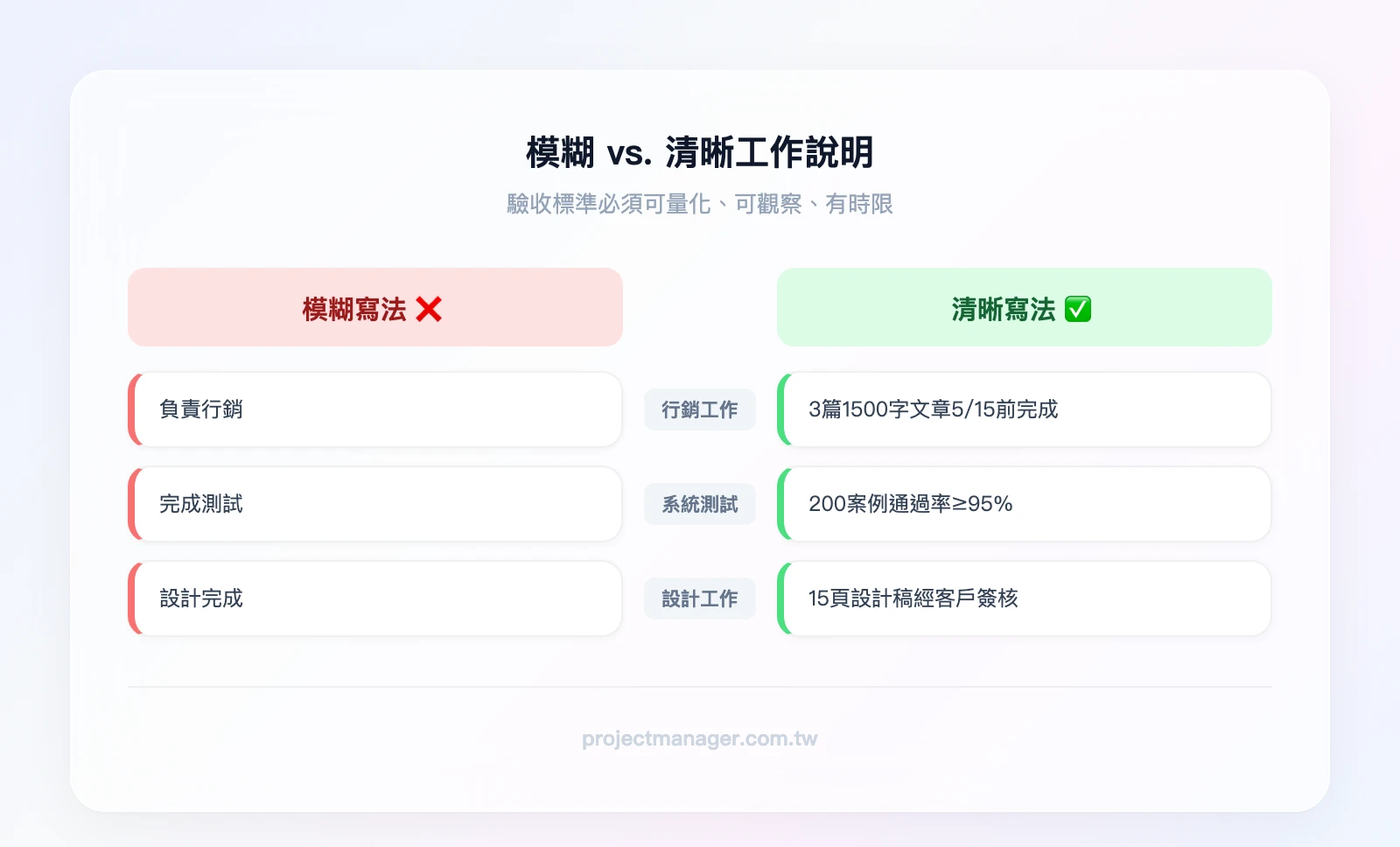

模糊工作說明 vs. 清晰工作說明——左欄「模糊」:負責行銷、完成測試、設計完成;右欄「清晰」:撰寫 3 篇 1500 字文章於 5/15 前完成、執行 200 個測試案例通過率 95%、交付 UI 設計稿 15 頁經客戶簽核
▲ 模糊工作說明 vs. 清晰工作說明——左欄「模糊」:負責行銷、完成測試、設計完成;右欄「清晰」:撰寫 3 篇 1500 字文章於 5/15 前完成、執行 200 個測試案例通過率 95%、交付 UI 設計稿 15 頁經客戶簽核

WBS 字典實務範例

以下提供 3 種不同專案類型的完整工作包字典範例,你可以直接對照套用到自己的專案中。

範例 A:IT 系統導入專案——使用者驗收測試(UAT)

欄位 內容
工作包代碼 3.4.2
工作包名稱 使用者驗收測試(UAT)
工作說明 由業務單位代表執行 ERP 系統的使用者驗收測試。包含:建立測試案例 50 個、執行測試、記錄缺陷、回歸測試。不包含:系統效能測試(由 IT 部門負責,見 3.3.5)。
負責人 林雅婷(業務部副理)
預計日期 開始:6/1,完成:6/21(共 15 個工作天)
預估工時與成本 320 人時(4 人 × 10 天全職 + 協調會議),NT$0(內部人力,不另計成本)
所需資源 測試環境 1 套、測試帳號 8 組、會議室(每日 1 小時站會)、缺陷追蹤工具授權
前置作業 3.4.1 系統整合測試完成且 P1/P2 缺陷歸零
驗收標準 50 個測試案例全數執行完畢,通過率 ≥ 95%,P1 缺陷為 0,P2 缺陷 ≤ 2 且有修復計畫
假設與限制 假設測試環境資料已完成匿名化處理;限制:測試人員僅能在上班時間執行(不加班)

這個範例的重點在於「不包含」的說明——明確排除效能測試,避免業務單位和 IT 部門之間的責任灰色地帶。如果你的團隊也在進行數位轉型相關專案,這種邊界劃分尤其重要。

範例 B:活動企劃專案——場地佈置與設備架設

欄位 內容
工作包代碼 2.3.1
工作包名稱 場地佈置與設備架設
工作說明 於活動前一天完成主會場(可容納 300 人)的佈置工作。包含:舞台搭建(6m × 4m)、音響設備架設與測試、LED 背板安裝、桌椅擺設(圓桌 30 張 × 10 人座)、動線指引牌設置。不包含:餐飲區佈置(見 2.3.2)、報到區設備(見 2.3.3)。
負責人 張家豪(活動執行組長)
預計日期 開始:9/14 08:00,完成:9/14 22:00(1 天)
預估工時與成本 80 人時(10 人 × 8 小時),NT$250,000(含設備租賃 NT$150,000 + 人力 NT$60,000 + 材料 NT$40,000)
所需資源 舞台工班 4 人、音響技師 2 人、燈光技師 1 人、佈置人員 3 人、3.5 噸貨車 1 台
前置作業 2.2.1 場地租賃合約簽訂、2.2.3 設備租賃確認
驗收標準 舞台結構安全檢查通過、音響測試全場無死角(最後一排音量 ≥ 75dB)、LED 背板顯示正常、桌椅數量與配置圖一致
假設與限制 假設場地方於 9/14 07:00 開放進場;限制:噪音管制 22:00 後不得施工

這個範例強調的是資源與時程的精確度。活動專案的特性是時間壓縮、容錯空間極小,所以資源欄位必須列到「幾人、幾台車」的程度。

範例 C:產品開發專案——原型設計與使用者測試

欄位 內容
工作包代碼 1.5.3
工作包名稱 原型設計與使用者測試
工作說明 根據需求規格書(見 1.4.2)製作高保真互動原型,並招募目標用戶進行易用性測試。包含:原型設計(核心流程 5 條)、測試腳本撰寫、招募受測者 8 人、執行一對一測試、彙整測試報告。不包含:視覺設計定稿(見 1.6.1)。
負責人 陳思穎(UX 設計師)
預計日期 開始:4/7,完成:4/25(共 15 個工作天)
預估工時與成本 160 人時(設計 80h + 測試準備 40h + 執行與分析 40h),NT$95,000(含受測者酬勞 NT$12,000 + 原型工具授權 NT$3,000 + 設計人力 NT$80,000)
所需資源 Figma 企業版授權 1 席、易用性測試錄影設備、測試場地(安靜會議室)、受測者招募管道
前置作業 1.4.2 需求規格書核准、1.5.1 使用者旅程地圖完成
驗收標準 5 條核心流程原型完成且可互動操作、8 位受測者全數完成測試、任務完成率 ≥ 80%、SUS 易用性分數 ≥ 68 分、測試報告含改善建議 ≥ 10 項
假設與限制 假設受測者招募可在 5 個工作天內完成;限制:受測者須符合目標用戶 persona(25-40 歲、有線上購物經驗)

這個範例的亮點在於驗收標準使用了業界標準指標(SUS 易用性分數),讓「好不好用」從主觀感受變成可量化的數字。

不同團隊規模的調整建議

不是每個專案都需要填滿 10 個欄位。根據團隊規模調整:

  • 5 人以下小型團隊:保留 5 個核心欄位(代碼、名稱、工作說明、負責人、驗收標準),其他口頭溝通即可
  • 10-30 人中型團隊:標準版,全欄位填寫,確保跨部門資訊對齊
  • 30 人以上大型專案:加入 RACI 矩陣連結,標示每個工作包的負責(R)、當責(A)、諮詢(C)、知會(I)角色

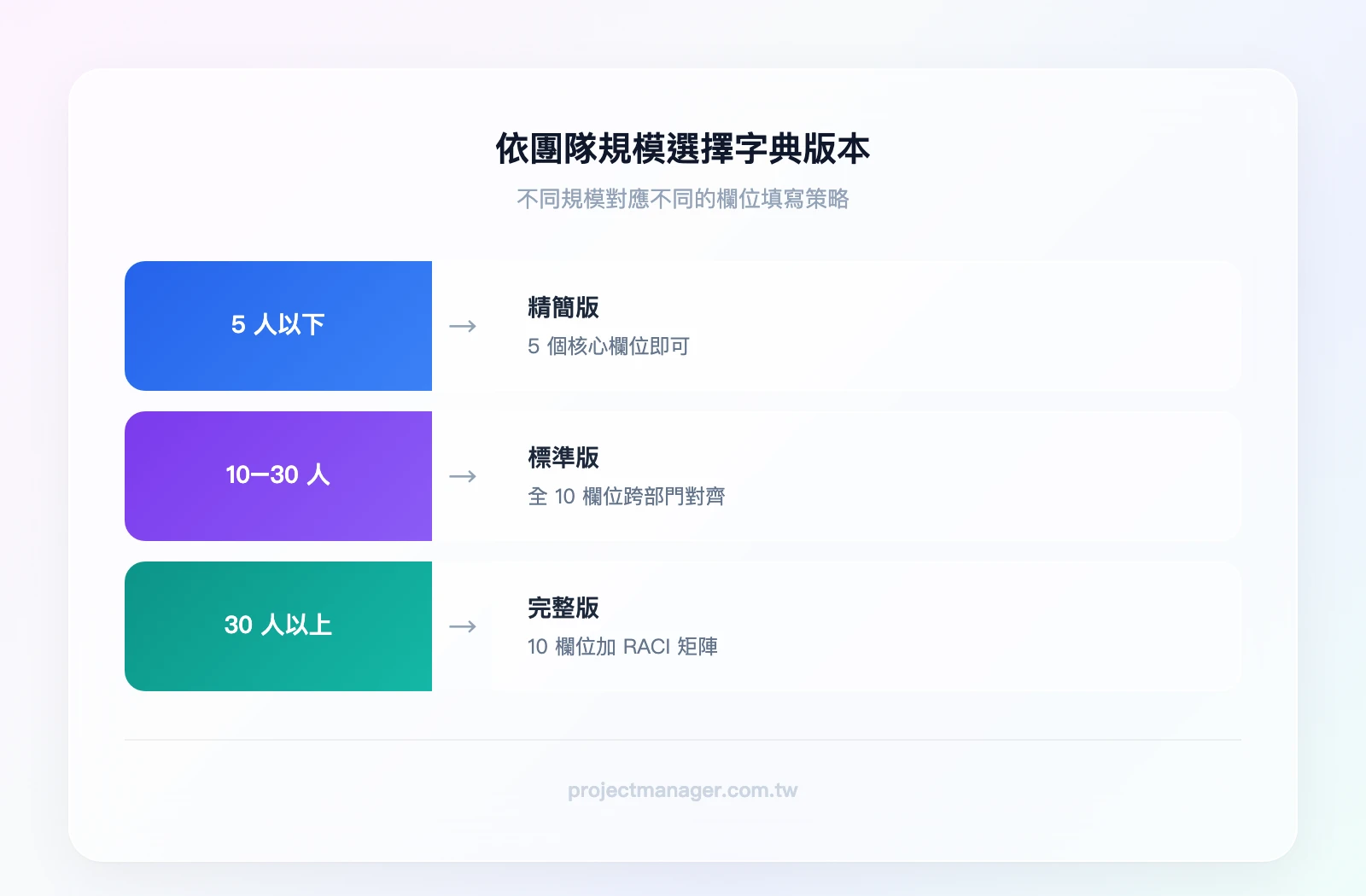

團隊規模選擇 WBS 字典版本——條件「5 人以下」→精簡版 5 欄位;條件「10-30 人」→標準版 10 欄位;條件「30 人以上」→完整版 10 欄位加 RACI 矩陣
▲ 團隊規模選擇 WBS 字典版本——條件「5 人以下」→精簡版 5 欄位;條件「10-30 人」→標準版 10 欄位;條件「30 人以上」→完整版 10 欄位加 RACI 矩陣

WBS 字典範本與工具推薦

知道了 WBS 字典的內容和撰寫方法,接下來的問題是:用什麼工具來建立和管理它?

用 Excel / Google Sheets 建立 WBS 字典範本

如果你的團隊還沒有專案管理工具,Excel 或 Google Sheets 是最低門檻的起點。以下是具體的欄位設定步驟:

  1. 建立工作表結構:第一列(Row 1)設定 10 個欄位標題(A 欄:工作包代碼、B 欄:工作包名稱⋯⋯J 欄:假設與限制)
  2. 凍結首列:選取第一列 → 檢視 → 凍結窗格,方便向下捲動時仍能看到欄位名稱
  3. 設定資料驗證:「必填/選填」欄位用條件格式標記(必填欄位標題底色設為黃色)
  4. 建立下拉選單:負責人欄位用資料驗證建立團隊成員下拉選單,避免打字錯誤
  5. 加入篩選器:啟用自動篩選,方便依負責人、日期或狀態篩選特定工作包

Excel 的優點是幾乎零學習成本,但缺點也很明顯:多人同時編輯容易衝突、沒有自動通知功能、版本控制靠人工。當專案規模超過 20 個工作包時,你會開始感受到 Excel 的限制。

如果你想進一步提升 Excel 技能,Coursera 上的 Excel 課程可以幫你掌握更進階的資料管理技巧。

專案管理工具中的 WBS 字典功能

當專案複雜度提升,專用工具能大幅降低管理成本。以下是我們實測過的 4 款工具比較:

比較項目 monday.com ClickUp Notion MS Project
WBS 字典支援方式 自訂欄位 + 任務描述 自訂欄位 + 文件功能 資料庫頁面 + 屬性 原生 WBS 字典欄位
適合團隊規模 5-200 人 5-100 人 1-30 人 20-500 人
費用 約 NT$400/人/月起 免費方案可用,進階約 NT$250/人/月起 免費方案可用 約 NT$1,000/人/月
學習曲線 低(拖拉操作) 中(功能多需探索) 低(但需自行建結構) 高(企業級工具)
版本追蹤 自動活動日誌 自動歷史紀錄 頁面歷史紀錄 基準比較功能
自動化通知 ✅ 內建 ✅ 內建 ⚠️ 需搭配整合 ⚠️ 需搭配 Teams
開始使用 免費試用 → 免費試用 → 免費使用 →

我們團隊的實際選擇是 monday.com。 原因很具體:我們需要為每個工作包設定自訂欄位(對應字典的 10 個欄位),同時需要自動化功能——例如,當某個前置工作包標記為「完成」時,自動通知下一個工作包的負責人可以開始作業。這個自動化規則在 6 個月內觸發了超過 40 次,每次都省去了 PM 手動追蹤和通知的時間。(推薦試試 monday.com 的免費方案,不需要信用卡就能開始。)

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

你是哪種團隊?工具選擇指南

  • 5 人以下、剛開始接觸專案管理:先用 Google Sheets 或 Notion 免費版,把字典的習慣建立起來
  • 5-15 人跨部門協作:monday.com 是我們的首選,自訂欄位和自動化通知能解決跨部門溝通的痛點
  • 技術團隊跑 ScrumClickUp 的 Sprint 功能可以和 WBS 字典整合使用
  • 15 人以上的大型專案:monday.com 企業方案或 MS Project,視現有工具生態系決定
⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

WBS 字典與 Agile 方法論的關係

如果你的團隊採用 Agile 或混合式方法論,你可能會問:「我們跑 Scrum,還需要 WBS 字典嗎?」

答案是:純 Agile 環境通常不使用 WBS 字典,因為 Product Backlog 和 User Story 已經扮演了類似的角色。但在以下情境中,WBS 字典仍然有價值:

  • 混合式專案:前期規劃用瀑布式(需要 WBS 字典),開發階段用 Agile
  • 固定範疇合約:客戶要求明確的工作分解和交付物定義
  • 跨團隊大型專案:即使各團隊內部跑 Agile,團隊之間的介面仍需要 WBS 字典來定義邊界

我們團隊在執行一個混合式的產品開發專案時,就是用 WBS 字典定義各團隊的交付邊界,團隊內部則用 Sprint Backlog 管理日常工作。這種做法兼顧了高層的可見性和團隊的靈活性。

如果你對 Agile 方法論有興趣,可以透過 Coursera 的專案管理課程深入學習。

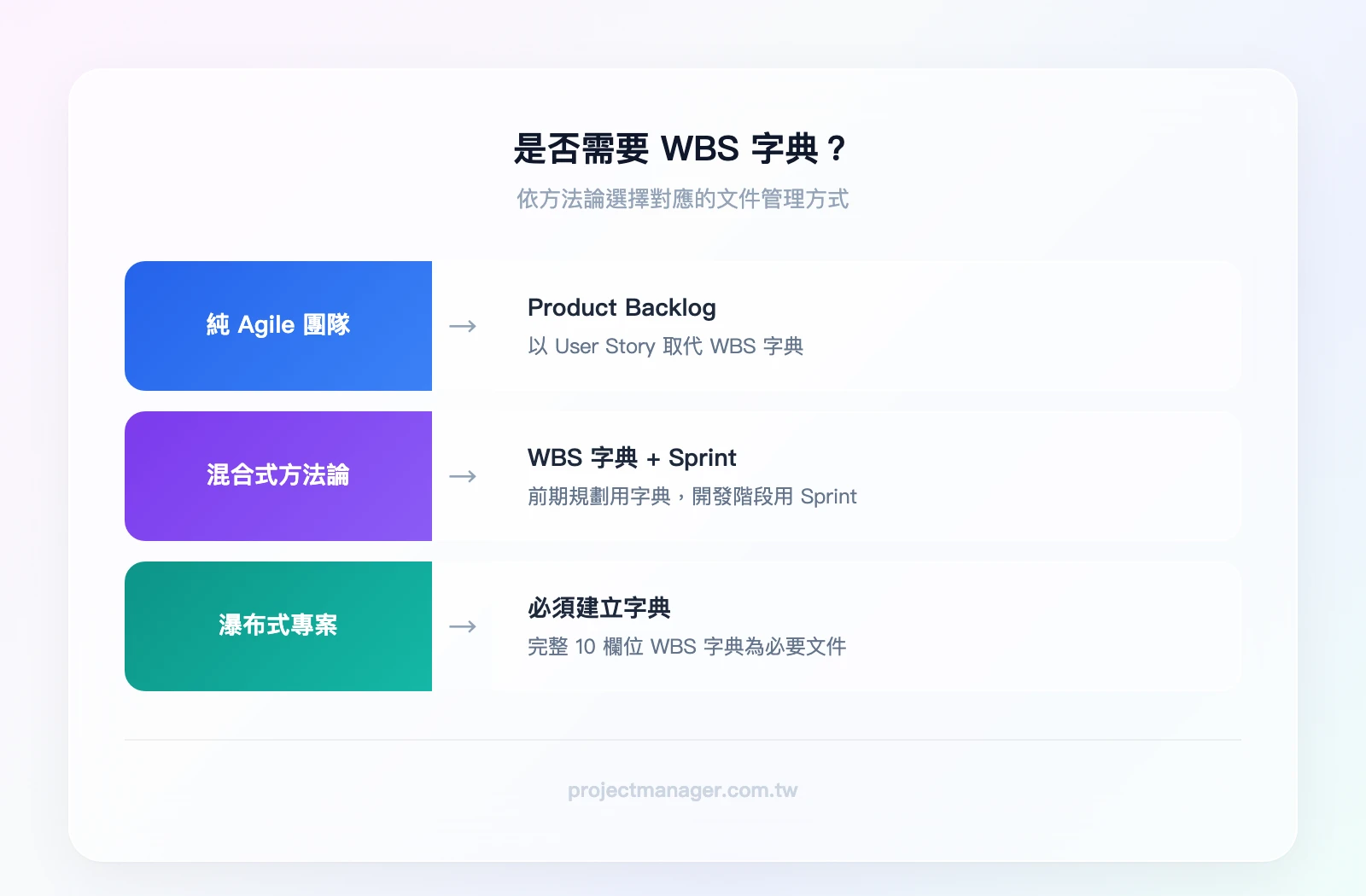

是否需要 WBS 字典的判斷流程——條件「純 Agile 團隊」→用 Product Backlog 取代;條件「混合式方法論」→前期用 WBS 字典,開發用 Sprint;條件「瀑布式專案」→必須建立 WBS 字典
▲ 是否需要 WBS 字典的判斷流程——條件「純 Agile 團隊」→用 Product Backlog 取代;條件「混合式方法論」→前期用 WBS 字典,開發用 Sprint;條件「瀑布式專案」→必須建立 WBS 字典

結論

WBS 字典看起來是一份「額外的文件」,但它解決的是專案管理中最根本的問題——確保每個人對「要做什麼、做到什麼程度」有一致的理解。

本文重點回顧:

  • WBS 字典是 WBS 圖表的補充文件,圖表展示結構,字典說明細節
  • 10 個標準欄位中,工作說明和驗收標準是最關鍵的兩個,也是最常被忽略的
  • 撰寫流程 5 步驟:分解 WBS → 建立條目 → 與負責人確認 → 設定驗收標準 → 版本控制
  • 驗收標準必須可量化:從「負責行銷」改寫為「撰寫 3 篇 1,500 字文章,於 5/15 前完成」
  • 工具選擇依團隊規模:小團隊用 Sheets/Notion,中型團隊用 monday.com,大型專案用企業級工具

你的下一步行動:選一個目前正在進行的專案,挑出 3 個最重要的工作包,用本文的範本格式撰寫字典條目。從 3 個開始,不要一次寫完全部——先建立習慣,再逐步擴展。

想把這篇文章的方法論付諸實踐?第一步:在 monday.com 用WBS 範本建立新看板,為每個工作包新增自訂欄位,10 分鐘就能建好你的第一份 WBS 字典框架。免費方案不需要信用卡。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

WBS 字典常見問題

WBS 字典一定要做嗎?小專案也需要嗎?

不是每個專案都需要完整的 WBS 字典。判斷標準:當工作包超過 10 個、涉及跨部門協作、或有外部廠商參與時,強烈建議建立。5 個工作包以下的小專案,用口頭溝通加上簡單的任務描述通常就夠了。

WBS 字典應該由誰來寫?

PM 主導架構和格式,工作包負責人填寫具體細節(工作說明、資源需求),PM 最後審核驗收標準和整體一致性。千萬不要由 PM 一個人閉門造車——執行者最了解實際需要什麼。

專案執行中途可以修改 WBS 字典嗎?

可以,但必須走變更管理流程。記錄修改日期、修改人、修改原因,並保留前一版本。重大範疇變更(如新增或刪除工作包)需要利害關係人核准。

WBS 字典和工作說明書(SOW)有什麼不同?

SOW 是對外文件,用來與客戶或廠商約定合約範疇;WBS 字典是對內文件,用來指導執行團隊。同一個工作項目可能同時出現在兩份文件中,但 WBS 字典的細節程度通常更高。如果你需要撰寫 SOW,可以參考 ClickUp 的 SOW 範本

WBS 字典要多詳細才夠?

實務原則:讓一個不熟悉專案的新成員,讀完某個工作包的字典條目後,能獨立理解該工作包的範疇、交付物和完成標準。如果新成員讀完還需要問 3 個以上的問題才能開始工作,代表你的字典還不夠詳細。

Agile 團隊需要 WBS 字典嗎?

純 Agile 團隊通常以 Product Backlog 和 User Story 取代 WBS 字典。但混合式方法論(前期瀑布 + 開發 Agile)、固定範疇合約、或跨團隊大型專案中,WBS 字典仍然是定義團隊交付邊界的重要工具。
