項目排程是將專案目標拆解為具體任務,明確安排執行順序、所需資源與完成時程的系統化過程。 本文完整教學 5 步驟排程流程、CPM/PERT/甘特圖等方法比較,含電商改版貫穿案例、工具比較表與 Excel 排程表做法。

目錄

項目排程是什麼?定義、範圍與常見混淆釐清

項目排程(Project Scheduling)是在專案管理過程中,將專案目標拆解為可執行的任務,定義每項任務的先後順序、所需資源、負責人與完成期限,並產出一份可追蹤的時程表。它不只是「畫一張甘特圖」,而是一套從分解工作到持續調整的完整系統。

很多人會把「項目排程」和其他概念搞混,這裡一次釐清:

概念核心動作產出物時間點
專案計畫(Project Plan)定義目標、範圍、預算、風險專案計畫書專案啟動時
項目排程(Project Schedule)拆解任務、安排順序與時程排程表/甘特圖規劃階段
進度追蹤(Progress Tracking)比對實際 vs 計畫,調整偏差進度報告執行階段

簡單說:專案計畫回答「做什麼、為什麼做」,項目排程回答「怎麼做、什麼時候做完」,進度追蹤回答「做到哪了、要不要調整」。三者是規劃→排程→追蹤的遞進關係。

項目排程適用於幾乎所有需要多人協作、有明確期限的工作:軟體開發的 Sprint 規劃、行銷活動的上線倒推時程、建築工程的工種進場排序、產品上市的跨部門協調。只要你的專案超過 3 個任務且涉及 2 人以上,排程就不是「可選」,而是「必要」。

排程在整個專案管理流程中屬於「規劃階段」的核心產出,介於啟動階段的目標定義與執行階段的進度追蹤之間。

項目排程 vs 專案計畫的關係:左圈「專案計畫」含目標、範圍、預算、風險;右圈「項目排程」含任務分解、時程安排、資源分配、依賴關係;重疊區域為「里程碑、交付物、負責人」
▲ 項目排程 vs 專案計畫的關係:左圈「專案計畫」含目標、範圍、預算、風險;右圈「項目排程」含任務分解、時程安排、資源分配、依賴關係;重疊區域為「里程碑、交付物、負責人」

為什麼項目排程對專案成功至關重要?

提升時間管理效率:減少遺漏與重工

沒有排程的團隊,最常見的狀況是「每個人都在忙,但沒人知道整體進度」。PM 問進度要一個一個問,工程師不確定設計稿什麼時候交,設計師不知道需求訪談改了什麼——結果就是重工。

有排程的團隊則完全不同。每個人打開排程表就知道:我的任務前置條件完成了沒?下游誰在等我?這週的里程碑是什麼?

具體來說,排程帶來的時間效益包括:

  • 消除資訊落差:不用開會才知道進度,排程表即時反映狀態
  • 減少等待時間:明確的依賴關係讓下游提前準備,不會「設計做完了但前端還沒空」
  • 避免遺漏任務:WBS 拆解確保每個工作項目都被記錄,不會到上線前才發現「忘了做 SEO 設定」

導入時間軸視圖(如 monday.com 的甘特圖功能)後,最明顯的改變通常是:週會從「報告進度」變成「討論風險」,因為進度在看板上一目了然,不需要花時間同步資訊。

優化資源分配:避免一人扛三專案的悲劇

資源衝突是專案延誤的頭號殺手。最常見的場景:一位資深工程師同時被分配到 3 個專案,每個 PM 都覺得自己的專案最重要,結果這位工程師每天在 3 個專案間切換,每次切換都要花 30 分鐘重新進入狀態。

排程的價值在於讓資源衝突「提前可見」。當你把所有專案的排程攤開來看,馬上就能發現:

  • 第 3 週,設計師 A 同時被排了兩個專案的 UI 設計
  • 第 5 週,測試團隊要同時驗收兩個產品
  • 第 7 週,行銷團隊要同時準備兩場活動的素材

發現得越早,調整的空間越大。你可以提前協調時程、外包部分工作、或重新排列優先順序。等到衝突真的發生時才處理,代價通常是原來的 3-5 倍。

強化風險預防:讓問題在擴大前被看見

排程最被低估的價值是「風險預警」。透過關鍵路徑分析,你能清楚知道哪些任務一旦延誤,整個專案就會跟著延期。這些任務就是你要重點監控的對象。

舉例來說,一個電商網站改版專案中,「第三方金流串接」可能是關鍵路徑上的任務。如果這個任務延誤 5 天,後面的整合測試、壓力測試、上線都要跟著延 5 天。但如果「LOGO 微調」延誤 5 天,因為它不在關鍵路徑上,對整體時程可能毫無影響。

排程讓你把有限的管理精力放在真正重要的地方,而不是每個任務都同等緊張。搭配自動化提醒功能(例如設定「任務逾期時自動通知 PM」),可以在任務延遲的當下就收到通知並介入處理,而非等到週會才發現問題。更多實務技巧可參考排程管理的完整教學。

項目排程3大核心價值:提升時間管理效率(減少遺漏與重工)、優化資源分配(避免資源衝突)、強化風險預防(關鍵路徑監控)
▲ 項目排程3大核心價值:提升時間管理效率(減少遺漏與重工)、優化資源分配(避免資源衝突)、強化風險預防(關鍵路徑監控)

項目排程包含哪些核心要素?

一份完整的專案排程表不是只有「任務名稱+截止日期」。以下是排程必須涵蓋的 6 個核心要素,少了任何一個,排程的實用性都會大打折扣。

任務清單與工作分解結構(WBS)

WBS(Work Breakdown Structure)是排程的基礎。它將專案目標從上往下拆解為可執行的工作包,通常分為 3 個層級:

  • 第一層:專案主要階段(如:需求分析、設計、開發、測試、上線)
  • 第二層:各階段的主要工作項目(如:設計階段 → 線框稿設計、視覺設計、設計審查)
  • 第三層:具體可執行的任務(如:視覺設計 → 首頁設計、商品頁設計、結帳頁設計)

任務依賴關係

任務之間不是獨立存在的,它們有明確的先後或並行關係。專案管理中定義了四種依賴類型:

依賴類型代碼說明範例
完成-開始FSA 完成後 B 才能開始設計稿完成 → 前端開發開始
開始-開始SSA 開始後 B 才能開始需求訪談開始 → 競品分析同步開始
完成-完成FFA 完成時 B 也必須完成程式開發完成 → 技術文件同步完成
開始-完成SFA 開始後 B 才能結束新系統上線 → 舊系統才能下線

實務上,90% 以上的依賴關係都是 FS 類型。但忽略其他三種,往往是排程出問題的隱藏原因。

里程碑與關鍵節點

里程碑是專案中的重要檢查點,它本身不佔工期(工期為 0),但代表一個階段性成果的達成。判斷一個節點是否該設為里程碑,有三個標準:

  1. 有明確的交付物(如:設計稿定稿、Beta 版本發布)
  2. 需要利害關係人審核或簽核
  3. 後續任務的啟動取決於此節點

資源分配

每個任務都需要明確指定:誰負責(人力)、需要什麼(設備、軟體授權)、花多少錢(預算)。資源分配不只是「指派負責人」,更重要的是確認該負責人在那段時間有足夠的可用工時。

緩衝時間設計

沒有緩衝的排程是「理想排程」,不是「可執行排程」。緩衝時間的設計原則:

  • 任務層級:每個任務加 10-15% 的緩衝
  • 階段層級:每個階段結束後加 1-2 天的整合緩衝
  • 專案層級:整體時程預留 5-10% 的專案緩衝

排程表應包含的欄位

當你實際製作排程表時,無論用 Excel 還是專案管理工具,以下欄位缺一不可:

欄位說明範例
任務編號WBS 編碼2.1.3
任務名稱具體可執行的描述首頁 UI 視覺設計
負責人主要執行者設計師 Amy
前置任務依賴哪個任務完成2.1.2(線框稿定稿)
預估工期含緩衝的天數5 天
開始日期計畫開始日3/10
結束日期計畫完成日3/14
狀態目前進度進行中/已完成/延遲
備註風險、等待事項等待客戶確認品牌色
項目排程6大核心要素:任務清單與WBS、任務依賴關係(FS/SS/FF/SF)、里程碑與關鍵節點、資源分配(人力/預算/設備)、緩衝時間設計、排程表欄位結構
▲ 項目排程6大核心要素:任務清單與WBS、任務依賴關係(FS/SS/FF/SF)、里程碑與關鍵節點、資源分配(人力/預算/設備)、緩衝時間設計、排程表欄位結構

5 步驟建立項目排程(電商網站改版案例貫穿教學)

以下用一個「電商網站改版專案(3 個月,8 人團隊)」作為貫穿案例,帶你走過完整的排程建立流程。

步驟一:任務分解與工作分派(WBS)

做法: 從專案目標出發,逐層拆解到每個任務的工期不超過 2 天。

電商網站改版的 WBS 範例:

第一層(階段)第二層(工作包)第三層(任務)
1. 需求分析1.1 用戶訪談1.1.1 設計訪談問卷
  1.1.2 執行 5 場訪談
 1.2 競品分析1.2.1 選定 3 個競品
  1.2.2 撰寫分析報告
2. UI/UX 設計2.1 線框稿2.1.1 首頁線框稿
  2.1.2 商品頁線框稿
 2.2 視覺設計2.2.1 設計系統建立
  2.2.2 各頁面視覺稿
3. 前端開發3.1 基礎架構3.1.1 技術選型
  3.1.2 開發環境建置
 3.2 頁面開發3.2.1 首頁開發
  3.2.2 商品頁開發
  3.2.3 結帳流程開發
4. 測試與上線4.1 功能測試4.1.1 單元測試
  4.1.2 整合測試
 4.2 上線部署4.2.1 壓力測試
  4.2.2 正式上線

常見挑戰: 任務粒度過粗。如果你寫「前端開發」就當一個任務,工期估算一定失準,因為裡面包含了技術選型、環境建置、各頁面開發等完全不同性質的工作。

解決方法: 每個任務的工期控制在 1-2 天。如果估算超過 2 天,就繼續往下拆。

電商網站改版WBS結構:頂層「電商網站改版」,第二層「需求分析、UI/UX設計、前端開發、測試與上線」,第三層各展開2-3個具體任務
▲ 電商網站改版WBS結構:頂層「電商網站改版」,第二層「需求分析、UI/UX設計、前端開發、測試與上線」,第三層各展開2-3個具體任務

步驟二:設定依賴關係與優先順序

做法: 逐一檢視每個任務,問自己「這個任務開始前,哪些任務必須先完成?」

電商網站改版的依賴關係分析:

必須序列執行的任務(FS 依賴):

  • 用戶訪談 → 需求文件定稿 → 線框稿設計 → 視覺設計 → 前端開發 → 功能測試 → 上線

可以並行執行的任務:

  • 競品分析 ↔ 用戶訪談(可同步進行)
  • 設計系統建立 ↔ 線框稿設計(設計師可分工)
  • 前端基礎架構 ↔ 視覺設計後期(工程師先搭架構,不用等所有設計稿)

常見挑戰: 忽略隱性依賴。很多團隊的排程只考慮「內部任務」的依賴,卻忘了「等待客戶回覆設計稿」「等待第三方 API 文件」這類外部依賴。

解決方法: 在排程中加入「外部等待」任務節點。例如:「等待客戶確認視覺稿(預估 3 個工作天)」。這個任務沒有內部負責人,但它佔用了時程,必須被排進去。

步驟三:估算工期與設定里程碑

工期估算的三種方法:

方法做法適用情境準確度
類比估算參考過去類似專案的實際工期有歷史數據的重複性專案
參數估算用公式計算(如:每頁設計需 2 天 × 8 頁 = 16 天)可量化的標準化工作中高
三點估算(樂觀值 + 4×最可能值 + 悲觀值)÷ 6不確定性高的任務

以電商改版的「結帳流程開發」為例,用三點估算:

  • 樂觀值:5 天(一切順利,金流 API 文件清楚)
  • 最可能值:8 天(正常開發節奏)
  • 悲觀值:14 天(金流串接遇到問題需要來回溝通)
  • 預估工期 = (5 + 4×8 + 14) ÷ 6 ≈ 8.5 天,取 9 天

電商網站改版的 4 個里程碑:

  1. M1:需求定稿(第 2 週末)— 交付物:需求規格文件,需客戶簽核
  2. M2:設計定稿(第 5 週末)— 交付物:全頁面視覺稿,需客戶確認
  3. M3:開發完成(第 10 週末)— 交付物:可測試的 Beta 版本
  4. M4:正式上線(第 12 週末)— 交付物:正式環境部署完成

常見挑戰: 工期低估。根據經驗,PM 的第一版工期估算平均會低估 20-30%,尤其是涉及跨部門協作或外部依賴的任務。

解決方法: 在每個階段結束後加入 10-20% 的緩衝時間。以 12 週的專案來說,預留 1-2 週的整體緩衝是合理的。

電商網站改版4大里程碑時間軸:第2週M1需求定稿、第5週M2設計定稿、第10週M3開發完成、第12週M4正式上線
▲ 電商網站改版4大里程碑時間軸:第2週M1需求定稿、第5週M2設計定稿、第10週M3開發完成、第12週M4正式上線

步驟四:製作排程圖表

任務拆解完、依賴關係設好、工期估算完成後,就可以把所有資訊整合成一張排程圖表。

選擇圖表類型的判斷:

  • 需要看「時間軸+任務並行關係」→ 甘特圖
  • 需要看「任務流動狀態」→ 看板
  • 需要找出「最長路徑」→ 關鍵路徑圖(CPM)
  • 需要處理「工期不確定性」→ PERT

對電商網站改版這類有明確時程、多任務並行的專案,甘特圖是最直覺的選擇。

案例:電商網站改版的甘特圖呈現

在甘特圖上,你會看到:

  • 需求分析階段(第 1-2 週)的任務橫條
  • UI/UX 設計階段(第 3-5 週)的任務橫條,部分與需求分析尾端重疊
  • 前端開發階段(第 5-10 週)的任務橫條,在設計定稿後開始
  • 測試與上線階段(第 10-12 週)的任務橫條
  • 四個里程碑以菱形標記
  • 依賴關係以箭頭連線

實務上,用 monday.com 的時間軸視圖來製作甘特圖,好處是設定好依賴關係後,拖動一個任務的時程,下游任務會自動跟著調整——這在手動用 Excel 做時是不可能的。更多排程圖表的製作方式與範本,可以在專案進度表教學中找到逐步操作說明。

時間軸視圖呈現電商網站改版專案的甘特圖,顯示任務橫條、依賴關係箭頭、里程碑菱形標記與進度百分比

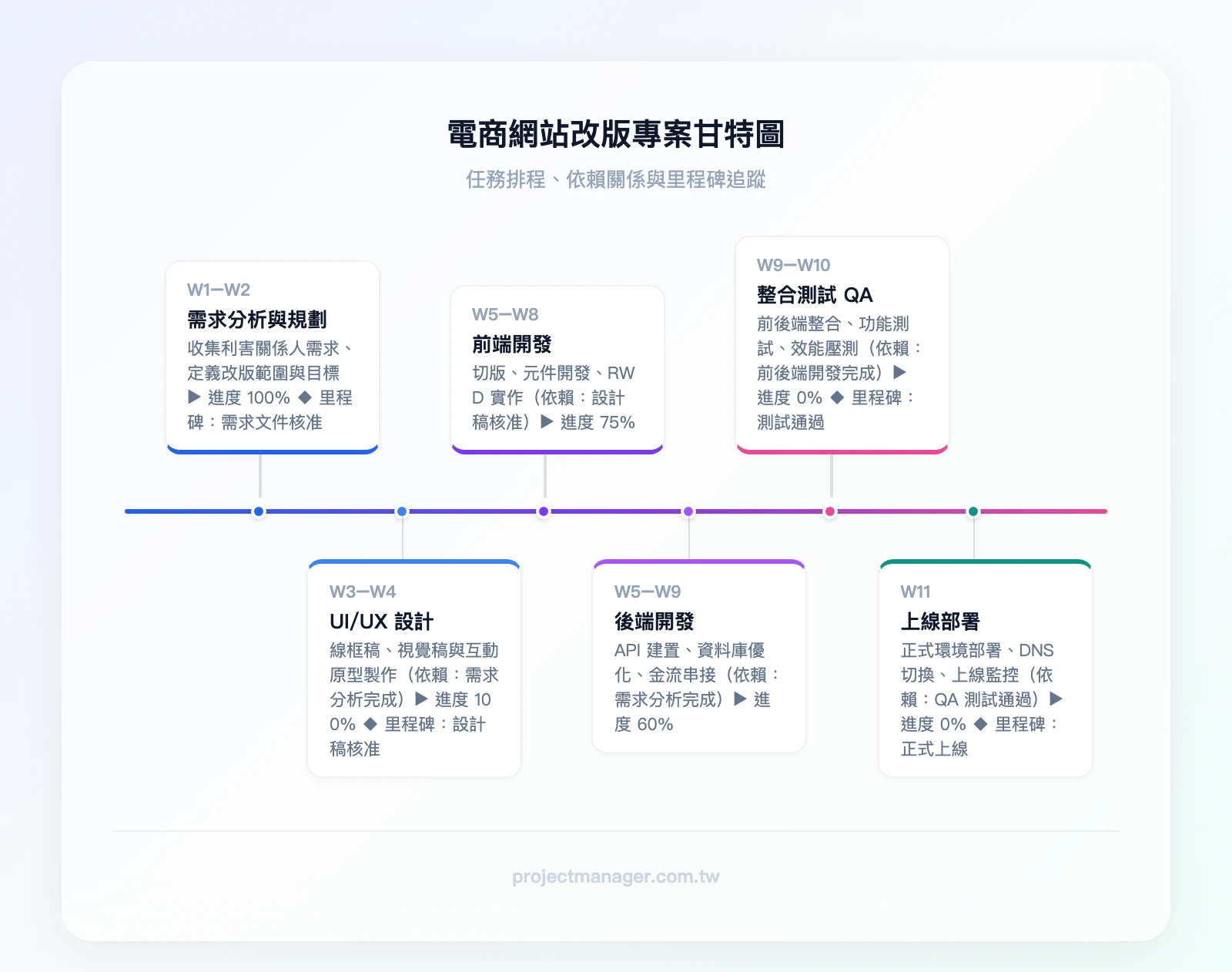

▲ 時間軸視圖呈現電商網站改版專案的甘特圖,顯示任務橫條、依賴關係箭頭、里程碑菱形標記與進度百分比

步驟五:分享排程並持續追蹤調整

排程做好了不代表工作結束——排程是活的文件,需要持續維護。

如何與團隊分享排程:

  • 工具內分享:在 monday.com 或 ClickUp 中直接邀請團隊成員,每個人只看到自己相關的任務
  • 匯出分享:匯出 PDF 給不使用工具的利害關係人(如客戶、高層主管)
  • 嵌入分享:將排程嵌入 Notion 或 Confluence 等知識庫,讓團隊隨時查閱

每週進度檢視的 3 個關鍵問題:

  1. 本週完成了什麼? — 對照排程,標記已完成的任務
  2. 目前卡在哪裡? — 識別延遲任務,分析原因(資源不足?外部等待?技術難題?)
  3. 下週的風險是什麼? — 檢查下週的關鍵路徑任務,確認資源到位

案例:電商改版第 6 週的排程調整

情境:前端工程師在開發結帳流程時,發現第三方金流的 API 文件有誤,需要等對方更新,預計延誤 3 天。

調整步驟:
1. 在排程中將「結帳流程開發」的工期從 9 天延長為 12 天
2. 檢查下游影響:整合測試延後 3 天、壓力測試延後 3 天
3. 評估是否影響上線日期:因為之前預留了 1 週緩衝,3 天延誤可被吸收
4. 調整方案:讓前端工程師在等待 API 更新期間,先處理其他頁面的開發
5. 通知相關人員:更新排程後,自動通知測試團隊調整排期

常見挑戰: 排程更新不及時,導致團隊看到的是過時資訊。

解決方法: 指定一位「排程維護負責人」(通常是 PM),搭配工具的自動提醒功能。例如在 monday.com 中設定:任務狀態變更時自動通知相關人員,任務逾期時自動標紅並通知 PM。

5步驟建立項目排程流程:步驟一任務分解WBS、步驟二設定依賴關係、步驟三估算工期與里程碑、步驟四製作排程圖表、步驟五分享排程與持續追蹤
▲ 5步驟建立項目排程流程:步驟一任務分解WBS、步驟二設定依賴關係、步驟三估算工期與里程碑、步驟四製作排程圖表、步驟五分享排程與持續追蹤

常見項目排程方法比較:甘特圖、CPM、PERT、看板與敏捷 Sprint

不同的專案特性適合不同的排程方法。以下逐一說明五種主流方法的適用情境與優缺點。

甘特圖(Gantt Chart)

甘特圖是最廣泛使用的排程視覺化工具,用橫條圖呈現每個任務的開始時間、持續時間與結束時間,並以箭頭標示任務間的依賴關係。

  • 適用情境: 有明確時程的瀑布式專案、需要向非技術利害關係人報告進度
  • 適合團隊規模: 5-100 人皆適用
  • 優點: 直觀易懂、一眼看出任務並行與序列關係、適合進度報告
  • 缺點: 複雜專案(100+ 任務)時維護成本高、不適合需求頻繁變動的專案

甘特圖是大多數 PM 的首選,如果你只學一種排程方法,學這個。更多甘特圖的製作教學與甘特圖軟體推薦,可以參考我們的專題。

關鍵路徑法(CPM)

關鍵路徑法透過分析專案中所有任務的依賴關係與工期,找出「最長路徑」——也就是決定專案最短完工時間的那條任務鏈。關鍵路徑上的任何任務延誤,都會直接導致專案延期。

如何找出關鍵路徑:
1. 列出所有任務及其依賴關係
2. 計算每條路徑的總工期
3. 最長的那條路徑就是關鍵路徑
4. 關鍵路徑上的任務「浮時(Float)」為 0,不能延誤
適用情境: 工期確定、依賴關係明確的大型專案(建築、製造、基礎建設)
優點: 精確識別哪些任務不能延誤、幫助資源優先配置
缺點: 假設工期固定(現實中常有變動)、計算複雜度隨任務數量增加

PERT 技術(計畫評核術)

PERT 與 CPM 類似,但它不假設工期固定,而是用三點估算來處理不確定性。

三點估算公式:
預期工期 = (樂觀值 + 4 × 最可能值 + 悲觀值) ÷ 6

  • 適用情境: 工期不確定的研發類專案、新技術導入、創新產品開發
  • 優點: 考慮了工期的不確定性、能計算專案按時完成的機率
  • 缺點: 需要對每個任務做三種估算,工作量大;估算值仍依賴主觀判斷

看板排程(Kanban)

看板排程不以「時間軸」為核心,而是以「工作流動狀態」為核心。典型的看板有「待辦」「進行中」「審核中」「已完成」等欄位,任務卡片在欄位間移動。

  • 適用情境: 持續性工作流(如客服、維運、內容產出)、敏捷團隊的日常管理
  • 與甘特圖的主要差異: 甘特圖是「時間導向」(什麼時候做什麼),看板是「流程導向」(目前在哪個階段)
  • 優點: 即時反映工作狀態、限制在製品數量(WIP Limit)避免多工、適合持續交付
  • 缺點: 不適合有嚴格時程要求的專案、難以呈現任務間的依賴關係

敏捷 Sprint 排程

Sprint 排程是 Scrum 框架的核心,將工作切割為 1-4 週的短週期(Sprint),每個 Sprint 開始前做 Sprint Planning,結束後做 Sprint Review。

Sprint 排程如何取代傳統長期排程:

  • 傳統排程:一次排好 3-6 個月的所有任務
  • Sprint 排程:只詳細排下一個 Sprint(2 週)的任務,後續 Sprint 只做粗略規劃

燃盡圖(Burndown Chart)的作用:
燃盡圖追蹤 Sprint 內剩餘工作量隨時間遞減的趨勢。如果實際線在理想線上方,代表進度落後;如果在下方,代表進度超前。

適合 vs 不適合使用敏捷排程的專案:

適合敏捷排程不適合敏捷排程
需求會持續變動(如 SaaS 產品)需求明確且不會變動(如法規系統)
可以分批交付(如功能模組)必須一次性交付(如建築工程)
團隊有敏捷經驗利害關係人要求固定時程承諾
客戶願意持續參與回饋客戶只在最後驗收
排程方法選擇指南:工期確定且依賴明確→CPM;工期不確定→PERT;需要視覺化時程→甘特圖;持續性工作流→看板;需求頻繁變動→Sprint排程
▲ 排程方法選擇指南:工期確定且依賴明確→CPM;工期不確定→PERT;需要視覺化時程→甘特圖;持續性工作流→看板;需求頻繁變動→Sprint排程

項目排程工具推薦與比較

選對工具能讓排程效率翻倍,選錯工具則會讓團隊花更多時間在「維護工具」而非「推進專案」。以下是我們實測後的推薦。

工具適用規模免費方案起始價格甘特圖看板自動化提醒最適合情境
monday.com5-500 人✅ 2 人免費NT$450/人/月跨部門協作、中大型專案
ClickUp1-200 人✅ 功能完整NT$250/人/月多專案並行、技術團隊
Excel / Google Sheets1-10 人✅ 完全免費NT$0⚠️ 手動預算有限、簡單專案
Notion1-20 人✅ 個人免費NT$300/人/月⚠️ 時間軸⚠️ 基本知識管理+任務排程整合
MS Project20-1000 人NT$900/人/月大型企業、建築/工程專案

monday.com:跨部門協作的首選排程工具

monday.com 的排程功能核心是「時間軸視圖」,本質上就是一個互動式甘特圖。你可以直接拖拉任務橫條來調整時程,設定任務間的依賴關係後,移動一個任務,下游任務會自動跟著調整。

核心排程功能:

  • 時間軸視圖(甘特圖):支援依賴關係、里程碑、關鍵路徑標示
  • 工作負載視圖:一眼看出誰被過度分配、誰有空檔
  • 自動化引擎:可設定「當任務狀態變為延遲 → 自動通知負責人和 PM」「當日期到期 → 在 Slack 發送提醒」等規則,讓延遲在發生當下就被標記,不用等到週會才發現
  • 儀表板:匯總多個專案的排程狀態,適合 PMO 層級的管理

適合 5 人以上的跨部門團隊,尤其是需要讓非技術人員(行銷、業務、主管)也能看懂排程的情境。免費方案不需要信用卡,2 人以下可以永久免費使用。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

ClickUp:技術團隊的多功能選擇

ClickUp 的最大優勢是「什麼都能做」。除了甘特圖,它還支援看板、行事曆、心智圖、文件等多種視圖,而且免費版的功能就非常完整。

核心排程功能:

  • 甘特圖視圖:支援依賴關係、關鍵路徑、多專案合併檢視
  • Sprint 管理:內建 Sprint 規劃、燃盡圖、速度圖
  • 目標追蹤:將排程里程碑連結到 OKR 或目標
  • 時間追蹤:內建計時器,直接在任務上記錄實際工時

適合跑 Scrum 的技術團隊,或需要同時管理多個專案的 PM。免費版支援無限任務和無限成員,是預算有限但需求複雜的團隊的好選擇。

⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

Excel / Google Sheets 排程表

如果你的團隊只有 3-5 人,專案不超過 30 個任務,用 Excel 做排程表其實就夠了。以下是用 Excel 製作基本甘特圖排程的方法:

Excel 排程表的基本結構:

欄位內容
A 欄任務編號
B 欄任務名稱
C 欄負責人
D 欄開始日期
E 欄結束日期
F 欄工期(天)
G 欄狀態(下拉選單)
H 欄起日期欄位(每天一欄),用條件格式化產生橫條

製作步驟:
1. 在 H1 起的欄位填入專案期間的每一天日期
2. 選取 H2 到最後一欄的範圍
3. 設定條件格式化:如果該欄日期 ≥ 開始日期 且 ≤ 結束日期,則填滿顏色
4. 這樣每個任務就會自動產生一條橫條,形成簡易甘特圖

Excel 排程的限制:

  • 沒有自動依賴關係——移動一個任務,下游不會自動調整
  • 沒有自動提醒——需要人工檢查逾期任務
  • 多人協作困難——容易產生版本衝突

Google Sheets 可以解決多人協作的問題,但其他限制依然存在。當你的專案超過 30 個任務或團隊超過 5 人時,建議升級到專業的排程軟體

如何根據團隊規模選擇工具

你的情境推薦工具原因
5 人以下小團隊,預算有限Excel / Google Sheets 或 Notion免費、學習成本低、夠用
5-15 人跨部門協作monday.com介面直觀、自動化強、非技術人員也能上手
技術團隊跑 ScrumClickUp內建 Sprint 管理、免費版功能完整
50 人以上大型專案monday.com 企業方案 或 MS Project支援多專案組合管理、進階權限控制

項目排程實務範例

範例一:行銷活動排程(6 週)

專案背景: 某品牌的年度促銷活動,涵蓋社群、廣告、EDM、KOL 合作,團隊 6 人。

週次主要任務負責人里程碑
第 1 週活動企劃定稿、預算分配PMM1:企劃核准
第 2 週視覺素材設計、文案撰寫設計師、文案
第 3 週KOL 邀約與合約簽訂、廣告素材製作行銷、設計師M2:素材完成
第 4 週社群預熱貼文排程、廣告投放設定社群、廣告投手
第 5 週活動正式上線、即時監控數據全員M3:活動上線
第 6 週數據彙整、成效報告、覆盤會議PM、分析師M4:覆盤完成

關鍵路徑: 企劃定稿 → 視覺素材設計 → 廣告素材製作 → 廣告投放設定 → 活動上線。這條路徑上的任何延誤都會影響上線日期。

排程重點: KOL 邀約是外部依賴,回覆時間不可控。建議在第 1 週就開始接觸,不要等到第 3 週才啟動。

看板呈現行銷活動6週排程,包含任務卡片、負責人頭像、狀態標籤與時間軸橫條
▲ 看板呈現行銷活動6週排程,包含任務卡片、負責人頭像、狀態標籤與時間軸橫條

範例二:軟體產品上市排程(3 個月)

專案背景: SaaS 產品新功能上市,涉及開發、QA、行銷、客服四個部門,團隊 15 人。

Sprint 排程 vs 傳統甘特圖的選擇:

這個專案適合「混合式排程」:

  • 開發與 QA 用 Sprint 排程(2 週一個 Sprint),因為需求可能在開發過程中微調
  • 行銷與客服 用甘特圖排程(固定時程倒推),因為上市日期不能變
Sprint開發任務行銷任務(甘特圖)
Sprint 1-2核心功能開發市場調研、定位策略
Sprint 3-4功能完善、Bug 修復素材製作、Landing Page
Sprint 5Beta 測試、效能優化KOL 合作、預熱活動
Sprint 6正式發布、監控上市活動、客服培訓

燃盡圖的應用: 每個 Sprint 結束時檢查燃盡圖。如果 Sprint 3 的燃盡圖顯示進度嚴重落後,PM 需要決定:是增加 Sprint 4 的人力,還是縮減 Sprint 5 的功能範圍。

Sprint燃盡圖示意:X軸為Sprint天數(第1天到第14天),Y軸為剩餘故事點數(0-100),理想線從100直線下降到0,實際線在前7天略高於理想線,後7天追上並在第14天歸零
▲ Sprint燃盡圖示意:X軸為Sprint天數(第1天到第14天),Y軸為剩餘故事點數(0-100),理想線從100直線下降到0,實際線在前7天略高於理想線,後7天追上並在第14天歸零

範例三:每月工作排程表(個人/小團隊)

不是所有排程都需要複雜的工具。對於個人或 3 人以下的小團隊,一張月排程表就能有效管理日常工作。

月排程表的 Excel 結構:

日期星期主要任務優先級預估時數實際時數狀態
3/3撰寫週報1h1.5h
3/3客戶提案準備3h3h
3/4團隊週會1h1h
3/4競品分析報告4h進行中

使用技巧:

  • 每週日花 15 分鐘規劃下週的任務排程
  • 用顏色區分優先級(紅=高、黃=中、綠=低)
  • 每月底比對「預估時數」和「實際時數」,校準自己的估算能力

這種時間排程表特別適合自由工作者、小型工作室、或剛開始接觸專案規劃的個人。

結論

排程失敗最常見的根本原因不是工具不夠好,而是「排程做完就沒人維護」。一份第一週就過時的排程表,比沒有排程更糟——因為它給團隊一種「有在管理」的錯覺,實際上所有人都在憑感覺做事。

如果你從這篇文章只帶走一個行動,建議是這個:先從時間軸視圖開始,把你手上現有的專案任務逐一排入。 在 monday.com 建立一個新看板,用本文步驟二的方法設定任務間的依賴關係,標出你的里程碑。不需要一次做到完美——先有一份「活的」排程表,每週花 15 分鐘更新狀態,就已經贏過大多數只靠週會口頭同步進度的團隊。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

項目排程常見問題(FAQ)

項目排程與進度管理有何不同?

項目排程著重於「規劃」——在專案啟動初期,安排任務順序、分配資源、設定時程。進度管理著重於「執行中的追蹤」——在專案進行時,比對實際進展與原定排程,識別偏差並調整。兩者是「先排程、後追蹤」的互補關係,排程是進度管理的基準線。

如何選擇適合的排程工具?

根據三個維度判斷:團隊規模(5 人以下用 Excel 或 Notion,5-50 人用 monday.com 或 ClickUp,50 人以上用企業級工具)、專案複雜度(30 個任務以下用試算表即可,超過則需要自動依賴關係功能)、協作需求(需要跨部門即時同步選雲端工具,單人使用選 Excel)。

排程常見錯誤有哪些?如何避免?

最常見的五個錯誤:

  1. 忽略任務依賴性:把所有任務當獨立項目排,結果發現 A 沒做完 B 根本無法開始。解決:逐一檢視每個任務的前置條件。
  2. 低估工期:尤其是涉及外部依賴的任務(等客戶回覆、等第三方 API)。解決:用三點估算取代直覺估算,並加入 10-20% 緩衝。
  3. 未預留緩衝時間:排程排到滿,任何一個任務延誤就全盤崩潰。解決:每個階段預留 1-2 天緩衝。
  4. 排程做完就不更新:團隊看到的永遠是第一版排程,與現實脫節。解決:指定排程維護負責人,每週更新。
  5. 任務粒度不一致:有的任務 1 天,有的任務 3 週,無法有效追蹤。解決:統一控制在 1-2 天一個任務。

敏捷專案管理如何進行排程?

敏捷專案不做傳統的長期排程,而是用 Sprint 短週期迭代。每個 Sprint(通常 2 週)開始前,團隊在 Sprint Planning 會議中從 Product Backlog 挑選本次要完成的任務,排入 Sprint Backlog。執行期間用每日站會追蹤進度,用燃盡圖監控剩餘工作量。Sprint 結束時做 Review(展示成果)和 Retrospective(回顧改善)。這種方式的核心優勢是:你不需要在專案一開始就預測 3 個月後的所有細節,而是每 2 週根據最新資訊重新規劃。

專案排程表和專案時間軸有什麼不同?

專案排程表是一份包含任務名稱、負責人、工期、依賴關係、狀態等完整資訊的文件,通常以表格形式呈現。專案時間軸(Timeline)則是排程表的視覺化呈現,以橫條圖的方式在時間軸上展示任務的起訖時間與重疊關係。簡單說:排程表是「數據」,時間軸是「圖表」。大多數專案管理工具(如 monday.com 的時間軸視圖)會同時提供兩種呈現方式,讓你在表格和圖表之間自由切換。

工作排程表用 Excel 怎麼做?

最簡單的做法:A 欄填任務名稱、B 欄填負責人、C 欄填開始日期、D 欄填結束日期、E 欄填狀態。從 F 欄開始,每一欄代表一天的日期。然後用條件格式化設定:如果該欄日期介於任務的開始與結束日期之間,就自動填滿顏色。這樣就能產生一個簡易的甘特圖效果。Google Sheets 的操作方式相同,而且支援多人同時編輯。當任務超過 30 個或需要自動依賴關係時,建議改用專業的排程工具。
