目錄
Toggle關鍵路徑法是什麼(定義與原理)
關鍵路徑法(Critical Path Method,CPM)是一種專案時程規劃與管理技術,主要用於找出專案中完成所需時間最長、且任何延遲都會影響整體專案完工時間的活動路徑。這條最長路徑稱為「關鍵路徑」,路徑上的每個活動都被視為「關鍵活動」,其工期無法壓縮,否則專案將延遲。

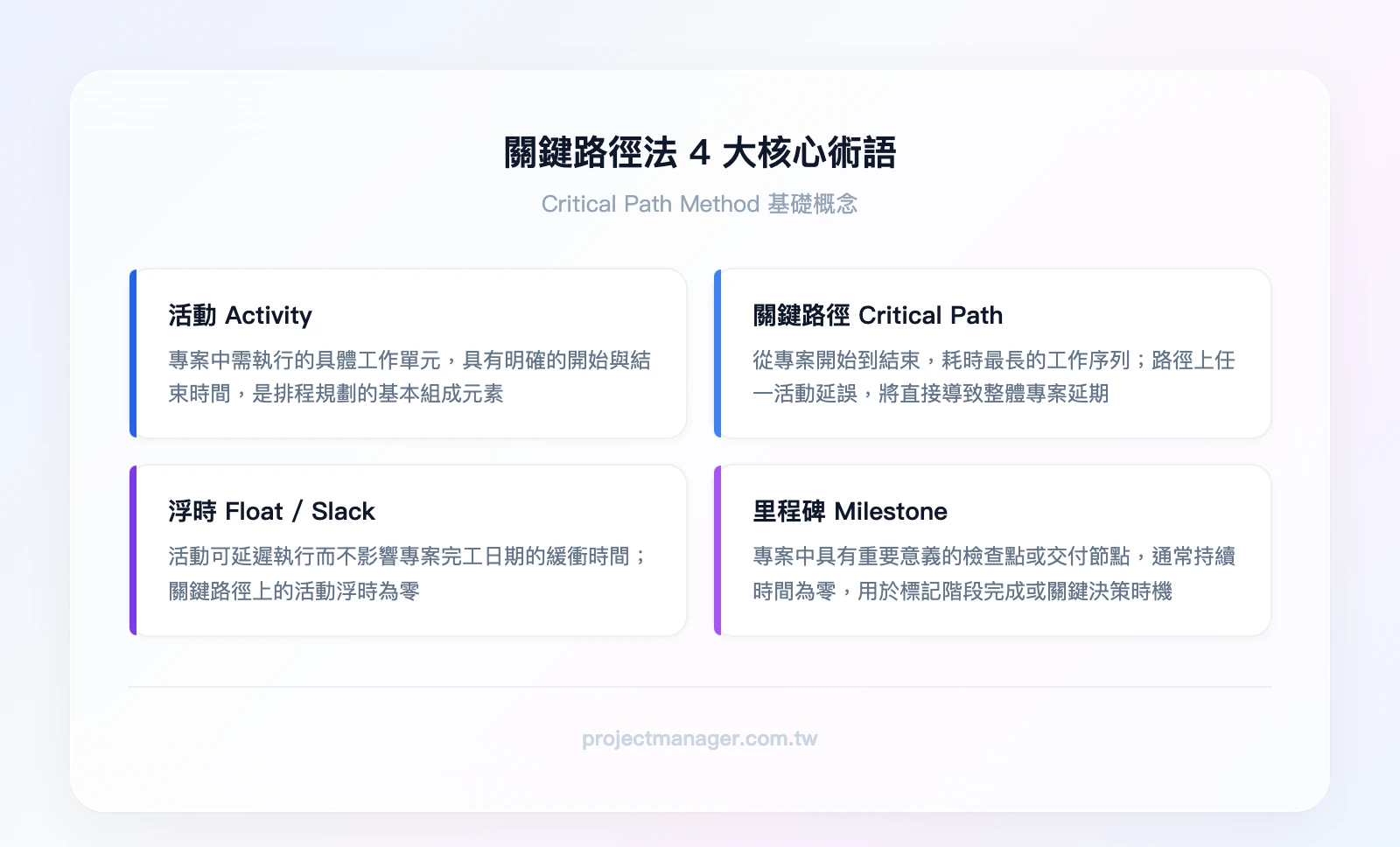

常見關鍵詞解釋:
– 活動(Activity):專案中的一項具體工作。
– 里程碑(Milestone):專案中重要的節點或階段性成果。
– 浮時(Float/Slack):某活動可延遲而不影響專案總工期的時間。關鍵路徑上的活動浮時為零。
關鍵路徑法的核心在於視覺化專案結構、明確掌握時程瓶頸,並協助管理者聚焦於真正影響專案進度的關鍵任務。
關鍵路徑法的基本步驟與流程
關鍵路徑法的操作流程包含以下步驟:
1. 列出所有活動與前後關係
將專案拆解為所有必要的活動,並標註每個活動的前置條件(哪些活動必須先完成)。
2. 建立網路圖
以節點(代表活動)及箭線(代表活動間的依賴關係)繪製專案網路圖,清楚呈現活動間的邏輯順序。
3. 估算各活動工期
為每個活動預估所需的工作天數或工時。
4. 計算早開始/早結束與晚開始/晚結束時間
自專案起點開始,計算每個活動最早可開始與結束的時間(前推法);再從終點反推,計算最晚可開始與結束的時間(後推法)。
5. 找出關鍵路徑
將所有路徑的總工期相加,找出總工期最長且浮時為零的路徑,即為關鍵路徑。
6. 持續監控與調整
專案執行過程中,持續監控關鍵路徑上的活動進展,必要時調整資源或工期以確保專案如期完成。
實用小技巧
- 可利用甘特圖輔助視覺化時程安排。
- 遇到專案變動時,應重新計算關鍵路徑。
關鍵路徑法的應用場景
關鍵路徑法廣泛應用於各種需要嚴格時程控管的專案,常見行業包括:
- 建築與土木工程:如大型建案、橋樑施工。
- 製造業:新產品開發、產線規劃。
- 資訊科技:軟體開發、系統導入。
- 醫療與研發:藥品研發、臨床試驗。
- 金融與保險:新系統上線、合規專案。
適用情境
- 專案結構明確、活動關係可清楚界定。
- 工期可合理預估,且資源分配彈性較大。
不適用情境
- 專案高度不確定、活動間依賴關係複雜且常變動。
- 工期難以預測,或資源受限無法靈活調度。
產業案例

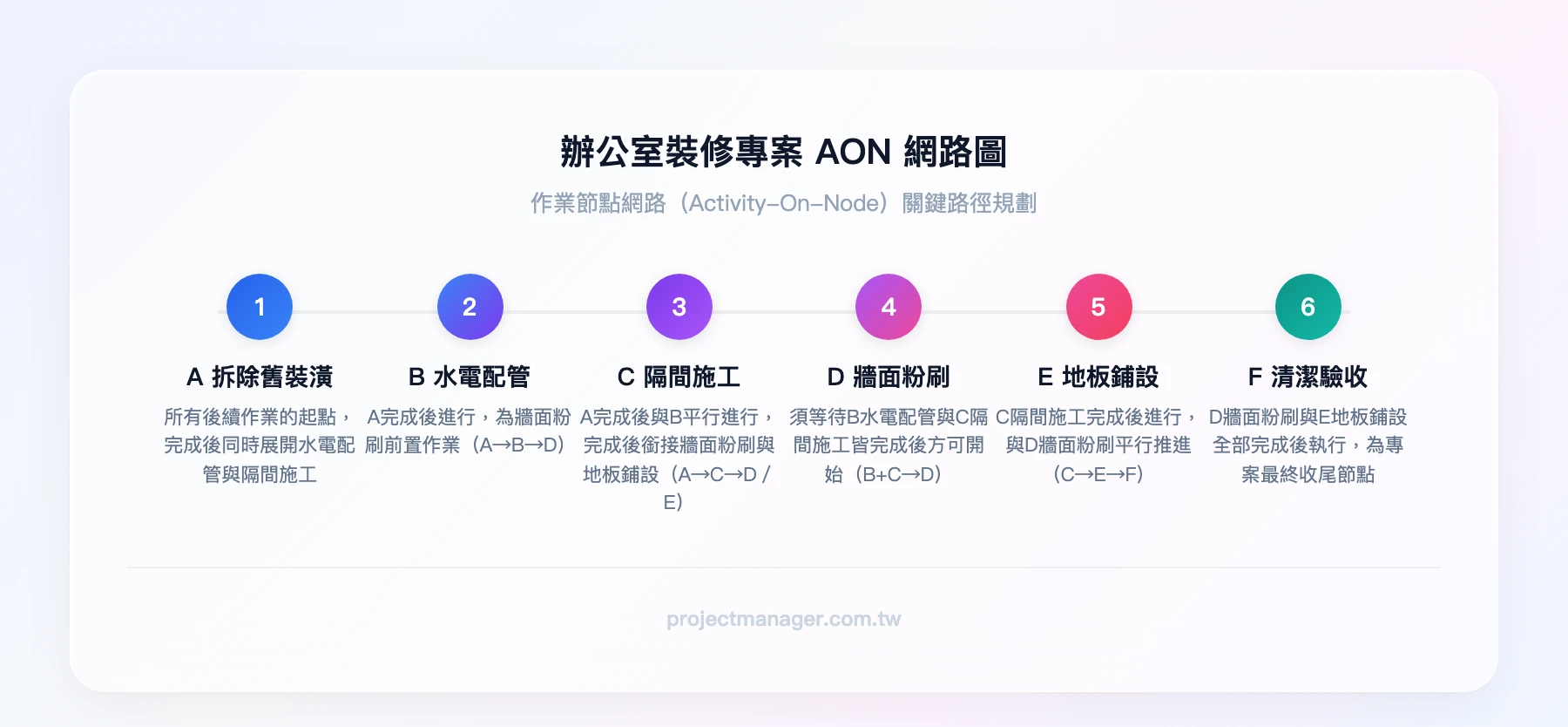

某建築公司承接一棟辦公大樓建案,專案經理利用關鍵路徑法列出所有施工步驟(如基礎工程、結構施工、內裝、驗收等),明確標註每步驟的前後關係與工期,最終找出影響完工日的關鍵路徑,並針對關鍵活動加強監控與資源配置,確保如期交屋。
關鍵路徑法的優勢與限制
優勢
- 視覺化專案結構:網路圖與甘特圖讓時程一目了然,便於溝通協調。
- 聚焦關鍵活動:幫助管理者將有限資源投入真正影響專案進度的工作。
- 預測專案完工時間:可準確計算最短完工期,及早發現潛在延誤風險。
- 彈性調整資源:透過浮時分析,靈活調度非關鍵活動的資源。
限制
- 假設工期固定:無法直接反映活動工期的不確定性,遇到變動需重新計算。
- 計算複雜度高:大型專案活動眾多,手動計算容易出錯,需借助專業軟體。
- 忽略資源限制:標準CPM未考慮資源瓶頸,需搭配資源配置分析。
與其他方法比較
- PERT法:適用於工期不確定的專案,透過三點估算法計算預期工期。
- 甘特圖:強調時程視覺化,但不呈現活動間依賴關係。
改進方式
- 結合資源限制專案排程(如資源平衡、資源分配演算法)。
- 搭配專案管理軟體自動計算與即時更新。
關鍵路徑法常見問題(FAQ)
什麼是浮時?如何計算?
浮時(Float/Slack)是指某活動可延遲而不影響專案總工期的時間。計算方式為:
浮時 = 最晚開始時間 – 最早開始時間
關鍵路徑上的活動浮時為零。
關鍵路徑會隨專案進行而改變嗎?
會。當活動工期或依賴關係變動時,關鍵路徑可能改變,因此需定期重新計算。
關鍵路徑法能否應對資源受限的情況?
標準CPM未考慮資源限制,需結合資源平衡等方法或專案管理軟體輔助。
關鍵路徑法適合多大規模的專案?
適用於中大型、結構明確的專案。小型專案可簡化應用。
若活動工期無法精確預估,該怎麼辦?
可考慮採用PERT法,利用樂觀、悲觀與最可能工期估算平均值。
關鍵路徑法實際案例解析
以下以一個簡單的專案為例,說明如何找出關鍵路徑:
專案活動列表
活動 | 前置活動 | 工期(天) |
---|---|---|
A | 無 | 2 |
B | A | 4 |
C | A | 3 |
D | B, C | 2 |
步驟解析
-

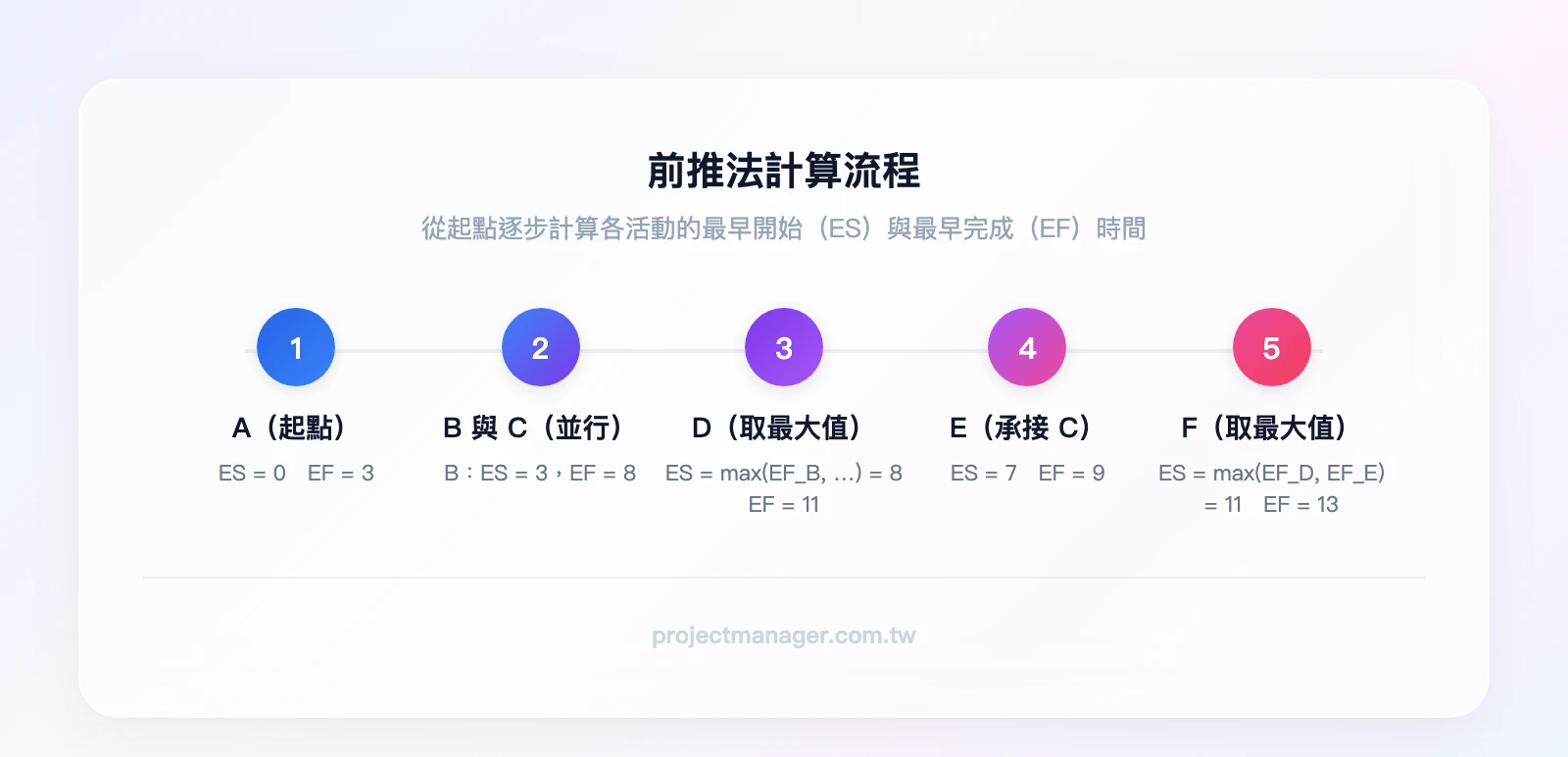

繪製網路圖
-
計算各路徑工期
- 路徑1:A → B → D = 2 + 4 + 2 = 8天
-
路徑2:A → C → D = 2 + 3 + 2 = 7天
-
找出關鍵路徑

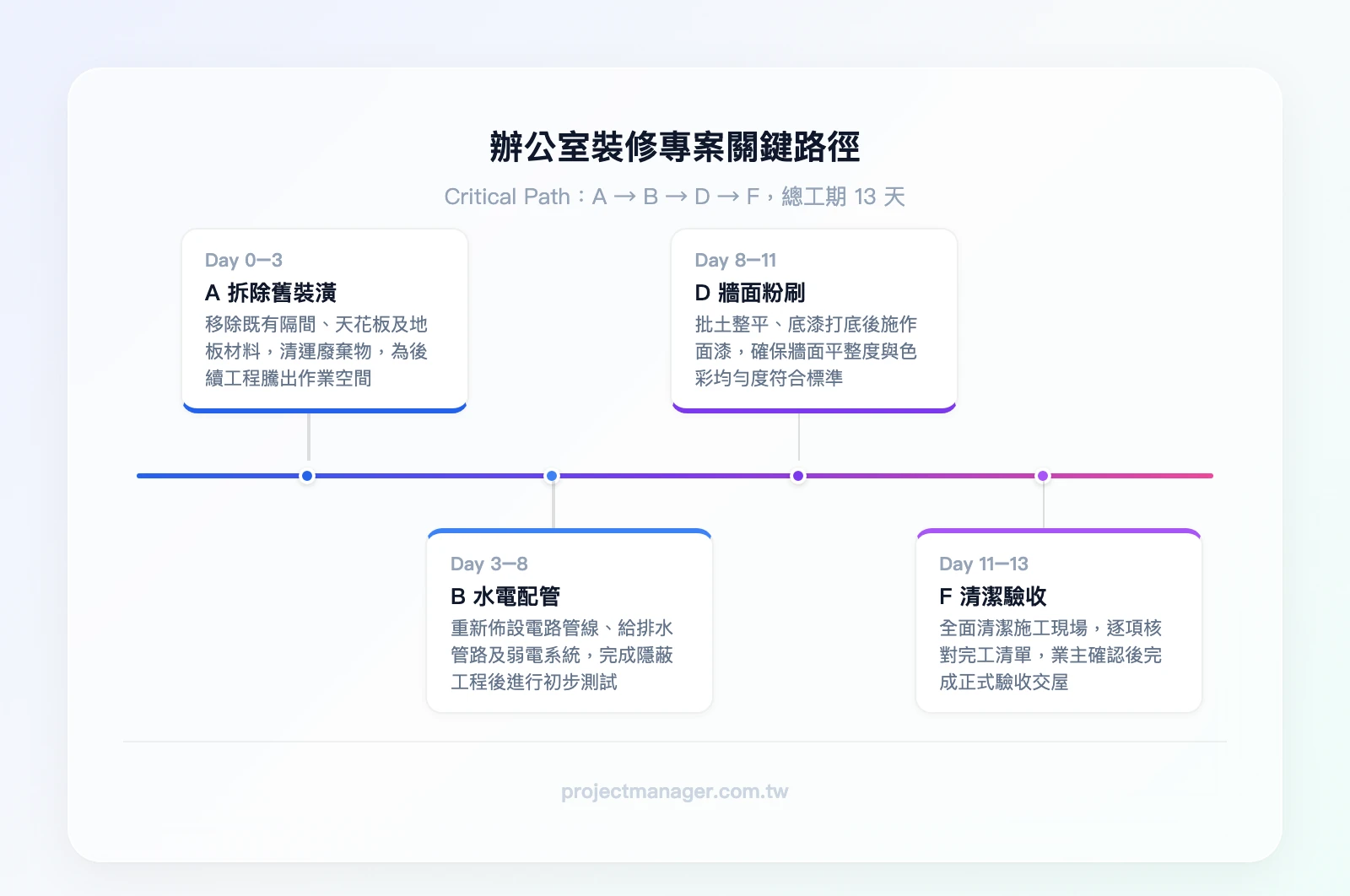

最長路徑為A → B → D(8天),此即為關鍵路徑。
若B或D延遲,整個專案將延誤。
實務應用建議
- 對關鍵路徑上的活動加強監控,必要時增加資源。
- 非關鍵路徑活動可適度調整時程,以支援關鍵活動。
關鍵路徑法與專案管理工具
現代專案管理軟體大幅簡化了關鍵路徑法的應用流程。以 Monday.com 為例,使用者可透過拖曳方式建立活動、設定依賴關係,系統自動計算並標示關鍵路徑,並可視覺化呈現於甘特圖上,方便即時追蹤進度。
ClickUp 及 Notion 也支援專案時程管理與依賴關係設定,適合不同規模與複雜度的專案團隊。
適用情境與優點
- 多人協作、活動繁多的專案,能快速調整時程與資源配置。
- 自動化計算減少人為錯誤,提升專案控管效率。
- 支援即時更新,方便應對專案變動。
結論與行動建議
關鍵路徑法是專案時程管理的核心方法之一,能有效協助團隊掌握專案進度、聚焦關鍵任務,並預防延誤風險。建議專案經理與團隊領導可結合專業管理軟體,提升規劃與控管效率,讓專案如期高品質完成。
