【預算控制】4大方法+完整執行流程|公式範例與工具比較

讀完這篇你能掌握零基預算、滾動預算等4大預算控制方法,學會差異分析公式與判讀邏輯,並依團隊規模選擇適合的預算控管工具與流程。
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

預算控制是組織在既定財務目標下,透過預算編製、執行監控、差異分析與調整修正的循環流程,確保實際支出不偏離計畫並達成經營目標。 本文完整解析 4 大預算控制方法(零基預算、滾動預算、彈性預算、增量預算)、4 步驟執行流程含公式範例,以及 3 種團隊規模的實務做法與工具比較表。

預算控制的定義與核心概念

預算控制(Budget Control)不只是「控制花多少錢」這麼簡單。它是一套系統化的管理機制,涵蓋從預算編製、即時監控、差異分析到調整修正的完整循環。預算控管的核心在於:讓每一筆資源投入都能被追蹤、被評估、被優化。

舉個直觀的例子:你規劃了一場行銷活動預算 NT$50 萬,執行到一半發現廣告投放成本上升,實際花了 NT$60 萬,差異 +NT$10 萬。如果沒有預算控制機制,你可能到活動結束才發現超支;但如果有即時監控和差異分析流程,執行中期就能啟動調整——這就是預算控制的價值。

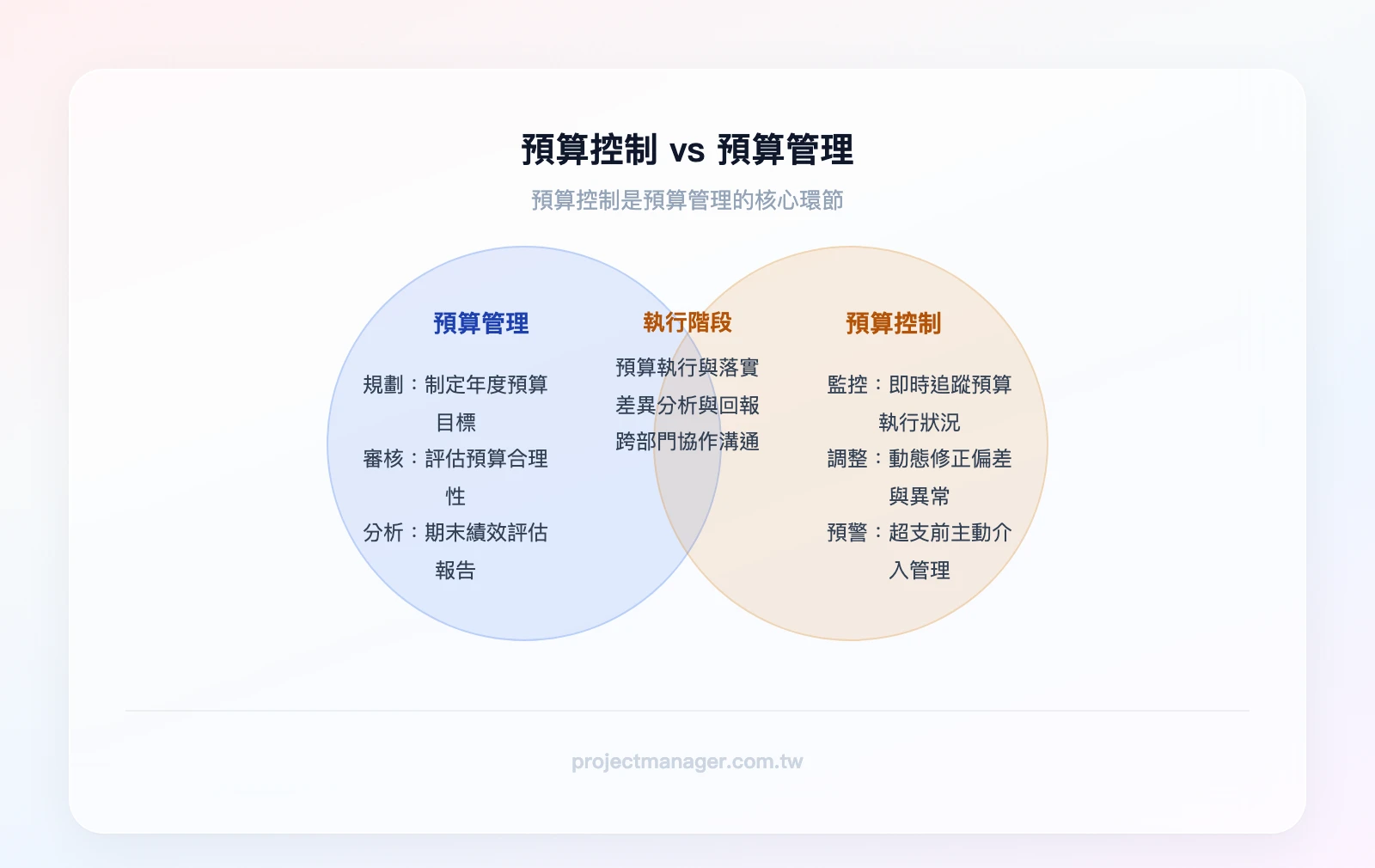

預算控制 vs 預算管理的關係:預算管理(外圈)包含規劃、審核、執行、分析;預算控制(內圈)聚焦於執行過程中的監控與調整,是預算管理的核心環節
▲ 預算控制 vs 預算管理的關係:預算管理(外圈)包含規劃、審核、執行、分析;預算控制(內圈)聚焦於執行過程中的監控與調整,是預算管理的核心環節

預算控制 vs 預算管理:一張表看清差異

很多人把「預算控制」和「預算管理」混為一談,但兩者的範疇和角色定位有明確差異:

比較維度預算管理預算控制
範疇完整管理體系(規劃→審核→執行→分析→改善)聚焦執行層的監控與調整
時間軸涵蓋年度/季度的完整預算週期聚焦預算執行期間的即時追蹤
主要負責角色CFO、財務長、預算委員會專案經理、部門主管、財務分析師
核心工具ERP 系統、財務規劃軟體儀表板、差異分析報表、警示系統
決策層級策略層(要不要做、做多大)執行層(怎麼做、如何調整)

簡單來說:預算管理是「從頭到尾的財務規劃體系」,預算控制是「確保計畫落地不走偏的執行機制」。 預算控管是預算管理中最核心、也是專案經理日常最常接觸的環節。

預算控制的三個核心目的

1. 財務穩健——確保資源不被浪費

一家 30 人的軟體公司同時進行 4 個開發專案,如果沒有預算控制,A 專案可能悄悄吃掉 B 專案的人力預算,導致 B 專案延期。預算控制讓每個專案的資源邊界清晰可見,避免「搶資源」的內耗。

2. 風險預警——異常早發現、早處理

建築工地的鋼筋價格突然上漲 15%,如果預算控制機制設定了「材料費超出 5% 即觸發黃燈警示」,採購部門就能在第一時間啟動替代方案或重新議價,而不是等到季末結算才發現超支。

3. 績效連結——把錢花在刀口上

透過預算差異分析,管理層可以發現哪些部門的資源投入產出比最高。例如,行銷部門花了 NT$50 萬帶來 NT$300 萬營收,而另一個部門花了同樣預算只帶來 NT$80 萬——這些數據能直接影響下一季的策略規劃與資源分配決策。

預算控制的四種主要方法

選擇正確的預算控制方法,決定了你的預算機制能否真正發揮作用。以下四種方法的選擇取決於你的組織規模、業務穩定性和財務團隊能力。

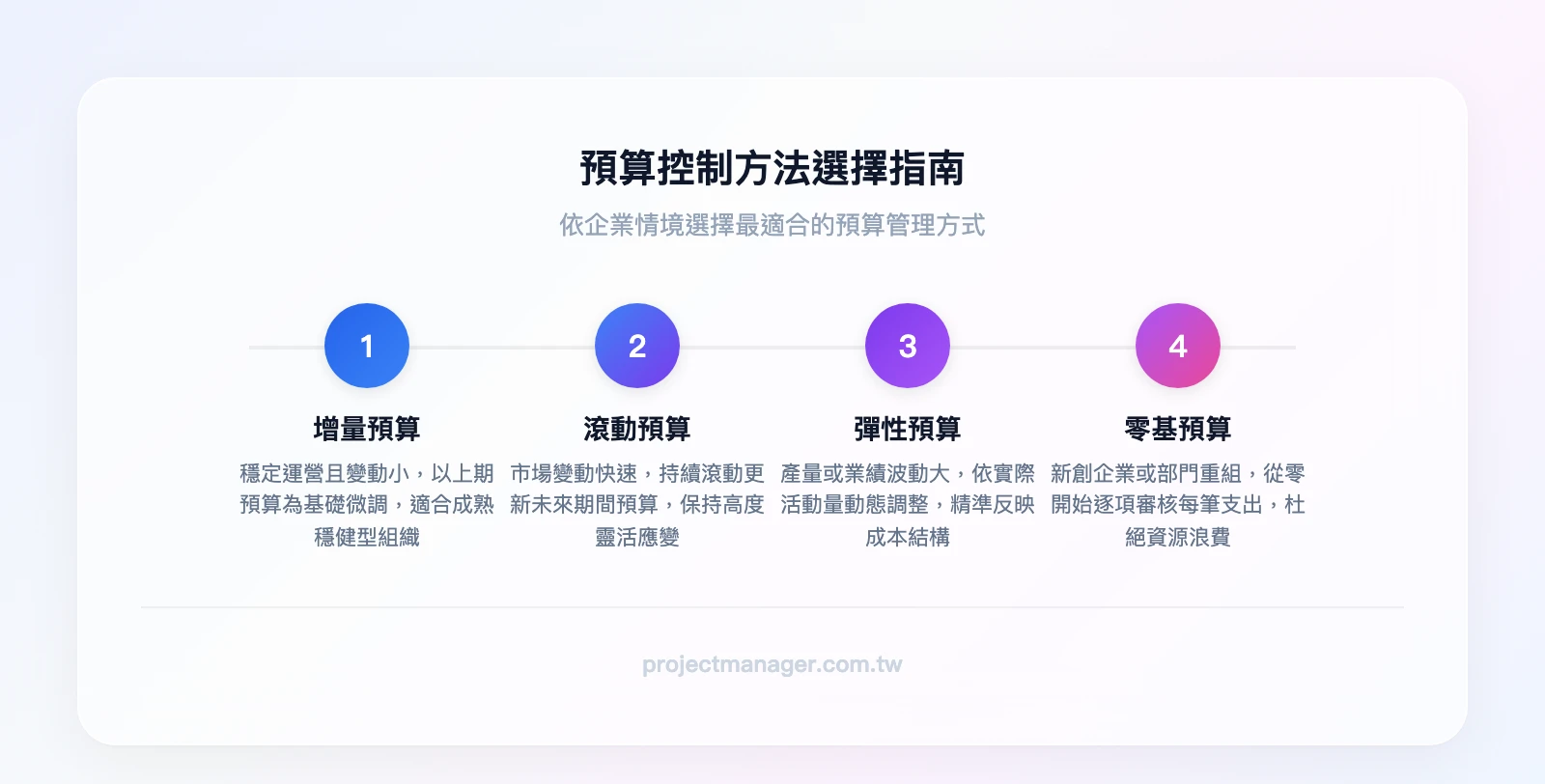

預算控制方法選擇指南:穩定運營且變動小→增量預算;市場變動快速→滾動預算;產量/業績波動大→彈性預算;新創或部門重組→零基預算
▲ 預算控制方法選擇指南:穩定運營且變動小→增量預算;市場變動快速→滾動預算;產量/業績波動大→彈性預算;新創或部門重組→零基預算

零基預算(Zero-Based Budgeting)

零基預算的核心邏輯是:每一筆支出都從零開始論證,不因為「去年有編」就自動延續。 每個部門必須重新說明每項支出的必要性和預期效益。

適用情境:

  • 新創公司在資金有限的情況下,需要確保每一塊錢都花在最關鍵的地方
  • 企業進行部門重組或策略轉型時,需要重新檢視所有支出結構
  • 組織發現「預算膨脹」問題嚴重——每年預算只增不減,但效益沒有對應成長

優點: 能徹底消除不必要的支出慣性,迫使每個部門思考「這筆錢真的需要嗎?」

缺點: 編製過程極為耗時。一家 50 人的公司用零基預算,光是各部門的支出論證就可能花 4-6 週。

台灣企業常見應用: 科技新創在 A 輪融資後重新規劃資源分配時,常採用零基預算來確保資金用在產品開發而非行政膨脹。

滾動預算(Rolling Forecast)

滾動預算打破了「年初編一次、用一整年」的傳統模式。它的做法是:每個月(或每季)更新未來 12 個月的預測,讓預算永遠是「活的」。

操作邏輯:假設你在 1 月編了 1-12 月的預算。到了 2 月,你不只檢討 1 月的執行結果,還會把預測往後延伸到隔年 2 月——所以你永遠有一份「未來 12 個月」的財務預測。

適用情境:

  • 電商產業:促銷檔期、流量變化快速,靜態預算根本跟不上
  • 科技業:產品開發週期短,市場需求變動大
  • 任何面臨高度不確定性的產業(例如後疫情時代的旅遊業)

優點: 預算始終反映最新的市場狀況,決策品質更高。

缺點: 需要持續投入分析資源,對財務團隊的負擔較大。建議搭配自動化工具降低維護成本——例如在 monday.com 上建立月度預算更新的自動化流程,每月自動提醒各部門更新預測數字,並彙整到統一的財務儀表板。

彈性預算(Flexible Budget)

彈性預算的核心概念是:預算基準會隨著實際產量或業績水準自動調整。 它不是一個固定數字,而是一個「公式」。

舉例:一家工廠的預算不是「本月生產成本 NT$500 萬」,而是「每生產 1,000 單位,變動成本 NT$200/單位 + 固定成本 NT$100 萬」。如果實際產量是 3,000 單位,預算基準就自動調整為 NT$160 萬(3,000 × NT$200 + NT$100 萬)。

適用情境:

  • 製造業:產量隨訂單波動,固定預算無法反映真實效率
  • 業務團隊:業績目標會影響獎金、差旅等變動支出
  • 任何「產出量」會顯著影響成本結構的部門

優點: 差異分析更精準——你比較的是「在同樣產量下,成本是否合理」,而不是拿不同產量的數字硬比。

缺點: 需要先區分「可控成本」與「不可控成本」、「固定成本」與「變動成本」,前期分析工作量大。

增量預算(Incremental Budgeting)

增量預算是最傳統也最常見的方法:以上年度實際數據為基礎,依據預期變化加減一定比例。 例如「去年行銷預算 NT$200 萬,今年預計成長 10%,所以編 NT$220 萬」。

適用情境:

  • 營運穩定、業務模式成熟的傳統企業
  • 政府機關、公部門的年度預算編製
  • 變動幅度小、可預測性高的部門(如行政、總務)

優點: 編製速度快、容易理解、各部門接受度高。

缺點: 最大風險是「預算膨脹」——每年只加不減,低效率的支出被自動延續。如果連續 3 年都用增量預算且缺乏檢討機制,組織很容易累積大量「因為去年有所以今年也有」的無效支出。

建議: 即使採用增量預算,也應該每 2-3 年進行一次零基預算式的全面檢討,清理累積的無效支出。設定明確的目標來衡量每筆預算的產出,是避免膨脹的關鍵。

方法最適合編製難度靈活度主要風險
零基預算新創、轉型期★★★★★★★★★耗時過長
滾動預算電商、科技業★★★★★★★★★分析資源需求大
彈性預算製造業、業務團隊★★★★★★★★成本分類前期工作量大
增量預算穩定運營企業★★★★預算膨脹

預算控制的完整執行流程

無論你選擇哪種預算方法,執行流程都遵循相同的四步驟循環。以下每個步驟都包含具體做法、常見卡關點和對應解法。

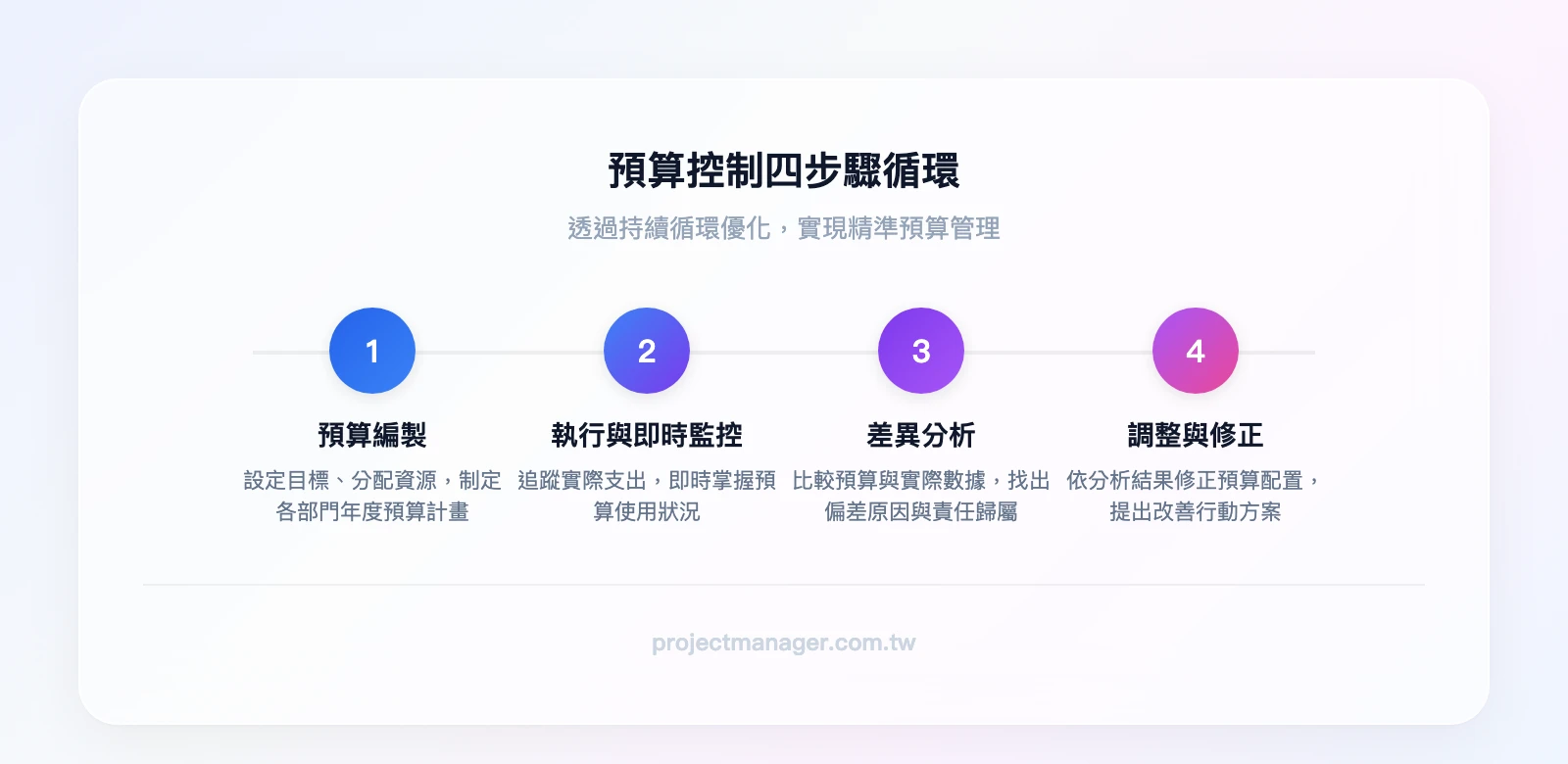

預算控制四步驟循環:預算編製→預算執行與即時監控→預算差異分析→預算調整與修正→回到預算編製
▲ 預算控制四步驟循環:預算編製→預算執行與即時監控→預算差異分析→預算調整與修正→回到預算編製

Step 1 預算編製——如何讓各部門的數字可信

預算編製是整個預算控制流程的起點,也是最容易出問題的環節。如果編製階段的數字就不可靠,後續的監控和分析都會失去意義。

具體步驟:

  1. 蒐集歷史數據: 調出過去 2-3 年的實際支出數據,作為編製基礎。重點不只是看總數,還要看趨勢——哪些項目逐年增加?哪些已經不再需要?
  2. 設定各部門預算上限: 根據組織整體財務目標,由上而下設定各部門的預算框架。例如「今年總預算成長不超過 8%,各部門在此框架內編製」。
  3. 跨部門協調會議: 這是最關鍵的步驟。各部門提出需求後,必須在會議中說明每筆重大支出的必要性和預期效益。建議使用企劃書格式來規範各部門的預算提案。
  4. 管理層審核定案: 最終由管理層審核各部門預算,確認整體數字符合組織策略方向。

常見卡關:部門虛報預算

這是所有企業都會遇到的問題——部門主管為了「留餘裕」,把預算往上灌水 10-20%。應對方式:

  • 設定說明義務: 超過一定金額(例如 NT$50 萬)的單項支出,必須附上效益說明和歷史數據對照
  • 歷史數據比對: 如果某部門去年實際只花了預算的 70%,今年又要求增加 15%,財務部門有權要求說明
  • 預算答辯制度: 讓各部門在跨部門會議上公開說明預算需求,同儕壓力能有效抑制虛報

工具操作:monday.com 上建立預算編製協作看板,每個部門一個群組,欄位包含「預算項目」「申請金額」「歷史數據」「效益說明」「審核狀態」。設定自動化規則:當審核狀態變更為「需補充說明」時,自動通知該部門主管。這樣整個編製流程的進度一目了然,不用靠 Email 來回追蹤。

monday dashboard
⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

實務案例: 一家製造業公司有生產、採購、品管、行銷、行政 5 個部門,過去預算編製靠 Email 傳 Excel 來回修改,光是版本對齊就花 2 週。改用 monday.com 的協作看板後,所有部門在同一個平台上填寫和修改預算,財務部門即時審核並標註問題,整個編製流程從 5 週縮短到 3 週。

Step 2 預算執行與即時監控——不要等到月底才看數字

預算編好之後,最常見的錯誤就是「放著不管,月底再看」。等到月底發現超支,往往已經來不及調整。

具體做法:

  • 設定監控頻率: 依專案性質決定——短期專案(3 個月內)建議每週檢視;長期專案建議至少每兩週檢視一次;日常營運預算每月檢視
  • 建立預算警示門檻:
  • 🟢 綠燈:執行率在 85%-105% 之間,正常範圍
  • 🟡 黃燈:單項支出超出預算 5%,需要關注並記錄原因
  • 🔴 紅燈:單項支出超出預算 10% 或累計超支達 NT$10 萬,必須啟動差異分析並提交報告
  • 指定單一數據來源: 禁止各部門各自維護不同版本的預算追蹤表。所有數據必須匯入同一個平台,避免「你的數字和我的數字對不上」的問題

常見卡關:數據來源不一致

這是中型團隊最頭痛的問題。行銷部門用 Google Sheets 記帳、採購部門用 Excel、財務部門用 ERP——三套數字永遠對不上。解法很直接:選定一個平台作為唯一的預算追蹤來源,其他系統的數據透過匯入或 API 整合進來。

工具操作: ClickUp 的 Dashboard 功能可以建立預算燃盡視圖——把預算總額設為起點,每筆實際支出自動扣減,圖表會即時顯示「預算還剩多少」和「按目前速度會不會超支」。搭配 Custom Fields 設定預算欄位,每個任務都能標註預算類別和金額,匯總後自動計算各類別的執行率。

ClickUp 儀表板
⭐ 全球 200 萬團隊使用 ★★★★½ 4.6

ClickUp 全方位工作平台

  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤,一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖
  • ⚡ 自動化 + AI 寫作助手內建
  • 💰 免費版功能超豐富,個人使用完全夠用

免費版不限任務數 · 不需信用卡

Step 3 預算差異分析——看懂數字背後的原因

發現預算偏差只是第一步,更重要的是搞清楚「為什麼偏差」。差異分析不是為了追究責任,而是為了做出正確的下一步決策。

核心公式:

  • 預算差異 = 實際支出 − 預算金額
  • 執行率 = (實際支出 ÷ 預算金額)× 100%
  • CPI(成本績效指數) = 預算價值(EV)÷ 實際成本(AC)

CPI 是專案管理中最常用的成本效率指標:CPI > 1 表示成本控制良好(花得比預期少);CPI < 1 表示成本超支;CPI = 1 表示完全符合預算。如果你想更全面地追蹤專案進度與成本的關係,可以搭配 S 曲線來視覺化呈現。

判讀邏輯:有利差異 vs 不利差異

  • 有利差異(Favorable Variance): 實際支出低於預算。但不一定是好事——可能是因為某項工作根本沒做,而不是因為省錢
  • 不利差異(Unfavorable Variance): 實際支出高於預算。但也不一定是壞事——可能是因為抓住了一個高回報的市場機會

關鍵在於區分結構性原因一次性原因

  • 結構性原因: 原物料長期漲價、人力市場薪資上調、匯率持續變動——這類原因會持續影響未來預算,需要修正預算基準
  • 一次性原因: 設備臨時故障維修、一次性的法律諮詢費——這類原因不會重複發生,記錄即可,不需要調整預算

責任分工: 差異分析要有效運作,必須明確劃分三方職責:

  • 財務部門: 負責監控數據、產出差異分析報表、審核數據合理性
  • 業務部門(專案經理/部門主管): 負責執行預算、即時回報異常、提供差異原因說明
  • 管理層: 負責審核重大差異、核准預算調整、做出資源重新分配的決策

這三方的協作節奏是:財務部門每週產出數據 → 業務部門在 48 小時內回報異常原因 → 超過決策門檻的差異提交管理層。缺少任何一方的參與,差異分析就會流於形式。

決策門檻建議: 差異超過 NT$10 萬或超過預算 10%(取較低者),需在 48 小時內提交差異分析報告。

實戰案例:

某公司行銷活動預算 NT$150 萬,其中廣告投放預算 NT$80 萬。執行到第三週,廣告費已花 NT$68 萬(預計此時應花 NT$50 萬),超支 NT$18 萬。

差異分析流程:
1. 確認差異值: NT$68 萬 − NT$50 萬 = +NT$18 萬(不利差異)
2. 計算執行率: 68 ÷ 50 × 100% = 136%(紅燈)
3. 追查原因: 發現 Facebook 廣告 CPM(每千次曝光成本)從 NT$150 上漲到 NT$210(結構性原因),同時有一筆 NT$5 萬的急件影片製作費(一次性原因)
4. 提出調整方案: 將部分廣告預算從 Facebook 轉移到 CPM 較低的 Google Display Network;影片製作費從活動雜支預算中調撥;向管理層申請追加 NT$8 萬廣告預算

整個分析在 48 小時內完成,避免了活動結束後才發現超支 NT$30 萬的窘境。

Step 4 預算調整與修正——何時該改預算、何時該改執行

這是預算控制中最需要判斷力的環節。不是所有偏差都需要修改預算,有時候問題出在執行面。

判斷框架:

情境該修正的是…具體做法
原物料長期漲價、市場結構性變化預算基準提出預算調整申請,更新預算數字
團隊執行效率低、流程有浪費執行流程檢討流程、重新分配資源、加強監控頻率
策略方向改變(如新增產品線)預算基準 + 執行流程重新編製該項目預算,同時調整執行計畫
一次性意外支出都不用改從預備金支出,記錄原因即可
外部環境高度不確定(如匯率劇烈波動)預算結構編列預備彈性預算:在原始預算外保留 5-10% 作為彈性空間,專門應對不可預測的變動因素

調整申請流程:

  1. 部門主管提出調整申請(含差異分析報告和調整方案)
  2. 財務部門審核數據合理性
  3. 管理層核准(超過一定金額需預算委員會審議)
  4. 更新預算基準並通知所有相關部門

常見卡關:頻繁調整導致預算失去約束力

如果每個月都在調整預算,預算就失去了「控制」的意義。防範機制:

  • 設定調整次數上限:例如每季最多調整 1 次(緊急情況除外)
  • 區分「預算調整」和「預算內調撥」:部門內不同項目之間的調撥不算調整,不需要走完整審核流程
  • 累計調整幅度超過原始預算 20% 時,必須重新編製該部門預算

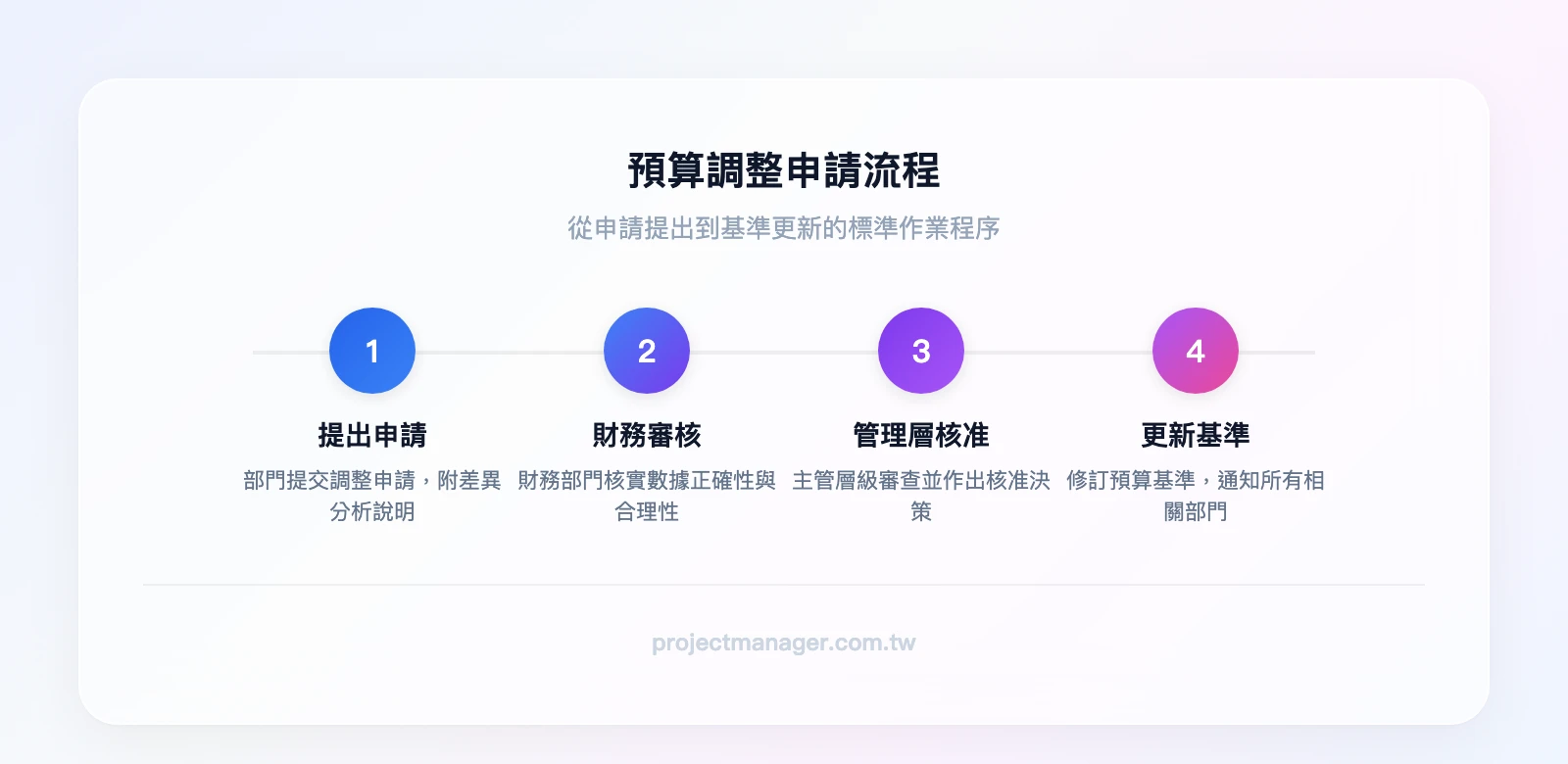

預算調整申請流程:部門提出申請含差異分析→財務部門審核數據→管理層核准→更新預算基準並通知相關部門
▲ 預算調整申請流程:部門提出申請含差異分析→財務部門審核數據→管理層核准→更新預算基準並通知相關部門

預算差異分析實戰——公式、指標與判讀範例

這個章節提供可以直接套用的計算框架和判讀邏輯,讓你不只會算數字,更能從數字中做出正確決策。

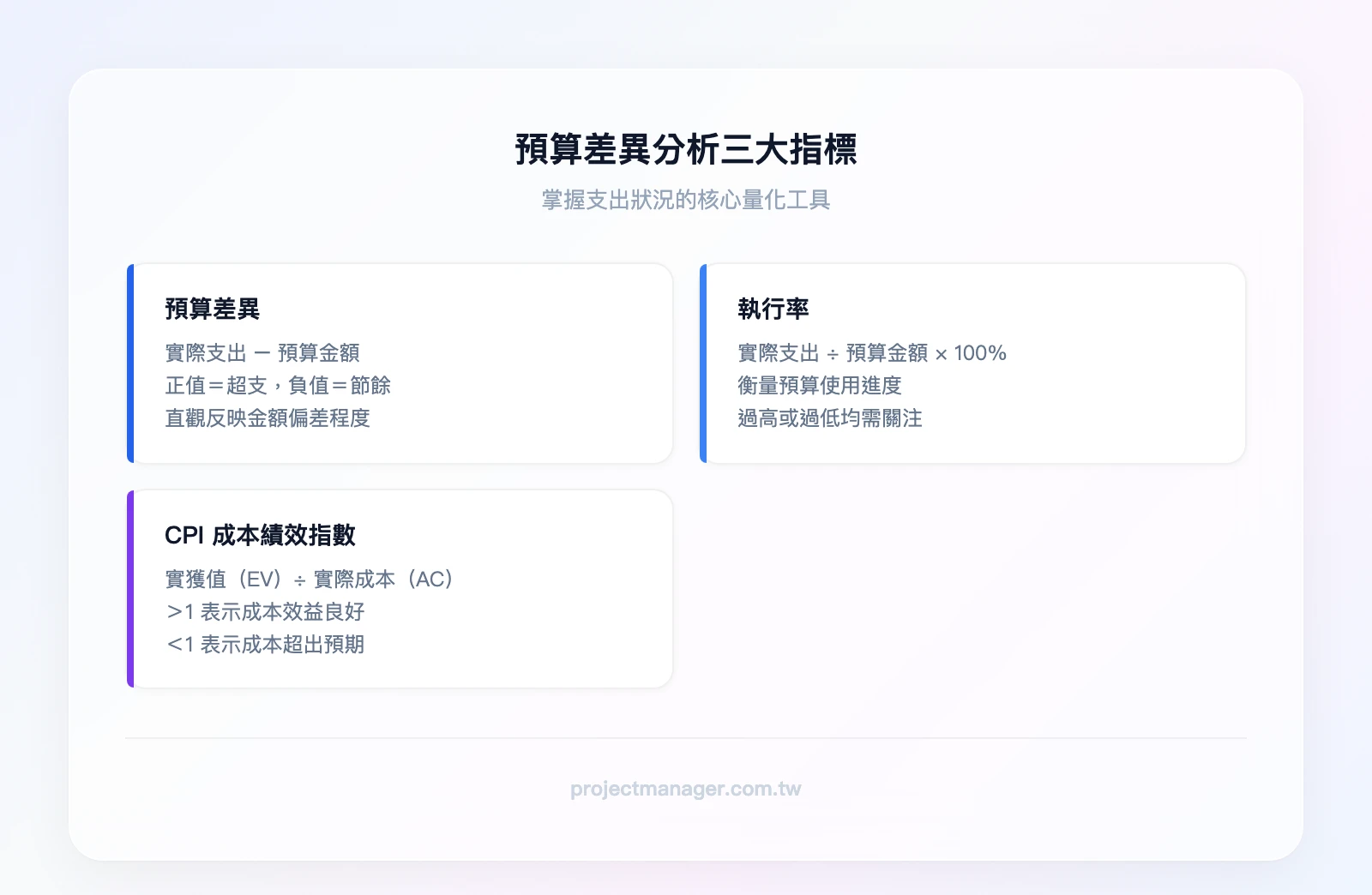

預算差異分析三大指標:預算差異(實際支出−預算金額)、執行率(實際÷預算×100%)、CPI成本績效指數(EV÷AC)
▲ 預算差異分析三大指標:預算差異(實際支出−預算金額)、執行率(實際÷預算×100%)、CPI成本績效指數(EV÷AC)

計算範例(含 NT$ 數字)

情境: 某軟體開發專案,總預算 NT$300 萬,目前已完成 60% 的工作量。

指標公式數值解讀
預算價值(EV)總預算 × 完成比例NT$300 萬 × 60% = NT$180 萬已完成工作的預算價值
實際成本(AC)實際已花費金額NT$200 萬實際花了多少
預算差異EV − ACNT$180 萬 − NT$200 萬 = −NT$20 萬超支 NT$20 萬
CPIEV ÷ AC180 ÷ 200 = 0.90每花 NT$1 只產出 NT$0.9 的價值
執行率AC ÷ 預算 × 100%200 ÷ 300 × 100% = 66.7%已用掉 66.7% 預算但只完成 60% 工作

這個案例的 CPI = 0.90,意味著如果不調整,專案完成時預計總成本為 NT$300 萬 ÷ 0.90 = NT$333 萬,超支 NT$33 萬。

執行率健康區間

執行率範圍狀態建議行動
85% 以下⚠️ 執行不足檢查是否有工作延遲或預算編製過高
85%-105%✅ 正常範圍維持現有監控頻率
105%-115%🟡 輕微超支加強監控、分析原因、準備調整方案
115% 以上🔴 嚴重超支立即啟動差異分析、提交管理層審核

差異分析判讀速查表

差異方向原因類型建議行動範例
不利差異(超支)結構性修正預算基準 + 調整採購策略原物料長期漲價
不利差異(超支)一次性從預備金支出,記錄原因設備臨時故障維修
不利差異(超支)執行效率檢討流程、加強監控加班費過高因排程不當
有利差異(節省)結構性評估是否下修預算,釋放資源供應商長期降價
有利差異(節省)一次性記錄即可,不調整預算某筆採購獲得一次性折扣
有利差異(節省)工作未完成⚠️ 警示!檢查進度是否落後預算沒花完但工作也沒做完

這張速查表的重點在最後一行:有利差異不一定是好事。 如果預算沒花完但工作也沒完成,那不是「省錢」,而是「進度落後」。這也是為什麼預算控制必須搭配進度追蹤一起看,單看財務數字會產生誤判。建議同時追蹤 OKR 或 KPI 來確保預算執行與績效目標一致。

不同規模團隊的預算控制實務

預算控制不是大企業的專利,但不同規模的團隊需要不同的做法。以下依團隊規模提供具體建議,讓你能對號入座。

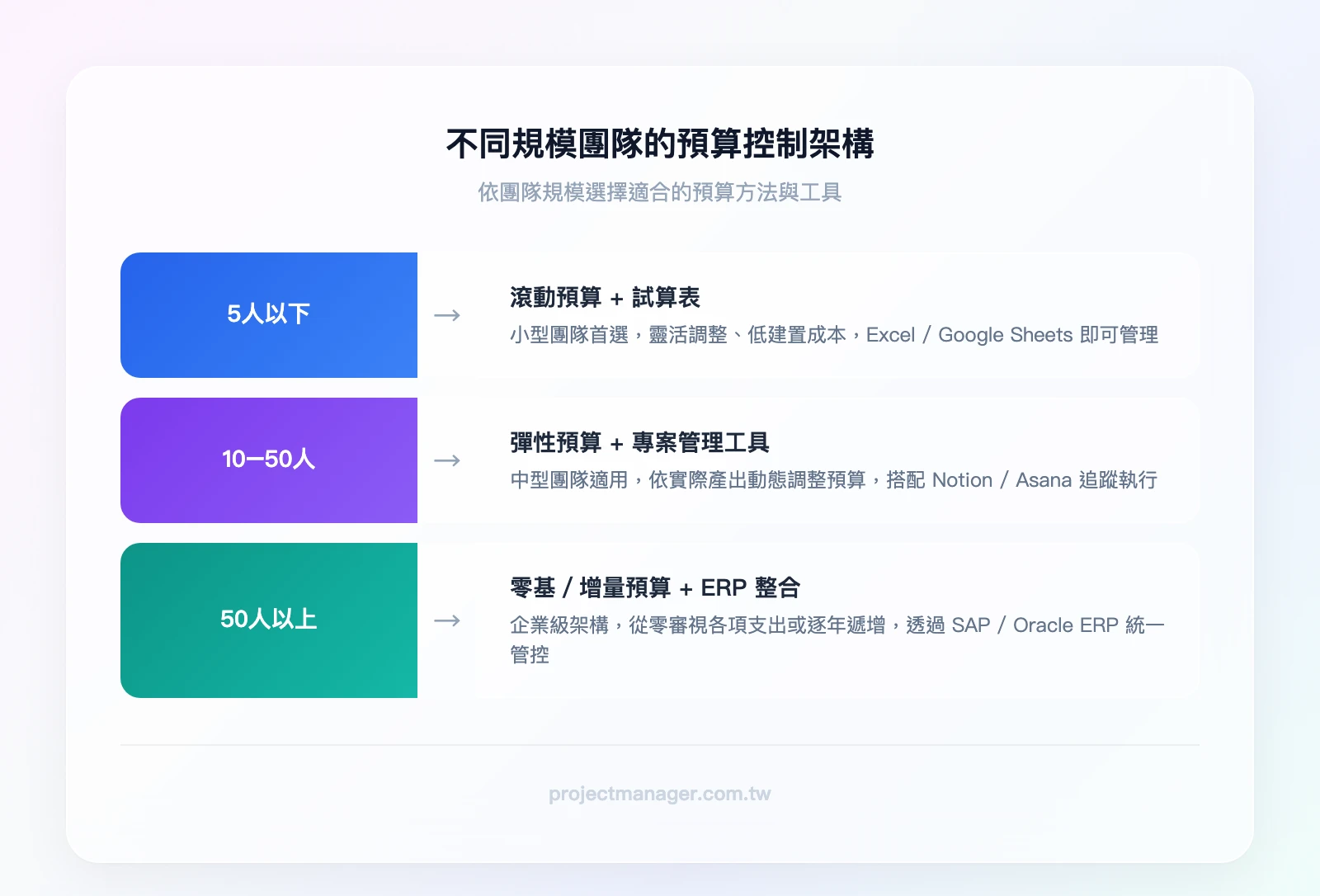

不同規模團隊的預算控制架構:5人以下小型團隊(滾動預算+試算表)、10-50人中型團隊(彈性預算+專案管理工具)、50人以上企業(零基/增量預算+ERP整合)
▲ 不同規模團隊的預算控制架構:5人以下小型團隊(滾動預算+試算表)、10-50人中型團隊(彈性預算+專案管理工具)、50人以上企業(零基/增量預算+ERP整合)

5 人以下小型團隊/新創公司

建議方法: 滾動預算 + Google Sheets

對小型團隊來說,預算控制的第一優先是現金流監控,而不是損益控制。你可能還沒有穩定的收入,但你一定知道帳戶裡還有多少錢、每月固定支出多少、還能撐幾個月。

重點做法:

  • 每週更新一次現金流預測(只需要 30 分鐘)
  • 設定「現金水位警戒線」:當帳戶餘額低於 3 個月固定支出時,立即啟動節流措施
  • 所有超過 NT$5,000 的支出需要創辦人/負責人核准

實務案例: 一家 3 人電商新創,月營收 NT$30-50 萬,固定支出(租金、薪資、平台費)約 NT$25 萬。他們用 Google Sheets 建了一張簡單的現金流追蹤表:每天記錄收入和支出,每週更新未來 8 週的現金預測。當預測顯示第 6 週現金會低於 NT$75 萬(3 個月固定支出)時,立即暫停非必要的廣告投放,成功避免了一次現金流危機。

這個階段不需要複雜的工具,但如果團隊開始成長到 5 人以上,就該考慮導入專案管理工具來統一追蹤預算。

10-50 人中型團隊

建議方法: 彈性預算 + monday.com 或 ClickUp

中型團隊的預算控制挑戰在於:部門開始分化,但還沒有專職財務團隊。 這時候需要建立「部門預算責任制」——每個部門主管對自己的預算負責,但所有數據匯入同一個平台。

重點做法:

  • 建立部門預算責任制:每個部門主管是該部門預算的「第一負責人」
  • 月度預算檢討會議標準化:每月第一週召開,格式固定(上月執行率 → 差異分析 → 下月預測)
  • 設定優先順序機制:當預算緊縮時,哪些支出可以砍、哪些不能動

實務案例: 一家 25 人的行銷代理商同時管理 8 個客戶專案,每個專案都有獨立預算。過去用 Excel 追蹤,經常發生「A 專案的設計師被借去支援 B 專案,但人力成本還算在 A 專案」的混亂。

導入 monday.com 後,每個專案建立獨立看板,設定 Budget Column 追蹤預算。PM 在 monday.com 的 Dashboard 上建立了一個「全專案預算總覽」,一眼就能看到 8 個專案的預算健康度。當某個專案的執行率超過 90% 但進度只有 70% 時,系統自動發送紅燈警示給 PM 和部門主管,讓他們在週會前就能準備調整方案。

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

50 人以上企業

建議方法: 零基預算或增量預算 + ERP 整合

大型企業的預算控制需要更正式的治理結構,包括預算委員會、多層審核流程、以及與 ERP 系統的深度整合。

重點做法:

  • 設置預算委員會:由 CFO 主持,各部門主管參與,負責年度預算審核和重大調整決策
  • 建立財務部門與業務部門的協作機制:財務提供數據分析,業務提供市場判斷,雙方共同決策
  • 週度/月度預算追蹤報告標準化:格式統一、指標統一、報告時間統一

實務案例(改寫自原文建築案例): 某建築公司承接一棟總預算 NT$3.2 億的住宅建案,工期 18 個月。專案初期即制定詳細的預算分解結構(Budget Breakdown Structure),涵蓋 12 個主要成本類別:結構工程、水電工程、裝修工程等。

專案經理每週在 monday.com 上更新各類別的實際支出,並與預算基準比對。第 6 個月時,鋼筋價格因國際市場波動上漲 12%,結構工程預算出現 NT$380 萬的不利差異。由於預算控制機制的即時監控,專案經理在超支發生的第一週就啟動了差異分析:

  1. 確認原因為結構性(國際鋼價上漲,短期不會回落)
  2. 與採購部門協調,鎖定未來 3 個月的鋼筋採購價格
  3. 向預算委員會申請追加 NT$250 萬結構工程預算
  4. 同時從裝修工程預算中調撥 NT$130 萬(因設計變更省下的費用)

最終專案在總預算 +2.3% 的範圍內完工,遠低於業界平均的 8-15% 超支率。這個結果的關鍵不是「不超支」,而是「早發現、早處理」。

撰寫專案報告時,將預算差異分析納入固定章節,能讓管理層持續掌握財務健康度。

預算控制工具比較與選擇建議

以下比較三種常見的預算追蹤方案,幫你依團隊規模和需求快速選擇。

比較維度Excel / Google Sheetsmonday.comClickUp
適用規模1-10 人5-200 人5-100 人
預算追蹤功能手動建立公式和圖表內建 Budget Column、自動加總Custom Fields 設定預算欄位
自動化程度無(純手動)高(自動警示、狀態變更觸發通知)高(自動化規則、Dashboard 即時更新)
協作功能基本(多人同時編輯)強(留言、標註、審核流程)強(留言、任務指派、文件附加)
預算警示需手動設定條件格式內建自動化規則,超支自動通知Dashboard 設定閾值警示
與財務系統整合手動匯入匯出API 整合、Zapier 連接API 整合、多種第三方串接
價格免費免費方案可用;付費方案約 NT$360/人/月起免費方案可用;付費方案約 NT$240/人/月起
學習曲線低(多數人已會用)中(介面直覺,1-2 天上手)中高(功能多,需 3-5 天熟悉)
開始使用Google Sheets 免費免費試用 →免費試用 →

monday.com 預算控制功能實際操作

monday.com 是我們團隊實際用來管理日常專案預算的工具,以下是具體的設定方式:

Budget Column 設定:
在看板中新增「Numbers Column」作為預算欄位,可以設定「預算金額」和「實際支出」兩個欄位,系統會自動計算差異。搭配「Formula Column」可以直接算出執行率。

自動警示規則:
設定自動化:「當『實際支出』超過『預算金額』的 105% 時,自動發送通知給專案經理和財務主管」。這個設定在我們團隊 6 個月內觸發了 12 次,每次都讓超支問題在擴大前被處理——以前要到月會才發現。

財務 Dashboard 建立:
在 Dashboard 中加入以下 Widget:

  • 預算 vs 實際支出的長條圖(按部門/專案分類)
  • 整體執行率的數字 Widget(即時顯示百分比)
  • 預算警示清單(只顯示黃燈和紅燈的項目)

(推薦試試 monday.com 的免費方案,不需要信用卡就能開始使用。我們團隊導入後,預算編製流程從 5 週縮短到 3 週,超支問題的平均發現時間從月底提前到當週。)

使用monday來追蹤KPI
使用monday來追蹤KPI+財務 Dashboard

適合情境: 跨部門協作、多專案並行、需要非技術人員也能快速上手的團隊。如果你的團隊有主管需要即時查看預算狀態但不想學複雜工具,monday.com 的視覺化介面特別適合。

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

ClickUp 預算追蹤設定教學

ClickUp 的優勢在於高度客製化,適合技術導向團隊。

Custom Fields 設定預算欄位:
在 Space 或 Folder 層級建立 Custom Fields:「預算金額」(Currency)、「實際支出」(Currency)、「預算類別」(Dropdown)、「執行率」(Formula:實際支出 ÷ 預算金額 × 100)。

Dashboard 燃盡圖設定:
在 Dashboard 中使用「Line Chart」Widget,X 軸設為時間(週),Y 軸設為剩餘預算。加入「理想燃盡線」(預算均勻消耗的基準線)和「實際燃盡線」(實際支出的累計曲線)。當實際線在理想線下方,表示支出速度快於預期。

適合情境: 技術團隊、敏捷開發專案、需要深度客製化報表的團隊。如果你的團隊已經在用 ClickUp 管理開發任務,直接在同一平台加上預算追蹤是最省力的做法。

ClickUp Dashboard 預算燃盡圖
⭐ 全球 200 萬團隊使用 ★★★★½ 4.6

ClickUp 全方位工作平台

  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤,一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖
  • ⚡ 自動化 + AI 寫作助手內建
  • 💰 免費版功能超豐富,個人使用完全夠用

免費版不限任務數 · 不需信用卡

你是哪種團隊?快速選擇指南:

  • 5 人以下、預算簡單 → Google Sheets 就夠用
  • 5-15 人、跨部門協作 → monday.com(我們的首選)
  • 技術團隊、已在用 ClickUp → 直接在 ClickUp 加預算欄位
  • 50 人以上、需要與 ERP 整合 → monday.com 企業方案或搭配會計軟體

結論——建立你的預算控制系統

依團隊規模的「第一週行動清單」:

5 人以下團隊:
1. 建立一張 Google Sheets 現金流追蹤表(收入、支出、餘額、8 週預測)
2. 設定「現金水位警戒線」= 3 個月固定支出
3. 每週五花 30 分鐘更新數字

10-50 人團隊:
1. 在 monday.com 建立「預算總覽」看板,每個部門/專案一個群組
2. 設定自動化警示:執行率超過 105% 自動通知 PM
3. 排定每月第一個週一為「預算檢討會議」,格式固定化

50 人以上企業:
1. 成立預算委員會(或指定現有會議加入預算議程)
2. 建立標準化的差異分析報告模板(含差異值、原因分類、建議行動)
3. 將預算追蹤數據與現有 ERP 或會計軟體串接

預算控制成熟度自評(5 個問題):

回答以下問題,計算你的團隊目前在哪個階段:

  1. 你的團隊有明確的預算編製流程嗎?(有 = 1 分,沒有 = 0 分)
  2. 預算執行狀況多久檢視一次?(每週 = 2 分,每月 = 1 分,季末/年末 = 0 分)
  3. 發現預算偏差時,有標準化的分析和回報流程嗎?(有 = 1 分,沒有 = 0 分)
  4. 預算數據是否集中在單一平台追蹤?(是 = 1 分,否 = 0 分)
  5. 過去一年有進行過預算方法的檢討和優化嗎?(有 = 1 分,沒有 = 0 分)
  6. 0-2 分:起步階段 → 先從本文的 Step 1(預算編製)開始建立基礎
  7. 3-4 分:成長階段 → 重點強化監控頻率和差異分析能力
  8. 5-6 分:成熟階段 → 可以開始導入滾動預算或彈性預算等進階方法

想把這篇文章的方法論付諸實踐?第一步:在 monday.com 建立一個「預算追蹤」看板,設定 Budget Column 和自動警示規則,10 分鐘就能建好你的預算控制基礎框架。免費方案不需要信用卡。

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

預算控制常見問題 FAQ

預算控制適合在專案哪個階段開始執行?

預算控制應該從專案啟動階段就開始。在編寫企劃書或專案章程時,就應該同步進行預算編製。等到專案進入執行階段才開始追蹤預算,通常已經錯過了最佳的控制時機。越早建立預算基準,後續的監控和差異分析才有意義。

預算控制和成本控制有什麼不同?

預算控制的範疇比成本控制更廣。成本控制聚焦於「降低或控制支出」,是一個單向的概念;預算控制則包含收入面和支出面的雙向管理,同時涵蓋預算編製、監控、分析和調整的完整循環。簡單來說,成本控制是預算控制的一部分,但預算控制還包括資源分配、績效評估和策略調整。

哪些行業特別重視預算控制?

以下五個行業對預算控制的需求特別高:

  • 建築業: 專案金額大、工期長、材料價格波動頻繁,一個鋼筋漲價就可能造成數百萬的預算缺口,必須有即時監控和差異分析機制
  • 製造業: 產量波動直接影響成本結構,需要彈性預算來區分「產量變動造成的差異」和「效率問題造成的差異」
  • 行銷與廣告業: 廣告投放成本(如 CPM、CPC)隨市場即時變動,靜態預算很快就會失準,適合搭配滾動預算
  • IT 專案: 需求變更頻繁、技術風險高,預算超支是業界常態(平均超支率 27%),嚴謹的預算控制能顯著降低失控風險
  • 非營利組織: 資金來源多為捐款或補助,每筆支出都需要對捐助者或主管機關交代用途,預算控制同時也是合規要求

如果你所在的行業具備「金額大、週期長、變動因素多」這三個特徵中的任何兩個,就應該建立正式的預算控制流程。

為什麼預算控制會失敗?

最常見的五個原因:(1)預算編製時數據不準確或部門虛報;(2)缺乏即時監控機制,等到期末才發現問題;(3)差異分析流於形式,只算數字不追原因;(4)調整流程太慢,市場已經變了預算還沒更新;(5)預算與組織願景和策略脫節,變成純粹的數字遊戲而非管理工具。

預算差異多大才需要啟動調整流程?

建議設定雙重門檻:金額門檻(單項差異超過 NT$10 萬)或比例門檻(單項差異超過預算的 10%),兩者取較低者。例如,一個 NT$50 萬的預算項目,超支 NT$5 萬(10%)就應該啟動分析;一個 NT$200 萬的預算項目,超支 NT$10 萬(5%)也應該啟動分析。具體門檻可依組織規模和風險承受度調整。

非財務背景的專案經理如何做好預算控制?

你不需要是會計師才能做好預算控制。掌握三個核心能力就夠:(1)會看數字——理解執行率、CPI、預算差異這三個指標的意義;(2)會問問題——發現差異時,追問「為什麼」比「差多少」更重要;(3)會用工具——選一個適合團隊的平台(如 monday.com 或 ClickUp),讓工具幫你自動追蹤和警示。具體的起步方式:從下一個專案開始,每週花 15 分鐘對照本文的「差異分析判讀速查表」檢視預算數字,針對每一筆超過 5% 的差異記錄原因和行動,持續執行就能快速建立判讀能力。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選 PM 工具
繁中介面 · AI 自動化 · 永久免費方案
