敏捷團隊是一種以短週期迭代、跨職能協作、持續回饋為核心的工作模式,適用於軟體開發、行銷、營運等各種產業。這篇指南從敏捷思維、Scrum 框架、角色分工到工具選擇,完整拆解如何從零建立一個真正運作的敏捷團隊。

目錄

什麼是敏捷團隊?核心定義與常見誤解

敏捷團隊(Agile Team)是一個由 5 到 9 人組成的跨職能小組,透過短週期的迭代(通常 1-4 週),持續交付可驗證的成果,並根據回饋快速調整方向。

這個定義有三個關鍵字:跨職能(團隊內部就能完成交付)、短週期(不等半年才看到結果)、回饋驅動(每次迭代都根據真實數據調整)。

很多人把「敏捷」等同於「快速」,但敏捷的核心不是速度,而是適應力。一個敏捷團隊可能交付速度跟傳統團隊差不多,但它能在第二週就發現方向錯了並修正,而傳統團隊可能要到第三個月才知道。

比較維度 敏捷團隊 傳統瀑布式團隊
決策方式 團隊自主決策,PO 設定優先序 主管逐層審批
迭代週期 1-4 週一個 Sprint 數月一個階段
角色定義 跨職能、角色彈性 專業分工、職責固定
需求變更 歡迎變更,每個 Sprint 可調整 變更需走變更管理流程
回饋時機 每次 Sprint 結束都有審查 專案結束或里程碑才驗收

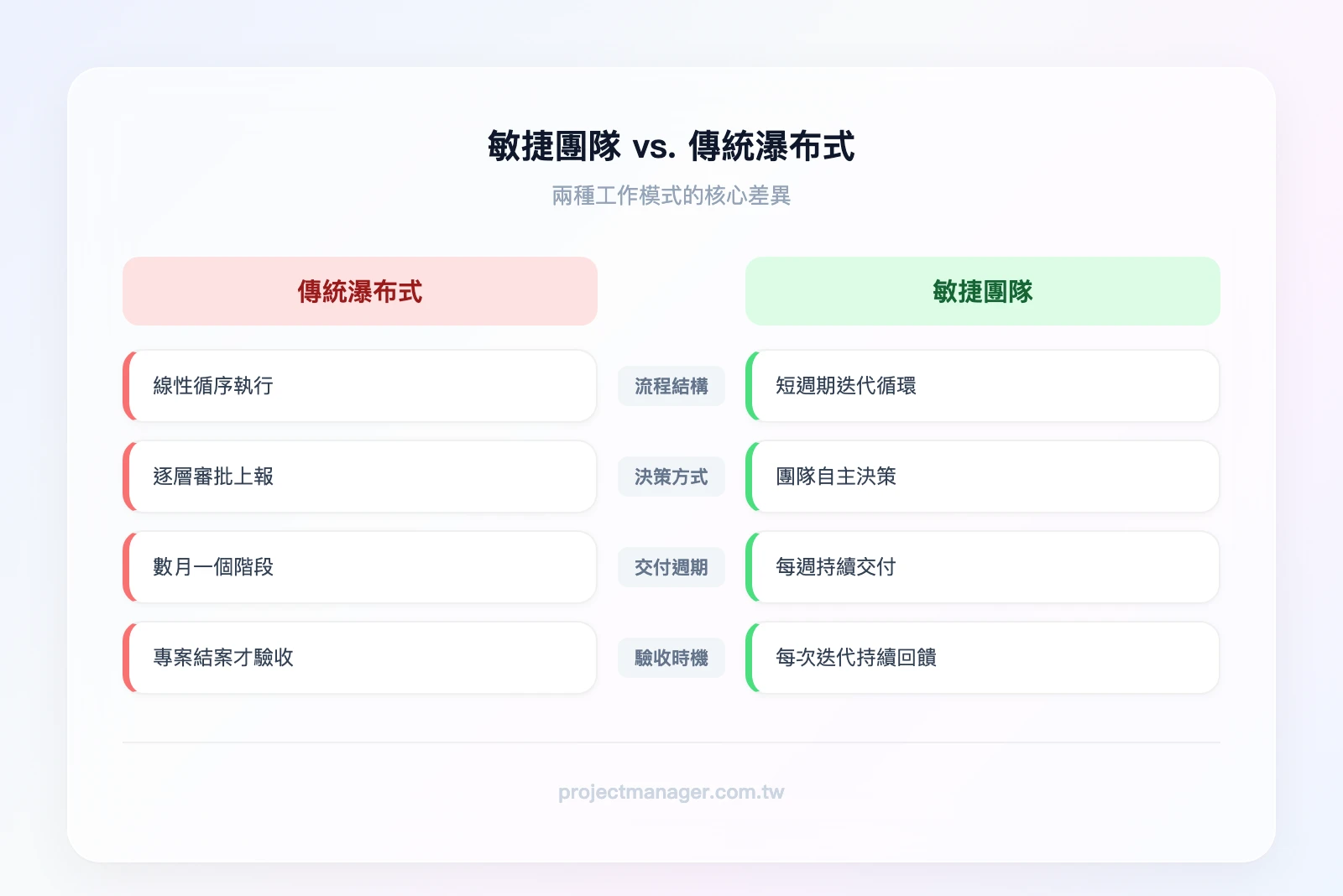

敏捷團隊 vs. 傳統瀑布式團隊對比:左欄「傳統瀑布式」——線性流程、逐層審批、數月交付、結案驗收;右欄「敏捷團隊」——迭代循環、團隊自主、每週交付、持續回饋
▲ 敏捷團隊 vs. 傳統瀑布式團隊對比:左欄「傳統瀑布式」——線性流程、逐層審批、數月交付、結案驗收;右欄「敏捷團隊」——迭代循環、團隊自主、每週交付、持續回饋

三個最常見的敏捷誤解

誤解一:敏捷 = 沒有計畫。 敏捷不是不做計畫,而是把一個大計畫拆成多個小計畫。每個 Sprint 開始前都有規劃會議,只是規劃的範圍從「未來六個月」縮小到「未來兩週」。

誤解二:敏捷只適合 IT 團隊。 敏捷宣言確實源自軟體開發,但它的核心原則——快速迭代、回饋驅動、跨職能協作——適用於任何面對不確定性的團隊。我們後面會談到行銷、人資、製造業的應用案例。

誤解三:敏捷不需要文件。 敏捷宣言說的是「可用的軟體重於詳盡的文件」,不是「不要文件」。一個成熟的敏捷團隊仍然會維護 Product Backlog、Sprint 目標、回顧紀錄等關鍵文件。

我們曾觀察過一家台灣電商團隊,他們聽說「敏捷就是每天開會」,於是把原本的週會改成每天一小時的全員會議。結果三週後,團隊成員抱怨「整天都在開會,沒時間做事」。問題不在會議頻率,而在他們沒有理解每日站立會議(Daily Scrum)的設計——15 分鐘、站著開、只回答三個問題。這就是為什麼敏捷思維必須先於敏捷儀式。

敏捷思維:敏捷團隊的底層邏輯

在談工具和流程之前,我們需要先理解敏捷的底層邏輯。很多團隊導入 Scrum 失敗,不是因為流程設計不好,而是團隊成員(尤其是主管)的思維模式還停留在傳統管理框架。

敏捷宣言四大價值觀

敏捷宣言(Agile Manifesto)發表於軟體開發領域,但它的四大價值觀適用於任何團隊:

  1. 個人與互動 重於 流程與工具
  2. 可用的成果 重於 詳盡的文件
  3. 客戶協作 重於 合約談判
  4. 回應變化 重於 遵循計畫

注意,這裡說的是「重於」而非「取代」。流程、文件、合約、計畫都有價值,但當它們與左邊的項目衝突時,敏捷團隊會優先選擇左邊。

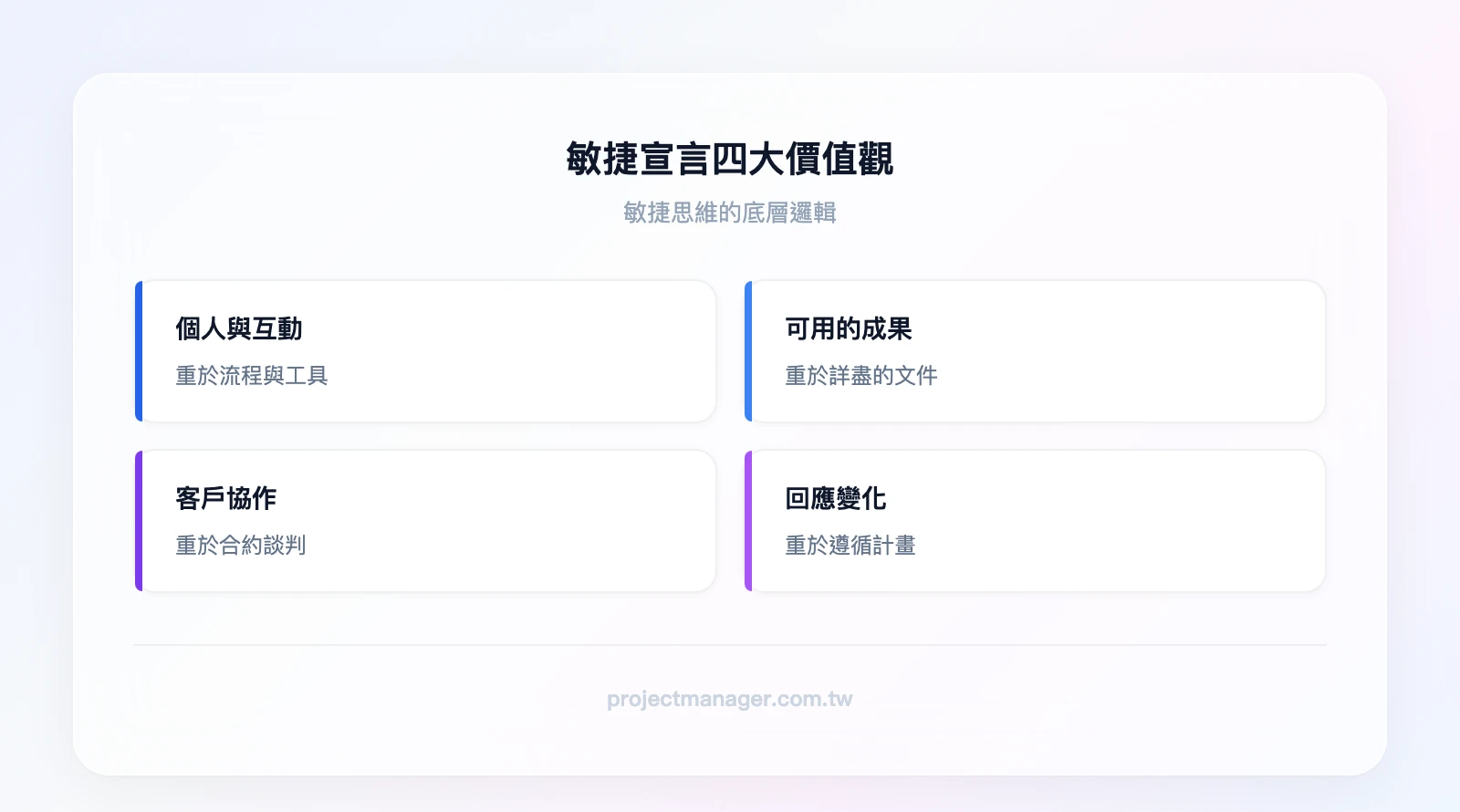

敏捷宣言四大價值觀:1. 個人與互動重於流程與工具、2. 可用的成果重於詳盡的文件、3. 客戶協作重於合約談判、4. 回應變化重於遵循計畫
▲ 敏捷宣言四大價值觀:1. 個人與互動重於流程與工具、2. 可用的成果重於詳盡的文件、3. 客戶協作重於合約談判、4. 回應變化重於遵循計畫

十二條原則中最關鍵的四條

敏捷宣言背後有十二條原則,對非 IT 團隊來說,以下四條最值得內化:

  • 最高優先是透過早期和持續交付有價值的成果來滿足客戶。 不要等到「完美」才交付,先交付一個「夠用」的版本,再根據回饋改進。
  • 歡迎需求變更,即使在開發後期。 這不代表毫無紀律地接受所有變更,而是建立一套機制(Backlog 優先序)來管理變更。
  • 業務人員和開發人員必須每天一起工作。 在非 IT 情境中,這意味著「提出需求的人」和「執行的人」不能隔著三層主管溝通。
  • 最好的架構、需求和設計來自自組織團隊。 這是對台灣企業最大的挑戰——主管要學會放手,讓團隊自己決定「怎麼做」。

在台灣企業文化中建立敏捷思維

台灣企業普遍是階層式管理,「老闆說了算」是常態。要在這種文化中導入敏捷思維,不能一步到位,而是需要漸進式的轉變。

具體做法是從「決策邊界」開始:主管明確定義哪些決策團隊可以自主做(例如:Sprint 內的任務分配),哪些需要上報(例如:超過 NT$50,000 的預算)。這樣主管不會覺得失控,團隊也有了自主空間。這跟領導力培養中提到的「授權式領導」是同一個概念——先建立信任框架,再逐步擴大授權範圍。

敏捷團隊的結構:人數、角色與分工

敏捷團隊不是把一群人丟在一起就叫敏捷。它有明確的結構設計,每個角色都有清楚的職責邊界。

為什麼是 5-9 人?

這不是隨便定的數字。溝通連結數公式是 n(n-1)/2,也就是說:

  • 5 人團隊 = 10 條溝通連結
  • 9 人團隊 = 36 條溝通連結
  • 15 人團隊 = 105 條溝通連結

當溝通連結超過 36 條,資訊傳遞的失真率會急劇上升。這就是為什麼 Scrum 建議團隊規模控制在 5-9 人——大到足以涵蓋所需技能,小到每個人都能直接溝通。

Product Owner(PO)——負責「做什麼」

PO 是團隊與利害關係人之間的橋樑。他的核心職責是:

  • 維護 Product Backlog(產品待辦清單),決定優先順序
  • 定義每個 Sprint 的目標
  • 代表客戶或使用者的聲音

常見誤區: PO 不是「老闆」。他決定「做什麼」,但不決定「怎麼做」。很多台灣企業的 PO 會忍不住指揮團隊的工作方式,這會破壞團隊的自組織能力。

在非 IT 團隊中,PO 通常是產品經理、行銷主管或專案發起人。

Scrum Master(敏捷大師)——負責「怎麼做」

Scrum Master 不是專案經理,也不是團隊的主管。他的角色更像教練:

  • 確保 Scrum 框架被正確執行
  • 移除團隊遇到的障礙(例如:跨部門協調、資源不足)
  • 引導團隊持續改善

常見誤區: Scrum Master 不分配任務。任務分配是團隊自己在 Sprint 規劃會議中決定的。

開發團隊成員——跨職能、自組織

「開發團隊」這個名稱容易誤導人,在非 IT 情境中,這就是「執行團隊」。他們的特點是:

  • 跨職能: 團隊內部就能完成交付,不需要外部依賴
  • 自組織: 團隊自己決定如何完成 Sprint 目標
  • 沒有子團隊或頭銜區分: 不管你是資深還是資淺,在 Sprint 中大家平等

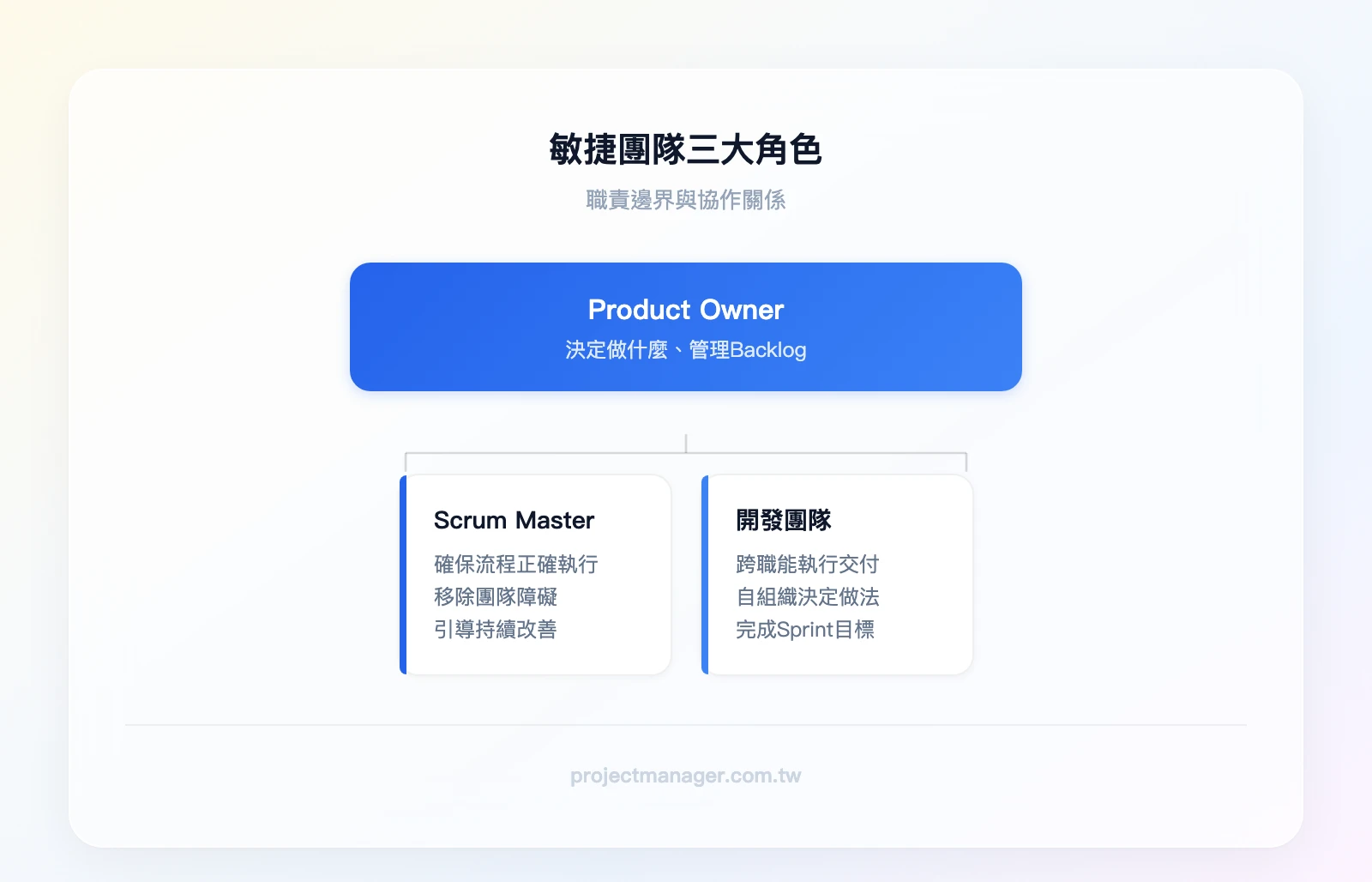

敏捷團隊三大角色關係圖:頂層為 Product Owner(決定做什麼)、左下為 Scrum Master(確保怎麼做)、右下為開發團隊(跨職能執行),三者之間雙向箭頭連結
▲ 敏捷團隊三大角色關係圖:頂層為 Product Owner(決定做什麼)、左下為 Scrum Master(確保怎麼做)、右下為開發團隊(跨職能執行),三者之間雙向箭頭連結
角色 核心職責 決策權限 常見誤區
Product Owner 管理 Backlog、定義優先序 決定「做什麼」 把 PO 當老闆,指揮團隊怎麼做
Scrum Master 引導流程、移除障礙 決定「流程怎麼跑」 把 SM 當專案經理,分配任務
開發團隊 交付 Sprint 目標 決定「怎麼做」 等主管指示才動手

一人身兼 PO 與 SM 的風險

台灣中小企業人力有限,常常一個人同時扮演 PO 和 Scrum Master。這會造成角色衝突:PO 要推動進度(「這個功能下週一定要上線」),SM 要保護團隊(「團隊已經超負荷了,需要減少範圍」)。

如果真的只能一人兼任,建議在不同的會議中切換角色:Sprint 規劃會議戴 PO 的帽子,每日站立會議和回顧會議戴 SM 的帽子。並且在團隊中指定一位成員擔任「代理 SM」,在需要時替團隊發聲。

敏捷工作法實戰:Scrum 框架完整流程

Scrum 是目前最主流的敏捷工作法框架。根據 Scrum Alliance 的調查,超過 70% 的敏捷團隊使用 Scrum 或 Scrum 的變體。以下是完整的 Sprint 流程拆解,涵蓋 Scrum 的五大事件。

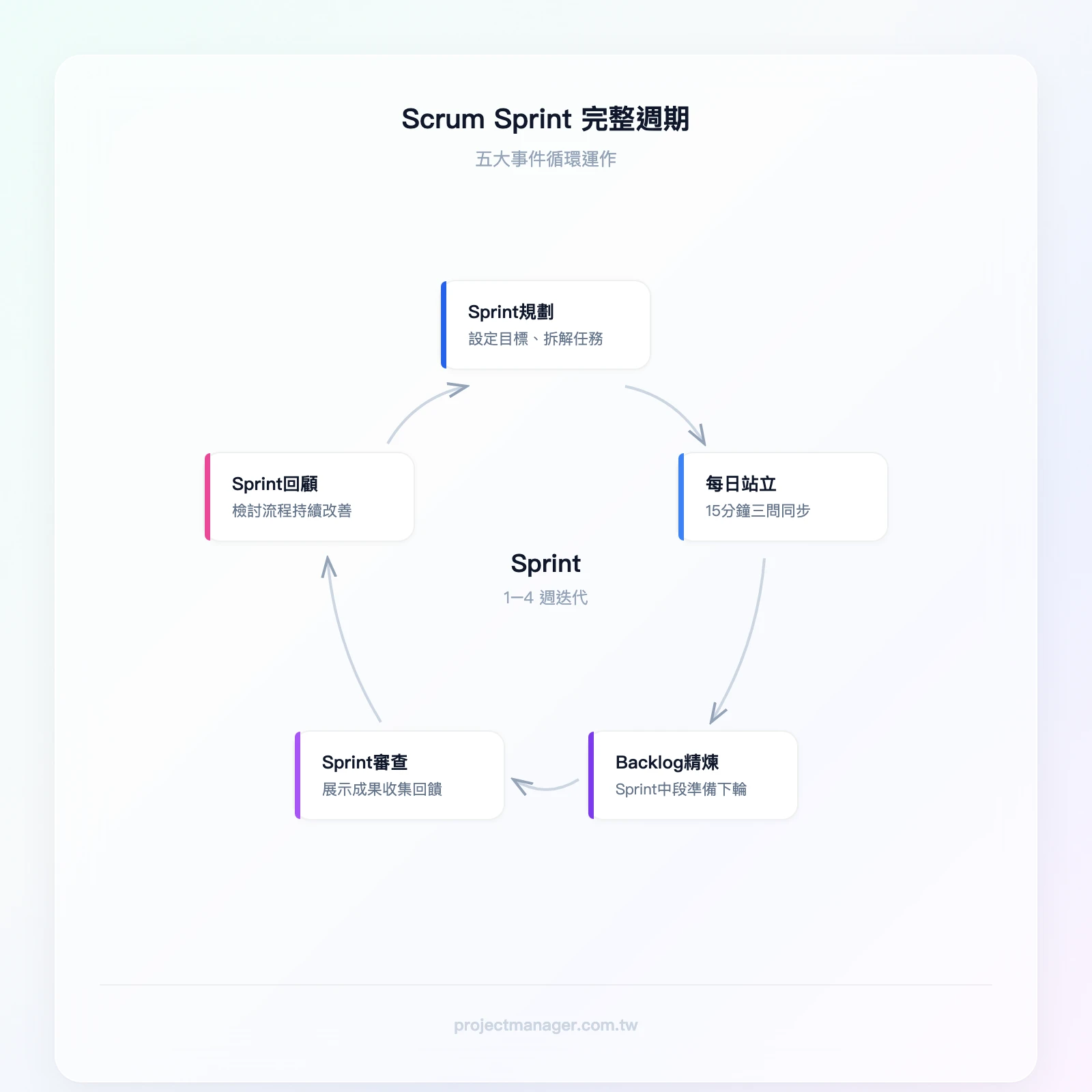

Scrum Sprint 完整週期循環圖:Sprint 規劃會議 → 每日站立會議(Sprint 執行期間每天進行)→ Backlog 精煉(Sprint 中段進行)→ Sprint 審查會議 → Sprint 回顧會議 → 回到 Sprint 規劃
▲ Scrum Sprint 完整週期循環圖:Sprint 規劃會議 → 每日站立會議(Sprint 執行期間每天進行)→ Backlog 精煉(Sprint 中段進行)→ Sprint 審查會議 → Sprint 回顧會議 → 回到 Sprint 規劃會議

Sprint 規劃會議——拆解 Backlog、設定目標

Sprint 規劃會議是每個 Sprint 的起點,通常花 2-4 小時(以 2 週 Sprint 為例)。

會議產出: 1. Sprint 目標: 一句話描述這個 Sprint 要達成什麼(例如:「完成活動頁面的 A/B 測試版本」) 2. Sprint Backlog: 從 Product Backlog 中挑選出這個 Sprint 要完成的項目 3. 任務拆解: 每個 Backlog 項目拆成可在 1-2 天內完成的小任務

實務技巧: 用「故事點數」(Story Points)估算工作量,而不是用「小時」。小時估算容易讓人陷入「這個任務應該 4 小時做完」的壓力,故事點數則是相對估算——「這個任務跟上次那個差不多大」。

我們團隊在跑 Sprint 規劃時,會用 monday.com 的看板來管理 Backlog。每個任務卡片上標註故事點數、負責人和驗收標準,整個團隊一目了然。

每日站立會議(Daily Scrum)——15 分鐘三問句

每日站立會議是敏捷團隊最具代表性的儀式。規則很簡單:

  • 時間: 每天同一時間,最多 15 分鐘
  • 形式: 站著開(避免拖長)
  • 每人回答三個問題:
  • 昨天我完成了什麼?
  • 今天我要做什麼?
  • 有什麼障礙需要幫忙?

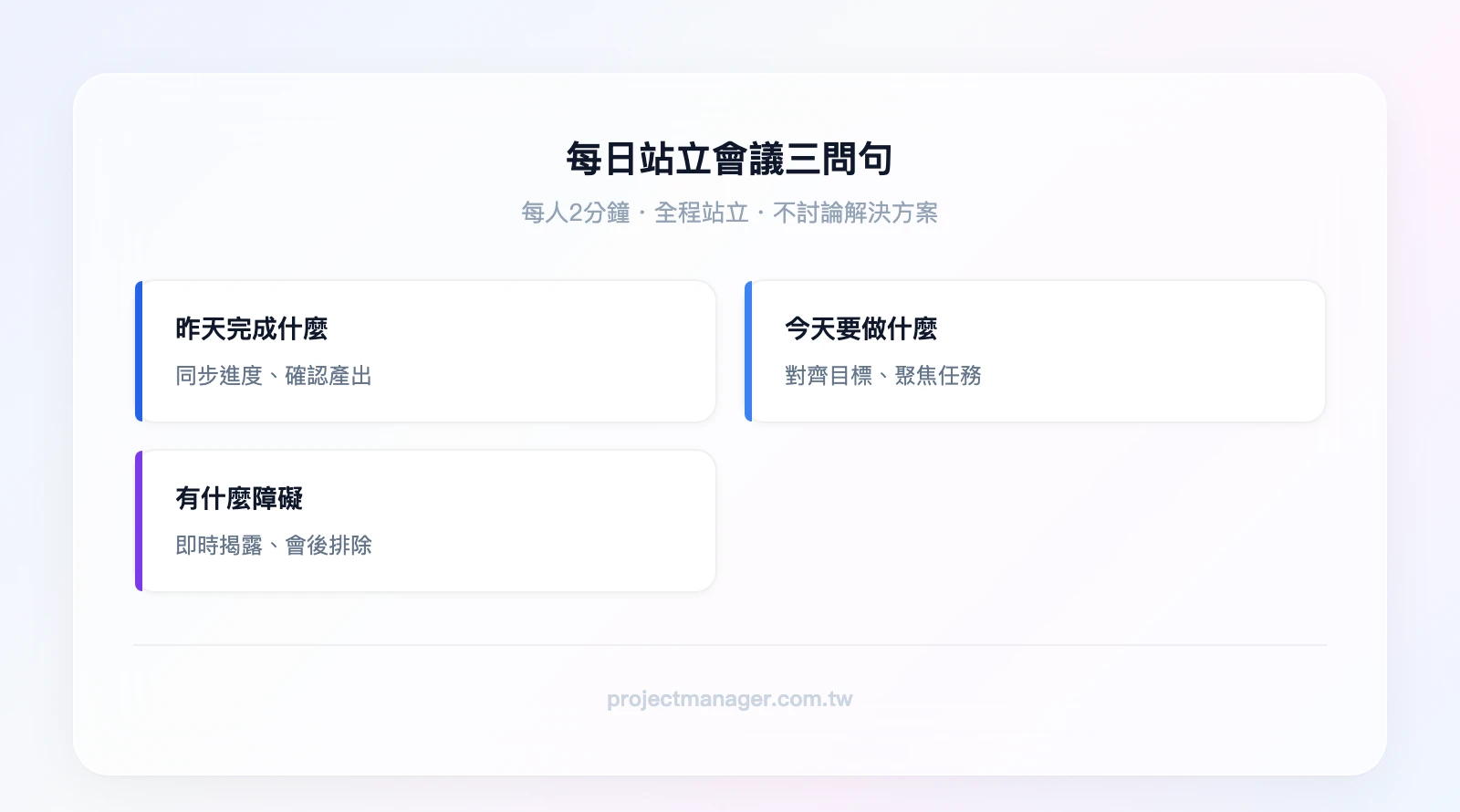

每日站立會議三問句模板:1. 昨天完成了什麼?(同步進度)、2. 今天要做什麼?(對齊目標)、3. 有什麼障礙?(即時排除)——附註:每人 2 分鐘、全程站立、不討論解決方案
▲ 每日站立會議三問句模板:1. 昨天完成了什麼?(同步進度)、2. 今天要做什麼?(對齊目標)、3. 有什麼障礙?(即時排除)——附註:每人 2 分鐘、全程站立、不討論解決方案

常見失敗點: 站立會議變成「向主管報告」。如果團隊成員在回答問題時都看著主管,而不是看著彼此,這個會議就失去了意義。站立會議是團隊成員之間的同步機制,不是向上報告的場合。

另一個常見問題是「討論解決方案」。如果有人提出障礙,Scrum Master 應該記下來,會後再找相關人員討論,而不是在站立會議中花 20 分鐘解決一個只跟兩個人有關的問題。

Backlog 精煉(Backlog Refinement)——為下個 Sprint 做準備

Backlog 精煉是容易被忽略但極為重要的事件。它通常在 Sprint 中段進行,花 1-2 小時,目的是確保 Product Backlog 頂端的項目已經「準備好」被拉進下一個 Sprint。

精煉會議的三件事: 1. 拆解大項目: 把太大的 Backlog 項目拆成可在一個 Sprint 內完成的大小 2. 釐清驗收標準: PO 和團隊一起定義每個項目的「完成定義」(Definition of Done),例如「活動頁面完成 = 設計稿通過審核 + 前端切版完成 + 手機版測試通過」 3. 初步估算: 用故事點數對即將進入下個 Sprint 的項目做粗略估算

為什麼精煉很重要? 如果跳過精煉,Sprint 規劃會議就會變成「邊釐清需求邊規劃」,導致規劃會議拖到 4 小時以上,團隊疲憊且規劃品質低落。有做精煉的團隊,Sprint 規劃通常能在 1-2 小時內高效完成。

Sprint 審查與回顧——讓改善真正發生

Sprint 結束時有兩個會議,很多團隊搞混它們:

Sprint 審查(Sprint Review): 展示這個 Sprint 的成果給利害關係人看,收集回饋。重點是「我們做了什麼」。

Sprint 回顧(Sprint Retrospective): 團隊內部檢討流程,討論「什麼做得好、什麼要改善、下個 Sprint 要嘗試什麼」。重點是「我們怎麼做得更好」。

回顧會議最容易流於形式。為了避免這種情況,我們建議用結構化的框架,例如「Start-Stop-Continue」:

  • Start: 下個 Sprint 要開始做什麼新嘗試?
  • Stop: 什麼做法要停止?
  • Continue: 什麼做法要繼續?

每次回顧會議最多挑 2-3 個改善行動,指定負責人和完成時間。如果每次都列出 10 個改善項目但一個都沒做,團隊很快就會對回顧會議失去信心。

流程圖把整個 Sprint 流程視覺化,貼在團隊的工作區域,能幫助新成員快速理解節奏。

實戰案例:8 人行銷團隊的 Sprint 實踐

一個 8 人的行銷團隊要推出一個促銷活動頁面。傳統做法是:企劃寫需求文件(1 週)→ 設計出稿(1 週)→ 前端開發(2 週)→ 測試修改(1 週)→ 上線(1 天),總計約 6 週。

改用 Scrum 後,他們這樣做:

Sprint 1(第 1-2 週): 目標是「完成活動頁面的核心版本」。企劃、設計、前端同時工作——企劃先定義首屏內容,設計當天出首屏稿,前端隔天就開始切版。第一週結束時,首屏已經可以在測試環境看到。

Sprint 2(第 3-4 週): 根據 Sprint 1 的審查回饋,調整設計方向,同時完成剩餘頁面。第 12 天上線。

從 6 週縮短到 12 天,關鍵不是「工作更快」,而是減少等待時間。傳統流程中,設計師要等企劃寫完整份文件才能開始,前端要等設計出完所有稿才能動手。Scrum 讓這些工作平行進行。

如何將敏捷精神導入既有團隊:四階段導入路徑

直接把 Scrum 的所有儀式套到一個從未接觸過敏捷的團隊,失敗率極高。根據我們的觀察,最常見的失敗原因不是流程設計不好,而是文化阻力——主管不信任團隊能自主決策,團隊成員不習慣沒有人「分配任務」。

以下是我們建議的四階段導入路徑:

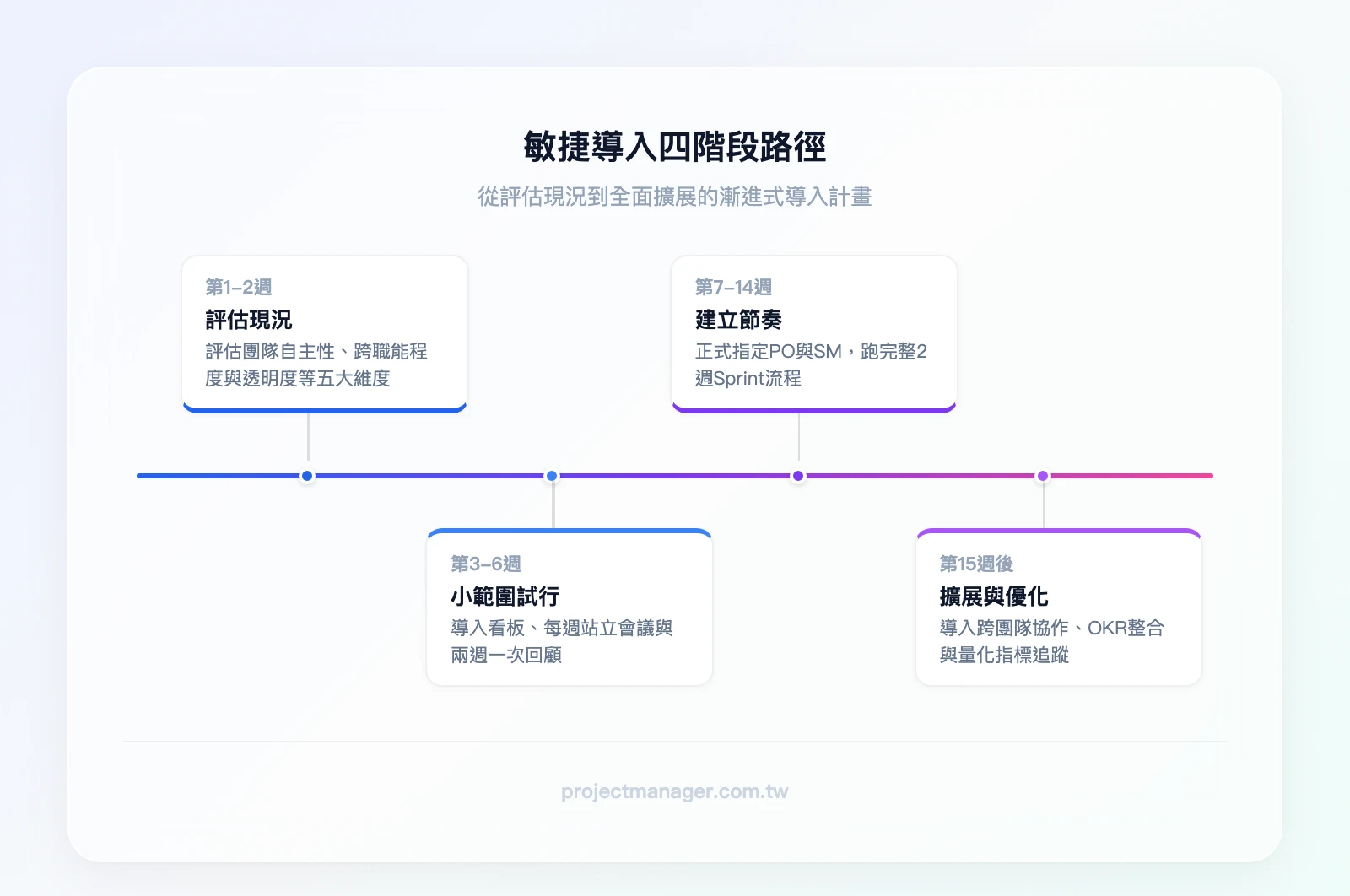

敏捷導入四階段時間軸:第一階段「評估現況」(第1-2週)→ 第二階段「小範圍試行」(第3-6週)→ 第三階段「建立節奏」(第7-14週)→ 第四階段「擴展與優化」(第15週以後)
▲ 敏捷導入四階段時間軸:第一階段「評估現況」(第1-2週)→ 第二階段「小範圍試行」(第3-6週)→ 第三階段「建立節奏」(第7-14週)→ 第四階段「擴展與優化」(第15週以後)

第一階段——評估現況(第 1-2 週)

在導入任何敏捷實踐之前,先用以下五個維度評估團隊的成熟度:

評估維度 1 分(低) 3 分(中) 5 分(高)
團隊自主性 所有決策都需主管批准 日常決策可自主,重大決策需上報 團隊能自主決定工作方式
跨職能程度 每人只做自己的專業 偶爾跨界協助 團隊成員能互相補位
回饋文化 不敢提出不同意見 私下會說,公開不太敢 團隊能公開、建設性地給回饋
迭代習慣 一次做完才交付 偶爾分階段交付 習慣小批量、頻繁交付
透明度 資訊集中在主管手上 有定期報告但不即時 所有人隨時能看到專案狀態

如果總分低於 15 分,建議從第二階段的「最小可行敏捷」開始,不要一次導入完整 Scrum。

第二階段——小範圍試行(第 3-6 週)

選一個低風險、短週期的專案作為試行對象。例如:一個內部流程改善專案、一個小型行銷活動。

這個階段只導入三個元素: 1. 看板: 把任務視覺化(待辦 → 進行中 → 完成) 2. 每週一次的站立會議: 不用每天,先從每週開始 3. 兩週一次的回顧: 討論什麼做得好、什麼要改

不需要正式的 PO 和 Scrum Master 角色,也不需要完整的 Sprint 規劃。目的是讓團隊體驗敏捷的核心——視覺化、同步、回顧改善。

第三階段——建立節奏(第 7-14 週)

當團隊對看板和回顧會議感到舒適後,開始導入完整的 Scrum 框架:

  • 正式指定 PO 和 Scrum Master
  • 開始跑 2 週的 Sprint
  • 導入 Sprint 規劃會議和每日站立會議
  • 建立 Product Backlog

這個階段最大的挑戰是主管的角色轉變。從「給答案」變成「問問題」。

具體話術範例:

  • ❌「這個任務你應該先做 A 再做 B」
  • ✅「你覺得這個任務最大的風險是什麼?你打算怎麼處理?」

這種轉變對習慣掌控一切的台灣主管來說非常不舒服。建議主管先從小事開始練習——讓團隊自己決定站立會議的時間、自己分配 Sprint 內的任務。當主管看到團隊確實能做出好決策時,信任就會逐漸建立。

如果你正在經歷這種角色轉變的不安,這其實跟冒牌者症候群有類似的心理機制——覺得「如果我不控制,事情就會失控」。但事實通常相反。

第四階段——擴展與優化(第 15 週以後)

當一個團隊穩定運作後,可以開始擴展:

  • 跨團隊協作: 如果有多個敏捷團隊,導入 Scrum of Scrums(每個團隊派代表參加跨團隊同步會議)
  • OKR 整合: 將 Sprint 目標與公司的 OKR 對齊,確保團隊的迭代方向與組織策略一致。可以參考 ClickUp 的 OKR 框架模板來建立這個連結
  • 量化指標: 開始追蹤 Velocity(每個 Sprint 完成的故事點數)、Sprint 完成率、缺陷率等指標

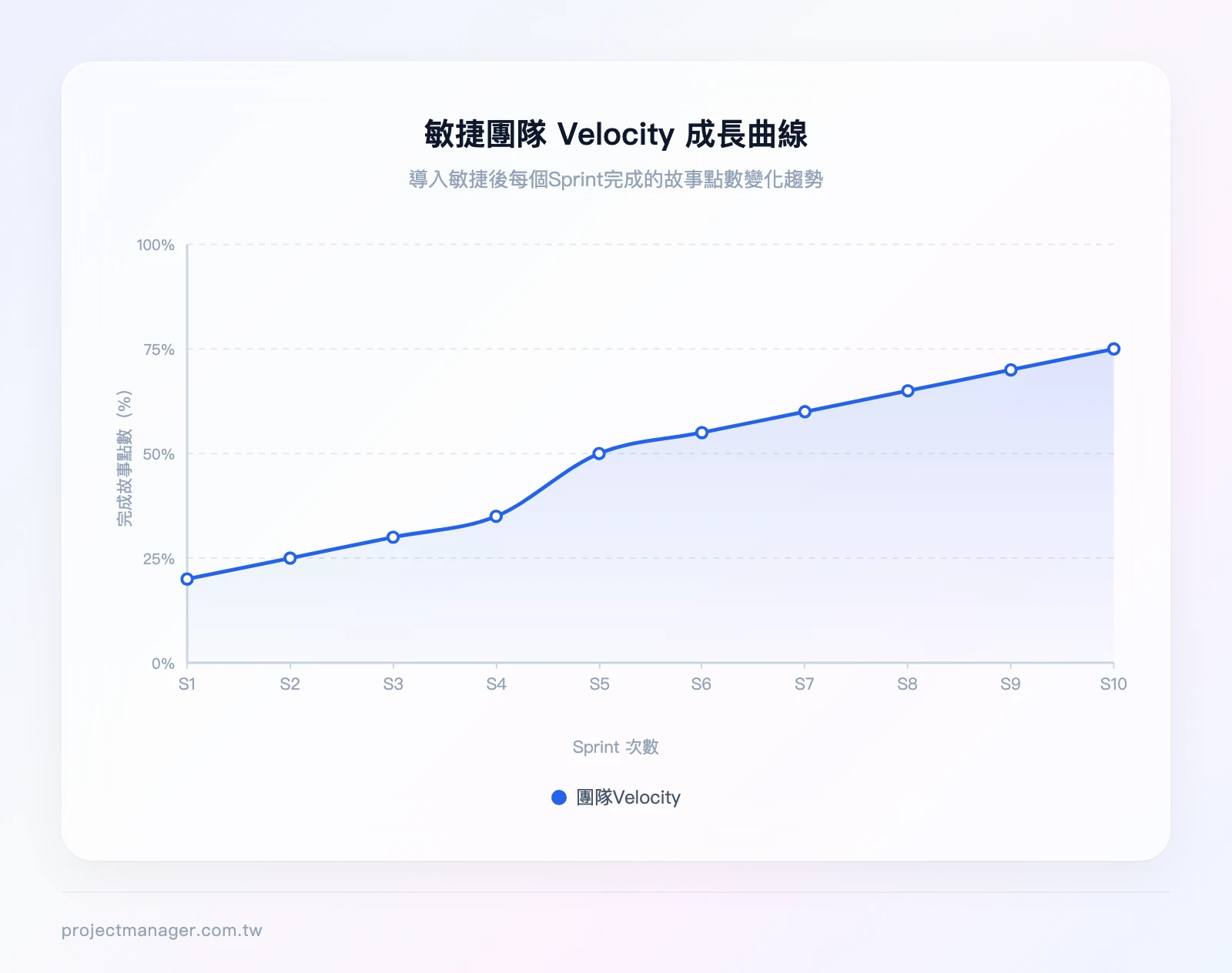

敏捷團隊導入後的 Velocity 成長曲線:X軸為 Sprint 次數(Sprint 1 到 Sprint 10),Y軸為完成的故事點數(百分比),數據點:Sprint 1=20, Sprint 2=25, Sprint 3=30, Sprint
▲ 敏捷團隊導入後的 Velocity 成長曲線:X軸為 Sprint 次數(Sprint 1 到 Sprint 10),Y軸為完成的故事點數(百分比),數據點:Sprint 1=20, Sprint 2=25, Sprint 3=30, Sprint 4=35, Sprint 5=50, Sprint 6=55, Sprint 7=60, Sprint 8=65, Sprint 9=70, Sprint 10=75

敏捷團隊常用工具推薦與比較

工具不會讓團隊變敏捷,但好的工具能降低敏捷實踐的摩擦力。選工具前先問三個問題:團隊多大?預算多少?需要跟現有系統整合嗎?

看板與任務管理工具

這是敏捷團隊最核心的工具類型。你需要一個能視覺化任務狀態、管理 Backlog、追蹤 Sprint 進度的平台。

我們團隊實際使用 monday.com 管理日常工作,它的看板視圖非常直覺,拖拉任務卡片就能更新狀態。我們特別喜歡它的自動化功能——設定一條規則「任務狀態改為『完成』時,自動通知 PO 審查」,省去了大量手動通知的時間。免費方案不需要信用卡,兩個人以內可以直接開始用。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

如果你的團隊是技術導向、需要跑完整 Scrum 流程,ClickUp 是另一個值得考慮的選項。它內建 Sprint 管理功能、故事點數追蹤、燃盡圖,對工程團隊來說功能更完整。

⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

溝通與協作工具

敏捷團隊需要即時溝通管道。Slack 和 Microsoft Teams 是兩大主流選擇。如果你的公司已經在用 Microsoft 365,Teams 是自然的選擇;如果團隊偏好輕量、整合性強的工具,Slack 的頻道設計更適合按專案或 Sprint 分類討論。

回顧與視覺化協作

Sprint 回顧會議需要一個讓所有人同時貼便利貼、投票的工具。Miro 是我們最推薦的選擇——它的白板功能非常適合遠端回顧會議,內建的投票和計時功能讓會議更有結構。

工具比較表

工具 免費方案 付費起始價 適合團隊規模 繁體中文 最適合場景
monday.com ✅ 2 人以內 NT$270/人/月 5-50 人 跨部門協作、視覺化管理
ClickUp ✅ 功能完整 NT$220/人/月 5-30 人 部分 技術團隊跑 Scrum
Notion ✅ 個人免費 NT$250/人/月 3-15 人 知識管理 + 輕量任務管理
Miro ✅ 3 個白板 NT$250/人/月 不限 部分 回顧會議、腦力激盪
Jira ✅ 10 人以內 NT$250/人/月 10-100 人 大型軟體開發團隊
Trello ✅ 基本功能 NT$150/人/月 3-10 人 個人或小團隊看板

你是哪種團隊?工具選擇指南

  • 5 人以下、剛開始接觸敏捷 → 先用 Notion 免費版建立看板,搭配 Miro 做回顧
  • 5-15 人跨部門協作monday.com 是我們的首選,自動化和儀表板功能讓 PO 能即時掌握進度
  • 技術團隊跑完整 ScrumClickUp 的 Sprint 管理和燃盡圖更專業
  • 15 人以上大型專案 → monday.com 企業方案,支援跨團隊看板和進階權限管理

在選擇工具時,建議用艾森豪矩陣的思維來排序需求——先滿足「重要且緊急」的核心功能(看板、任務管理),再考慮「重要但不緊急」的進階功能(自動化、報表)。

敏捷訓練與敏捷課程:如何提升團隊能力

工具和流程可以自學,但敏捷思維的轉變往往需要外部引導。以下是三種主要的學習路徑。

三種學習路徑比較

在深入說明每種路徑之前,先用一張表快速比較,幫助你判斷哪種最適合你的情況:

學習路徑 費用(NT$) 適合對象 時間投入 客製化程度
企業內訓 30,000-80,000/天 10 人以上團隊,需要全員建立共識 1-2 天集中訓練 高(依產業、團隊痛點量身設計)
公開課程 10,000-45,000/人 個人進修,或團隊先鋒 1-2 人先學再推動 2-3 天課程 + 課後練習 中(固定課綱,但有實作演練)
線上自學 800-1,500/月(平台訂閱) 預算有限、時間彈性需求高的學習者 依個人進度,通常 4-8 週 低(標準化課程,自主選擇模組)

企業內訓

適合: 10 人以上的團隊,需要整個團隊同時建立共識。

企業內訓的優勢是可以客製化——講師會根據你的產業、團隊規模、現有痛點設計課程內容。缺點是成本較高,通常一天的內訓費用在 NT$30,000-80,000 之間。

選擇內訓講師的關鍵: 確認講師有實際帶過敏捷團隊的經驗,而不只是理論教學。問他「你帶過最大的敏捷轉型案例是什麼?遇到最大的阻力是什麼?」如果他只能回答教科書上的內容,這堂課的價值有限。

公開課程

適合: 個人進修,或團隊中 1-2 人先去學習再回來推動。

台灣有多家機構提供敏捷相關的公開課程,課程結構通常涵蓋敏捷宣言、Scrum 框架、看板方法、實作演練等模組。選課前問自己五個問題:

  1. 課程有沒有實作演練(至少佔 40% 時間)?
  2. 講師有沒有業界實戰經驗?
  3. 課後有沒有社群或輔導機制?
  4. 課程內容是否涵蓋非 IT 情境的應用?
  5. 結業後能否取得國際認可的認證?

線上自學資源

適合: 預算有限、時間彈性需求高的學習者。

兩個主要的國際認證路徑:

比較維度 CSM(Certified Scrum Master) PMI-ACP(Agile Certified Practitioner)
發證機構 Scrum Alliance PMI
考試費用 約 NT$30,000-45,000(含課程) 約 NT$14,000(考試費)
前置要求 完成 2 天認證課程 需要敏捷專案經驗 + 21 小時敏捷教育
考試形式 線上 50 題選擇題 線上 120 題選擇題
適合對象 想專注 Scrum 的人 已有 PM 經驗,想擴展敏捷知識
續證要求 每 2 年繳費 + 20 SEU 每 3 年 30 PDU

如果你想先從線上課程開始,Coursera 上的 IBM Scrum 課程是不錯的入門選擇,涵蓋 Scrum 基礎和實作練習。

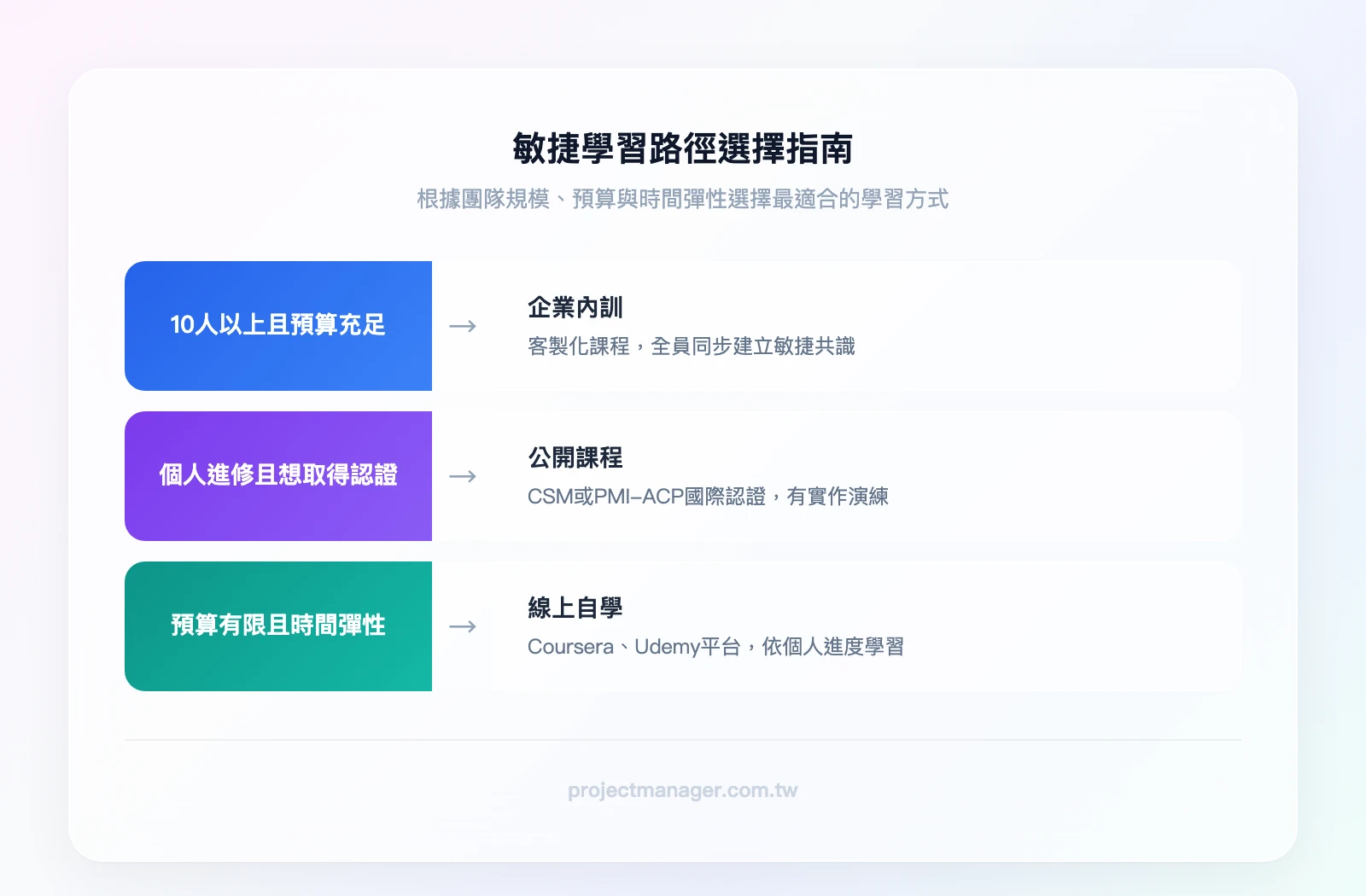

敏捷學習路徑選擇指南:條件「團隊規模 10 人以上且預算充足」→ 企業內訓;條件「個人進修且想取得認證」→ 公開課程(CSM 或 PMI-ACP);條件「預算有限且時間彈性」→ 線上自學(Coursera、Udemy)
▲ 敏捷學習路徑選擇指南:條件「團隊規模 10 人以上且預算充足」→ 企業內訓;條件「個人進修且想取得認證」→ 公開課程(CSM 或 PMI-ACP);條件「預算有限且時間彈性」→ 線上自學(Coursera、Udemy)

企業導入敏捷訓練的 ROI 評估

主管最常問的問題是:「花這些錢值得嗎?」建議用以下指標衡量:

  • 交付週期縮短比例: 導入前後,從需求提出到交付完成的平均天數變化
  • Sprint 完成率: 每個 Sprint 實際完成的項目佔規劃項目的比例(健康值 > 80%)
  • 團隊滿意度: 每季做一次匿名調查,追蹤團隊對工作方式的滿意程度
  • 客戶回饋頻率: 導入敏捷後,收集客戶回饋的頻率是否增加

敏捷式專案管理的常見挑戰與解決方案

導入敏捷不會一帆風順。以下是我們觀察到的五大常見挑戰,以及對應的解法:

挑戰 根本原因 解決方案 預期見效時程
主管不放權 缺乏信任、害怕失控 建立透明度機制(看板 + 每日站立),用「可見性」取代「控制」 4-6 週
需求一直變 缺乏優先序管理 用 Backlog 優先序管理變更,每個 Sprint 只承諾固定範圍 2-4 週
跨部門協作困難 部門牆、資訊不對稱 設立 Scrum of Scrums,每週跨團隊同步 15 分鐘 6-8 週
成員不習慣自組織 長期被動接受指令 漸進式授權——先從小決策開始,逐步擴大 8-12 週
成效難以量化 沒有建立基線指標 導入前先記錄現有數據(交付週期、缺陷率),作為比較基準 需要 2-3 個 Sprint 的數據

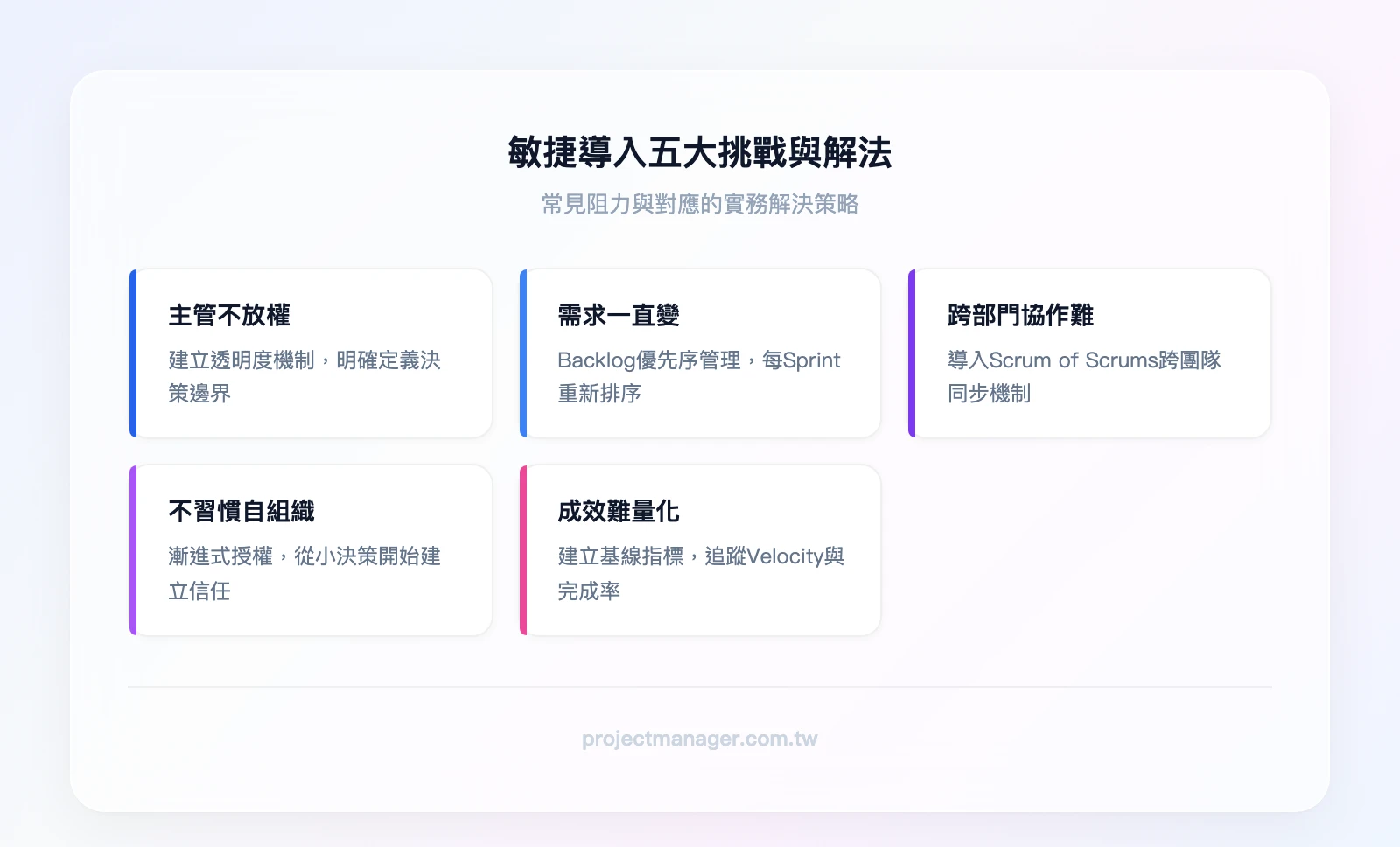

敏捷導入五大挑戰與解法:1. 主管不放權→建立透明度機制、2. 需求一直變→Backlog優先序管理、3. 跨部門協作困難→Scrum of Scrums、4. 不習慣自組織→漸進式授權、5. 成效難量化→建立基線指標
▲ 敏捷導入五大挑戰與解法:1. 主管不放權→建立透明度機制、2. 需求一直變→Backlog優先序管理、3. 跨部門協作困難→Scrum of Scrums、4. 不習慣自組織→漸進式授權、5. 成效難量化→建立基線指標

案例:台灣製造業的敏捷轉型陣痛

一家台灣中型製造業(約 200 人)在生產管理部門導入敏捷。前三個月,效率反而下降了約 15%。原因是:

  1. 會議時間增加: 團隊不習慣站立會議和回顧會議,每次都超時
  2. 角色混淆: 原本的課長不知道自己是 PO 還是 SM,結果兩個都做不好
  3. 看板形同虛設: 任務卡片更新不即時,看板上的狀態跟實際進度脫節

轉折點出現在第四個月。Scrum Master 做了三件事:

  • 把站立會議從 30 分鐘嚴格壓到 15 分鐘(用計時器)
  • 明確定義課長只擔任 PO,另外指定一位資深工程師擔任 SM
  • 把實體看板換成 monday.com 的數位看板,任務狀態自動同步,解決了更新不即時的問題

第六個月後,生產排程的調整週期從原本的 2 週縮短到 3 天,缺陷率下降了 22%。

這個案例說明一個重要的事實:敏捷轉型的前 3 個月幾乎一定會經歷效率下降。如果主管不理解這一點,很容易在陣痛期就放棄。這也是為什麼我們在導入路徑中強調「先從小範圍試行」——用一個低風險專案證明敏捷有效,再擴展到其他團隊。

在管理這類變革時,清楚的企劃書能幫助你向高層說明導入計畫、預期時程和成功指標,降低「被中途喊停」的風險。

敏捷開發 vs. 敏捷式管理:適用範圍與邊界

很多人把「敏捷」等同於「敏捷開發」(Agile Software Development),但敏捷的應用範圍遠不止軟體。

敏捷開發是敏捷在軟體工程領域的具體實踐,包含 Scrum、Kanban、XP(極限程式設計)等方法論,強調持續整合、自動化測試、結對程式設計等技術實踐。

敏捷式管理則是將敏捷的核心原則——迭代、回饋、自組織——應用到任何類型的團隊管理中。行銷團隊用 Sprint 管理活動上線、人資團隊用看板管理招募流程、製造業用每日站立會議同步生產進度,都是敏捷式管理的應用。

我的團隊適合導入敏捷嗎?

用 Cynefin 決策框架來判斷:

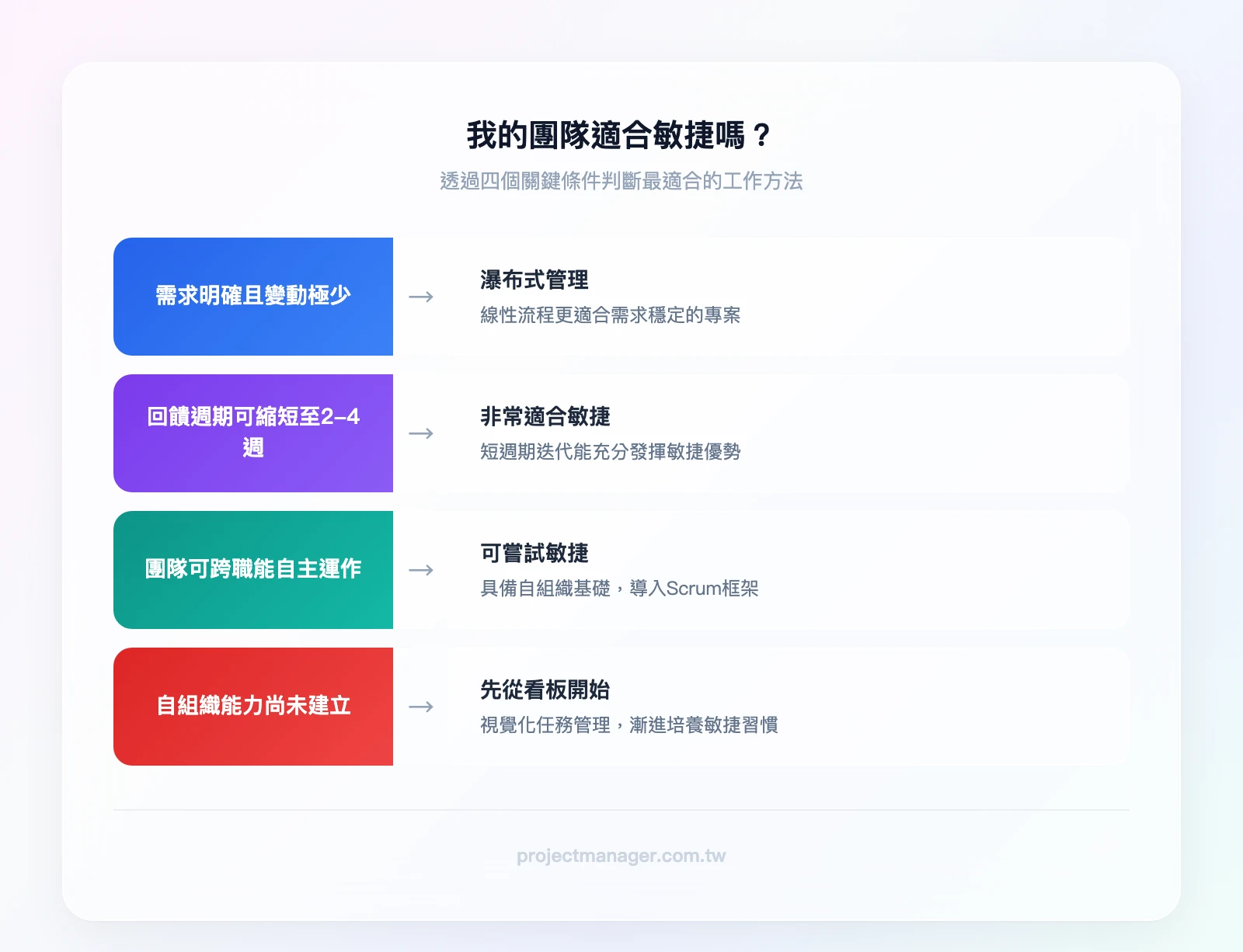

我的團隊適合敏捷嗎?決策樹——問題1「需求是否明確且不太會變?」→ 是:傳統瀑布式可能更適合 → 否:問題2「回饋週期能否縮短到 2-4 週?」→ 是:非常適合敏捷 → 否:問題3「團隊能否跨職能自主運作?」→ 是:可以嘗試敏捷 → 否:先從看板方法
▲ 我的團隊適合敏捷嗎?決策樹——問題1「需求是否明確且不太會變?」→ 是:傳統瀑布式可能更適合 → 否:問題2「回饋週期能否縮短到 2-4 週?」→ 是:非常適合敏捷 → 否:問題3「團隊能否跨職能自主運作?」→ 是:可以嘗試敏捷 → 否:先從看板方法開始

一句話判斷原則: 需求越不確定、回饋週期越短、團隊越需要跨職能協作,就越適合敏捷。

非 IT 產業的成功應用

  • 行銷團隊: 用 2 週 Sprint 管理內容行銷日曆,每個 Sprint 產出固定數量的文章和社群貼文,根據數據回饋調整下一個 Sprint 的主題方向
  • 人資團隊: 用看板管理招募流程(收到履歷 → 電話面試 → 現場面試 → 發 offer),每週站立會議同步各職缺進度
  • 製造業: 用每日站立會議同步生產線狀態,用回顧會議持續改善生產流程
  • 教育團隊: 用 Sprint 規劃課程設計,每個 Sprint 完成一個教學模組,根據學生回饋調整

這些應用的共同點是:它們都面對「不確定性」——不知道哪篇文章會爆紅、不知道候選人會不會接受 offer、不知道生產線會不會出問題。

如果你的團隊正在進行數位轉型,敏捷工作法幾乎是必備的配套——因為數位轉型本身就是一個充滿不確定性的過程。

立即開始:建立敏捷團隊的第一週行動清單

不需要任何工具或預算,你今天就可以開始。以下是第一週的具體行動:

敏捷團隊第一週行動時間軸:Day 1-2 召開敏捷思維共識會議 → Day 3-4 建立第一個看板 → Day 5 跑第一次 Sprint 規劃 → Day 6-7 開始第一個 Sprint 並舉行第一次站立會議
▲ 敏捷團隊第一週行動時間軸:Day 1-2 召開敏捷思維共識會議 → Day 3-4 建立第一個看板 → Day 5 跑第一次 Sprint 規劃 → Day 6-7 開始第一個 Sprint 並舉行第一次站立會議

Day 1-2:召開敏捷思維共識會議

用 60-90 分鐘跟團隊建立對敏捷的基本共識。以下是一個可以直接使用的議程模板:

時間 議程內容 引導方式
0-15 分鐘 分享敏捷宣言四大價值觀,用白板列出每一條,簡單說明「重於」不等於「取代」 主持人單向說明,搭配印出的敏捷宣言海報
15-40 分鐘 團隊討論:「我們目前工作方式的最大痛點是什麼?」每人用便利貼寫 2-3 個痛點,貼在白板上分類 每人 3 分鐘發言,Scrum Master(或主持人)歸納共同主題
40-55 分鐘 說明接下來兩週的試行計畫:我們要開始用看板、站立會議和回顧會議,解釋每個儀式的目的和規則 用本文的「四階段導入路徑」第二階段作為說明框架
55-70 分鐘 Q&A 和疑慮收集:讓團隊提出擔心的問題,逐一回應或記錄下來後續處理 鼓勵匿名寫在便利貼上,降低發言壓力
70-90 分鐘 共識確認:團隊投票決定第一個 Sprint 的長度(建議 2 週)和站立會議時間 舉手投票或用 Miro 線上投票

這場會議的目標不是讓每個人都變成敏捷專家,而是讓團隊理解三件事: 1. 我們要開始用短週期迭代的方式工作 2. 每個人都有權決定自己怎麼完成任務 3. 我們會定期回顧,持續改善

建議用心流的概念來說明為什麼敏捷有效——當任務被拆成合適大小、目標清晰、回饋即時,團隊成員更容易進入高效的心流狀態。

Day 3-4:建立第一個看板

可以用白板 + 便利貼(實體),也可以用數位工具。看板只需要三欄:「待辦」「進行中」「完成」。把目前手上的所有任務寫成卡片,貼到對應的欄位。

(推薦試試 monday.com 的免費方案,我們團隊實際使用後發現它的看板建立只需要 5 分鐘,而且免費方案不需要信用卡。)

Day 5:跑第一次 Sprint 規劃

從看板上的「待辦」欄位中,挑出未來兩週最重要的 5-8 個任務,作為第一個 Sprint 的目標。不需要完美,先跑起來再說。

Day 6-7:開始執行,舉行第一次站立會議

站立會議不需要每天——第一週先試兩次(例如週一和週四),每次 15 分鐘。讓團隊習慣「三問句」的節奏。

第一週就放棄的常見原因

  1. 「感覺多了很多會議」 → 提醒團隊:這些會議會取代原本更長的週會和一對一報告
  2. 「看板更新很麻煩」 → 把看板更新變成站立會議的一部分,不要額外要求
  3. 「不知道 Sprint 目標怎麼定」 → 第一個 Sprint 的目標可以很簡單:「完成看板上的前 5 個任務」

第一個 Sprint 結束後,用回顧會議檢視三個具體問題:(1)這兩週我們實際完成了幾個任務?(2)哪些任務的估算跟實際差距最大?(3)站立會議有幫助到溝通嗎?把這三個答案記錄下來,作為第二個 Sprint 的調整依據。

如果你想更系統化地規劃團隊的工作優先序,可以參考商業模式九宮格的思維框架,從價值主張出發來決定團隊應該優先投入哪些工作。

結論

敏捷團隊不是一套標準作業程序,而是一種「每兩週就比上次更好」的工作節奏——你的第十個 Sprint 會跟第一個 Sprint 長得完全不同,因為團隊已經根據自己的情境演化出最適合的運作方式。以下是本文的核心重點:

  • 敏捷的本質是適應力,不是速度。 短週期迭代 + 持續回饋,讓團隊能在錯誤擴大前修正方向
  • 角色分工是基礎。 PO 負責「做什麼」、Scrum Master 負責「流程怎麼跑」、開發團隊負責「怎麼做」——三者不能混淆
  • 導入要漸進。 從評估現況 → 小範圍試行 → 建立節奏 → 擴展優化,不要一步到位
  • 前三個月的效率下降是正常的。 堅持過陣痛期,第四個月開始會看到明顯改善
  • 工具是加速器,不是前提。 先建立敏捷思維,再選擇適合的工具

你的下一步行動: 今天就召集團隊,花 30 分鐘討論「我們目前的工作方式,最大的痛點是什麼?」這個問題的答案,就是你導入敏捷的起點。

想把這篇文章的方法論付諸實踐?第一步:在 monday.com 用看板模板建立你的第一個 Sprint 看板,把團隊的待辦事項視覺化,10 分鐘就能建好你的第一個敏捷工作框架。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

敏捷團隊常見問題

敏捷團隊一定要用 Scrum 嗎?

不一定。Scrum 是最主流的敏捷框架,但不是唯一選擇。如果你的團隊工作流是持續性的(例如客服、維運),Kanban(看板方法)可能更適合——它不需要固定的 Sprint 週期,而是用「在製品限制」(WIP Limit)來控制工作流量。建議先從 Scrum 開始學習敏捷的核心概念,再根據團隊需求調整。

敏捷團隊需要每天開站立會議嗎?

理想狀態是每天,但剛導入時可以從每週 2-3 次開始。關鍵不是頻率,而是會議的品質——每次控制在 15 分鐘內,每人只回答三個問題(昨天做了什麼、今天要做什麼、有什麼障礙)。當團隊習慣這個節奏後,再逐步增加到每天。

小團隊(3-5 人)也需要分 PO 和 Scrum Master 嗎?

3-5 人的團隊可以簡化角色。一個人兼任 PO(決定優先序)和 Scrum Master(引導會議)是可以的,但要有意識地在不同場合切換角色。更重要的是確保團隊有人負責「決定做什麼」和有人負責「確保流程順暢」,即使是同一個人。

敏捷訓練的費用大概多少?

台灣市場的敏捷訓練費用範圍很大。企業內訓一天約 NT$30,000-80,000;CSM 認證課程(含考試)約 NT$30,000-45,000;PMI-ACP 考試費約 NT$14,000(不含準備課程)。線上自學是最經濟的選擇,Coursera 等平台的敏捷課程月費約 NT$800-1,500。

敏捷適合所有類型的專案嗎?

不適合。如果專案的需求非常明確、不太會變更、且有嚴格的法規要求(例如建築工程、醫療器材認證),傳統的瀑布式管理可能更合適。敏捷最適合的場景是:需求不確定、市場變化快、需要頻繁收集使用者回饋的專案。用一句話判斷:「如果你能在專案開始前就寫出完整的需求規格書,你可能不需要敏捷。」
