【敏捷轉型】8階段實戰路線圖|從診斷到落地的完整指南

讀完這篇你能判斷組織是否需要敏捷轉型,掌握8階段實戰步驟,避開3大常見失敗陷阱,並選擇適合團隊規模的敏捷框架與工具。
敏捷轉型 完整指南精選圖片
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

敏捷轉型(Agile Transformation)是組織從思維、流程到結構的全面重塑,而非單純導入工具。這篇指南提供 8 階段實戰路線圖、台灣在地案例,以及從診斷到落地的完整操作方法。

目錄

什麼是敏捷轉型?與「導入敏捷工具」的根本差異

我們團隊常聽到一句話:「我們已經在用 Jira 了,算敏捷吧?」

這是最常見的誤解。敏捷轉型的核心不在工具,而在於組織如何思考、決策和回應變化。裝了看板工具但決策仍然要層層簽核,那只是把瀑布式流程搬到數位白板上。

組織敏捷(Organizational Agility) 和團隊敏捷是兩個層次。團隊敏捷是一個 Scrum 團隊跑兩週 Sprint;組織敏捷是整間公司的預算分配、人事制度、KPI 結構都能快速回應市場變化。真正的敏捷轉型,目標是後者。

一句話判斷:你的組織是在「做敏捷」(Doing Agile)還是「成為敏捷」(Being Agile)?如果團隊跑 Daily Standup 但沒人敢在會議中說「這個需求不合理」,那就是前者。

維度 導入敏捷工具 真正的敏捷轉型
行為改變 用看板追蹤任務,流程不變 團隊自主決定優先順序,持續交付價值
決策速度 仍需多層簽核,工具只是記錄 授權前線團隊在框架內快速決策
組織結構 部門牆不變,只是多了跨部門會議 打破功能型組織,建立跨職能小隊

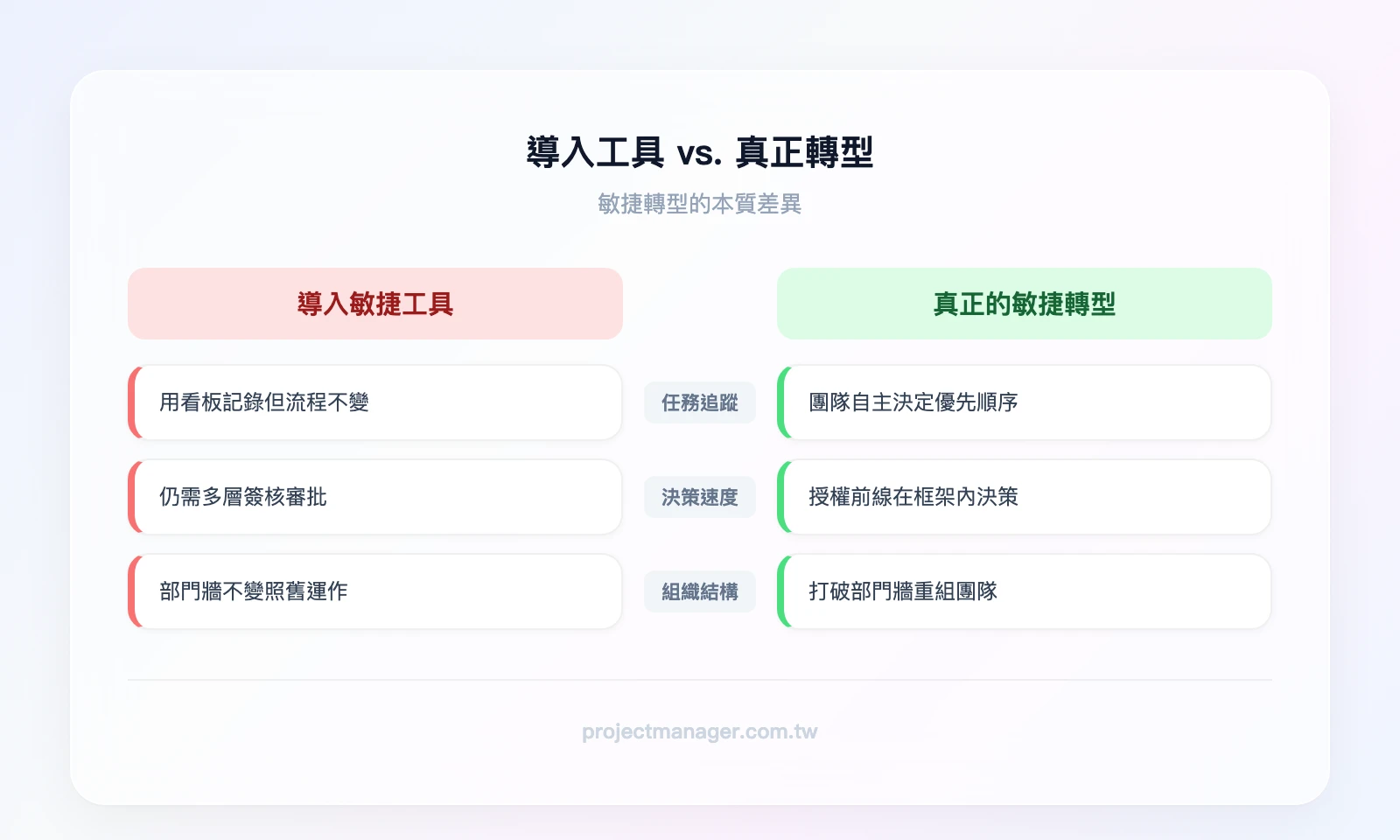

導入敏捷工具 vs. 真正的敏捷轉型對比:左欄「導入工具」——用看板追蹤任務但流程不變、仍需多層簽核、部門牆不變;右欄「真正轉型」——團隊自主決定優先順序、授權前線快速決策、建立跨職能小隊
▲ 導入敏捷工具 vs. 真正的敏捷轉型對比:左欄「導入工具」——用看板追蹤任務但流程不變、仍需多層簽核、部門牆不變;右欄「真正轉型」——團隊自主決定優先順序、授權前線快速決策、建立跨職能小隊

你的組織需要敏捷轉型嗎?4 個診斷訊號

不是每個組織都需要敏捷轉型。但如果你的團隊出現以下四個訊號中的兩個以上,就值得認真評估。

訊號一:需求變更頻繁,但交付週期過長

某台灣中型軟體公司採用「需求凍結」機制——每季初鎖定需求,季末交付。聽起來很有紀律,但市場不等人。他們花了三個月開發的功能,上線時競品已經推出更好的版本。產品延誤了六個月,不是因為工程師不夠快,而是因為組織無法回應變化。

如果你的團隊也有類似的「計畫鎖死」問題,這是最明確的轉型訊號。

訊號二:跨部門溝通成本高,資訊孤島嚴重

產品部門不知道客服收到什麼抱怨,工程團隊不知道業務承諾了什麼時程。每次跨部門協作都像在打仗——這不是人的問題,是組織結構的問題。敏捷框架透過跨職能團隊和短週期交付,強制打破這些牆。

訊號三:產品上市後市場反應與預期落差大

如果你的團隊花了半年開發,上線後才發現用戶根本不需要這個功能,問題出在回饋循環太長。敏捷的核心價值之一就是「早期驗證、快速失敗」,把商業模式假設拆成小塊,每兩週就跟用戶確認一次方向。

訊號四:員工對「計畫趕不上變化」已經麻木

當團隊成員開始說「反正計畫也會改,何必認真規劃」,這代表組織的規劃機制已經失去信任。敏捷不是不規劃,而是用更短的週期、更頻繁的調整來重建規劃的可信度。

自我診斷清單:

  • ☐ 需求從提出到上線超過 3 個月
  • ☐ 跨部門專案需要超過 3 次會議才能對齊目標
  • ☐ 過去一年有超過 30% 的功能上線後使用率低於預期
  • ☐ 團隊成員普遍認為「計畫沒有用」
  • ☐ 主管花超過 50% 的時間在協調而非創造價值

勾選 3 項以上,你的組織很可能需要認真考慮敏捷轉型。

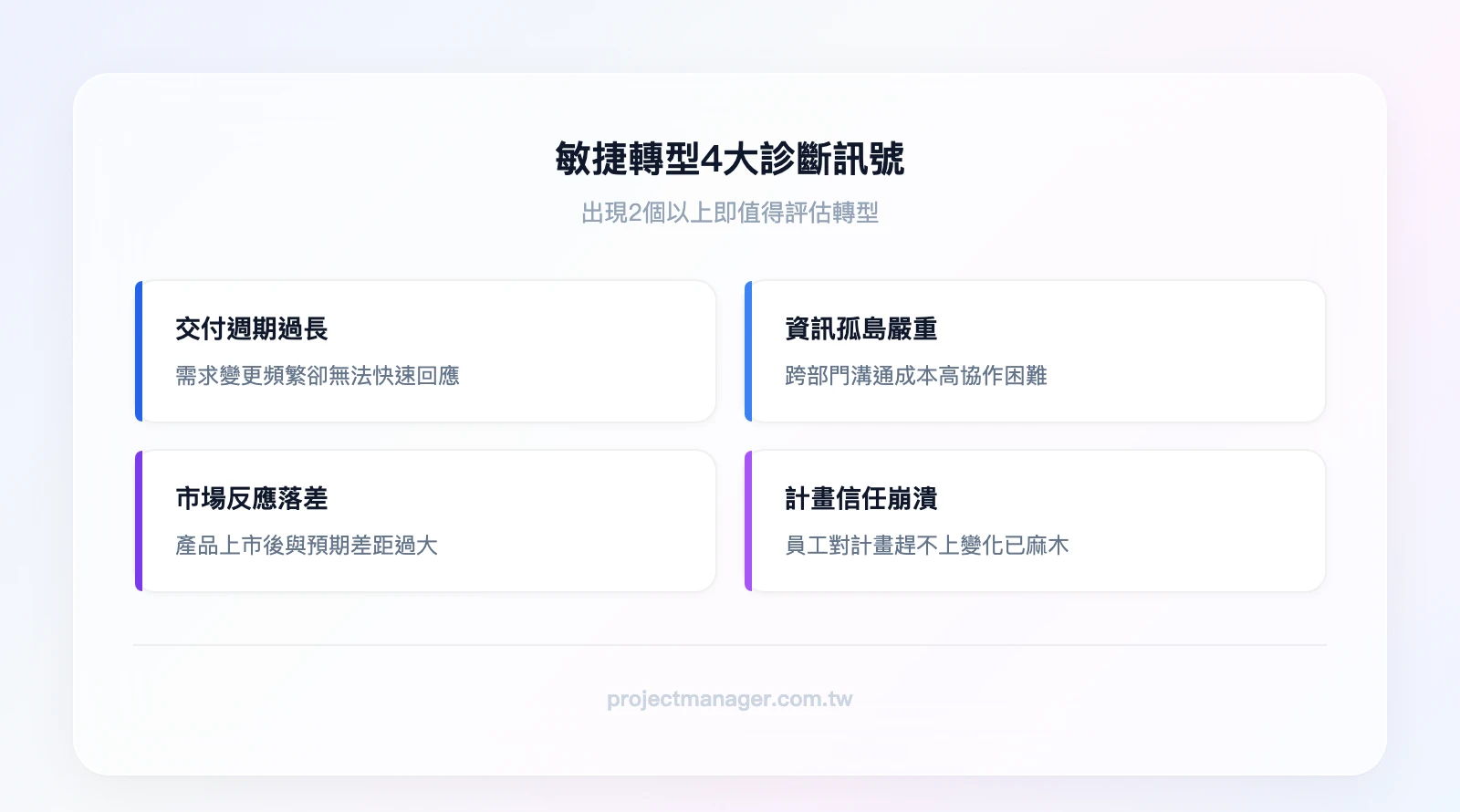

敏捷轉型4大診斷訊號:需求變更頻繁但交付週期過長、跨部門溝通成本高資訊孤島嚴重、產品上市後市場反應與預期落差大、員工對計畫趕不上變化已麻木
▲ 敏捷轉型4大診斷訊號:需求變更頻繁但交付週期過長、跨部門溝通成本高資訊孤島嚴重、產品上市後市場反應與預期落差大、員工對計畫趕不上變化已麻木

敏捷轉型前必知:3 大常見失敗原因

根據我們觀察台灣企業的經驗,敏捷轉型的失敗率超過六成。不是因為框架不好,而是因為以下三個結構性問題。

失敗原因一:高層只支持「口頭上」

最常見的場景:CEO 在年度大會宣布「我們要敏捷轉型」,但預算結構、KPI 考核、升遷機制全部沒動。團隊開始跑 Sprint,但績效考核還是看「個人產出量」而非「團隊交付價值」。

真正的高層支持意味著:調整預算分配方式(從年度預算改為季度滾動預算)、修改 KPI 結構(加入團隊指標)、容許試點團隊的短期效率下降。

失敗原因二:跳過文化準備,直接套用 Scrum 框架

某金融業客戶導入 SAFe 框架,請了外部顧問、買了全套工具、訓練了 Scrum Master。三個月後,Sprint Planning 變成主管分配任務的會議,Retrospective 變成主管檢討部屬的場合,Daily Standup 變成向主管報告進度的儀式。

框架的「形」都有了,但「神」完全沒有。這就是「形式敏捷」陷阱——看起來在跑敏捷,實際上是用敏捷的名詞包裝傳統管理。

失敗原因三:忽略中階主管的角色轉型

這是台灣企業最容易忽略的環節。敏捷要求團隊自組織,但中階主管的存在價值過去就是「分配任務、監督進度」。當團隊開始自主運作,主管會感到被架空,進而抵制轉型。

解方不是消滅中階主管,而是重新定義他們的角色:從「指揮者」轉型為「服務型領導」(Servant Leader)——排除團隊障礙、爭取資源、保護團隊不被外部干擾。這需要專門的領導力培養計畫,不是一場工作坊就能完成的。

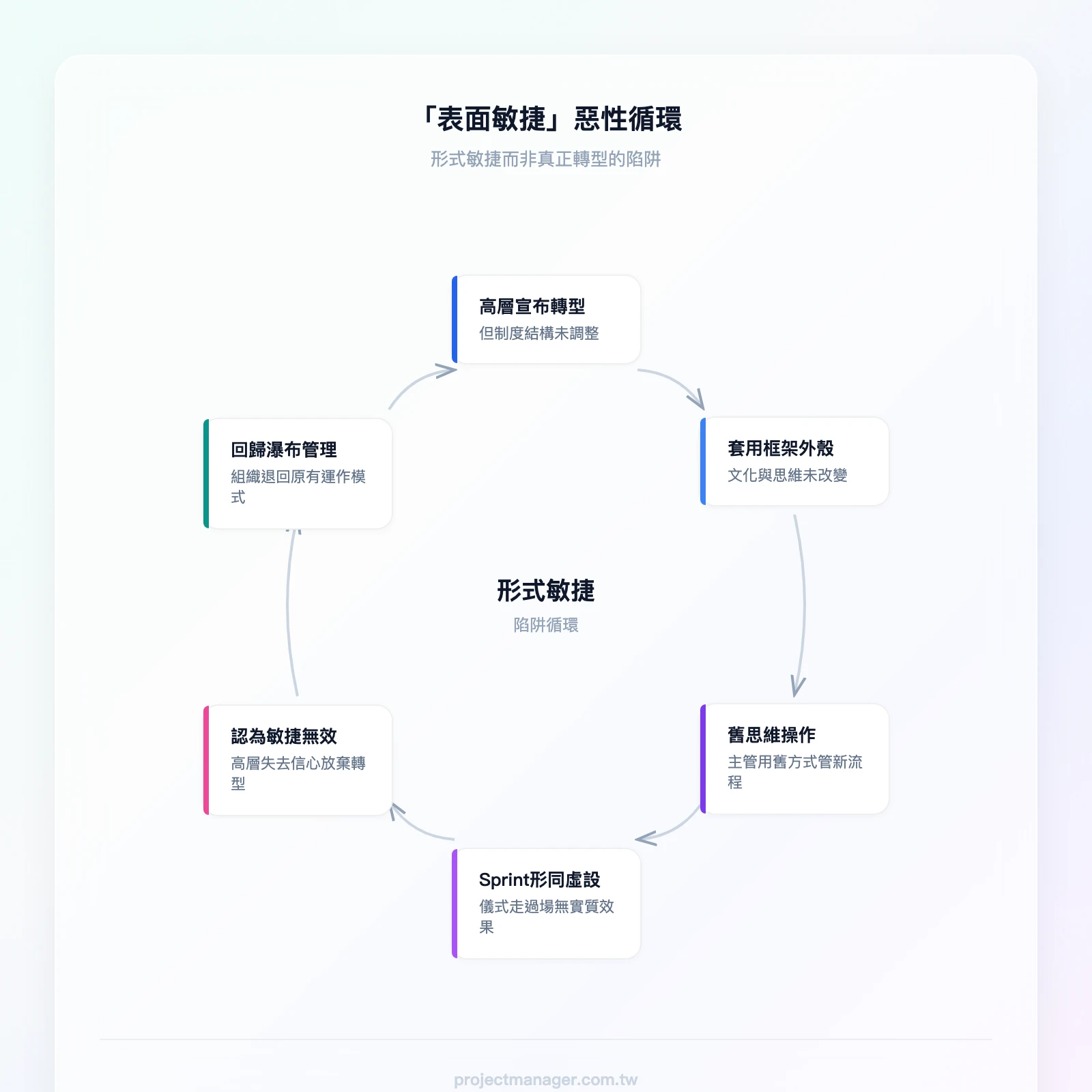

「表面敏捷」惡性循環:高層宣布轉型但不調整制度→團隊套用框架但文化不變→主管用舊思維操作新流程→Sprint形同虛設→高層認為敏捷無效→回到瀑布式管理
▲ 「表面敏捷」惡性循環:高層宣布轉型但不調整制度→團隊套用框架但文化不變→主管用舊思維操作新流程→Sprint形同虛設→高層認為敏捷無效→回到瀑布式管理

敏捷轉型步驟:8 階段實戰路線圖

以下是我們整理的 8 階段路線圖,時間軸以 50 人左右的中型組織為基準。小型團隊可以壓縮,大型組織需要拉長。

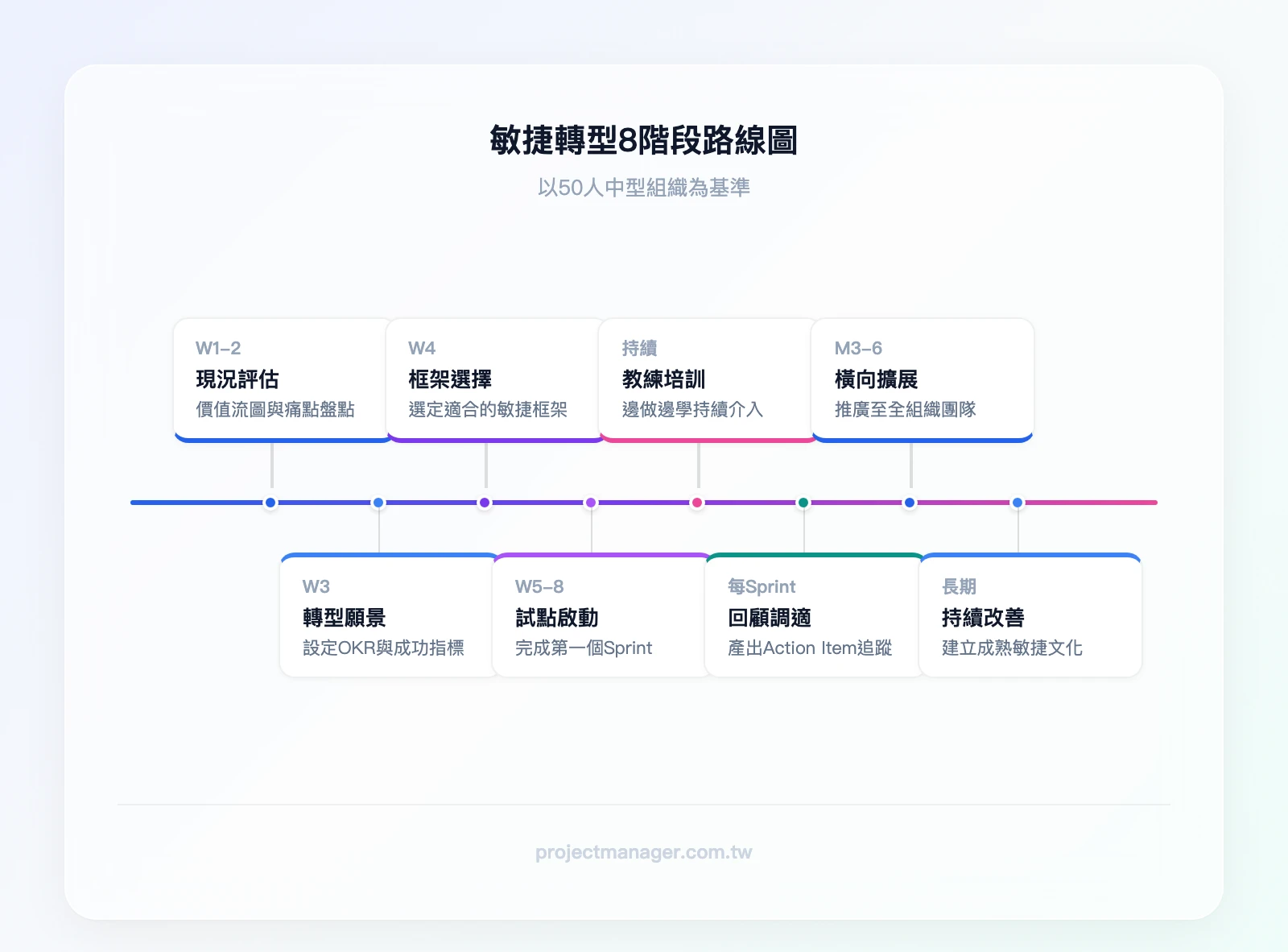

敏捷轉型8階段時間軸:第1-2週現況評估與痛點盤點、第3週建立轉型願景與成功指標、第4週選擇敏捷框架、第5-8週試點團隊啟動、持續進行教練與培訓、每Sprint結束回顧與調適、第3-6個月橫向擴展至全組織、長期建立持續改善文化
▲ 敏捷轉型8階段時間軸:第1-2週現況評估與痛點盤點、第3週建立轉型願景與成功指標、第4週選擇敏捷框架、第5-8週試點團隊啟動、持續進行教練與培訓、每Sprint結束回顧與調適、第3-6個月橫向擴展至全組織、長期建立持續改善文化

階段一:現況評估與痛點盤點(第 1–2 週)

不要急著選框架,先搞清楚組織現在的真實狀態。

具體做法:

  • 訪談 8-12 位關鍵利害關係人(高層、中階主管、第一線執行者各佔三分之一)
  • 繪製價值流圖(Value Stream Mapping):從客戶需求到交付的完整流程,標注每個環節的等待時間和處理時間
  • 找出最大的浪費點——通常是「等待審核」和「返工」

我們團隊在做這類工作坊時,會用 Miro 線上白板 進行遠端協作。把價值流圖攤開來,讓所有人同時看到全貌,效果比用 PPT 報告好得多。每個人可以直接在流程節點上貼便利貼標注痛點,不用等到會議結束才彙整。

階段二:建立轉型願景與成功指標(第 3 週)

轉型需要一個北極星。不是「我們要變敏捷」這種模糊口號,而是具體的、可衡量的目標。

OKR 設定範例:

Objective: 大幅縮短從需求到交付的週期,提升客戶滿意度

  • KR1:平均交付週期從 45 天縮短至 15 天
  • KR2:客戶滿意度(NPS)從 32 分提升至 55 分
  • KR3:需求變更回應時間從 2 週縮短至 3 天

某電商平台在轉型初期設定的目標是「從需求到上線」週期從 45 天壓縮至 12 天。他們沒有一步到位,而是分三個季度逐步推進:第一季降到 30 天、第二季降到 20 天、第三季達標。這種漸進式目標設定比「一步到位」更務實。

如果你的團隊也在導入 OKR,可以用 ClickUp 的 OKR 框架模板來追蹤轉型目標和 Sprint 目標的對齊狀況。我們測試過,它的層級結構很適合把組織 OKR 拆解到團隊 Sprint 目標。

階段三:選擇適合的敏捷框架(第 4 週)

框架選擇不是信仰問題,是情境問題。下一節會詳細比較各框架,這裡先給一個快速判斷邏輯:

  • 5-15 人的產品開發團隊 → Scrum(最成熟、資源最多)
  • 維運、客服等流量不固定的團隊 → 看板(Kanban)
  • 50 人以上需要多團隊協作 → SAFe 或 LeSS
  • 不確定 → 先從看板開始,門檻最低

階段四:試點團隊啟動(第 5–8 週)

選試點團隊的原則:選「願意改變」的團隊,而非「最好管理」的團隊。

最好管理的團隊通常已經有穩定的工作模式,改變動機低。反而是那些對現狀最不滿、最渴望改善的團隊,轉型成功率最高。

某台灣 SaaS 公司的做法值得參考:他們沒有選工程團隊當試點(因為工程主管抗拒),反而選了客服團隊。客服團隊每天面對客戶抱怨,對「快速回應變化」有切身感受。三個月後,客服團隊的問題解決時間縮短了 60%,其他部門主動要求加入轉型。

第一個 Sprint 的設計重點:

  • Sprint 長度建議 2 週(不要一開始就挑戰 1 週)
  • 第一個 Sprint 的目標要「小而確定」——讓團隊體驗「完成」的感覺
  • 務必安排 Sprint Review 和 Retrospective,即使團隊覺得「沒什麼好回顧的」

實務上,我們團隊用 monday.com 的看板視圖 來管理 Sprint Backlog。它的自動化功能特別實用——我們設定了一條規則:任務狀態改為「進行中」超過 3 天未更新,自動通知負責人和 Scrum Master。這個設定在半年內觸發了超過 20 次,每次都讓問題在擴大前被處理。以前這些延遲要到 Sprint Review 才會被發現。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.7 / 5

monday dev|開發團隊的 Sprint 到 Release 一站管理

🎁 免費版永久使用 + 14 天 Pro 試用——Sprint 看板、Bug 追蹤、Release 管理,開發流程 3 分鐘上手
  • 🏃 Sprint 看板——Backlog、進行中、完成一目了然,拖拉排優先級
  • 🐛 Bug 追蹤——嚴重度、指派、狀態自動化流轉,不漏修
  • 🚀 Release 管理——版本規劃、進度追蹤、上線 Checklist 一站搞定
  • 🔗 整合 GitHub、GitLab、Slack——PR 狀態、CI/CD 結果自動同步

免費版永久使用 · 不需信用卡 · 整合 GitHub / GitLab

階段五:教練與培訓介入(持續進行)

Scrum Master 和外部敏捷教練的角色不同:

  • Scrum Master 是團隊內部的流程守護者,確保 Scrum 儀式被正確執行
  • 外部敏捷教練 是組織層級的變革推動者,處理跨團隊、跨部門的系統性問題

小型組織(30 人以下)通常不需要外部教練,培養一位好的 Scrum Master 就夠了。但如果組織超過 50 人,或者中階主管抗拒嚴重,外部教練的介入幾乎是必要的。

培訓不是「上完課就結束」。最有效的方式是「邊做邊學」——教練在真實的 Sprint Planning 中示範,在真實的 Retrospective 中引導,讓團隊在實戰中學習。如果你想先透過線上課程建立基礎知識,Coursera 上的 IBM Scrum 課程是不錯的起點,有中文字幕。

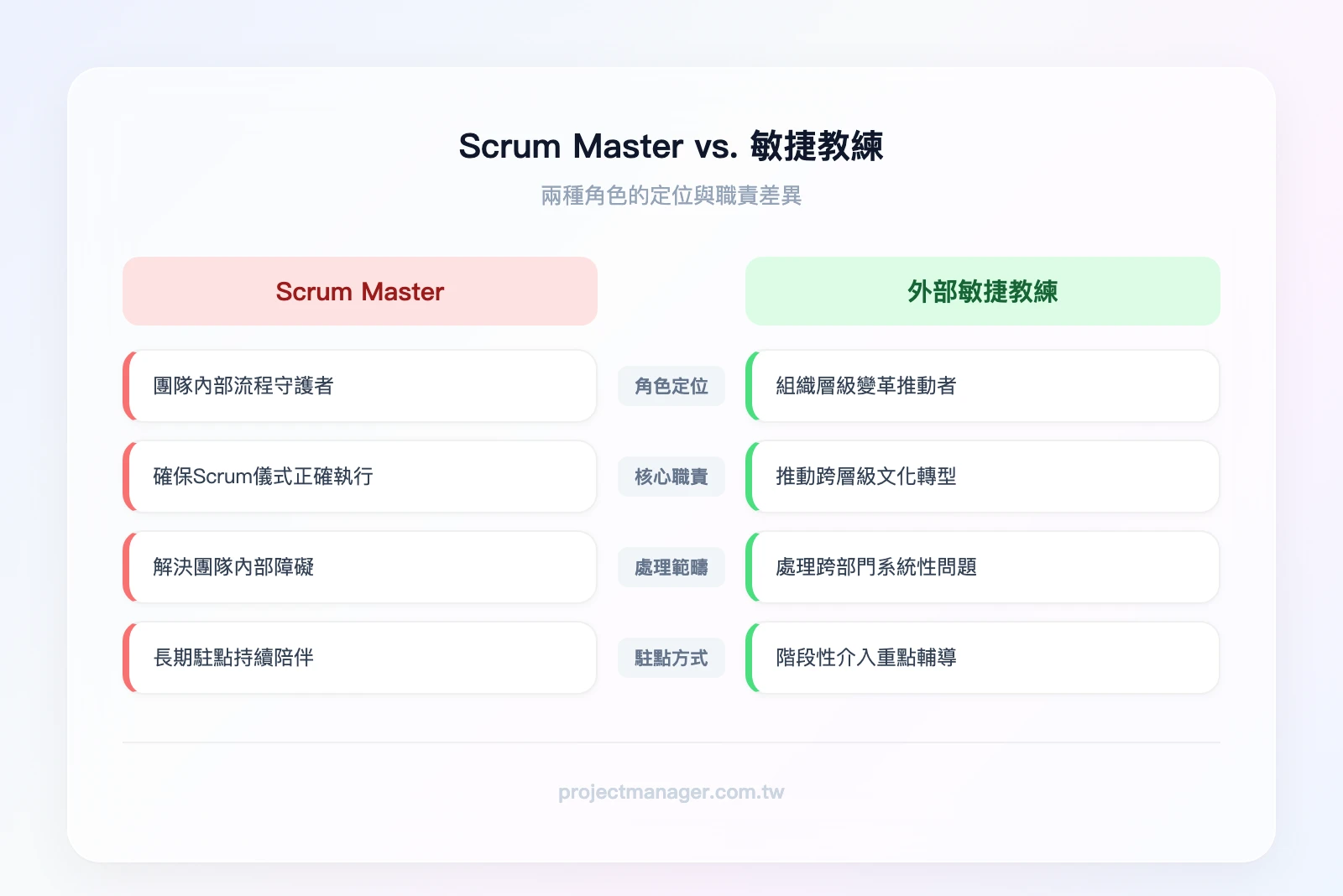

Scrum Master vs. 外部敏捷教練對比:左欄 Scrum Master——團隊內部角色、守護流程儀式、處理團隊內部障礙、長期駐點;右欄外部敏捷教練——組織層級角色、推動變革文化、處理跨部門系統性問題、階段性介入
▲ Scrum Master vs. 外部敏捷教練對比:左欄 Scrum Master——團隊內部角色、守護流程儀式、處理團隊內部障礙、長期駐點;右欄外部敏捷教練——組織層級角色、推動變革文化、處理跨部門系統性問題、階段性介入

階段六:回顧與調適(每 Sprint 結束)

Retrospective(回顧會議)是敏捷最重要的儀式,沒有之一。但台灣團隊的回顧會議有一個通病:只抱怨、不行動。

「假回顧」的典型場景:大家花 30 分鐘列出問題,主管說「我知道了,我會處理」,然後什麼都沒改變。下次回顧,同樣的問題再出現一次。

正確的回顧會議格式(推薦 Start/Stop/Continue):

  • Start(開始做): 列出 1-2 件下個 Sprint 要嘗試的新做法
  • Stop(停止做): 列出 1 件明確要停止的行為或流程
  • Continue(繼續做): 列出 1-2 件這個 Sprint 做得好、要保持的事

關鍵規則:每次回顧必須產出至少一個具體的改善行動項目(Action Item),指定負責人和完成時間。 如果回顧結束後沒有 Action Item,這場會議就是浪費時間。

另一個適合台灣團隊的格式是 4Ls:Liked(喜歡的)、Learned(學到的)、Lacked(缺少的)、Longed for(渴望的)。這個格式比較正面,適合剛開始跑回顧、團隊還不習慣公開批評的階段。

階段七:橫向擴展至全組織(第 3–6 個月)

試點團隊成功不代表可以立刻全面推行。擴展的觸發條件:

  • 試點團隊連續 3 個 Sprint 的 Velocity 穩定(波動 < 20%)
  • 團隊成員主觀滿意度提升(可用內部 NPS 衡量)
  • 至少有 2 個其他團隊主動表達加入意願

擴展時的組織架構調整是最大挑戰。常見的模式包括:

  • 部落與小隊模式(Tribe & Squad): 源自 Spotify,每個小隊 6-8 人,跨職能組成,負責一個完整的產品功能。多個相關小隊組成一個部落。
  • 價值流團隊: 按照客戶價值流(而非功能部門)重組團隊,每個團隊負責從需求到交付的完整流程。

不論哪種模式,核心原則是一樣的:讓團隊擁有端到端的交付能力,減少跨團隊依賴。

階段八:建立持續改善文化(長期)

敏捷轉型沒有「完成」的那一天。最危險的時刻是轉型初期成效顯著後,組織開始覺得「我們已經敏捷了」,然後停止改善。

敏捷成熟度自評:每季一次的健康檢查

「每季做一次自評」說起來簡單,但很多團隊不知道要評什麼。以下是我們建議的 5 個自評維度,每個維度用 1-5 分評分:

自評維度 1 分(初始) 3 分(發展中) 5 分(成熟)
交付節奏穩定性 Sprint 完成率低於 50%,經常延期 完成率穩定在 70-80%,偶有波動 完成率穩定 > 85%,團隊能準確估算
回顧會議品質 流於形式,沒有產出 Action Item 有 Action Item 但追蹤率低於 50% 每次產出 1-2 個 Action Item,追蹤率 > 80%
跨職能協作程度 團隊成員只做自己的功能,交接靠文件 開始結對工作,但仍有明顯的職能邊界 團隊成員能互相支援,T 型人才比例 > 50%
客戶回饋整合速度 客戶回饋需要超過 1 個月才進入 Backlog 回饋在 2 週內進入 Backlog 並排序 每個 Sprint Review 都有客戶參與驗證
自組織決策能力 所有決策需要主管核准 日常決策由團隊自主,重大決策需主管參與 團隊在授權範圍內完全自主,主管只處理跨團隊議題

操作方式: 每季末由 Scrum Master 主持,全體團隊成員各自獨立評分後取平均值。把五個維度的分數畫成雷達圖,跟上一季比較,就能清楚看到哪些面向進步了、哪些停滯了。總分 25 分,15 分以下代表仍在初始階段,15-20 分代表穩步發展,20 分以上代表團隊已具備成熟的敏捷能力。

如果你想用更完整的評估框架,Scrum Alliance 提供了免費的 Scrum Team Assessment 線上問卷,涵蓋更多細項,適合想深入診斷的團隊。

避免「敏捷疲勞」的其他方法:

  • 定期輪換 Scrum Master,避免角色僵化
  • 每半年舉辦一次跨團隊的大型回顧(通常叫 Inspect & Adapt),檢視組織層級的改善機會
  • 慶祝具體成果——某台灣 SaaS 團隊的做法是,每個 Sprint Review 結束後,由 Product Owner 用一張投影片展示「這個 Sprint 交付的功能,幫客戶解決了什麼問題」,讓團隊直接看到自己工作的影響力。這比抽象的「認可努力」更有感
階段 時間 關鍵交付物
現況評估 第 1-2 週 價值流圖、痛點清單
轉型願景 第 3 週 OKR、成功指標定義
框架選擇 第 4 週 框架決策文件
試點啟動 第 5-8 週 第一個 Sprint 完成
教練培訓 持續 培訓計畫、教練合約
回顧調適 每 Sprint Action Items 追蹤表
橫向擴展 第 3-6 月 擴展計畫、新團隊組建
持續改善 長期 成熟度評估報告

核心敏捷框架比較:Scrum、看板、SAFe 怎麼選

框架選擇是敏捷轉型步驟中最容易糾結的環節。以下是四個主流框架的實務比較。

Scrum 是最廣泛採用的框架,適合有明確產品目標、需要固定節奏交付的團隊。它的結構性強(Sprint、Daily Standup、Review、Retrospective),對新手團隊來說有明確的「規則」可以遵循。缺點是對「非產品開發」類型的工作(如維運、客服)適配性較差。

看板(Kanban) 的核心是「視覺化工作流」和「限制在製品數量(WIP Limit)」。它沒有 Sprint 的概念,工作是持續流動的。台灣某製造業公司用看板管理生產排程,把每條產線的在製品限制設為 3 件,結果產線切換時間減少了 40%,交期準確率從 72% 提升到 91%。看板的門檻最低,適合作為敏捷轉型的第一步。

SAFe(Scaled Agile Framework) 是為大型組織設計的規模化框架,定義了從團隊層到組織層的完整結構。它的優點是「有章可循」,缺點是太重——光是理解 SAFe 的完整架構圖就需要一整天。適合 100 人以上、需要多團隊協作的組織。

LeSS(Large-Scale Scrum) 的哲學是「用最少的框架解決規模化問題」。它本質上就是多個 Scrum 團隊共享一個 Product Backlog。適合希望保持精簡、不想被繁重框架束縛的大型組織。

框架 適用規模 學習曲線 導入成本 台灣常見應用場景
Scrum 5-15 人 中等 軟體產品開發、新創團隊
看板 不限 最低 製造業排程、客服、維運
SAFe 50-500 人 高(需認證培訓) 金融業、大型科技公司
LeSS 15-80 人 中高 中等 多團隊產品開發

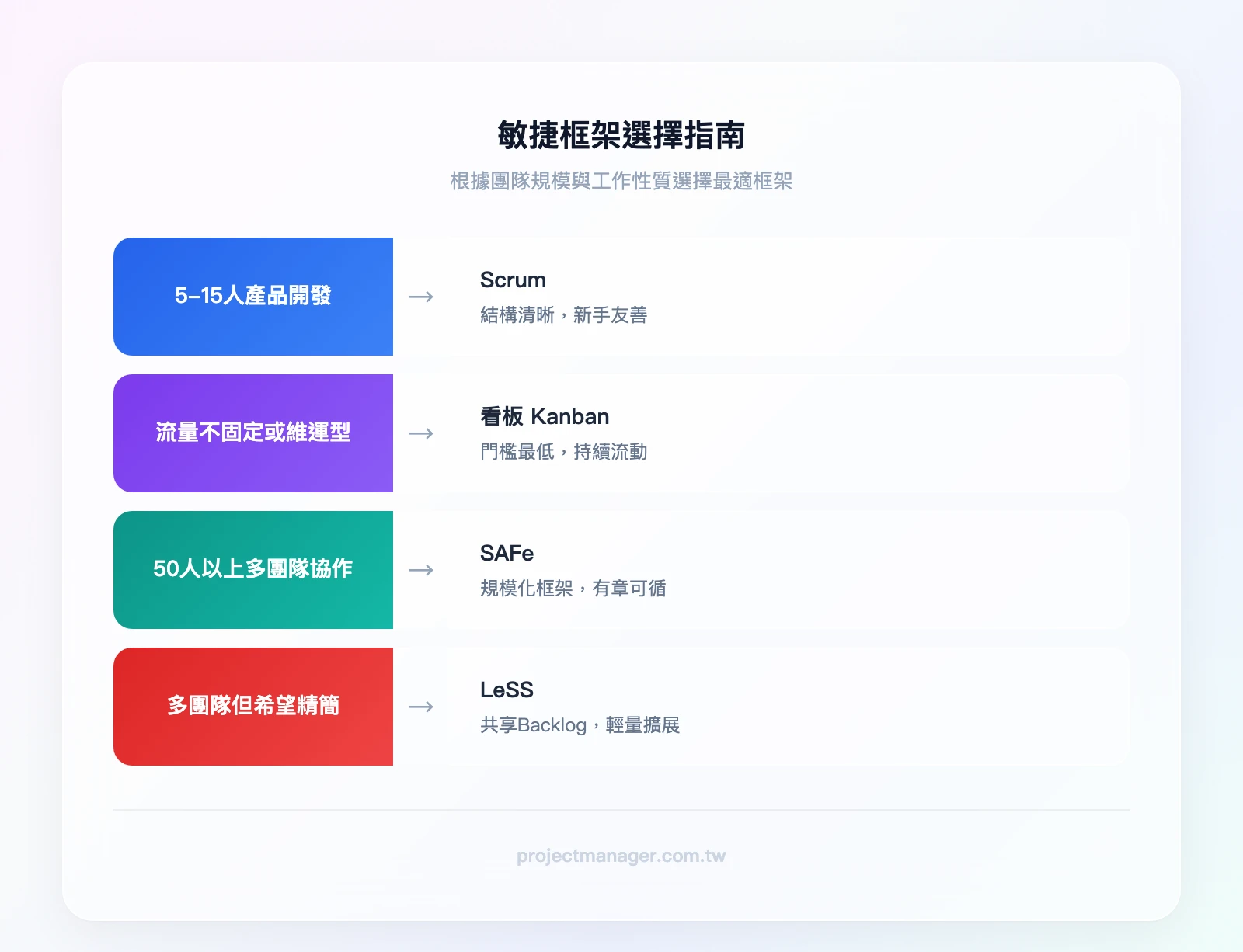

敏捷框架選擇指南:團隊5-15人且做產品開發→Scrum、工作流量不固定或維運型工作→看板、組織超過50人需多團隊協作→SAFe、多團隊但希望保持精簡→LeSS
▲ 敏捷框架選擇指南:團隊5-15人且做產品開發→Scrum、工作流量不固定或維運型工作→看板、組織超過50人需多團隊協作→SAFe、多團隊但希望保持精簡→LeSS

如果你完全不確定,我的建議是:先從看板開始。 看板不需要改變現有流程,只需要把工作視覺化。等團隊習慣了透明化和 WIP 限制,再考慮是否需要 Scrum 的結構。

敏捷轉型工具推薦:從規劃到執行的完整工具鏈

工具不是敏捷轉型的核心,但好的工具能大幅降低執行摩擦。以下是我們團隊實際測試過的工具鏈。

專案管理與看板工具

如果你的團隊已經在用 Atlassian 生態系(Confluence、Bitbucket): Jira 是自然的選擇。它的 Scrum Board 和 Kanban Board 功能成熟,內建 Velocity Chart、Burndown Chart、Sprint Report,對技術團隊來說幾乎是標配。費用約 NT$250-750/人/月(依方案而定),免費方案最多支援 10 人。Jira 的缺點是設定複雜度高,非技術背景的團隊成員上手需要時間。

如果你的團隊剛開始嘗試看板、預算有限: Trello 的門檻最低。拖拉卡片的操作直覺到不需要教學,免費方案就能建立無限數量的看板。它適合 10 人以下的小團隊做基本的任務視覺化和 WIP 管理。缺點是進階功能(自動化、報表)需要付費方案,而且缺乏 Sprint 管理的原生支援。如果團隊規模成長或需要更完整的 Scrum 功能,通常會升級到 Jira 或其他工具。

如果你的團隊是非技術背景、5-50 人的跨部門協作: monday.com 是我們的首選。它的視覺化介面讓不熟悉敏捷的團隊成員也能快速上手。我們特別喜歡它的自動化功能——設定「當狀態改為完成時,自動通知下一個負責人」這類規則,不需要寫任何程式碼。免費方案不需要信用卡,最多支援 2 位使用者。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

如果你的團隊是技術導向、跑 Scrum 的開發團隊: ClickUp 的 Sprint 管理功能更完整,內建 Velocity Chart 和 Burndown Chart,適合需要追蹤 Sprint 指標的團隊。它的免費方案功能已經很夠用。

如果你是新創團隊、需要文件和任務整合: Notion 適合把 Sprint Backlog、會議記錄、產品文件放在同一個地方。台灣新創圈很多團隊用 Notion 管理整個產品開發流程。

遠端協作與工作坊工具

Sprint Planning、Retrospective 這些儀式如果是遠端進行,一定需要線上白板。Miro 是我們用過最順手的——它有大量敏捷相關的模板(Sprint Planning、Retrospective、User Story Mapping),拖拉便利貼的體驗接近實體白板。FigJam 是另一個選擇,如果你的團隊已經在用 Figma 做設計協作,FigJam 的整合體驗會更順暢,而且免費方案對小團隊已經夠用。

指標追蹤與報告工具

轉型成效需要數據支撐。如果你用 ClickUp 或 monday.com,它們內建的 Dashboard 功能就能追蹤 Velocity、Burndown 等基本指標。如果需要跨部門的敏捷指標視覺化(例如向高層報告轉型進度),Power BI 或 Tableau 是更專業的選擇。

工具類型 推薦工具 月費(每人) 適合對象
專案管理 Jira NT$0-750 已有 Atlassian 生態系的技術團隊
專案管理 Trello 免費 – NT$350+ 剛開始嘗試看板的小團隊
專案管理 monday.com 免費 – NT$600+ 非技術團隊、跨部門協作
專案管理 ClickUp 免費 – NT$400+ 技術團隊、Scrum 開發
文件整合 Notion 免費 – NT$300+ 新創團隊、知識管理
線上白板 Miro 免費 – NT$300+ 遠端工作坊、回顧會議
開始使用 免費試用 → 免費試用 → 免費試用 →

專案管理工具比較

選擇 2-4 個工具,即時對比功能與價格

選擇至少兩個工具開始比較
projectmanager.com.tw 2026 年 4 月更新

組織敏捷的關鍵:文化轉型與領導力重塑

心理安全感是敏捷的地基

Google 的 Project Aristotle 研究發現,高效團隊的第一要素不是能力,而是心理安全感(Psychological Safety)——團隊成員敢於說「我不知道」、「我犯了錯」、「這個 Sprint 我們失敗了」。

在台灣職場,這特別困難。階層文化讓部屬不敢在主管面前指出問題,「不能讓主管沒面子」的潛規則讓 Retrospective 變成歌功頌德大會。

具體的破冰方法:

  1. 匿名回饋先行: 前 3 次 Retrospective 用匿名方式收集意見(Miro 的匿名投票功能很好用),讓團隊先習慣「問題被攤開來討論」的氛圍
  2. 主管先示範脆弱: 主管在回顧會議中率先分享自己的失誤——「這個 Sprint 我在需求溝通上做得不好,導致團隊返工」。當主管願意承認錯誤,團隊才敢跟進
  3. 分離人與問題: 建立「我們討論的是流程問題,不是追究個人責任」的明確規則

主管角色轉型:從指揮者到障礙排除者

傳統主管的價值在於「我知道答案,我來分配工作」。敏捷主管的價值在於「我不一定知道答案,但我能幫團隊排除障礙」。

某台灣傳產集團在推動敏捷轉型時,安排所有中階主管接受為期三個月的 Servant Leadership 培訓。培訓的核心不是上課,而是讓主管在真實的 Sprint 中練習「不下指令」——當團隊遇到問題時,主管的第一反應不是「你應該這樣做」,而是「你覺得可以怎麼解決?需要我幫你排除什麼障礙?」

三個月後,參與培訓的團隊 Velocity 平均提升了 40%,而且這個提升是可持續的——因為團隊學會了自己解決問題,而不是等主管下指令。

如果你是正在經歷角色轉型的主管,可能會有冒牌者症候群的感覺——覺得自己「不再有用」。這很正常。你的價值不是消失了,而是轉換了形式。

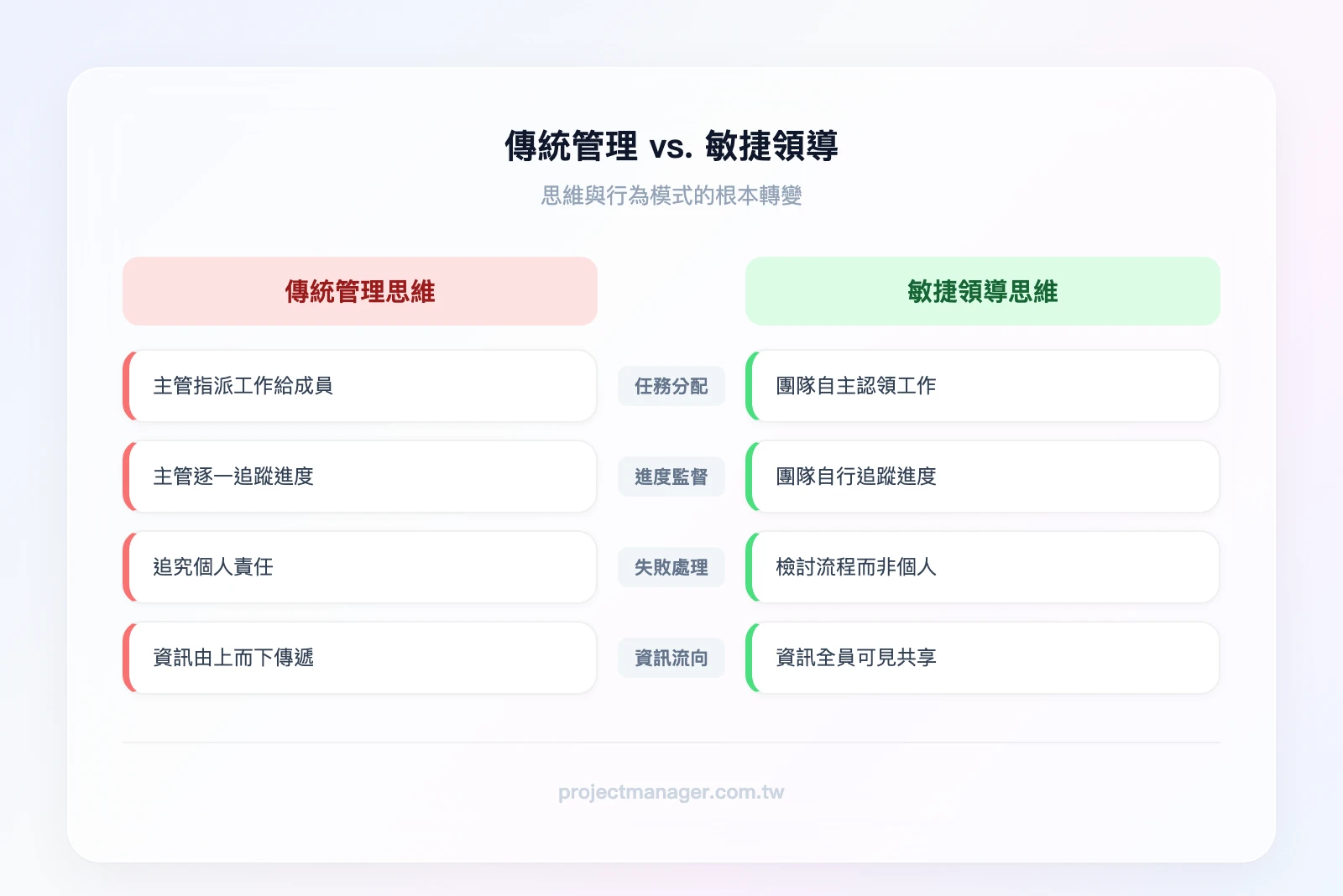

傳統管理思維 vs. 敏捷領導思維對比:左欄傳統——主管分配任務、主管監督進度、失敗追究個人責任、資訊由上而下傳遞;右欄敏捷——團隊自主認領任務、團隊自我追蹤進度、失敗檢討流程改善、資訊透明全員可見
▲ 傳統管理思維 vs. 敏捷領導思維對比:左欄傳統——主管分配任務、主管監督進度、失敗追究個人責任、資訊由上而下傳遞;右欄敏捷——團隊自主認領任務、團隊自我追蹤進度、失敗檢討流程改善、資訊透明全員可見

台灣職場的特殊挑戰

除了階層文化,台灣企業推動敏捷還有幾個獨特挑戰:

  • 面子問題: 在公開場合承認錯誤被視為「丟臉」。解法:先從小團隊(5 人以下)建立信任,再逐步擴大
  • 加班文化: 敏捷強調可持續的工作節奏,但台灣很多團隊習慣用加班來趕進度。Sprint 的固定節奏可以幫助團隊學會「在時間框架內交付」而非「無限加班」
  • 年資文化: 資深員工的意見自動獲得更高權重。在 Sprint Planning 中,可以用「計劃撲克」(Planning Poker)讓所有人同時出牌,避免資深成員的意見影響他人判斷

敏捷轉型成效如何衡量?5 個關鍵指標

「感覺變快了」不算成功,數據才算。以下五個指標是我們建議每個轉型團隊必須追蹤的。

指標一:交付週期(Lead Time)

從需求提出到交付給用戶的總時間。這是最直觀的效率指標。轉型初期通常會先變慢(因為團隊在適應新流程),3-4 個 Sprint 後應該開始看到改善。

指標二:Sprint 完成率(Velocity 穩定性)

不是追求 Velocity 越高越好,而是追求穩定。如果團隊的 Velocity 每個 Sprint 波動超過 30%,代表估算能力不足或外部干擾太多。穩定的 Velocity 是可預測交付的基礎。

指標三:缺陷逃逸率(Defect Escape Rate)

有多少缺陷是在交付給用戶後才被發現的?敏捷的短週期交付和持續測試應該能降低這個數字。如果轉型後缺陷逃逸率反而上升,可能是團隊為了趕 Sprint 而犧牲了品質。

指標四:員工敏捷滿意度(內部 NPS)

每月用一個簡單的問卷設計調查團隊成員:「你會推薦其他團隊採用我們目前的工作方式嗎?」(0-10 分)。這個數字反映的是團隊對新工作方式的真實感受,比任何流程指標都重要。

指標五:客戶回饋週期

從需求提出到用戶實際驗證的時間。如果這個時間超過一個月,代表回饋循環還是太長。理想狀態是每個 Sprint 結束都有用戶參與 Review。

指標 衡量方式 健康基準 警戒訊號
交付週期 需求提出→用戶交付的天數 持續縮短 連續 3 Sprint 未改善
Velocity 穩定性 Sprint 間波動幅度 < 20% 波動 > 30% 波動
缺陷逃逸率 上線後發現的缺陷佔比 < 10% > 25%
內部 NPS 月度匿名調查 > 30 分 < 0 分
客戶回饋週期 需求→用戶驗證的天數 < 30 天 > 60 天

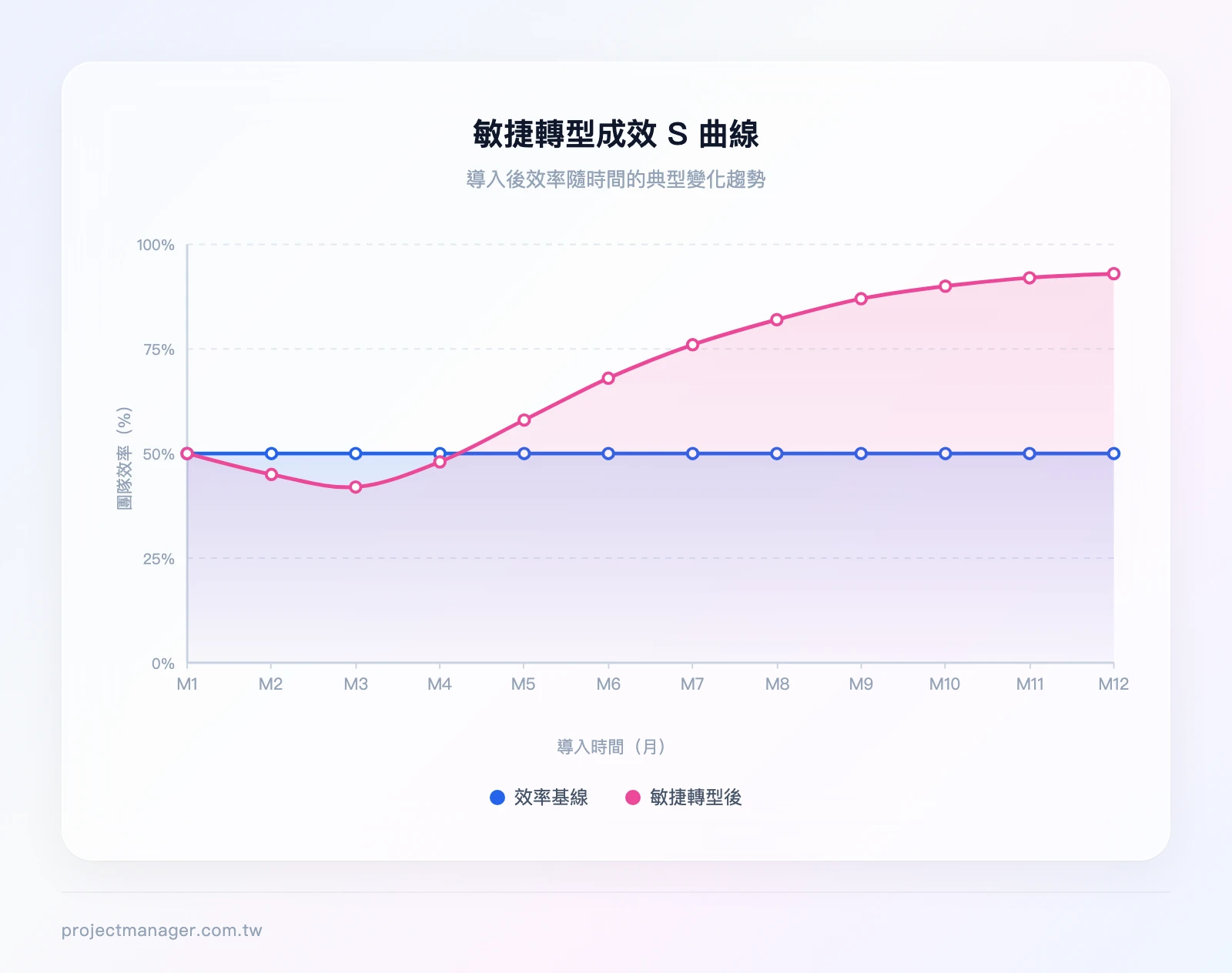

敏捷轉型成效S曲線:X軸為時間(第1-12個月),Y軸為效率百分比(0-100),曲線在第1-3個月微降(適應期),第3-6個月快速上升,第6-12個月趨於穩定高點
▲ 敏捷轉型成效S曲線:X軸為時間(第1-12個月),Y軸為效率百分比(0-100),曲線在第1-3個月微降(適應期),第3-6個月快速上升,第6-12個月趨於穩定高點

(推薦試試 monday.com 的 Dashboard 功能,我們團隊用它建立轉型儀表板,把這五個指標集中在一個畫面上,每月回顧一次。)

敏捷轉型的成本估算

這是很多文章不會告訴你的:敏捷轉型要花多少錢?以下是台灣市場的參考數字。

外部敏捷教練費用:

  • 個人教練(1 對 1):NT$3,000-8,000/小時
  • 團隊教練(駐點):NT$80,000-200,000/月
  • 組織級轉型顧問:NT$150,000-500,000/月

培訓費用:

  • CSM 認證課程:NT$30,000-50,000/人(含考試費)
  • PMI-ACP 認證:NT$15,000-25,000(考試費)+ 備考課程 NT$10,000-30,000
  • 內部工作坊(外部講師):NT$30,000-80,000/天

工具費用(以 20 人團隊為例):

  • Jira Standard 方案:約 NT$5,000/月(20 人)
  • monday.com Standard 方案:約 NT$7,680/月(20 人)
  • ClickUp Business 方案:約 NT$6,000/月(20 人)
  • Miro Team 方案:約 NT$4,800/月(20 人)
  • Trello Standard 方案:約 NT$3,500/月(20 人)

總成本估算(50 人組織、12 個月轉型期):

  • 保守估計:NT$500,000-1,000,000(自主推動,只請短期教練)
  • 中等投入:NT$1,500,000-3,000,000(外部教練駐點 6 個月 + 全員培訓)
  • 全面投入:NT$3,000,000-6,000,000(組織級顧問 + 認證培訓 + 工具全面導入)

這些數字看起來不小,但要跟「不轉型的成本」比較:如果組織每年因為交付延遲、需求錯誤、跨部門摩擦造成的損失超過這個數字,轉型就是值得的投資。這也是為什麼在轉型願景階段設定具體的數位轉型目標如此重要——你需要一個數字來證明 ROI。

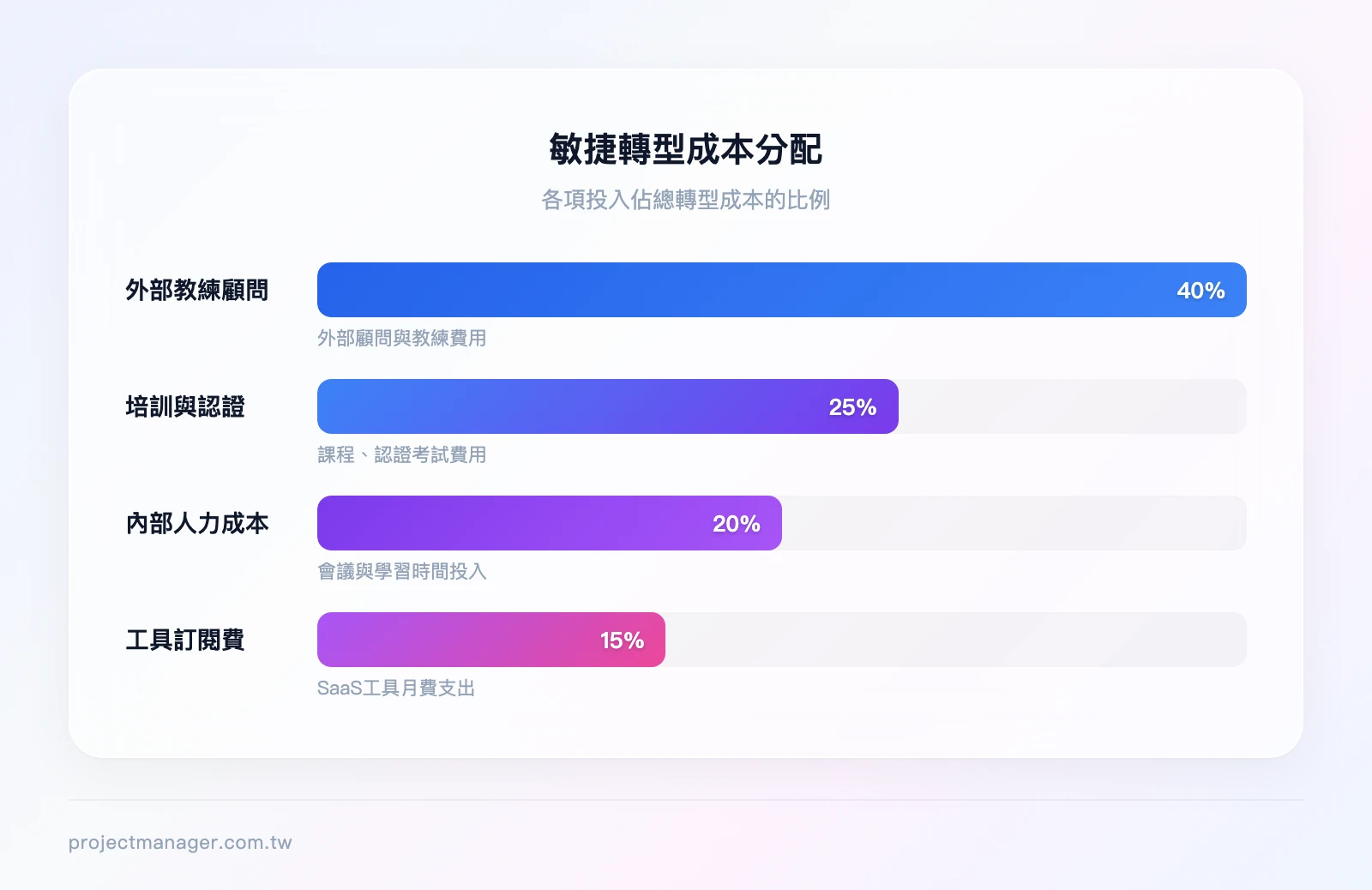

敏捷轉型成本分配比例:外部教練與顧問費40%、培訓與認證費25%、工具訂閱費15%、內部人力成本(會議、學習時間)20%
▲ 敏捷轉型成本分配比例:外部教練與顧問費40%、培訓與認證費25%、工具訂閱費15%、內部人力成本(會議、學習時間)20%

敏捷轉型認證與學習資源

如果你或你的團隊成員想取得正式認證,以下是台灣可取得的主要路徑。

個人認證比較

認證 費用(NT$) 難度 適合對象 考試語言
CSM(Certified Scrum Master) 30,000-50,000(含課程) 中等 Scrum Master、PM 英文
PMI-ACP(Agile Certified Practitioner) 15,000-25,000(考試費) 中高 有 PMP 基礎的 PM 英文(可申請中文輔助)
SAFe Agilist 40,000-60,000(含課程) 組織級敏捷推動者 英文

線上學習資源

如果你想系統性地學習,Coursera Plus 訂閱方案可以無限制存取所有課程,對需要同時學習多個主題的人來說比較划算。

台灣在地社群與顧問資源

  • Agile Community Taiwan:定期舉辦 Meetup 和工作坊,是台灣最活躍的敏捷社群
  • Scrum Alliance 台灣認證課程:每季都有 CSM 認證班在台北開課
  • 各大企業內部讀書會:很多台灣科技公司有內部的敏捷讀書會,可以透過 LinkedIn 社群找到

台灣本地敏捷教練與顧問公司(中立介紹,非業配):

如果你的組織需要外部教練協助,以下是台灣市場上幾個有實績的選擇方向:

  • 獨立敏捷教練:台灣有一批取得 CSP(Certified Scrum Professional)或 CTC(Certified Team Coach)認證的獨立教練,可以透過 Scrum Alliance 的教練名錄搜尋台灣地區的認證教練。費用通常比顧問公司低,適合單一團隊的教練需求
  • 泰迪軟體(Teddy & Co.):專注於敏捷開發與軟體工程實踐,創辦人在台灣敏捷社群有長期耕耘,適合軟體開發團隊的敏捷導入
  • 91APP、趨勢科技等企業的內部敏捷教練轉外部顧問:部分從大型科技公司出來的資深敏捷教練,帶有實際規模化轉型經驗,可透過 Agile Community Taiwan 的活動認識
  • 國際顧問公司台灣分部(如 ThoughtWorks、McKinsey Digital):適合大型組織的全面轉型,但費用較高,通常是組織級顧問等級的預算

選擇教練的建議:先參加 Agile Community Taiwan 的 Meetup,實際聽幾位教練的分享,評估風格是否適合你的組織文化,再決定合作對象。不要只看認證,要看實際帶過的轉型案例。

敏捷認證選擇指南:想成為Scrum Master→CSM認證、已有PMP想加入敏捷能力→PMI-ACP、負責組織級轉型推動→SAFe Agilist、預算有限想先自學→Coursera線上課程
▲ 敏捷認證選擇指南:想成為Scrum Master→CSM認證、已有PMP想加入敏捷能力→PMI-ACP、負責組織級轉型推動→SAFe Agilist、預算有限想先自學→Coursera線上課程

敏捷轉型與 OKR 的整合

台灣企業近年大量導入 OKR,但很少有人談到 OKR 和 Sprint 目標如何對齊。這是實務上的痛點:OKR 是季度目標,Sprint 是兩週目標,兩者之間的連結常常斷裂。

對齊的方法:

  1. 組織 OKR → 團隊 OKR → Sprint 目標 三層拆解。每個 Sprint 目標都應該能回溯到某個團隊 OKR
  2. 在 Sprint Planning 開始時,花 5 分鐘確認「這個 Sprint 的目標對齊了哪個 OKR?」
  3. 在 Sprint Review 結束時,更新 OKR 的進度——不是等到季末才回顧

舉例:如果團隊的季度 OKR 是「將客戶問題平均解決時間從 48 小時縮短至 12 小時」,那每個 Sprint 的目標可能是「導入自動分類系統」、「建立常見問題知識庫」、「優化工單流轉規則」等。每個 Sprint 完成後,都能看到 OKR 的進度條往前推進。

ClickUp 的 OKR 模板可以很直觀地建立這種層級關係——組織 OKR 在最上層,團隊 OKR 在中間,Sprint 目標在最下層,每個層級都能看到完成百分比。

如果你對 OKR 還不太熟悉,建議先用艾森豪矩陣來釐清優先順序,再把高優先的項目轉化為 OKR。

OKR與Sprint目標對齊結構:頂層為組織OKR(年度方向)、中層為團隊OKR(季度目標)、底層為Sprint目標(兩週交付物),箭頭表示每層向上對齊
▲ OKR與Sprint目標對齊結構:頂層為組織OKR(年度方向)、中層為團隊OKR(季度目標)、底層為Sprint目標(兩週交付物),箭頭表示每層向上對齊

非軟體業的敏捷轉型實踐

敏捷不是軟體業的專利。以下是兩個非軟體業的應用情境。

製造業:看板管理生產排程

台灣某中型電子零件製造商,過去用 Excel 管理生產排程,每次插單都要重新排整條產線。導入看板後,他們把每條產線的在製品(WIP)限制設為 3 件,並用顏色標記急件。

結果:

  • 產線切換時間減少 40%
  • 交期準確率從 72% 提升到 91%
  • 插單造成的混亂大幅降低(因為 WIP 限制強制團隊先完成手上的工作)

他們用的不是什麼昂貴的 MES 系統,而是 monday.com 的看板視圖加上實體白板的雙軌制——數位看板給管理層看全局,實體白板讓產線工人即時更新狀態。

金融業:法規限制下的敏捷實踐

金融業的挑戰在於法規合規要求嚴格,很多人認為「金融業不能敏捷」。但敏捷不是「不要流程」,而是「在必要的流程框架內,盡可能快速迭代」。

某台灣銀行的數位金融部門採用了「合規 Sprint」的做法:每個 Sprint 的 Definition of Done 中包含「通過合規審查」這個條件。他們把合規審查從「開發完成後才送審」改為「每個 Sprint 都送審」,結果反而加快了上線速度——因為問題在早期就被發現,不用等到最後才大規模返工。

這個案例說明了一個重要觀念:敏捷不是要繞過規則,而是要在規則框架內找到更快的路徑。如果你想了解更多關於流程圖的設計方法,可以用來繪製合規審查流程,找出可以並行處理的環節。

軟體業 vs. 非軟體業敏捷轉型對比:左欄軟體業——Sprint交付可部署的軟體增量、用戶可直接測試、迭代週期短;右欄非軟體業——Sprint交付可驗證的流程改善、需配合實體生產或法規審查、迭代週期可能較長但原則相同
▲ 軟體業 vs. 非軟體業敏捷轉型對比:左欄軟體業——Sprint交付可部署的軟體增量、用戶可直接測試、迭代週期短;右欄非軟體業——Sprint交付可驗證的流程改善、需配合實體生產或法規審查、迭代週期可能較長但原則相同

結論

回顧本文的核心重點,幫助你規劃具體的下一步:

  • 敏捷轉型是思維和文化的改變,不是工具的更換。 「做敏捷」和「成為敏捷」是兩回事
  • 先診斷再行動。 用 4 個訊號判斷組織是否真的需要轉型,避免為了敏捷而敏捷
  • 避開三大失敗陷阱: 高層只口頭支持、跳過文化準備直接套框架、忽略中階主管的角色轉型
  • 8 階段路線圖是指南,不是聖經。 根據組織規模和文化調整節奏,試點成功再擴展
  • 台灣職場的階層文化和面子問題是最大挑戰, 但可以透過匿名回饋、主管示範脆弱、分離人與問題來逐步突破

你的下一步行動:

如果你讀到這裡,代表你對敏捷轉型是認真的。不要試圖一步到位——先從最小的改變開始。

第一步:在 monday.com 建立一個看板,把你團隊目前手上的所有工作視覺化。設定 WIP 限制(每人同時進行中的任務不超過 3 個)。光是這一步,你就能看到團隊的工作瓶頸在哪裡。免費方案不需要信用卡,10 分鐘就能建好你的第一個看板。

當你習慣了工作視覺化,再考慮導入 Sprint 節奏、回顧會議、OKR 對齊。敏捷轉型本身就應該是敏捷的——小步快跑,持續改善。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

敏捷轉型常見問題 FAQ

敏捷轉型需要多久時間?

單一團隊的敏捷導入通常需要 2-3 個月才能看到初步成效。全組織的敏捷轉型(包含文化改變)通常需要 1-3 年。關鍵不是速度,而是持續性——很多組織在第 6 個月「敏捷疲勞」後就放棄了。建議設定季度里程碑,每季檢視進度,而非期待一步到位。

中小企業適合做敏捷轉型嗎?

非常適合,而且比大企業更容易成功。中小企業的優勢是決策鏈短、組織彈性高、文化改變的阻力較小。5-15 人的團隊甚至不需要正式的「轉型計畫」,直接開始跑看板或 Scrum 就好。很多台灣新創團隊從第一天就用敏捷方式工作,根本不需要「轉型」。

敏捷轉型一定要請外部顧問嗎?

不一定。30 人以下的組織,如果有一位願意學習的內部推動者(通常是 PM 或技術主管),搭配線上課程和社群資源,完全可以自主推動。但如果組織超過 50 人、中階主管抗拒嚴重、或者已經嘗試過一次失敗,外部教練的介入會大幅提高成功率。投資 3-6 個月的外部教練費用,比自己摸索一年再失敗要划算得多。

非軟體業也能做敏捷轉型嗎?

可以。製造業可以用看板管理生產排程,金融業可以在合規框架內跑 Sprint,零售業可以用敏捷方式快速測試行銷活動。敏捷的核心原則——短週期交付、持續回饋、快速調適——適用於任何需要回應變化的工作。差別只在於「交付物」不同:軟體業交付可部署的程式碼,製造業交付可驗證的流程改善。

敏捷轉型和數位轉型有什麼關係?

數位轉型是「用數位技術改變商業模式」,敏捷轉型是「用敏捷方法改變工作方式」。兩者經常同時發生,但不是同一件事。很多企業在推動數位轉型時發現,傳統的瀑布式專案管理無法應對數位產品的快速迭代需求,因此同步導入敏捷。可以說,敏捷轉型是數位轉型成功的重要推動力。

敏捷轉型後,PM 的角色會消失嗎?

不會消失,但會轉變。傳統 PM 的核心工作是「制定計畫、分配任務、監督進度」,敏捷環境中這些工作由團隊自主完成。PM 的角色會轉向 Product Owner(產品負責人)——負責定義產品願景、管理 Backlog 優先順序、與利害關係人溝通。如果你是 PM,敏捷轉型不是威脅,而是讓你從「任務管理者」升級為「價值創造者」的機會。你可以把更多時間投入在產品策略、用戶研究和利害關係人管理上,把日常執行交給具備心流狀態的自組織團隊。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選管理工具
繁中介面 · AI 自動化 · 任務追蹤 · 永久免費方案
