專案生命週期(Project Life Cycle)是專案從構想到結案所經歷的五大階段框架,包含啟動、規劃、執行、監控與結束。 本文完整解析每階段的核心產出與常見陷阱,比較瀑布、敏捷、迭代、混合四種模型,並以健康手環開發案例貫穿說明,附工具比較表與選擇指南。
目錄
Toggle什麼是專案生命週期?定義與核心概念
專案生命週期是一個結構化框架,幫助專案管理團隊將一個專案從最初的構想推進到最終結案。它定義了專案在不同時間點應該聚焦的重點、需要產出的交付物,以及決策的關鍵節點。

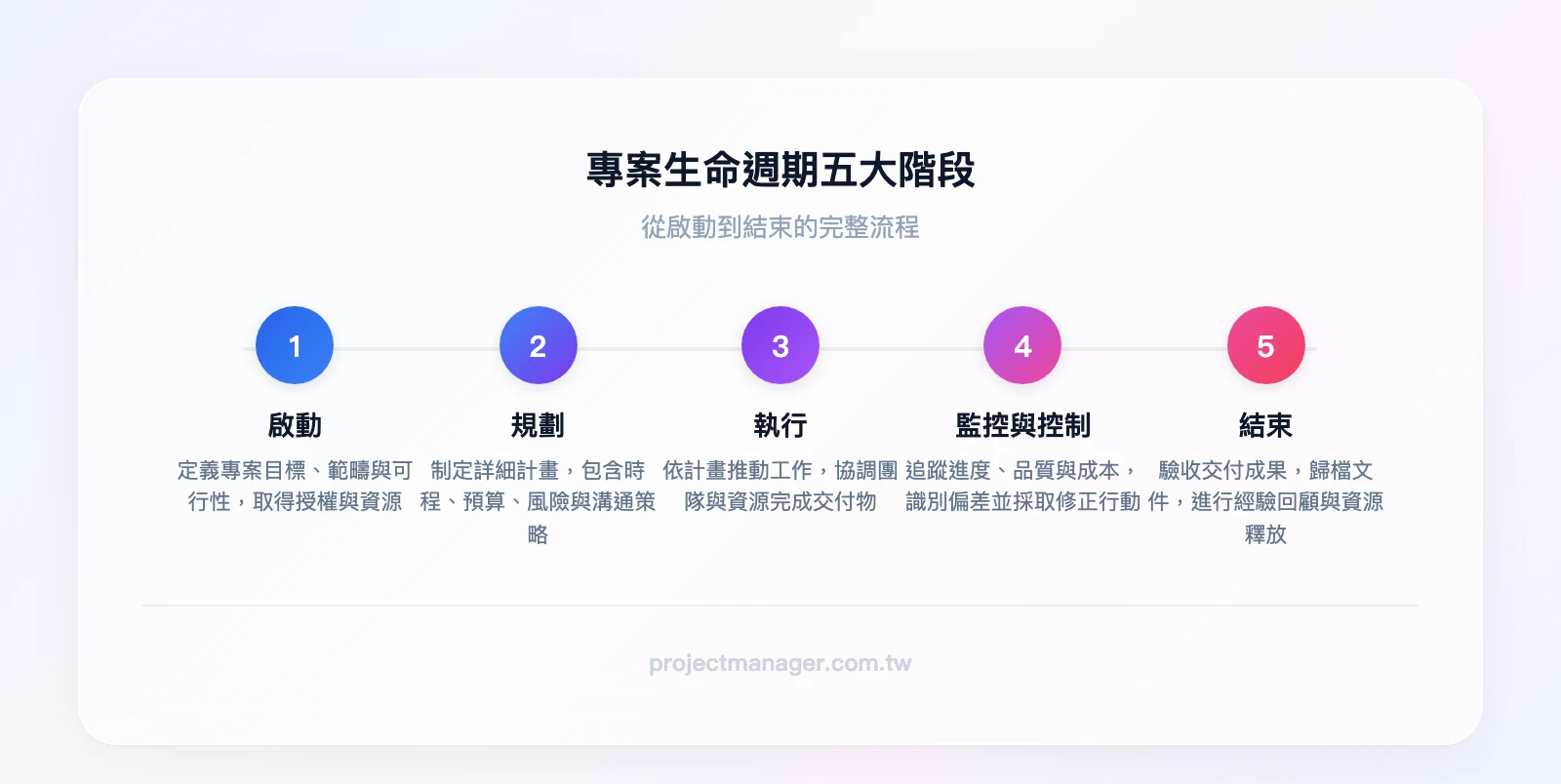

以下是五大階段的流程與各階段核心任務:
[啟動] → [規劃] → [執行] ⇄ [監控] → [結束]
定義目標 拆解任務 落實計劃 追蹤偏差 驗收結案
確認可行性 分配資源 跨部門協作 矯正措施 知識傳承
執行與監控之間的雙向箭頭代表這兩個階段同步進行——監控的結果會即時回饋到執行中,驅動調整。

專案生命週期 vs. 專案管理流程:為什麼很多 PM 會搞混
這是台灣 PM 社群最常見的概念混淆之一。簡單來說:
- 專案生命週期描述的是「專案本身經歷了哪些階段」——從誕生到結束的時間軸。
- 專案管理流程描述的是「PM 在管理專案時執行的活動」——啟動流程、規劃流程、執行流程、監控流程、結案流程。
混淆的原因在於兩者的名稱幾乎一樣。但關鍵差異是:管理流程是「可重複套用在每個階段內」的。例如,在規劃階段中,你可能需要執行一輪小型的「啟動→規劃→執行→監控→結案」流程來完成某個子計畫。生命週期是線性的時間框架,管理流程是可以在每個階段內循環運作的方法論。
專案生命週期 vs. 產品生命週期
另一個常見混淆是把「專案」和「產品」的生命週期搞混。以下表格快速釐清:
| 比較維度 | 專案生命週期 | 產品生命週期 |
|---|---|---|
| 範圍 | 單一專案(一次性) | 產品從誕生到退場(持續性) |
| 時間跨度 | 數週到數年 | 數年到數十年 |
| 階段 | 啟動→規劃→執行→監控→結束 | 導入→成長→成熟→衰退 |
| 結束條件 | 交付物完成、專案結案 | 產品退出市場 |
| 關係 | 一個產品生命週期中可能包含多個專案 | 每個階段可能啟動不同的專案 |
舉例來說,一款健康手環的「產品生命週期」可能長達五年,但其中「第一代硬體開發專案」的生命週期只有八個月。

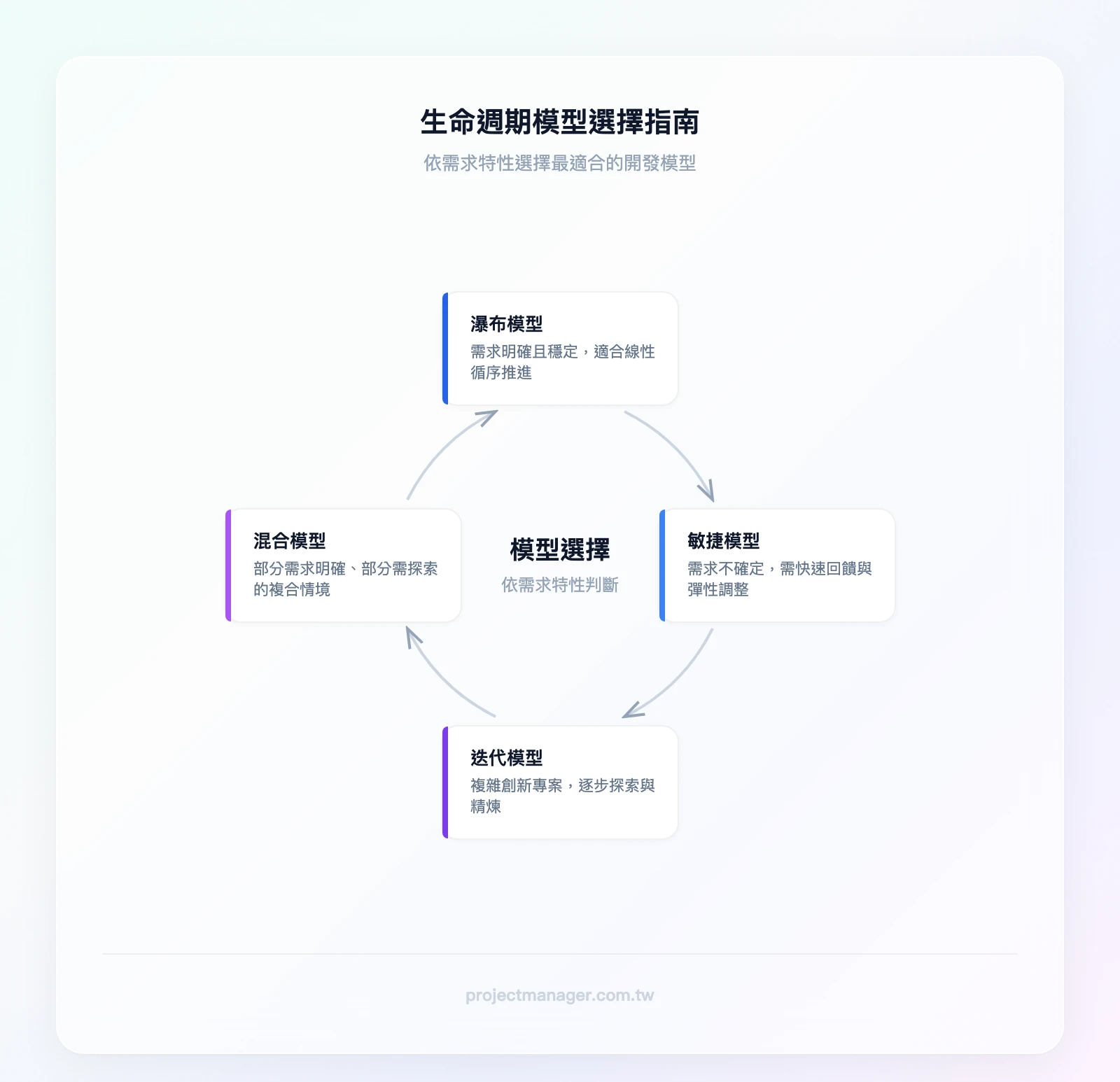

預測型 vs. 適應型生命週期
PMBOK 第七版將生命週期分為兩大類:預測型(如瀑布模型,需求明確後按計劃推進)和適應型(如敏捷專案管理,透過短週期迭代持續調整方向)。大多數現代專案會落在這兩者之間的光譜上,而非純粹的二選一——這也是混合模型越來越普及的原因。
專案生命週期五大階段完整解析
以下以「某科技公司開發健康手環」為貫穿案例,逐一拆解每個專案階段的核心產出、實務操作與常見陷阱。
啟動階段——定義目標與確認可行性
啟動階段的核心任務是回答一個問題:這個專案值不值得做? 如果答案是肯定的,就要把「為什麼做」和「做什麼」寫清楚,取得正式授權。
專案章程必要欄位清單:
- 專案名稱與編號——聽起來基本,但很多團隊連這個都沒統一
- 專案目標與預期效益——用可衡量的方式描述(例如「上市後 6 個月內銷售 5 萬台」)
- 高層級範疇描述——做什麼、不做什麼的邊界
- 主要利益相關者清單——誰有決策權、誰會受影響
- 初步預算範圍——不需要精確到個位數,但要有量級
- 預計時程——里程碑級別的時間框架
- 已知風險與假設條件——例如「假設晶片供應商能在 Q2 交貨」
- 專案發起人簽核——正式授權,這是章程最重要的功能

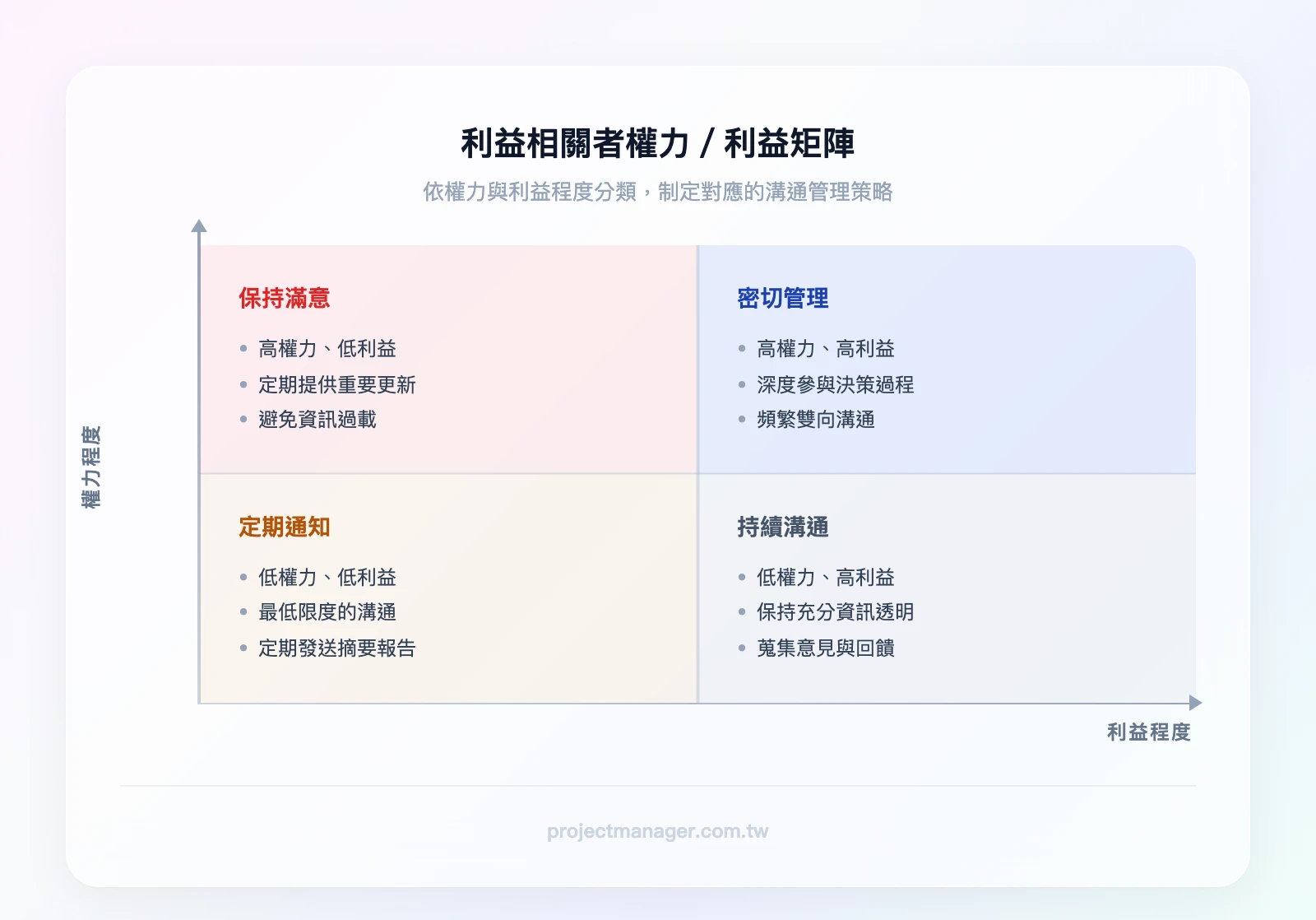

利益相關者分析:權力/利益矩陣
不是每個利益相關者都需要同等程度的關注。用權力(對專案的影響力)和利益(對專案結果的關心程度)兩個維度,把相關者分成四個象限:
- 高權力 × 高利益:密切管理(如專案發起人、產品負責人)
- 高權力 × 低利益:保持滿意(如高階主管、法規單位)
- 低權力 × 高利益:持續溝通(如終端用戶、客服團隊)
- 低權力 × 低利益:定期通知即可

健康手環案例:跨部門會議如何解決目標分歧
健康手環專案啟動時,產品經理召集了硬體、軟體、行銷三個部門的負責人。問題立刻浮現:硬體團隊想做「最精準的感測器」,行銷團隊想要「最低售價搶市佔」,軟體團隊則希望「先做 MVP 快速上市」。三個方向互相矛盾。
產品經理的做法是:先回到商業目標——公司今年的策略是「進入健康穿戴市場建立品牌認知」,而非「追求硬體技術領先」。以此為錨點,團隊達成共識:感測器精度達到市場中位數即可,售價控制在 NT$2,500 以下,軟體先做核心功能(心率、步數、睡眠),三個月內上市。這些共識全部寫進專案章程,由副總簽核。
本階段常見陷阱與解決策略:
| 陷阱 | 為什麼會發生 | 解決策略 |
|---|---|---|
| 目標模糊,各部門各說各話 | 沒有回到商業目標做對齊 | 用專案章程強制定義可衡量目標,發起人簽核 |
| 跳過啟動直接開始規劃 | 覺得「大家都知道要做什麼」 | 即使是小專案,也至少花半天寫一頁章程 |
| 利益相關者遺漏 | 只找了「會做事的人」,忘了「會受影響的人」 | 用權力/利益矩陣系統性盤點 |
工具應用: 在 monday.com 上,你可以用專案啟動模板快速建立看板,把章程欄位設為必填項目,確保每個新專案都經過完整的啟動流程。團隊成員可以直接在看板上留言討論,所有決策紀錄都留在同一個地方,不會散落在各種 email 和聊天訊息中。
規劃階段——從 WBS 到甘特圖的實作邏輯
規劃階段是整個生命週期中最容易被低估的階段。根據 PMBOK 的建議,專案規劃應佔總工時的 15-20%。也就是說,一個預計六個月的專案,你應該花三到四週做規劃。很多 PM 覺得「規劃太久是浪費時間」,但實務上,規劃階段每多花一小時,執行階段平均能省下三到五小時的返工。

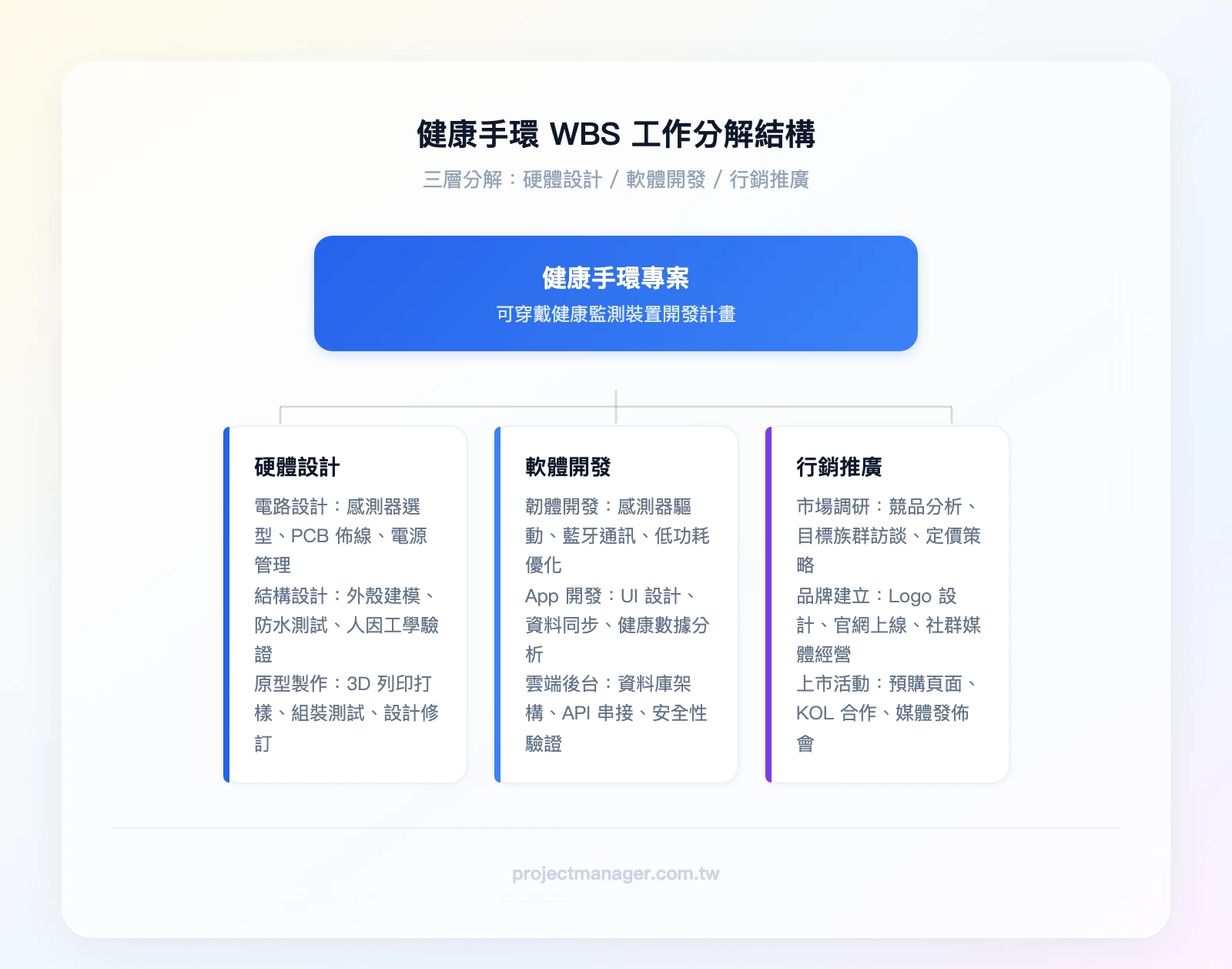

WBS 三層分解示例(健康手環專案):
| 第一層(交付物) | 第二層(工作包) | 第三層(任務) |
|---|---|---|
| 硬體設計 | 感測器模組 | 心率感測器選型、加速度計整合測試、PCB 佈線 |
| 硬體設計 | 外觀設計 | 工業設計草圖、3D 建模、模具開發 |
| 軟體開發 | App 前端 | UI 設計稿、心率顯示頁面開發、睡眠數據圖表 |
| 軟體開發 | 韌體 | 藍牙通訊協定、感測器數據處理演算法 |
| 行銷推廣 | 上市準備 | 產品文案撰寫、通路鋪貨協調、媒體試用品寄送 |

里程碑設定的判斷標準
不是每個任務完成都值得設為里程碑。好的里程碑具備以下特徵:
- 是一個「門檻」:通過後才能進入下一階段(例如「原型機通過內部測試」)
- 有明確的驗收標準:不是「差不多完成了」,而是「通過 10 項測試項目中的 8 項以上」
- 涉及多方確認:需要跨部門或客戶簽核的節點
- 對時程有關鍵影響:如果這個節點延遲,後面的任務會連鎖受影響
健康手環專案設定了五個里程碑:專案章程簽核、原型機完成、App Beta 版上線、量產首批出貨、正式上市。
風險登錄表的基本結構:
| 風險編號 | 風險描述 | 發生機率 | 影響程度 | 應對策略 |
|---|---|---|---|---|
| R-001 | 晶片供應商交期延遲 | 高 | 高 | 備選供應商已洽談,延遲超過 2 週啟動替代方案 |
| R-002 | App 上架審核被退件 | 中 | 中 | 提前 3 週送審,預留修改時間 |
| R-003 | 模具開發品質不符 | 低 | 高 | 要求供應商提供三次打樣確認 |
健康手環案例:供應鏈風險的識別與應對
在規劃階段,PM 發現核心心率感測器只有一家供應商能提供符合規格的元件。這是典型的「單一供應商風險」。團隊的應對計劃是:主動聯繫第二家供應商進行規格驗證,同時在時程中為感測器交貨預留兩週緩衝。後來這個決策確實派上用場——主要供應商延遲了十天,但因為有緩衝時間,專案整體時程沒有受到影響。
本階段常見陷阱與解決策略:
| 陷阱 | 為什麼會發生 | 解決策略 |
|---|---|---|
| 計劃過於理想化,沒有緩衝 | PM 想展現「高效率」 | 每個關鍵路徑任務加 10-15% 緩衝時間 |
| WBS 分解不夠細,執行時才發現遺漏 | 趕著「開始做事」 | 分解到每個任務 ≤ 40 小時(約一週工作量) |
| 風險評估流於形式 | 「反正想不到的風險也沒辦法」 | 至少做一次跨部門風險腦力激盪 |
工具應用: ClickUp 的 WBS 功能可以用巢狀任務結構直接建立三層分解,再切換到甘特圖視圖設定任務依賴關係和里程碑。對於習慣視覺化操作的團隊,拖拉調整時程比在 Excel 中手動改日期直覺得多。
ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
執行階段——落實計劃與跨部門協作
專案執行階段是資源消耗最大的階段,通常佔總工時的 50-60%。這個階段的成敗,很大程度取決於溝通節奏設計。
溝通節奏的選擇邏輯:
- 每日站會(Daily Standup):適合任務高度相依、需要即時協調的團隊。每人回答三個問題:昨天做了什麼、今天要做什麼、有什麼阻礙。控制在 15 分鐘內。適用情境:軟體開發衝刺期、活動前一週的密集準備期。
- 每週同步會議:適合任務相對獨立、各自推進的團隊。重點是檢視里程碑進度、處理跨部門議題。適用情境:硬體設計與行銷同步推進期、專案進入穩定執行節奏後。
大多數專案不需要二選一,而是混合使用:核心開發團隊每日站會,跨部門同步每週一次。
健康手環案例:跨部門協作的具體做法
健康手環專案在執行階段,PM 在 monday.com 上建立了一個主看板,分為五個群組:硬體、韌體、App、行銷、品管。每個群組下的任務都有明確的負責人、截止日期和狀態欄位(待處理 / 進行中 / 待審核 / 完成)。
關鍵設計是「跨部門依賴」欄位——例如 App 的「心率顯示頁面開發」任務,依賴韌體的「藍牙通訊協定完成」。PM 設定了一條自動化規則:當韌體任務狀態改為「完成」時,自動通知 App 開發負責人並將其任務狀態改為「可開始」。這個設定在整個專案中觸發了十多次,每次都讓下游團隊在第一時間知道可以開工,不用等到週會才發現「原來上游已經做完了」。
設計師完成 UI 設計稿後,直接在任務下方上傳檔案並 @工程師審核。工程師有問題就在同一個任務的留言區討論,所有溝通紀錄都綁在對應的任務上,三個月後回頭查也能找到當初的設計決策原因。
本階段常見陷阱與解決策略:
| 陷阱 | 為什麼會發生 | 解決策略 |
|---|---|---|
| 溝通散落在多個管道 | Line 群組、email、口頭交代混用 | 統一在專案管理工具上溝通,任務相關討論綁在任務下方 |
| 範疇蔓延(Scope Creep) | 利益相關者不斷追加需求 | 所有變更必須經過變更控制流程,評估對時程和預算的影響後才決定 |
| 團隊成員同時負責太多專案 | 組織資源不足,一人多用 | 在規劃階段就確認資源可用性,執行時用工作量視圖監控負荷 |
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
監控與控制階段——數據驅動的偏差管理
專案監控不是一個獨立的「階段」——它與執行階段同步進行。但因為它的方法論和思維模式與執行不同,所以在生命週期中被獨立出來討論。
核心監控指標:
- SPI(Schedule Performance Index,進度績效指標):SPI = 已完成工作的計畫價值 ÷ 到目前為止應完成的計畫價值。SPI = 1 表示進度正常,SPI < 1 表示落後,SPI > 1 表示超前。例如,專案進行到第八週,計畫應完成 NT$800,000 價值的工作,但實際只完成了 NT$640,000,SPI = 0.8,代表進度落後 20%。
- CPI(Cost Performance Index,成本績效指標):CPI = 已完成工作的計畫價值 ÷ 實際花費成本。CPI = 1 表示成本控制正常,CPI < 1 表示超支。例如,完成了 NT$640,000 價值的工作,但實際花了 NT$700,000,CPI = 0.91,代表每花 NT$1 只產出 NT$0.91 的價值。

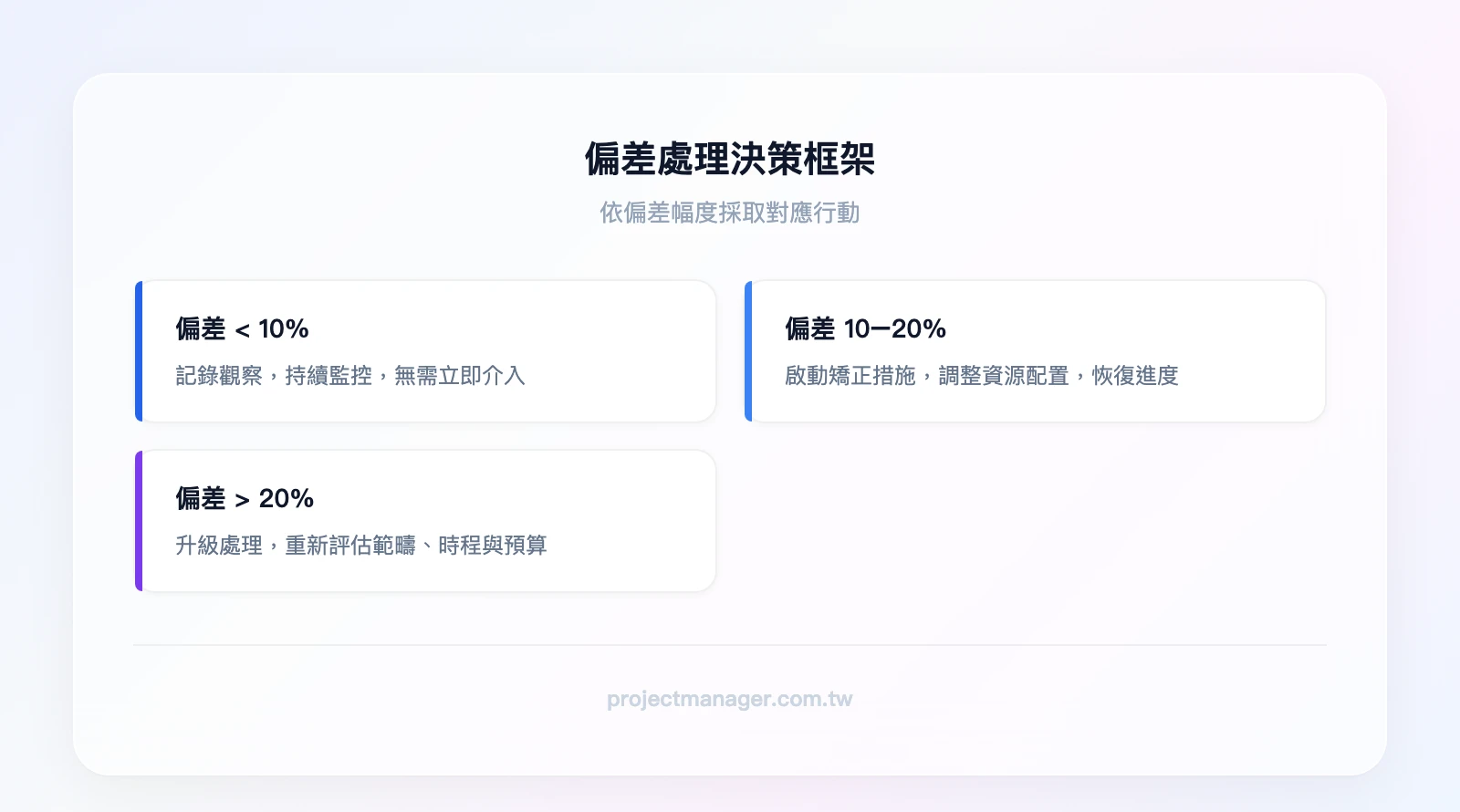

偏差處理決策框架:
| 偏差幅度 | 對應行動 | 決策層級 |
|---|---|---|
| < 10% | 記錄觀察,下次週會追蹤 | PM 自行處理 |
| 10-20% | 啟動矯正措施:調整資源分配、壓縮非關鍵路徑任務 | PM + 團隊主管 |
| > 20% | 升級處理:重新評估專案範疇、時程或預算,可能需要變更基準線 | PM + 專案發起人 |

健康手環案例:開發進度落後的處理
專案進入第十週時,PM 在週報中發現 App 開發的 SPI 降到 0.75——嚴重落後。原因是:負責睡眠數據演算法的工程師同時被抽調去支援另一個緊急專案,導致這個任務停滯了兩週。
偏差超過 20%,PM 立即升級處理。與主管討論後,決定採取兩個行動:(1)從另一個非緊急專案借調一位工程師支援兩週;(2)將「睡眠數據圖表的動畫效果」從第一版移除,改為靜態圖表,降低開發複雜度。這兩個調整讓 App 開發在三週內追回進度,最終只延遲了四天交付,在可接受範圍內。
本階段常見陷阱與解決策略:
| 陷阱 | 為什麼會發生 | 解決策略 |
|---|---|---|
| KPI 設了但沒人看 | 數據更新太麻煩,或報表不直覺 | 用工具自動化產出儀表板,每週會議第一件事就是看數據 |
| 問題發現了但不敢升級 | PM 怕被認為「管不好」 | 建立「升級不等於失敗」的團隊文化,延遲升級才是真正的失敗 |
| 只監控進度,忽略品質 | 趕進度壓力下犧牲品質 | 在監控指標中加入品質指標(如 bug 數量、測試通過率) |
工具應用: 在 ClickUp 的進度儀表板中,你可以設定自動計算任務完成率、逾期任務數量和工作量分佈。搭配自動化規則,當任務逾期超過兩天時自動發送通知給 PM 和負責人,讓問題在擴大前被攔截。
結束階段——成果驗收與知識傳承
很多團隊在產品上線或活動結束後就「散了」,跳過結束階段。這是最可惜的——因為你剛花了幾個月累積的經驗,如果不記錄下來,下一個專案又要從零開始踩坑。
驗收清單必要項目:
- 所有交付物是否符合專案章程定義的範疇
- 品質標準是否達到驗收門檻(測試報告、用戶驗收測試結果)
- 專案文件是否完整歸檔(設計文件、會議紀錄、變更紀錄)
- 未完成項目清單(Punch List)是否已處理或移交
- 利益相關者正式簽核驗收
- 合約與財務結算完成
- 團隊成員績效回饋已提供
經驗教訓回顧會議的四個固定問題:
- 什麼做得好?——值得在下一個專案繼續的做法
- 什麼做得不好?——需要改進的流程或決策
- 什麼是意料之外的?——沒有預見到的風險或機會
- 如果重來一次,會怎麼做?——具體的改進建議
這四個問題看似簡單,但關鍵在於每個問題都要求具體事例,不接受「溝通要加強」這種空泛結論。要說「第五週硬體團隊變更了 PCB 佈線但沒通知韌體團隊,導致韌體重寫花了三天。改進建議:所有硬體變更必須在 24 小時內更新到看板並通知相關人員。」
知識傳承的具體做法
經驗教訓寫完之後,最關鍵的問題是「怎麼確保下一個專案的人會看到」。建議用知識管理平台(如 Notion)建立專案知識庫,按專案類型分類存放結案文件。每份經驗教訓文件的開頭加上「三句話摘要」,讓下一任 PM 能在 30 秒內判斷這份文件是否與自己的專案相關。同時在新專案啟動流程中加入一個強制步驟:PM 必須閱讀至少兩份同類型專案的經驗教訓,並在專案章程中註明「參考了哪些歷史專案的哪些教訓」。
健康手環案例:結案會議產出
健康手環專案結案時,PM 召集所有部門負責人進行兩小時的回顧會議。會議產出包括:
- 12 條經驗教訓,其中 3 條被標記為「高優先級——下一個專案必須採用」
- 供應商評分表(交期準確度、品質穩定度、溝通配合度)
- 專案時程偏差分析報告(原計畫 vs. 實際,每個里程碑的偏差原因)
這些文件全部存入公司的 Notion 知識庫,並在下一個穿戴裝置專案啟動時,被新任 PM 作為規劃參考。新任 PM 在啟動階段就根據前一個專案的經驗,直接將「備選供應商洽談」列為規劃階段的必要任務,避免重蹈單一供應商風險的覆轍。

本階段常見陷阱與解決策略:
| 陷阱 | 為什麼會發生 | 解決策略 |
|---|---|---|
| 跳過結案,團隊直接解散 | 「專案做完了,趕快去做下一個」 | 在專案計畫中就排入結案活動的時間和資源 |
| 回顧會議變成「檢討大會」 | 團隊文化偏向究責 | 明確規則:討論「流程」而非「個人」,聚焦改進而非追責 |
| 經驗教訓寫了但沒人看 | 存在某個沒人會打開的資料夾裡 | 用知識管理平台分類存放,新專案啟動時強制要求 PM 先閱讀相關專案的經驗教訓 |
三大生命週期模型比較:如何選擇適合你的專案
了解五大階段之後,下一個問題是:這五個階段要用什麼「節奏」來推進?這就是生命週期模型的選擇。
四種模型比較表
| 比較維度 | 瀑布模型 | 敏捷模型 | 迭代模型 | 混合模型 |
|---|---|---|---|---|
| 核心邏輯 | 階段依序推進,完成一個才進下一個 | 短週期迭代(Sprint),每次交付可用的增量 | 分多輪重複規劃與執行,逐步完善 | 前期用瀑布做整體規劃,執行期用敏捷迭代 |
| 需求變更彈性 | 低——變更成本高 | 高——擁抱變更 | 中——每輪可調整 | 中高——規劃期固定,執行期彈性 |
| 適合專案類型 | 需求明確、法規要求嚴格 | 需求不確定、需要快速回饋 | 複雜創新、需要逐步探索 | 大型專案中部分模組需求明確、部分需要探索 |
| 交付頻率 | 專案結束時一次交付 | 每 1-4 週交付一次 | 每輪結束時交付 | 依模組而異 |
| 管理複雜度 | 低 | 中 | 中高 | 高 |
| 典型產業 | 建設、製造、醫療器材 | 軟體、數位產品、行銷 | 研發、新產品開發 | 傳統產業數位轉型、大型 IT 專案 |

選擇判斷框架:五個維度的決策矩陣
當你不確定該用哪種模型時,用以下五個維度評估:
| 評估維度 | 偏向瀑布 | 偏向敏捷/迭代 |
|---|---|---|
| 需求穩定性 | 需求在啟動時已明確,變更機率低 | 需求會隨市場或用戶回饋持續調整 |
| 團隊規模 | 20 人以上,需要嚴格的文件管控 | 3-10 人,溝通成本低,可以快速對齊 |
| 客戶參與頻率 | 客戶只在里程碑節點參與審核 | 客戶每週甚至每天都需要看到進展 |
| 交付期限彈性 | 有硬性截止日(如法規申報、展覽日期) | 可以分批交付,先上核心功能再迭代 |
| 產業合規要求 | 需要完整的階段文件和審批流程 | 合規要求較低,重視速度和靈活性 |
如果五個維度中有三個以上偏向同一側,就選那一側的模型。如果分佈很平均,混合模型可能是最務實的選擇。
台灣常見產業對應建議
- IT / 軟體業:敏捷為主,搭配 Scrum 或 Kanban 框架
- 製造業:瀑布為主,尤其是有模具開發和量產排程的專案
- 行銷 / 活動業:瀑布為主(活動日期不可變),但創意發想階段可用迭代
- 建設 / 營造業:嚴格瀑布,每個階段需要法規審批
軟體開發案例:敏捷模型的實際應用
某新創團隊開發線上學習平台,採用敏捷模型中的 Scrum 框架。團隊共 6 人(1 位產品負責人、1 位 Scrum Master、4 位開發人員),以每兩週一個 Sprint 的節奏推進。
每個 Sprint 的運作方式:Sprint 第一天召開規劃會議,產品負責人從 Product Backlog 中挑選本次要完成的功能項目,團隊評估工作量後承諾交付範圍。接下來兩週進入開發,每天早上 15 分鐘站會同步進度與阻礙。Sprint 最後一天分為兩個環節——先是 Sprint Review,向利益相關者展示本次完成的可用功能並收集回饋;接著是 Sprint Retrospective,團隊內部檢討流程改進點。
團隊使用 ClickUp 管理每個 Sprint 的任務看板,用 Notion 記錄產品需求文件和會議紀錄。產品負責人每個月安排一次用戶測試,邀請 5-8 位目標用戶實際操作平台,觀察使用行為並收集回饋。這些回饋會在下一次 Sprint 規劃會議中被優先討論,決定是否調整開發優先順序。
這個案例的關鍵在於「規劃、執行、回顧」的持續循環——團隊不是在專案結束時才發現方向偏了,而是每兩週就有一次修正機會。第三個 Sprint 時,用戶測試發現「課程進度追蹤」功能比原本規劃的「社群討論區」更受重視,團隊立即調整優先順序,將討論區延後兩個 Sprint,先完成進度追蹤功能。如果用瀑布模型,這個需求變更可能要等到整個開發完成後才會被發現。

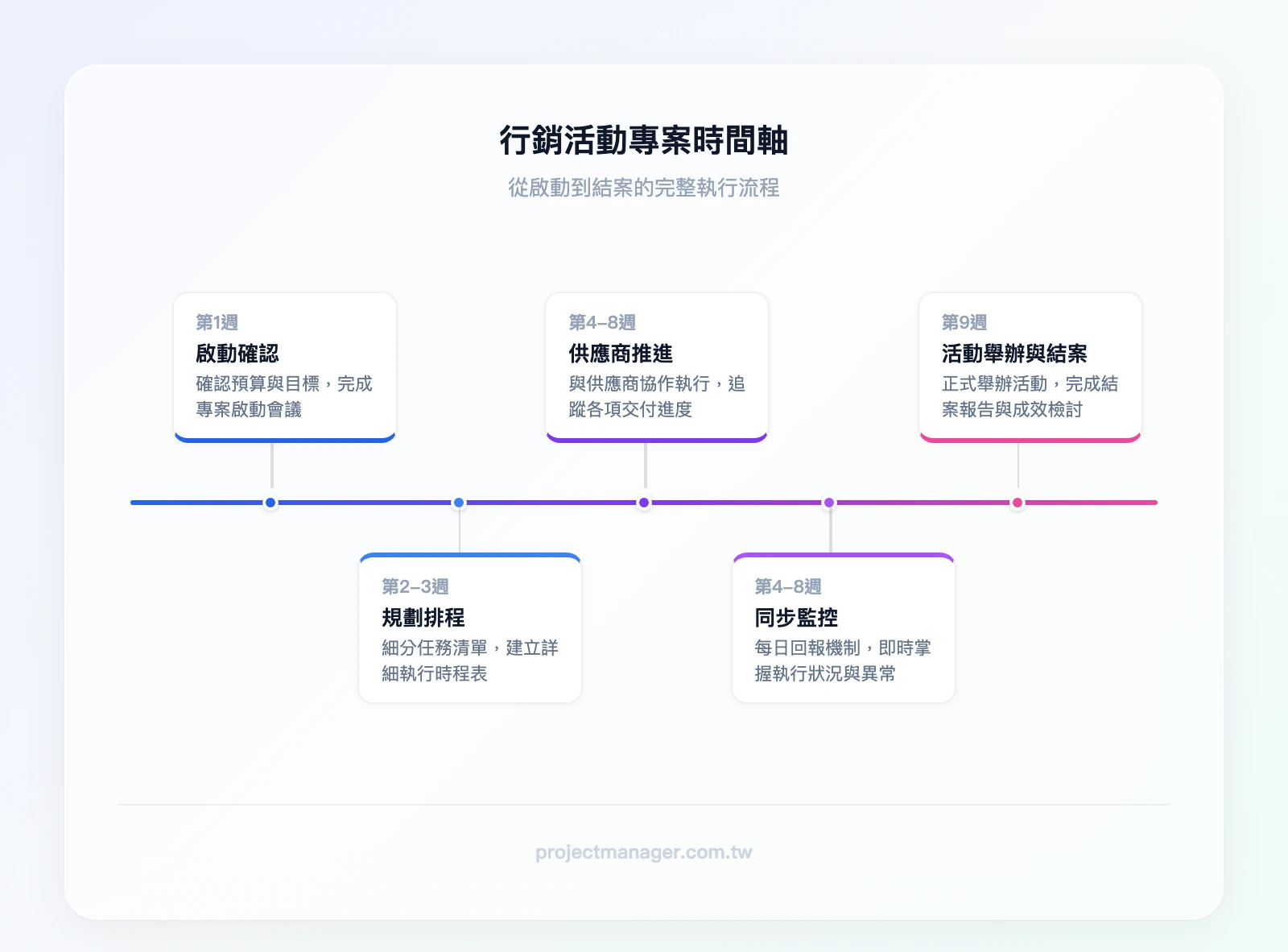

行銷活動案例:瀑布模型的實際應用
某品牌規劃年度新品發表會,專案經理採用瀑布模型。原因很明確:發表會日期已經對外公布,不可能延期;場地、媒體、供應商都需要提前數週確認,不適合「邊做邊調」。
專案從啟動(確認預算 NT$500 萬、目標到場人數 300 人)、規劃(細分場地布置、媒體邀請、產品展示、餐飲安排等 40+ 任務)、執行(各供應商同步推進),到監控(每日進度回報),全程在 monday.com 上用時間軸視圖管理。
專案進行到第三週時,主要花藝供應商通知無法如期交貨。因為 PM 在規劃階段就建立了備選供應商清單,兩天內就找到替代方案,只多花了 NT$15,000 的差價。活動最終順利舉辦,到場人數 320 人,超過目標。
這個案例說明:瀑布模型的「僵硬」其實是它的優勢——當截止日期不可變時,嚴格的階段管控反而能讓你在出問題時快速反應,因為你很清楚每個任務的依賴關係和關鍵路徑。

專案管理工具推薦與比較
以下比較三個工具在專案生命週期各階段的適用性:
monday.com——跨部門協作的首選
優點:
- 介面直覺,非技術背景的團隊成員也能快速上手
- 自動化功能強大:「當狀態改為 X,自動通知 Y 並建立 Z 任務」——健康手環案例中的跨部門依賴通知就是用這個功能實現的
- 多種視圖切換(看板、甘特圖、時間軸、儀表板),同一份資料不同角色看不同視圖
- 模板豐富,專案啟動、任務追蹤、客戶管理都有現成模板
限制:
- 進階自動化和整合功能需要 Standard 方案以上(NT$360/人/月起)
- 對於需要高度客製化工作流的技術團隊,彈性不如 ClickUp
最適合: 5-50 人的跨部門團隊,尤其是行銷、營運、產品管理等需要多部門協作的情境。免費方案不需要信用卡,最多 2 位使用者。
(推薦試試 monday.com 的免費方案,從專案啟動模板開始建立你的第一個看板。)
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
ClickUp——技術團隊的瑞士刀
優點:
- 客製化程度極高:自訂欄位、自訂狀態、自訂工作流,幾乎什麼都能調
- 內建文件、白板、心智圖,不需要額外買 Notion 或 Miro
- 甘特圖和任務依賴關係設定非常細緻
- 免費方案功能就很完整,適合預算有限的團隊
限制:
- 功能太多,學習曲線較陡——新手容易迷失在設定選項中
- 介面偶爾會有延遲,尤其是大量任務時
最適合: 技術導向團隊(軟體開發、工程團隊),以及喜歡高度客製化工作流的 PM。
ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
Notion——輕量級知識協作
優點:
- 文件、資料庫、看板三合一,適合知識密集型工作
- 免費方案對個人和小團隊非常慷慨
- 模板生態系豐富,社群活躍
限制:
- 不是專業的專案管理工具——缺乏甘特圖、資源管理、自動化等進階功能
- 當專案複雜度提高,Notion 的資料庫關聯會變得難以維護
最適合: 3-5 人小團隊的輕量專案管理,或作為大型專案的知識庫和文件協作平台(如結案階段的經驗教訓歸檔與知識傳承)。
Notion|OpenAI、Figma 團隊的工作區
- 📝 筆記、待辦、Wiki——所有資訊整合一處
- 🧱 積木式編輯器——任意組合你需要的頁面
- 🤖 Notion AI——摘要、翻譯、寫作一鍵完成(付費加購)
- 📤 資料可隨時匯出——不綁定平台
✓ 個人版永久免費 · ✓ 1 億+ 使用者 · ✓ Fortune 100 有 62% 在用
工具比較總表
| 比較維度 | monday.com | ClickUp | Notion |
|---|---|---|---|
| 最適合階段 | 全生命週期(啟動到結案) | 規劃+執行+監控 | 啟動+結束(文件與知識管理) |
| 核心功能 | 自動化、多視圖、跨部門協作 | WBS、甘特圖、客製化工作流 | 文件協作、資料庫、知識庫 |
| 常用方案定價 | NT$360/人/月(Standard) | NT$240/人/月(Unlimited) | NT$270/人/月(Plus) |
| 最適合團隊 | 跨部門協作、非技術團隊 | 技術團隊、需要高度客製化 | 小團隊、知識工作者 |
| 免費試用 | 免費試用 → | 免費試用 → | 免費試用 → |

你是哪種團隊?
- 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版建立基本框架
- 5-15 人跨部門協作 → monday.com
- 技術團隊跑 Scrum → ClickUp
- 15 人以上的大型專案 → monday.com 企業方案
結論
全文重點回顧:
- 啟動階段的核心是專案章程和利益相關者對齊——目標沒對齊,後面做再多都是白費
- 規劃階段應佔總工時 15-20%,WBS 分解到每個任務 ≤ 40 小時,風險登錄表不能流於形式
- 執行階段成敗取決於溝通節奏設計和跨部門協作工具的選擇
- 監控階段用 SPI 和 CPI 量化偏差,偏差超過 20% 必須升級處理
- 結束階段的經驗教訓回顧是組織學習最重要的環節,不要跳過
- 模型選擇:需求明確選瀑布、需求不確定選敏捷、混合情境選混合模型
- 工具定位:monday.com 適合全流程管理與視覺化追蹤、ClickUp 適合彈性任務分解與進度儀表板、Notion 適合知識協作與經驗管理
你的下一步行動:
打開 monday.com,用「專案啟動模板」建立一個新看板。把你目前手上最重要的專案的章程欄位填進去——專案目標、利益相關者、預算範圍、主要里程碑。十分鐘就能建好你的第一個專案框架。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
專案生命週期常見問題(FAQ)
如何選擇適合的專案生命週期模型?
評估五個維度:需求穩定性、團隊規模、客戶參與頻率、交付期限彈性、產業合規要求。如果需求明確且變動少(例如建設專案),選瀑布模型;如果需求會隨用戶回饋持續調整(例如 App 開發),選敏捷模型。大多數台灣企業在數位轉型過程中,會發現混合模型最務實——用瀑布做整體規劃和里程碑管控,用敏捷做各模組的迭代開發。關鍵不是選「最好的」模型,而是選「最適合你的專案情境」的模型。
若某階段出現重大失誤,該如何補救?
第一步是停下來釐清問題根源,而不是急著「趕進度」。召開專案檢討會,用「5 Why」方法追問根本原因。例如,App 開發延遲不是因為「工程師不夠努力」,而是因為「需求在執行期間被變更了三次,每次都沒有評估對時程的影響」。找到根因後,調整計劃並加強對應的監控機制。如果偏差已經超過 20%,必須升級到專案發起人層級,重新評估是否需要調整範疇、時程或預算。最壞的情況是「假裝沒事繼續做」——這只會讓問題在結案時爆發,代價更大。
不同產業的專案生命週期會有什麼差異?
差異主要體現在三個方面:階段的比重、文件要求和變更彈性。建設業的規劃階段可能佔總工時 30% 以上,因為設計圖、結構計算、法規審批都必須在動工前完成;IT 業的規劃階段可能只佔 10-15%,因為敏捷框架鼓勵「邊做邊調」。醫療器材產業需要在每個階段產出完整的法規文件(如 Design History File),變更必須經過嚴格的審批流程;而行銷活動專案的文件要求相對輕量,重視的是執行速度和創意品質。了解你所在產業的「潛規則」,比死背教科書的流程更重要。
小型團隊(3-5 人)需要走完五大階段嗎?
需要,但每個階段的「重量」可以大幅精簡。3-5 人的團隊不需要寫 20 頁的專案章程——一頁 A4 紙寫清楚目標、範疇、時程、預算就夠了。規劃階段不需要用 MS Project 畫複雜的甘特圖——在 Notion 或 monday.com 上列出任務清單、設定截止日期、標記負責人就可以。監控不需要計算 SPI 和 CPI——每週花 15 分鐘檢查「哪些任務逾期了、為什麼」就是有效的監控。結案也不需要開兩小時的回顧會議——花 30 分鐘寫下「三件做得好的事、三件下次要改的事」就有價值。重點是五個階段的「思維」都要有,但形式可以極度精簡。
專案生命週期和 Scrum Sprint 的關係是什麼?
專案生命週期是「整個專案」的時間框架,而 Sprint 是敏捷專案管理中「執行階段」的運作單位。一個採用 Scrum 的專案,仍然會經歷啟動(定義產品願景、組建團隊)、規劃(建立 Product Backlog、排定初始優先順序)、執行(多個 Sprint 迭代)、監控(Sprint Review 和 Retrospective)、結束(最終交付和結案)。差別在於,執行和監控階段不是線性推進,而是以 Sprint 為單位循環進行。每個 Sprint(通常 1-4 週)都包含規劃、執行、檢視、回顧四個環節,形成「大週期中的小週期」。所以 Scrum Sprint 不是取代專案生命週期,而是在生命週期的執行階段中提供一種具體的運作節奏。
