專案執行是將專案計畫付諸實現的階段,涵蓋任務分配、資源調度、進度追蹤與風險應對,是 PMBOK 五大流程組的第三階段。 本文完整拆解 5 步驟執行流程、RACI 矩陣範例、5 大 KPI 衡量指標,並附上敏捷 vs. 瀑布式比較表與 5 款工具評測。
目錄
Toggle專案執行的定義:規劃結束後,真正的戰場開始
專案執行是專案管理五大流程組(啟動、規劃、執行、監控、收尾)中資源投入最密集的階段。執行階段通常消耗專案大部分的預算與人力——這也是為什麼執行品質直接決定專案成敗。
執行階段的 5 個核心活動:
- 任務分配與責任明確化——把 WBS 轉化為可執行的工作包,指派負責人
- 資源管理與調度——確保人力、預算、設備在對的時間到位
- 風險管理與應變——持續監控已識別風險,處理新浮現的威脅
- 溝通協調與資訊同步——讓所有利害關係人掌握最新狀態
- 進度追蹤與變更管理——比對計畫與實際,控制範疇蔓延

執行 vs. 規劃的邊界:Kickoff 會議是分水嶺
很多新手 PM 會問:「專案規劃什麼時候算結束?」實務上,Kickoff 會議是執行階段的正式起點。當專案章程已核准、WBS 已拆解、時程與預算已獲利害關係人同意,PM 召開 Kickoff 會議向團隊說明目標、分工與里程碑——從這一刻起,你就進入了執行階段。
規劃與執行的關鍵差異:
- 規劃階段回答「做什麼、誰來做、花多少」
- 執行階段回答「怎麼做、做到哪了、出問題怎麼辦」
需要注意的是,執行不是線性的「照表操課」。在實際專案中,你會頻繁地在執行與監控之間來回切換——發現偏差後調整計畫,調整後繼續執行,這是正常的迭代過程。
專案執行流程:5 個關鍵步驟完整拆解
以下五個步驟並非嚴格的線性順序,而是在整個執行階段持續交互運作。但對於首次帶領專案的 PM,按照這個順序啟動會最有效率。

步驟一|任務分配與責任明確化
任務分配的核心不是「把事情丟出去」,而是確保每個人都清楚知道自己要交付什麼、什麼時候交、交給誰。

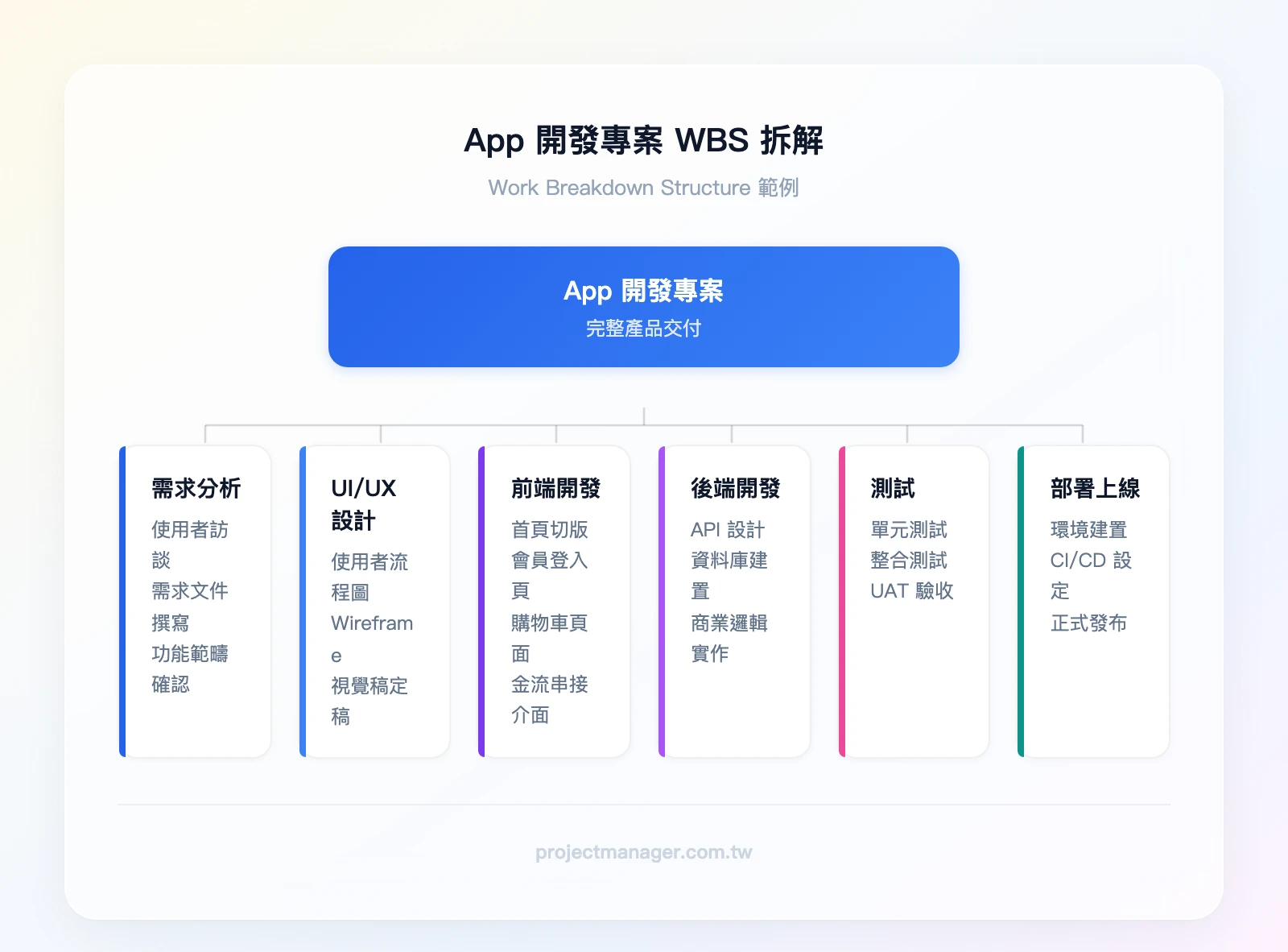

WBS 拆解方法
工作分解結構(Work Breakdown Structure)是任務分配的基礎。拆解原則是「每一層都比上一層更具體,直到變成一個人可以在一週內完成的工作包」。
以軟體開發專案為例:
- 第一層:App 開發專案
- 第二層:需求分析、UI/UX 設計、前端開發、後端開發、測試、部署上線
- 第三層(以前端開發為例):首頁切版、會員登入頁、購物車頁面、金流串接介面
- 第四層(以首頁切版為例):RWD 適配、動畫效果、SEO 標籤設定
RACI 矩陣:解決「人人負責等於沒人負責」的問題
RACI 矩陣是台灣 PM 最常用的責任分配工具,用四個角色定義每個任務的權責關係:
- R(Responsible):實際執行者
- A(Accountable):最終負責人(每個任務只能有一個 A)
- C(Consulted):需要諮詢意見的人
- I(Informed):需要被通知結果的人
| 任務 | PM | 前端工程師 | 後端工程師 | UI 設計師 | QA 測試 |
|---|---|---|---|---|---|
| 需求確認 | A | C | C | C | I |
| UI 設計稿 | C | I | I | R/A | I |
| 前端開發 | I | R/A | C | C | I |
| API 開發 | I | C | R/A | I | I |
| 整合測試 | A | C | C | I | R |
使用 RACI 矩陣時最常犯的錯誤是「一個任務有兩個 A」——這等於沒有人真正負責。如果你發現某個任務需要兩個人共同負責,代表這個任務還需要再拆細。
(推薦試試 ClickUp 的 RACI 範本,可以直接在線上建立並與團隊共享,省去用 Excel 來回傳檔的麻煩。)

步驟二|資源管理與調度
資源管理涵蓋三大類:人力、預算、設備。執行階段的資源管理重點不是「分配」(那是規劃階段的事),而是「追蹤使用狀況並即時調度」。
人力資源追蹤
最常見的問題是「資源衝突」——同一個工程師同時被三個專案搶。解決框架是關鍵路徑優先:
- 找出專案的關鍵路徑(最長的任務鏈,延遲一天就會影響整體交期)
- 關鍵路徑上的任務優先獲得資源
- 非關鍵路徑的任務可以利用浮動時間(Float)延後
預算追蹤
每週比對「計畫支出」與「實際支出」,用艾森豪矩陣的邏輯判斷超支項目的優先處理順序——緊急且重要的超支立刻處理,不緊急的超支可以在下次週會討論。

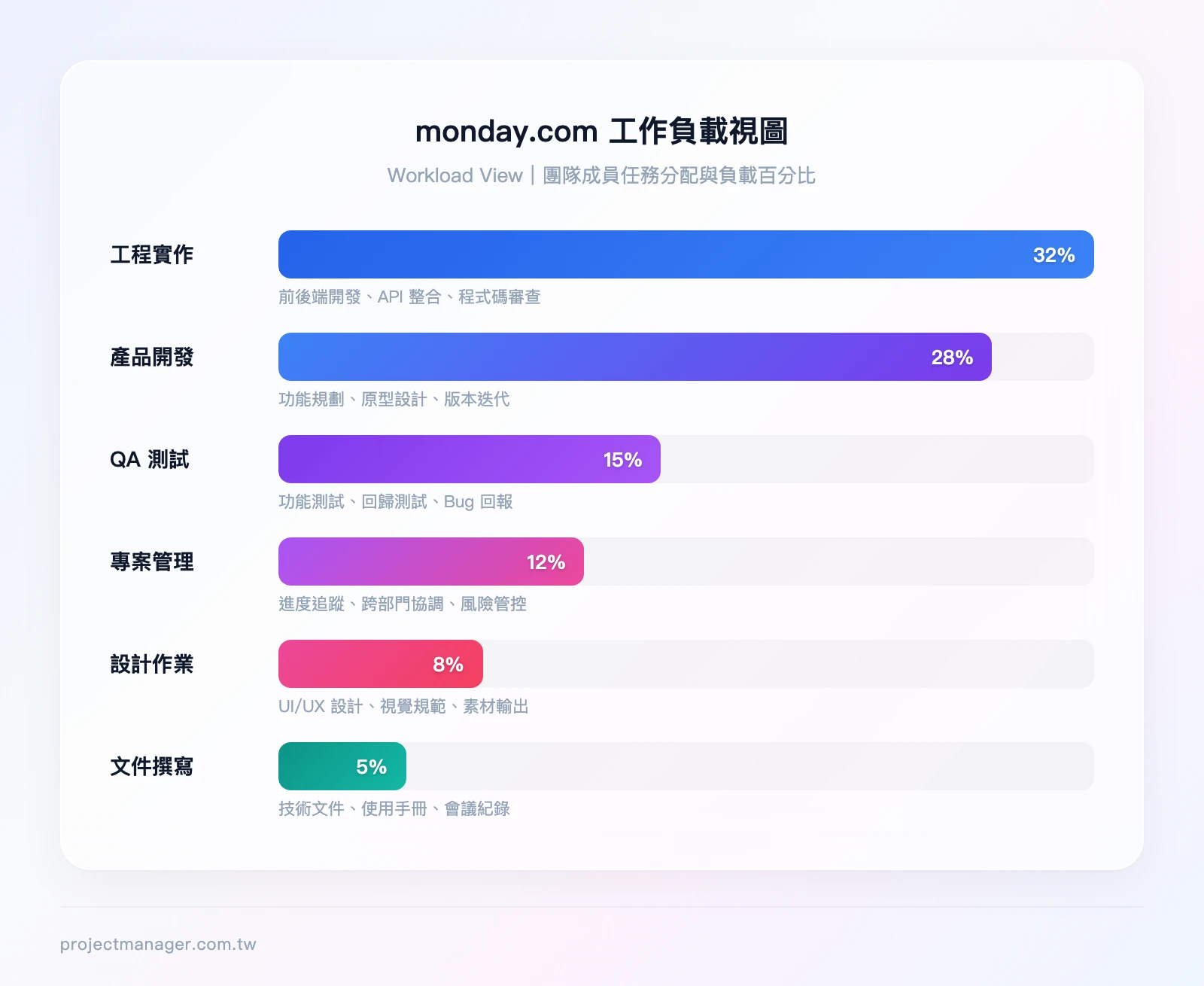

實務上,我們團隊在 monday.com 的工作負載視圖(Workload View)中追蹤每位成員的任務量。當某人的負載超過 100%,系統會自動標紅,PM 可以立刻決定是重新分配任務還是調整時程。這個功能對管理 10 人以上的團隊特別有效,因為你不可能靠腦袋記住每個人手上有幾件事。

步驟三|風險管理與應變
風險管理不是規劃階段做完就結束,執行階段才是風險真正「發作」的時候。
風險管理三步驟
- 識別:每週站立會議中花 5 分鐘問團隊「有沒有什麼事讓你擔心?」

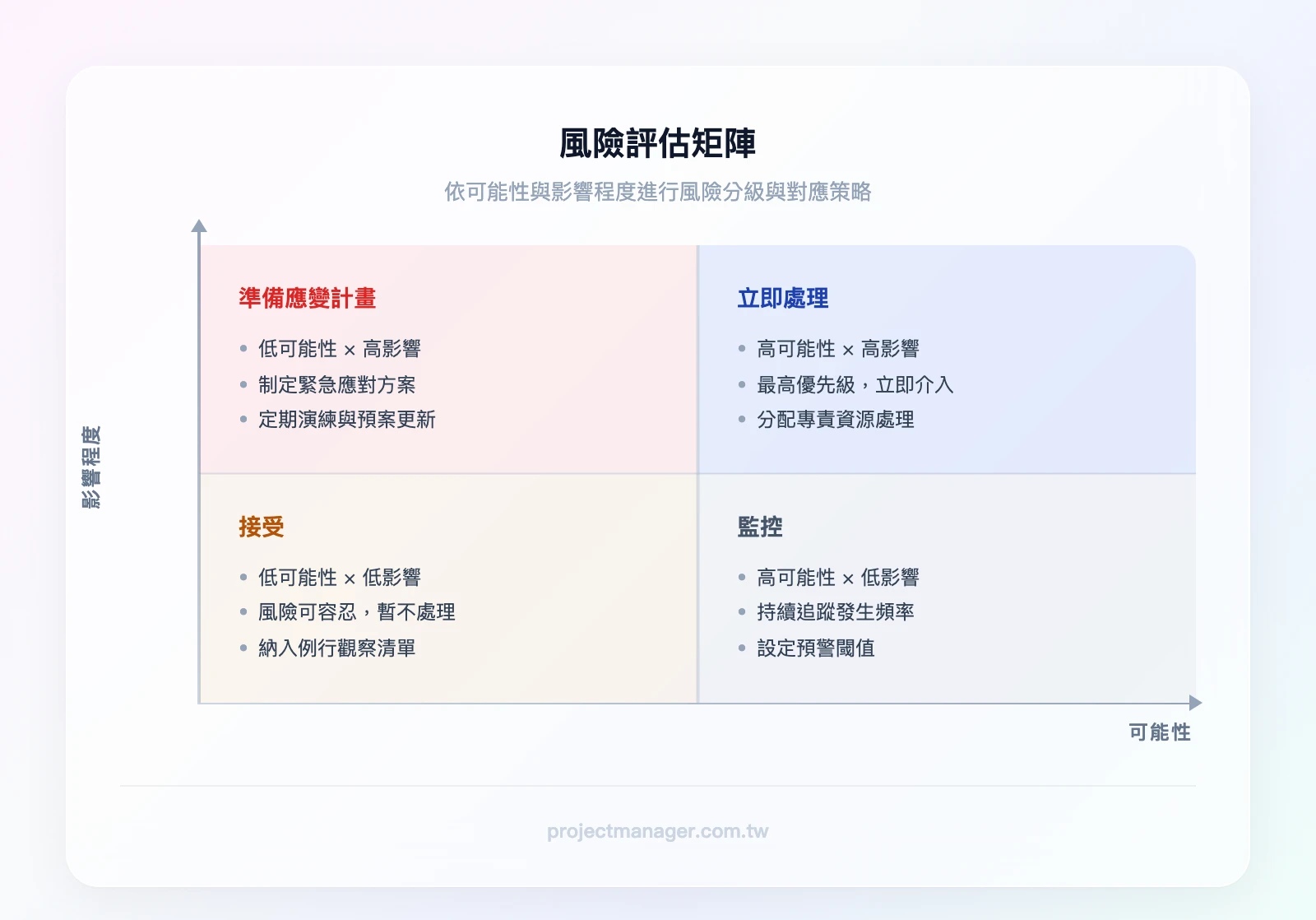

- 評估:用「可能性 × 影響程度」的矩陣排序,聚焦高風險項目
- 應對:針對每個高風險項目制定具體的應對措施
風險登錄表欄位說明
| 欄位 | 說明 | 範例 |
|---|---|---|
| 風險描述 | 具體描述可能發生什麼 | 關鍵零件供應商交貨延遲 |
| 可能性 | 高/中/低 | 中 |
| 影響程度 | 高/中/低 | 高 |
| 風險等級 | 可能性 × 影響 | 高 |
| 負責人 | 誰負責監控與應對 | 採購經理 |
| 應對措施 | 具體行動方案 | 提前 6 週聯繫替代供應商 |
| 觸發條件 | 什麼情況下啟動應對 | 供應商確認延遲超過 3 天 |
實戰案例:科技公司零件延遲
某科技公司在硬體產品開發專案中,PM 在執行第 2 週就將「關鍵零件延遲」列入風險登錄表(可能性:中,影響:高)。到了第 4 週,供應商通知可能延遲 2 週交貨。因為 PM 在第 2 週就已經啟動了替代供應商的評估(提前 6 週識別),到第 6 週時已經完成替代商的品質驗證與價格談判,最終只延遲了 3 天而非 2 週。
這個案例的關鍵教訓:風險應對的價值不在於「風險沒發生」,而在於「風險發生時你已經準備好了」。

步驟四|溝通協調與資訊同步
溝通問題是專案執行失敗的頭號原因。不是因為團隊不溝通,而是因為溝通管道太多反而造成混亂。
溝通計畫三要素
- 頻率:每日站立會議(15 分鐘)、每週進度會議(1 小時)、每月利害關係人報告
- 管道:即時訊息用 Slack/Teams、任務追蹤用專案管理工具、正式決策用 Email
- 對象:團隊成員看任務看板、主管看儀表板摘要、客戶看里程碑報告
SSOT 原則:單一資訊來源
SSOT(Single Source of Truth)的核心概念是:所有專案資訊只存在一個地方,其他地方都是連結到這裡。 當團隊同時用 LINE 群組、Email、Google Drive、口頭交代來傳遞資訊時,一定會出現版本不一致的問題。
解決方法很簡單:指定一個工具作為「唯一真相來源」。例如,所有任務狀態以 monday.com 看板為準,LINE 群組只用來提醒「看板已更新,請確認」。
遠端/混合團隊的溝通差異
台灣企業在後疫情時代大量採用混合辦公模式,這對溝通帶來額外挑戰:
- 非同步溝通為主:不要假設所有人都能即時回覆,重要決策用文字記錄
- 會議錄影存檔:讓無法參加的成員事後補看
- 視覺化進度看板:遠端團隊看不到彼此在做什麼,看板是最有效的替代方案

步驟五|進度追蹤與變更管理
進度追蹤的目的不是「抓人」,而是及早發現偏差,在問題還小的時候處理。
里程碑設定方法
里程碑是專案中的關鍵檢查點,通常設在:
- 重要交付物完成時(如:設計稿定稿、Beta 版本完成)
- 階段轉換時(如:開發完成進入測試)
- 外部依賴確認時(如:客戶簽核、法規審查通過)
建議用時間軸視圖來呈現里程碑,讓團隊一眼看出「我們現在在哪裡、下一個關卡是什麼」。
變更控制流程
當需求變更發生時(而且一定會發生),按照以下四步驟處理:
- 變更申請:任何人都可以提出,但必須用書面記錄(不接受口頭變更)
- 影響評估:PM 評估對時程、預算、範疇三個面向的影響
- 核准決策:由變更控制委員會(或專案發起人)決定是否接受
- 更新計畫:核准後立即更新 WBS、時程表與預算表
實戰案例:行銷專案客戶新增需求
某行銷公司在品牌發表會籌備進入第 4 週時,客戶臨時要求新增一場 VIP 晚宴。PM 當下做了三個決策:
- 立即凍結現有工作範疇——告訴團隊「目前手上的任務不變,先不要動」
- 48 小時內完成影響評估——晚宴需要額外 NT$150,000 預算、增加 5 天籌備時間、需要多 3 位工作人員
- 帶著三個選項去找客戶——方案 A:加預算加時間全做;方案 B:用現有預算但縮減原活動規模;方案 C:晚宴延後到下一檔期
客戶最終選了方案 A,PM 在獲得書面核准後才開始執行新增範疇。
需求蔓延(Scope Creep)的識別與防範
需求蔓延最危險的地方在於「每次只加一點點」,單獨看都不嚴重,累積起來卻讓專案完全失控。防範方法:
- 每次變更都走正式流程,即使「只是小改」
- 在企劃書中明確定義「不在範疇內」的項目
- 每月統計變更次數,超過閾值就召開範疇檢討會議

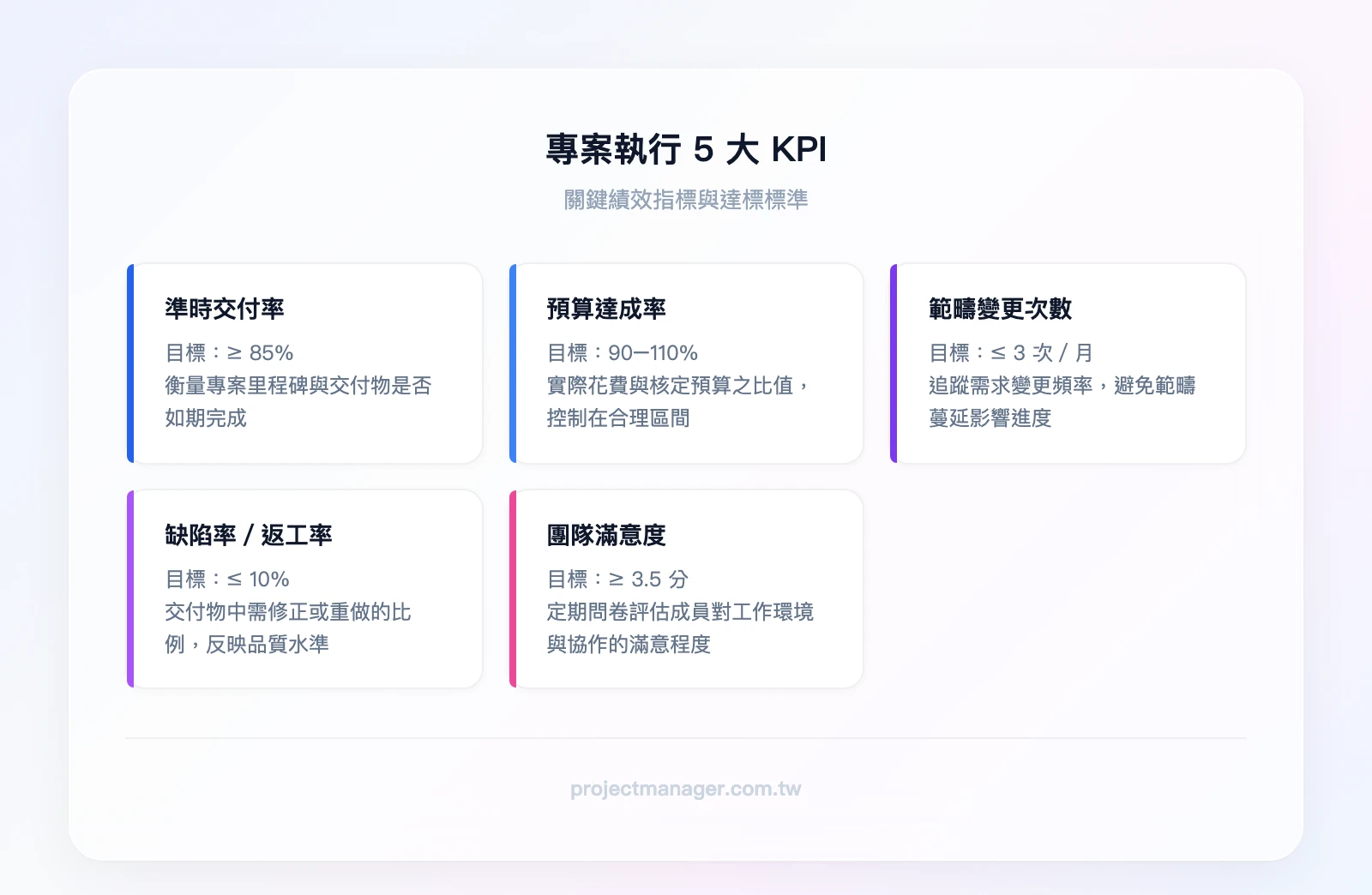

專案執行的成效衡量:你需要追蹤的 5 大 KPI
很多 PM 在執行階段只關注「有沒有做完」,卻忽略了「做得好不好」。以下五個 KPI 能幫你量化執行品質,而不只是靠感覺判斷。
| KPI | 計算方式 | 健康基準值 | 追蹤頻率 |
|---|---|---|---|
| 準時交付率 | 準時完成的任務數 ÷ 總任務數 × 100% | ≥ 85% | 每週 |
| 預算達成率 | 實際支出 ÷ 計畫預算 × 100% | 90%-110% | 每兩週 |
| 範疇變更次數 | 累計核准的變更請求數 | ≤ 每月 3 次 | 每月 |
| 缺陷率/返工率 | 需要返工的交付物數 ÷ 總交付物數 × 100% | ≤ 10% | 每週 |
| 團隊滿意度 | 匿名問卷(1-5 分) | ≥ 3.5 分 | 每月 |
各 KPI 的實務解讀
- 準時交付率低於 70%:代表 WBS 拆解粒度不夠細,或估時方法有問題。回頭檢查是否用了過於樂觀的時間估算。
- 預算達成率超過 110%:立即啟動根因分析——是需求變更導致的(可控)還是估算失準(需改善估算方法)。
- 範疇變更次數過高:檢查需求確認流程是否紮實,可能需要在規劃階段投入更多時間做需求訪談。
- 缺陷率持續偏高:考慮在流程中加入同儕審查(Peer Review)環節。
- 團隊滿意度低於 3 分:這是離職的前兆,PM 需要立即一對一了解原因,同時透過定期肯定團隊成果、在週會中公開表揚具體貢獻來建立正向氛圍。好的主管領導力在這個時刻特別重要。
用 SMART 原則來設定這些 KPI 的目標值——不要只說「提高準時交付率」,而是「在 Q3 結束前將準時交付率從 75% 提升到 85%」。
在工具層面,monday.com 的儀表板可以自動從任務資料計算這些 KPI,PM 不需要手動統計。設定一次之後,每次打開儀表板就能看到即時數據。

敏捷 vs. 傳統瀑布式執行:如何選擇適合你的方式?
不是所有專案都適合同一種執行方式。選錯方法論,再好的團隊也會事倍功半。
瀑布式 vs. 敏捷執行比較
| 面向 | 瀑布式(Waterfall) | 敏捷(Scrum Sprint) |
|---|---|---|
| 任務分配 | 專案初期一次規劃完成 | 每個 Sprint(2-4 週)重新規劃 |
| 進度追蹤 | 甘特圖、里程碑 | Sprint 燃盡圖、每日站立會議 |
| 變更管理 | 正式變更控制流程 | 每個 Sprint 結束時自然調整 |
| 適合情境 | 需求明確、法規要求嚴格 | 需求不確定、需要快速迭代 |
| 交付方式 | 專案結束時一次交付 | 每個 Sprint 交付可用的增量 |
| 風險 | 後期才發現問題,修改成本高 | 早期就能發現問題,修改成本低 |
什麼類型的專案適合哪種方式?
選瀑布式的情境:
- 營建工程、政府標案——需求在合約中已明確定義,變更成本極高
- 法規遵循專案——必須按照固定流程執行,不能跳步驟
- 硬體製造——生產線一旦啟動就很難回頭修改
選敏捷的情境:
- 軟體開發——需求會隨市場反饋持續調整
- 新產品探索——連客戶自己都不確定要什麼
- 行銷活動——需要根據數據快速調整策略
台灣企業常見的混合式做法(Hybrid)
實務上,台灣多數企業不會純用瀑布或純用敏捷,而是混合使用:
- 整體專案用瀑布式管理(有明確的啟動、規劃、執行、收尾階段)
- 執行階段內部用敏捷方式運作(把 12 週的執行期切成 6 個 Sprint,每 2 週檢視一次)
這種做法特別適合「上層管理需要看到明確時程表,但執行團隊需要彈性調整」的組織。如果你的公司正在推動數位轉型,混合式通常是最務實的起步方式。

專案執行工具比較:5 款工具完整評測
工具不是越貴越好,而是要選「最適合你團隊現況」的。以下是我們實際測試過的 5 款工具比較。
工具比較總表
| 工具 | 適合規模 | 月費(NT$/人) | 核心優勢 | 最大限制 |
|---|---|---|---|---|
| monday.com | 中大型(10人+) | 約 NT$390 起 | 視覺化看板、強大自動化 | 進階功能需付費方案 |
| ClickUp | 各種規模 | 免費方案可用 | 功能最全面、高度客製 | 學習曲線較陡 |
| Notion | 小型/知識型 | 免費方案可用 | 文件+任務整合 | 缺乏甘特圖與資源管理 |
| Asana | 中型(5-50人) | 約 NT$352 起 | 任務依賴關係清晰 | 資源管理功能弱 |
| Excel/Google Sheets | 小型(5人以下) | 免費 | 零學習成本 | 無即時協作通知 |

monday.com:我們團隊的首選
優點:
- 視覺化程度最高——不需要培訓,新成員看一眼就知道專案狀態
- 自動化規則強大——例如「任務狀態改為『完成』時,自動通知下一位負責人」。我們團隊設定了一條規則:任務延遲超過 2 天自動通知負責人和 PM,這個設定在過去 6 個月內觸發了 23 次,每次都讓問題在擴大前被處理——以前要到週會才發現
- 甘特圖與工作負載視圖內建,不需要額外安裝外掛
限制:
- 免費方案限 2 人使用,團隊超過 2 人需升級付費方案
- 進階報表功能需要 Pro 方案(約 NT$608/人/月)
適合情境: 10 人以上的跨部門團隊、遠端混合團隊(視覺化進度對遠端溝通最有效)、需要自動化減少手動更新的團隊。
如果你只想試一個工具,從 monday.com 開始。免費方案不需要信用卡,註冊後可以直接使用專案管理模板。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
ClickUp:功能最全面的替代選項
優點:
- 免費方案功能就很完整,包含任務管理、文件、白板
- 支援 Sprint 看板,是敏捷團隊的首選
- 高度客製化——幾乎所有欄位、視圖、工作流程都能自訂
限制:
- 功能太多反而讓新手不知從何開始
- 介面載入速度偶爾較慢
適合情境: 軟體開發敏捷團隊、技術導向團隊、喜歡深度客製化工作流程的 PM。
ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
Notion:文件與任務的完美整合
優點:
- 把專案文件、會議紀錄、任務追蹤放在同一個空間
- 免費方案對個人和小團隊非常慷慨
- 模板生態系豐富
限制:
- 沒有內建甘特圖(需要用第三方整合)
- 缺乏資源管理與工作負載視圖
- 不適合需要複雜任務依賴關係的專案
適合情境: 5 人以下的小團隊、內容創作團隊、需要大量文件協作的知識型專案。
不同情境的選擇建議
根據你的團隊狀況,這是我們的推薦:
- 5 人以下、剛開始接觸專案管理 → 先用 Google Sheets + Notion 免費版,把流程跑順再考慮升級
- 5-15 人跨部門協作 → monday.com(我們的首選),視覺化看板讓不同部門的人都能快速上手
- 軟體開發敏捷團隊 → ClickUp(支援 Sprint 看板、燃盡圖)
- 15 人以上的大型專案 → monday.com 企業方案(支援跨看板依賴、進階權限控管)
- 遠端混合團隊 → monday.com(視覺化進度看板是遠端溝通最有效的工具)
更多工具的深入評測,可以參考我們的專案管理軟體推薦完整指南。
專案執行實例:兩個完整案例拆解
理論講完,來看兩個真實情境的案例。每個案例都用「問題→決策→結果」的結構呈現,讓你看到 PM 在關鍵時刻的思考邏輯。
軟體開發案例:新創 App 開發
專案背景
- 團隊規模:8 人(1 PM、2 前端、2 後端、1 UI 設計師、1 QA、1 產品經理)
- 時程:12 週
- 總預算:約 NT$160 萬
- 使用工具:monday.com
- 目標:開發並上架一款餐廳訂位 App
WBS 拆解與里程碑設定
PM 將 12 週切成 4 個階段,每個階段設一個里程碑:
- 第 1-2 週:需求確認與 UI 設計 → 里程碑:設計稿簽核
- 第 3-7 週:前後端開發 → 里程碑:功能開發完成
- 第 8-10 週:整合測試與修 Bug → 里程碑:Beta 版本通過測試
- 第 11-12 週:上架準備與正式發布 → 里程碑:App Store 審核通過
問題發生
第 5 週時,後端工程師發現第三方金流 API 的文件與實際行為不一致,串接進度嚴重落後。這是一個典型的技術瓶頸風險。
PM 的決策過程
- 評估影響:金流串接在關鍵路徑上,延遲 1 週 = 整個專案延遲 1 週
- 提出三個選項:
- 方案 A:團隊自己解決,預估多花 2 週 → 專案延遲 2 週
- 方案 B:聘請有該金流 API 經驗的外部顧問,費用 NT$80,000,預估 3 天解決
- 方案 C:換另一家金流服務商,需要重新串接,預估多花 1 週
- 選擇標準:時程優先(客戶已預定上架日期),預算有 10% 的緩衝空間(約 NT$16 萬)
- 最終決策:選方案 B,外部顧問在 2 天內解決問題
結果
App 準時上線,預算超支約 5%(NT$80,000 顧問費),在客戶可接受範圍內。PM 事後將「第三方 API 風險」加入公司的風險範本庫,供未來專案參考。

行銷活動案例:品牌新品發表會
專案背景
- 活動規模:300 人
- 籌備時程:6 週
- 使用工具:ClickUp(任務管理)+ Notion(文件協作)
- 團隊:1 PM、2 活動企劃、3 設計師、2 公關、4 現場工作人員
執行過程
PM 在 ClickUp 中建立了 5 大工作區塊:場地佈置、媒體邀約、素材製作、流程排演、現場執行。每個區塊有獨立的負責人和截止日,所有文件(場地平面圖、媒體名單、活動流程表)統一存放在 Notion。
問題發生
活動前 3 天,氣象預報顯示活動當天有 80% 機率下大雨。原定的戶外場地無法使用。
PM 的三個即時決策
- 啟動備案場地——PM 在規劃階段就預訂了室內備案場地(多付了 NT$30,000 訂金),此時立即確認啟用
- 透過 Notion 同步最新資訊給 12 位工作人員——更新場地平面圖、動線規劃、設備清單,所有人在同一頁面上看到最新版本,避免「你看的是舊版」的混亂
- 即時通知媒體更新地點——公關團隊在 2 小時內完成 150 封媒體通知信的發送,並逐一電話確認重要媒體
結果
活動如期舉行,媒體出席率 95%(原目標 90%)。事後客戶反饋:「因為室內場地的燈光效果反而比戶外更好,產品展示效果超出預期。」
這個案例的關鍵教訓:備案不是浪費錢,而是買保險。 NT$30,000 的備案場地訂金,換來的是一場 300 人活動的順利執行。

結論:讓專案執行從計畫落地到成果交付
專案執行不是「照著計畫做」這麼簡單,而是在不斷變動的環境中,靠五個核心原則把事情做成:
- 明確分工:用 RACI 矩陣確保每個任務都有且只有一個最終負責人,消除推諉空間
- 持續追蹤:用 5 大 KPI(準時交付率、預算達成率、範疇變更次數、缺陷率、團隊滿意度)量化執行品質,不靠感覺判斷
- 靈活應變:風險登錄表不是做完就放著,而是每週更新;變更控制流程不是阻擋變更,而是確保每次變更都經過評估
- 單一資訊來源:指定一個工具作為 SSOT,所有專案狀態以該工具為準
- 選對執行方式:需求明確用瀑布式,需求不確定用敏捷,多數台灣企業適合混合式
你本週可以立刻執行的行動: 打開 monday.com,用「專案管理」模板建立一個新看板,把你手上最重要的專案的 WBS 填進去,為每個任務指派負責人和截止日。10 分鐘就能建好你的第一個專案執行框架——比繼續用 Excel 追蹤有效 10 倍。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
專案執行常見問題 FAQ
專案執行和專案規劃有什麼不同?
專案規劃回答「做什麼、誰來做、花多少」,產出物是專案計畫書、WBS、時程表與預算表。專案執行回答「怎麼做、做到哪了、出問題怎麼辦」,產出物是實際的交付成果。兩者的分水嶺是 Kickoff 會議——當計畫獲得核准、PM 召開 Kickoff 會議向團隊說明分工與目標,就正式進入執行階段。規劃是畫藍圖,執行是蓋房子。
遇到進度落後,專案經理應該先做什麼?
不要急著加班或加人,先用「5 Why 根因分析」找出真正原因。例如:為什麼延遲?→ 因為設計稿改了三次。為什麼改三次?→ 因為需求不明確。找到根因後,評估關鍵路徑上的影響,然後準備三個選項(壓縮非關鍵任務、增加資源、調整交期)提報給利害關係人決策。最忌諱的是 PM 自己默默扛著,等到無法挽回才說。
如何在執行中期管理需求變更?
所有變更必須走正式流程:書面申請 → PM 評估對時程、預算、範疇的影響 → 變更控制委員會核准 → 更新計畫。關鍵是「不接受口頭變更」——即使客戶或老闆在走廊上隨口說「加一個功能」,也要請他提交書面申請。這不是官僚,而是保護雙方。每次變更都記錄在案,專案結束時才不會出現「我當初沒說要這個」的爭議。
小團隊沒有預算買工具,如何有效執行專案?
5 人以下的團隊用 Google Sheets + Notion 免費版就能跑得很順。Google Sheets 做任務清單和時程追蹤,Notion 做文件協作和會議紀錄。重點不是工具多厲害,而是團隊有沒有遵守三個基本紀律:每個任務有明確負責人、每週固定檢視進度、所有決策用文字記錄。等團隊成長到 5 人以上,再考慮升級到 monday.com 或 ClickUp 的付費方案。
如何提升跨部門專案的執行效率?
跨部門專案最大的挑戰是「每個部門有自己的優先順序」。三個實用做法:第一,在 Kickoff 會議上讓各部門主管公開承諾資源投入,而非只跟執行人員溝通。第二,建立共用的視覺化看板(推薦 monday.com),讓所有部門看到同一個進度畫面,減少「我以為你們做完了」的誤解。第三,設立每週 30 分鐘的跨部門同步會議,只討論「卡住的事」和「需要其他部門配合的事」,不做冗長的進度報告。
