專案範疇(Project Scope)是指專案需完成的全部工作內容、交付成果與邊界,明確說明「要做什麼」與「不做什麼」,讓團隊與利害關係人對目標有共同認知。 本文完整教學 6 大組成要素、5 步驟制定流程,並提供範疇說明書模板、三大產業實例與工具比較表。
專案範疇是什麼?定義與產品範疇的區別
專案範疇的精準定義
專案範疇(Project Scope)定義了一個專案從啟動到結案之間,團隊需要執行的所有工作項目、產出的交付成果,以及明確的邊界線。它回答的核心問題是:「這個專案要做哪些事?不做哪些事?」
在專案管理流程的五大流程群組中,範疇管理屬於「規劃」階段的核心工作。在啟動階段確認專案章程(Project Charter)之後,PM 的第一個重要任務就是把模糊的專案目標轉化為具體、可衡量的範疇定義。
為什麼範疇如此重要?因為它是後續所有規劃的基礎——沒有明確的範疇,你無法建立 WBS 工作分解結構,無法估算時程與成本,更無法在執行階段判斷「這個需求到底該不該做」。

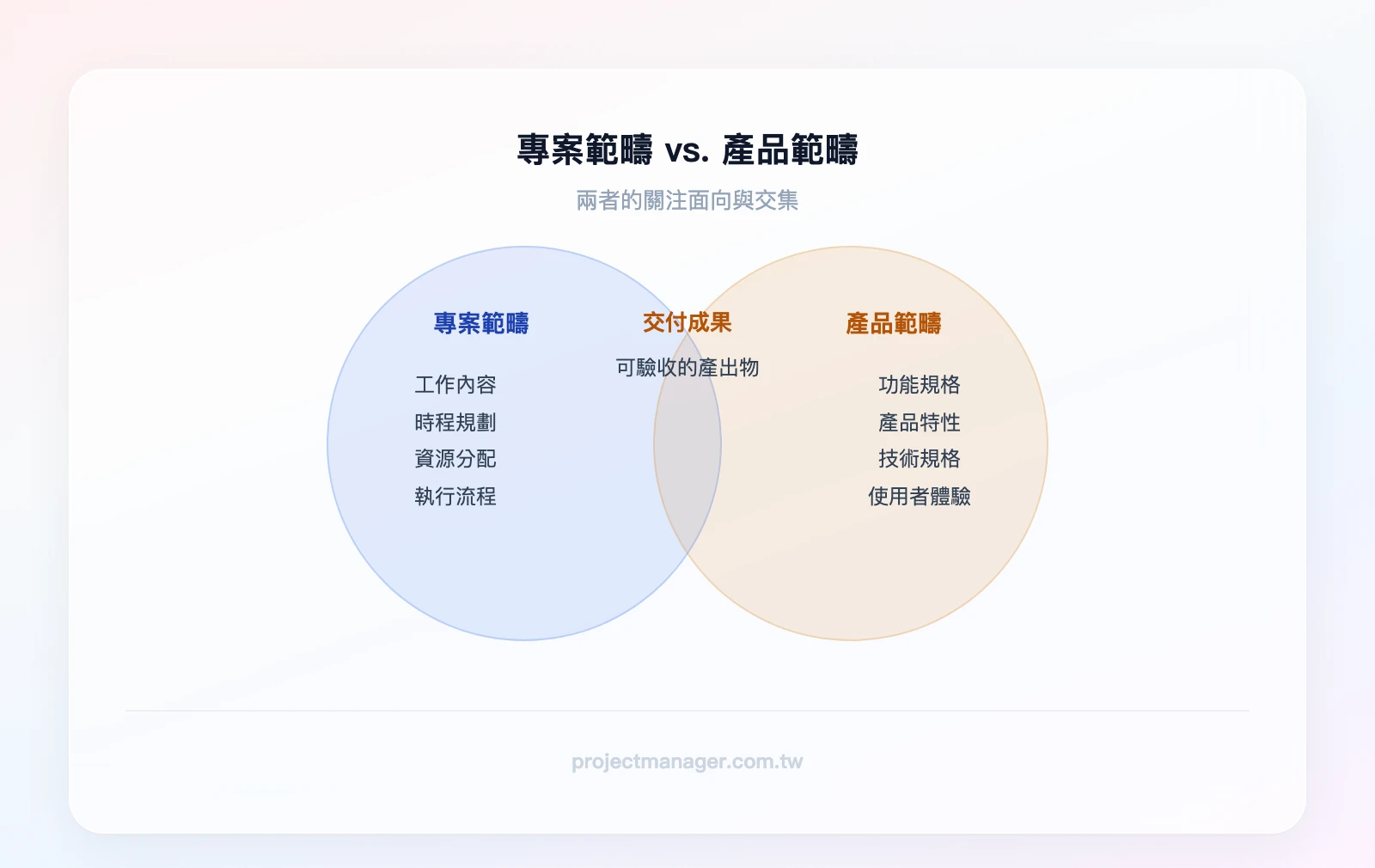

專案範疇 vs. 產品範疇
很多人會混淆「專案範疇」和「產品範疇」,但兩者關注的面向截然不同:
| 比較維度 | 專案範疇(Project Scope) | 產品範疇(Product Scope) |
|---|---|---|
| 定義 | 專案需完成的全部工作與流程 | 產品需具備的功能與特性 |
| 關注點 | 「怎麼做」——工作項目、時程、資源 | 「做出什麼」——功能規格、使用者體驗 |
| 範例 | 需求分析、UI 設計、前後端開發、測試、上線部署 | 會員註冊、商品搜尋、線上付款、訂單追蹤 |
| 負責人 | 專案經理(PM) | 產品經理(Product Manager) |
| 衡量方式 | 對照專案計畫書,確認工作是否完成 | 對照需求規格書,確認功能是否符合 |
兩者的關係是:產品範疇決定後,才能定義專案範疇。 舉例來說,當產品經理確認電商網站需要「會員註冊、商品搜尋、線上付款」三大功能後,PM 才能據此規劃需要哪些工作項目(UI 設計幾頁、後端 API 開發幾支、測試案例幾組)來實現這些功能。
反過來說,如果產品範疇在專案執行中途被擴大(例如追加「AI 推薦功能」),專案範疇也必須跟著調整——這正是範疇蔓延的典型起點。
專案範疇的六大核心組成要素

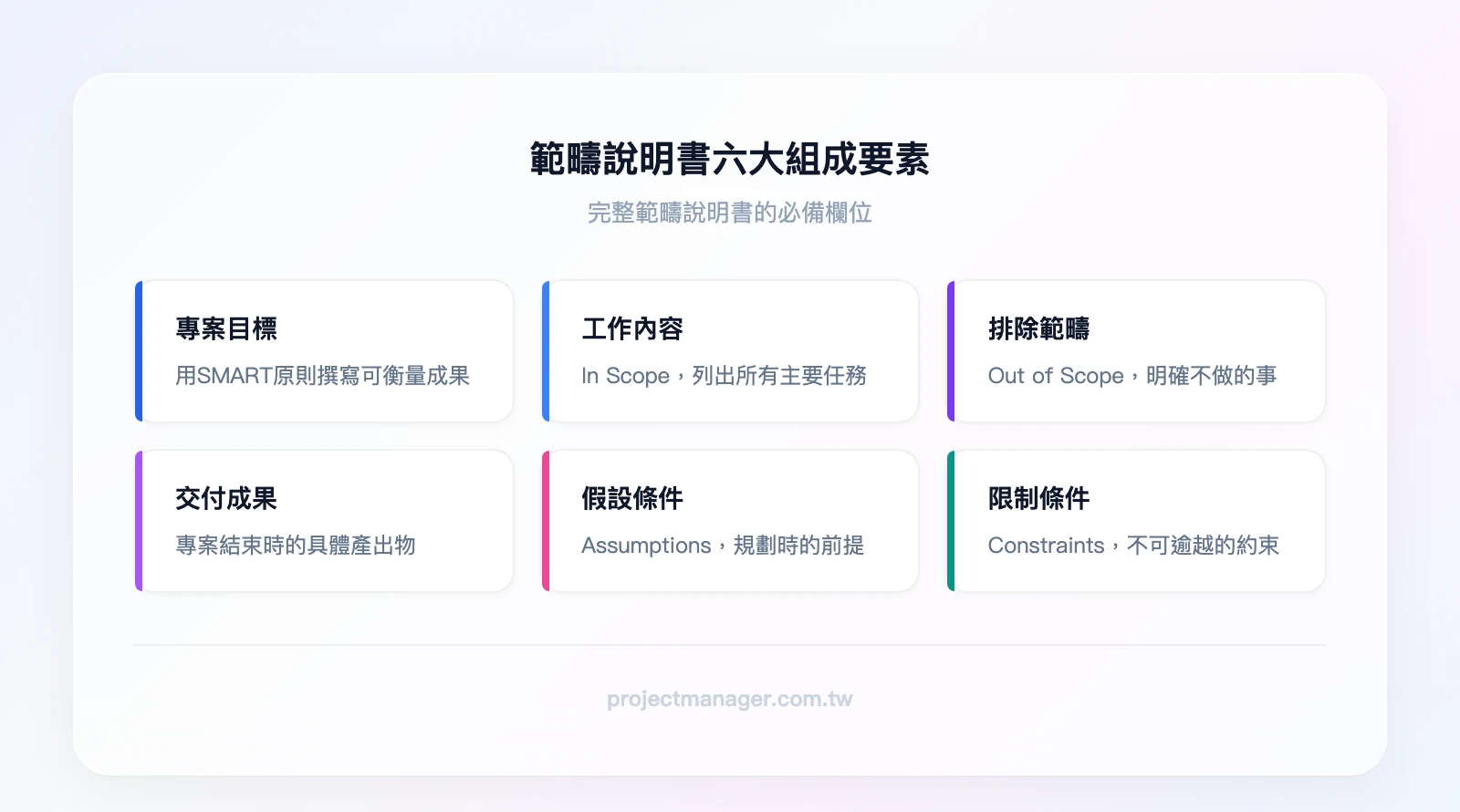

一份完整的範疇說明書(Scope Statement)不只是列出「要做什麼」,它需要涵蓋六個核心要素,才能真正發揮「對齊認知、防止蔓延」的作用。

六大組成要素說明
以下用一個貫穿案例——「台灣中型消費品牌開發電商網站」——來說明每個要素的具體填寫方式:
| 組成要素 | 說明 | 電商網站開發範例 |
|---|---|---|
| 專案目標 | 專案希望達成的明確成果,建議用 SMART 原則 撰寫 | 在 Q3 結束前上線可支援 5,000 名同時在線用戶的電商網站,首月轉換率達 2% |
| 工作內容(In Scope) | 專案內需執行的所有主要任務 | 需求訪談、UI/UX 設計(含桌面版與手機版)、前後端開發、金流串接(綠界)、壓力測試、上線部署 |
| 排除範疇(Out of Scope) | 明確說明不包含的內容 | 不包含 APP 開發(即使未來可能需要)、不含 SEO 內容撰寫、不含第三方物流系統整合 |
| 交付成果 | 專案結束時需交付的具體產出 | 完整電商網站、管理後台、使用手冊、測試報告、教育訓練(2 場) |
| 假設條件(Assumptions) | 專案規劃時假定為真的前提 | 假設客戶在第 2 週前提供完整商品資料;假設現有伺服器可支撐預期流量 |
| 限制條件(Constraints) | 專案必須遵守的約束 | 預算上限 NT$180 萬;必須使用客戶現有的 AWS 主機;須符合個資法規範 |
假設條件和限制條件是很多 PM 容易忽略的兩個要素,但它們對範疇管理至關重要:
- 假設條件一旦不成立(例如客戶延遲提供商品資料),範疇和時程都需要重新評估
- 限制條件劃定了專案的硬邊界,任何超出限制的需求都必須走變更流程
範疇說明書模板
以下是一份標準範疇說明書的欄位結構,你可以直接複製到 monday.com 的 WorkDocs 或任何文件工具中使用:
| 欄位 | 填寫內容 | 填寫注意事項 |
|---|---|---|
| 專案名稱 | — | 使用正式名稱,避免內部暱稱 |
| 專案編號 | — | 與公司專案編碼系統一致 |
| 專案經理 | — | 含聯絡方式 |
| 版本號 / 日期 | — | 每次修改必須更新版本號 |
| 專案目標 | 用 SMART 原則撰寫 | 必須可衡量,避免「提升用戶體驗」這類模糊描述 |
| 工作內容(In Scope) | 逐項列出所有工作 | 每項工作要具體到可被分解為 WBS 任務 |
| 排除範疇(Out of Scope) | 逐項列出不做的事 | 用「不包含 X,即使 X 看起來與本專案相關」的句型 |
| 交付成果 | 列出所有產出物 | 每項交付成果需附驗收標準(Acceptance Criteria) |
| 假設條件 | 列出所有假設前提 | 標註「若假設不成立,需啟動變更流程」 |
| 限制條件 | 列出所有約束 | 區分硬限制(不可協商)與軟限制(可協商) |
| 主要利害關係人 | 姓名、角色、權限 | 標註誰有範疇變更的批准權 |
| 批准簽核 | 簽名 / 日期 | 至少需專案發起人(Sponsor)簽核 |
撰寫排除範疇時,一個實用技巧是:把每次會議中被提出但被排除的需求都記錄下來。 這不只是防禦性文件,更是未來專案的需求池。例如可以在 monday.com 上建立一個「未來考慮」欄位,專門放這些被排除但有價值的需求。

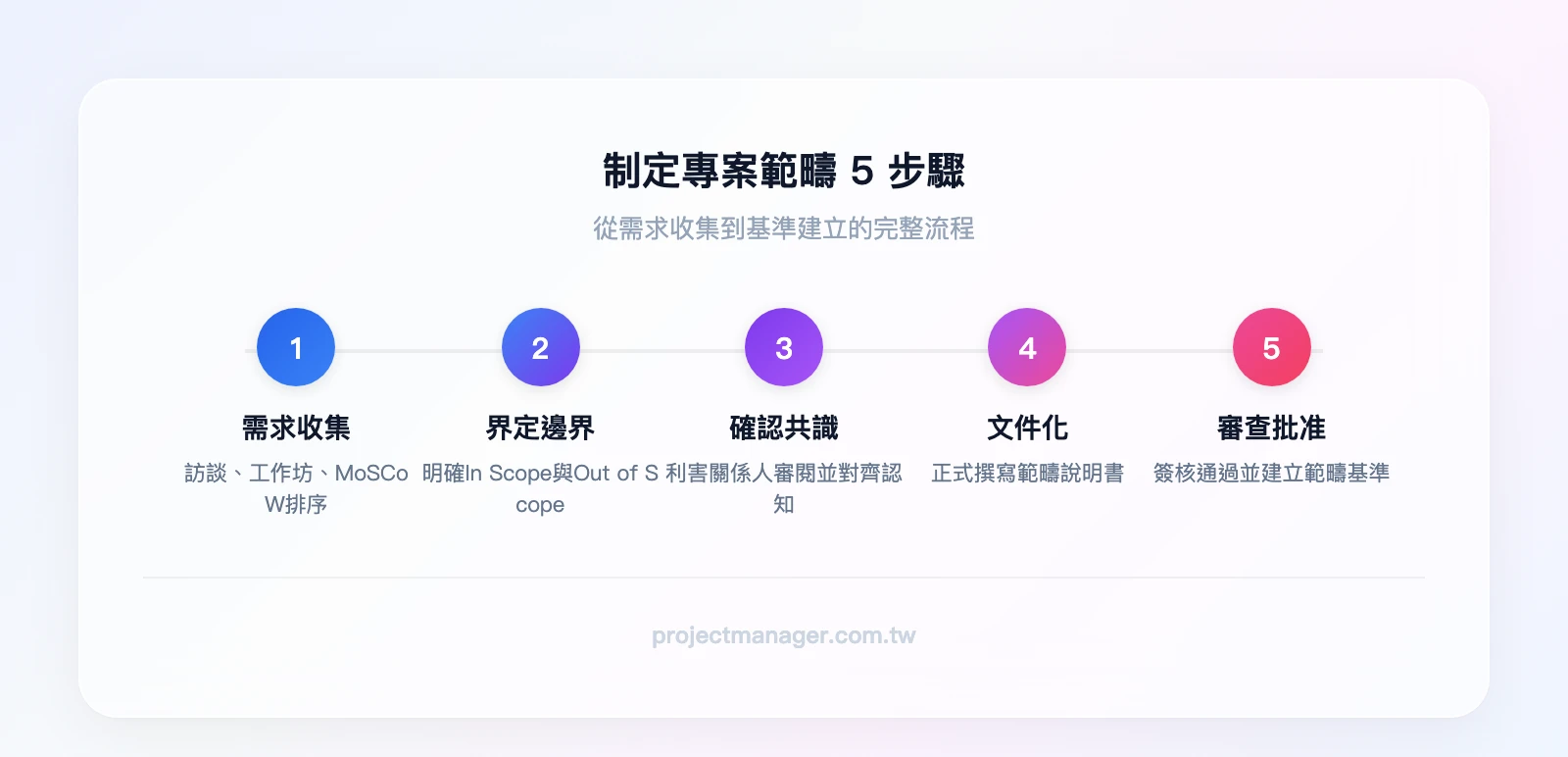

如何制定專案範疇?5 步驟完整流程

步驟 1:需求收集與分析
範疇制定的起點是「搞清楚大家到底要什麼」。這聽起來簡單,但在實務中,不同利害關係人對同一個專案的期望往往天差地遠。
三種實用的需求收集方法:
- 利害關係人訪談:一對一深入了解每位關鍵人物的需求與期望。以下是五個必問的關鍵問題:
- 「你認為這個專案成功的標準是什麼?」
- 「如果只能完成三件事,你最在意哪三件?」
- 「有什麼是你絕對不希望發生的?」
- 「你過去類似專案中遇過最大的問題是什麼?」
- 「這個專案的成果會如何影響你的日常工作?」
- 需求工作坊(Requirements Workshop):把所有利害關係人集中在同一個房間(或線上會議),用便利貼或白板工具共同梳理需求。好處是能當場解決認知差異,壞處是需要強力的引導者控場。
- MoSCoW 優先排序法:把收集到的需求分為四類——Must have(必須有)、Should have(應該有)、Could have(可以有)、Won’t have(這次不做)。這個框架能幫助團隊快速聚焦,把「Could have」和「Won’t have」明確歸入排除範疇。
情境範例——正反對比: 假設某台灣 SaaS 新創公司在開發內部協作平台時,PM 安排了一場 3 小時的需求工作坊,邀請 12 位利害關係人參加(包含業務、客服、工程、設計四個部門)。工作坊結束後收集到 47 條需求,經過 MoSCoW 排序後,18 條歸為 Must have、12 條歸為 Should have、9 條歸為 Could have、8 條歸為 Won’t have。這個過程讓原本各說各話的四個部門,第一次對「這個專案到底要做什麼」有了共識。這樣的專案,交付成果也更容易和預期一致。
作為對比,如果另一家規模相近的企業跳過需求工作坊,僅由 PM 根據主管口頭指示撰寫範疇,常見的結果是執行到第四週,三個部門分別提出互相矛盾的需求,PM 被迫重新召開需求會議,時程和預算都跟著失控。兩個情境的差異不在團隊能力,而在於是否在初期就投入足夠時間收斂需求。
常見錯誤: 只訪談出錢的客戶或高層主管,忽略最終用戶的需求。例如開發內部系統時,只聽 IT 主管的意見,卻沒問過每天要使用系統的第一線員工。結果系統上線後,功能齊全但操作流程反人性,使用率極低。
步驟 2:明確界定 In Scope 與 Out of Scope
需求收集完成後,下一步是畫出清晰的邊界線。這是範疇管理中最關鍵、也最容易被草率處理的步驟。
邊界測試法: 對每一條需求問三個問題:
- 「如果不做這個,專案目標還能達成嗎?」——如果答案是「能」,它可能屬於 Out of Scope
- 「做這個需要多少額外資源?」——如果超出預算或時程限制,需要重新評估
- 「這個需求的受益者是誰?」——如果受益者不在本專案的利害關係人名單中,它很可能不屬於本專案
In Scope / Out of Scope 清單的撰寫格式:
In Scope(包含範疇):
- ✅ 開發會員註冊與登入功能(含 Google/Facebook 第三方登入)
- ✅ 設計桌面版與手機版 RWD 介面(共 15 頁)
- ✅ 串接綠界金流(信用卡、ATM 轉帳)
- ✅ 建立管理後台(商品管理、訂單管理、會員管理)
Out of Scope(排除範疇):
- ❌ 不包含原生 APP 開發,即使未來可能需要行動端應用
- ❌ 不包含 SEO 內容撰寫與關鍵字研究,即使網站需要搜尋流量
- ❌ 不包含第三方物流系統整合(如黑貓、7-11 交貨便 API)
- ❌ 不包含多語系支援,即使客戶有海外市場計畫
界定完範疇後,下一步就是將 In Scope 的工作項目展開為 WBS 工作分解結構。WBS 把每個工作項目拆解到可被指派、可被估算的最小單位(工作包),是從「範疇定義」走向「時程與成本估算」的橋樑。
步驟 3:利害關係人確認與共識建立
範疇初稿完成後,千萬不要直接送簽核。你需要一輪(甚至多輪)的確認流程,確保所有關鍵人物對範疇的理解一致。
處理意見分歧的三種方法:
- 優先順序矩陣:當兩個利害關係人對某個需求的去留意見相左時,回到 MoSCoW 框架,用「對專案目標的貢獻度」和「實現成本」兩個維度來客觀評估
- 投票機制:在需求工作坊中,給每位參與者 5 張「投票貼紙」,讓他們貼在最重要的需求上。這個方法簡單但有效,能快速凸顯群體共識
- 升級決策:如果分歧無法在工作層級解決,明確升級給專案發起人(Sponsor)做最終裁決
書面確認的重要性: 口頭確認不算確認。在台灣職場中,「會議上大家都點頭了」和「正式簽核同意」之間有巨大的差距。建議至少做到以下其中一種:
- 正式簽核:適用於大型專案或外部客戶專案,範疇說明書需要專案發起人和主要利害關係人的書面簽名
- Email 確認:適用於內部專案,將範疇說明書以 email 發送,要求收件人在期限內回覆「確認」或「有異議」。沒有回覆視為同意(但要在 email 中明確說明這個規則)
(推薦試試 monday.com 的免費方案,用它的審批流程追蹤範疇確認狀態,每位利害關係人確認到哪裡都看得到。)
步驟 4:文件化範疇說明書
經過確認的範疇需要正式文件化。範疇說明書不是一份「寫完就放著」的文件,它是整個專案管理過程中持續被參照的基準文件。
範疇說明書與專案章程的關係:
- 專案章程(Project Charter):高層級文件,說明專案的存在理由、目標、主要利害關係人與 PM 的授權範圍。通常 1-3 頁
- 範疇說明書(Scope Statement):詳細文件,把專案章程中的目標展開為具體的工作內容、交付成果與邊界。通常 5-15 頁
兩者的關係是:專案章程是「為什麼做這個專案」,範疇說明書是「這個專案具體要做什麼」。
文件版本控制的重要性: 範疇說明書在專案生命週期中可能會經歷多次修改(透過正式的變更流程)。每次修改都必須:
- 更新版本號(v1.0 → v1.1 → v2.0)
- 記錄修改內容、修改原因、修改日期
- 保留所有歷史版本(不要覆蓋舊版本)
步驟 5:審查、批准與基準建立
範疇說明書完成後,需要經過正式的審查與批准流程。批准後的文件就成為「範疇基準(Scope Baseline)」。
範疇基準的組成:
範疇基準不只是範疇說明書本身,它包含三個文件:
- 範疇說明書:描述專案的工作內容、交付成果與邊界
- WBS(工作分解結構):將範疇說明書中的工作項目層層分解到可執行的工作包
- WBS 字典:對每個工作包的詳細描述,包含負責人、估算工時、驗收標準
基準的作用: 一旦範疇基準被批准,後續所有的變更都必須以此為比較基準。當有人提出新需求時,PM 的第一個動作就是拿出範疇基準,確認這個需求是否在原始範疇之內。如果不在,就必須走正式的變更流程。

範疇蔓延(Scope Creep):識別、預防與應對
範疇蔓延是專案失敗的頭號殺手之一。根據 PMI 的統計,超過 50% 的專案經歷過範疇蔓延,而其中大部分在發現時已經造成不可逆的時程延誤。
什麼是範疇蔓延?如何識別?
範疇蔓延(Scope Creep)是指專案執行過程中,未經正式變更流程就不斷新增需求或工作,導致專案範圍像滾雪球一樣越來越大。
三個早期警訊:
- 會議中頻繁出現「順便也做一下…」:當利害關係人開始用「順便」、「應該不難吧」、「既然都做了不如也加上」這類語句時,範疇蔓延已經在發生
- 需求文件版本超過 5 版但專案還沒進入開發:如果範疇說明書在規劃階段就被反覆修改超過 5 次,代表需求根本沒有收斂
- 客戶或主管直接聯繫開發人員提需求:繞過 PM 直接對執行團隊下指令,是最危險的蔓延模式,因為這些需求完全沒有經過影響評估

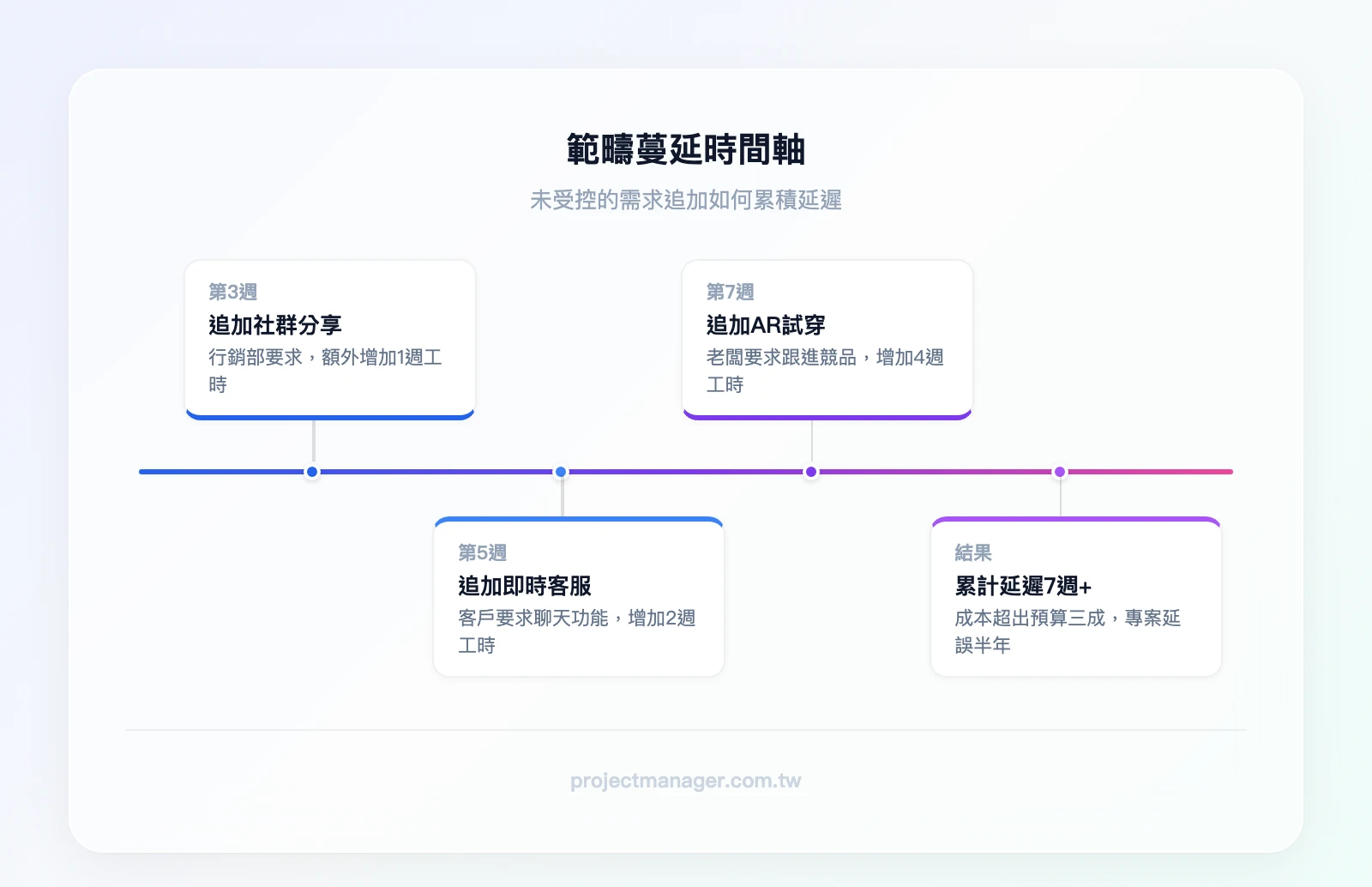

實際案例: 某科技公司開發手機 App,原始範疇是「會員系統 + 商品瀏覽 + 購物車 + 結帳」四大功能模組。專案進入開發第三週後,行銷部門要求追加「社群分享功能」(+1 週工時),第五週客戶要求加入「即時客服聊天」(+2 週工時),第七週老闆看到競品有「AR 試穿」功能要求跟進(+4 週工時)。每次追加看起來都「只是一個小功能」,但累積下來專案延遲了半年,成本超出預算三成。
作為對比,另一家企業在類似的 App 開發專案中,PM 在專案初期就明確列出所有交付成果及排除項目,並在範疇說明書中逐條取得客戶書面確認。當執行中途同樣出現追加需求時,PM 拿出範疇說明書和變更請求表,讓提出人填寫影響分析後提交 CCB 審議。最終該專案如期完成並獲客戶肯定——差別不在於需求變更是否發生,而在於是否有機制讓變更「被看見、被評估」。

四大常見原因(含台灣職場情境)
- 初期需求未明確,執行中才發現新需求
- 台灣常見情境:專案啟動會議只花 30 分鐘,老闆一句「就照上次那樣做」就結束了。等到開發到一半,才發現「上次那樣」每個人的理解都不一樣
- 利害關係人臨時追加要求
- 台灣常見情境:老闆在專案執行中途看到競品的新功能,在 Line 群組裡丟一句「這個我們也要有」,PM 不敢拒絕就默默加進去
- 溝通不良,導致誤解
- 台灣常見情境:客戶說「介面要簡潔」,設計師理解為「極簡風格」,但客戶其實是指「資訊要一目了然」。雙方對同一個詞的定義不同,導致設計反覆修改
- 缺乏變更管理機制
- 台灣常見情境:公司沒有正式的變更流程,所有需求變更都靠 email 或口頭溝通,沒有人評估影響,也沒有人有權說「不」
建立變更管理流程(含 CCB 機制)
預防範疇蔓延最有效的方法,不是拒絕所有變更(這不現實),而是建立一套讓變更「被看見、被評估、被決策」的正式流程。
變更請求表(Change Request Form)的六個必填欄位:
| 欄位 | 說明 | 範例 |
|---|---|---|
| 變更編號 | 唯一識別碼 | CR-2024-007 |
| 變更描述 | 具體說明要變更什麼 | 新增「即時客服聊天」功能,含文字訊息與圖片傳送 |
| 提出人 / 日期 | 誰在什麼時候提出 | 行銷部 王經理 / 3月15日 |
| 影響分析 | 對時程、成本、品質的影響 | 時程 +2 週、成本 +NT$25 萬、需額外 1 名後端工程師 |
| 優先順序 | 緊急程度與重要性 | 中等——不影響核心購物流程,但能提升客戶滿意度 |
| 批准狀態 | 批准 / 拒絕 / 延後 | 待 CCB 審議 |
變更控制委員會(CCB)的組成與運作:
CCB(Change Control Board)是負責審議和批准變更請求的決策機制。組成建議:
- 專案發起人(Sponsor):擁有最終決策權,特別是涉及預算增加的變更
- 專案經理(PM):負責提交影響分析報告,說明變更對三角約束(時程/成本/品質)的影響
- 技術負責人:評估技術可行性與實作複雜度
- 業務代表:評估變更對業務目標的影響
批准門檻設定建議:
- 影響時程 1 週以內、成本 NT$5 萬以內 → PM 可自行決定
- 影響時程 1-4 週、成本 NT$5-30 萬 → 需 CCB 審議
- 影響時程超過 4 週或成本超過 NT$30 萬 → 需專案發起人批准
三角影響分析: 每個變更請求都必須評估三個面向的影響:
- 時程影響:需要多少額外工時?會延後哪些里程碑?
- 成本影響:需要多少額外預算?包含人力成本和外部採購
- 品質影響:是否會因為趕工而降低其他功能的品質?
在 monday.com 中,你可以建立一個「變更請求」看板,設定自動化規則:當新的變更請求被提交時,自動通知 CCB 成員,並在狀態欄位追蹤每個請求的審議進度。PM 還能設定一條規則——當變更請求的影響超過預設門檻時,自動將狀態標記為「需升級審議」,確保重大變更不會被遺漏。

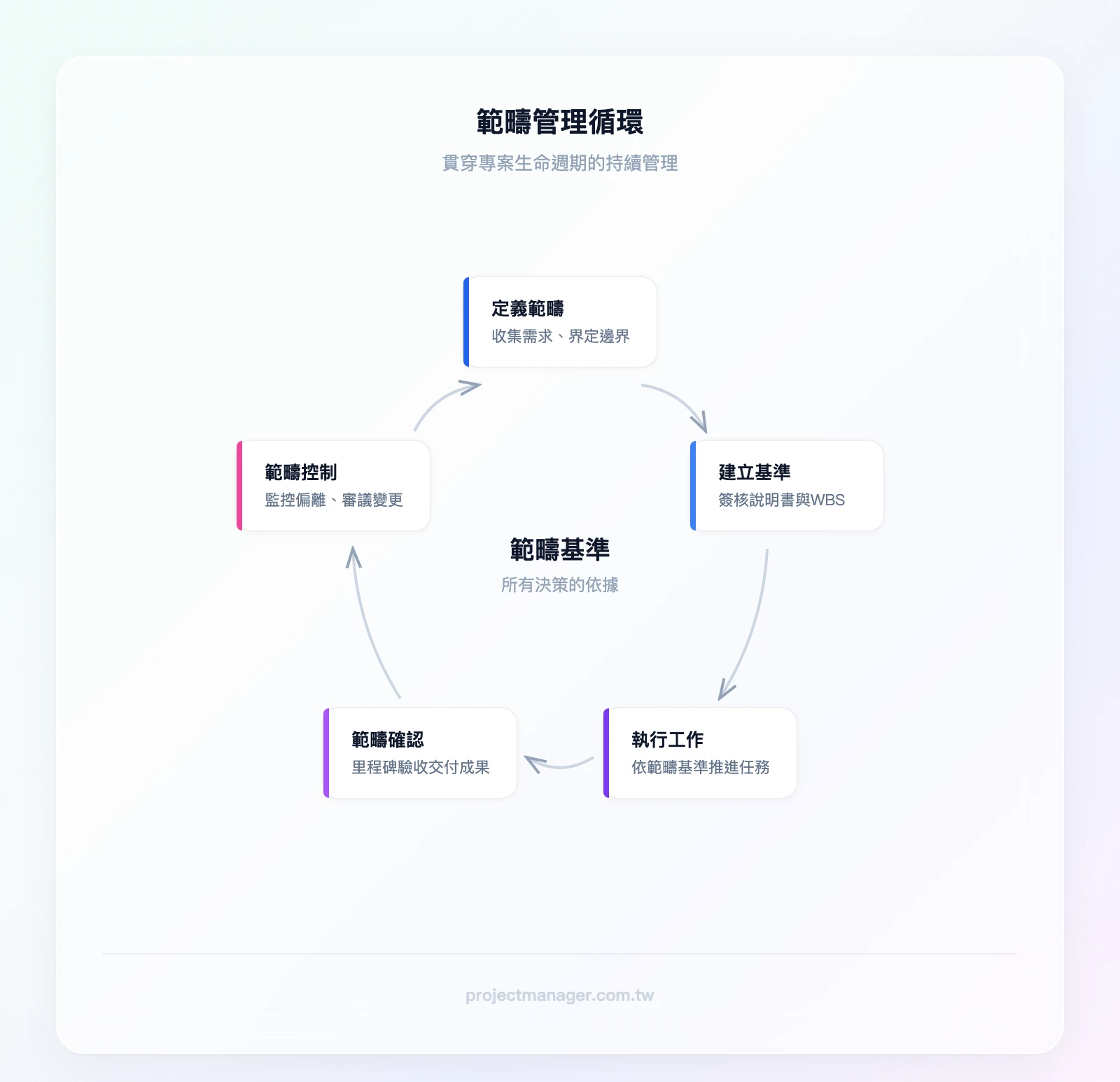

範疇確認與範疇控制(執行中的範疇管理)
很多 PM 把範疇管理當成「規劃階段的事」,範疇說明書寫完、簽核通過就覺得大功告成。但事實上,範疇管理在執行階段同樣重要——你需要持續確認「做出來的東西符不符合範疇定義」,以及「範疇有沒有偏離基準」。
範疇確認(Scope Validation)
範疇確認是指在每個里程碑或階段結束時,正式驗收交付成果,確認它們符合範疇說明書中的定義。
範疇確認 vs. 品質控制的區別:
- 品質控制(Quality Control):檢查交付成果「做得對不對」——功能是否正常運作、是否有 bug、是否符合技術規格
- 範疇確認(Scope Validation):檢查交付成果「做了沒有」——範疇說明書中列出的每個交付成果是否都已完成,是否有遺漏
舉例來說,電商網站的「會員註冊功能」:品質控制檢查的是「註冊流程是否順暢、是否有 bug」;範疇確認檢查的是「會員註冊功能是否已經被開發出來、是否包含 Google 第三方登入」。
驗收清單(Acceptance Criteria)的撰寫方式:
每個交付成果都應該附帶明確的驗收標準,格式建議用「Given-When-Then」:
- Given(前提條件):用戶在註冊頁面
- When(操作動作):點擊「Google 登入」按鈕並完成 Google 帳號授權
- Then(預期結果):系統自動建立會員帳號,跳轉至會員中心頁面,顯示 Google 帳號的姓名與頭像
這種格式的好處是:驗收時不需要主觀判斷,只要按照步驟操作,結果符合就通過,不符合就不通過。

範疇控制(Scope Control)
範疇控制是持續監控專案範疇是否偏離基準的過程。它不是一次性的檢查,而是貫穿整個執行階段的日常工作。
實務做法:在每週例會中加入「範疇偏離確認」議程(5 分鐘)
建議在每週的專案規劃例會中,固定加入以下三個問題:
- 「本週是否有任何工作超出原始範疇?」——檢查是否有人在做範疇外的事
- 「是否有新的變更請求被提出?」——確認所有變更都進入正式流程
- 「目前的交付進度是否與範疇基準一致?」——比對實際進度與計畫
這三個問題加起來只需要 5 分鐘,但能有效防止範疇蔓延在不知不覺中發生。如果你使用 ClickUp 管理專案,可以在每個任務上標記「In Scope」或「Out of Scope」的自訂欄位,週會時直接篩選出所有標記為「Out of Scope」但仍在執行中的任務,快速識別偏離。
三大產業範疇實例(IT / 行銷 / 製造業)
IT 專案:企業導入 ERP 系統

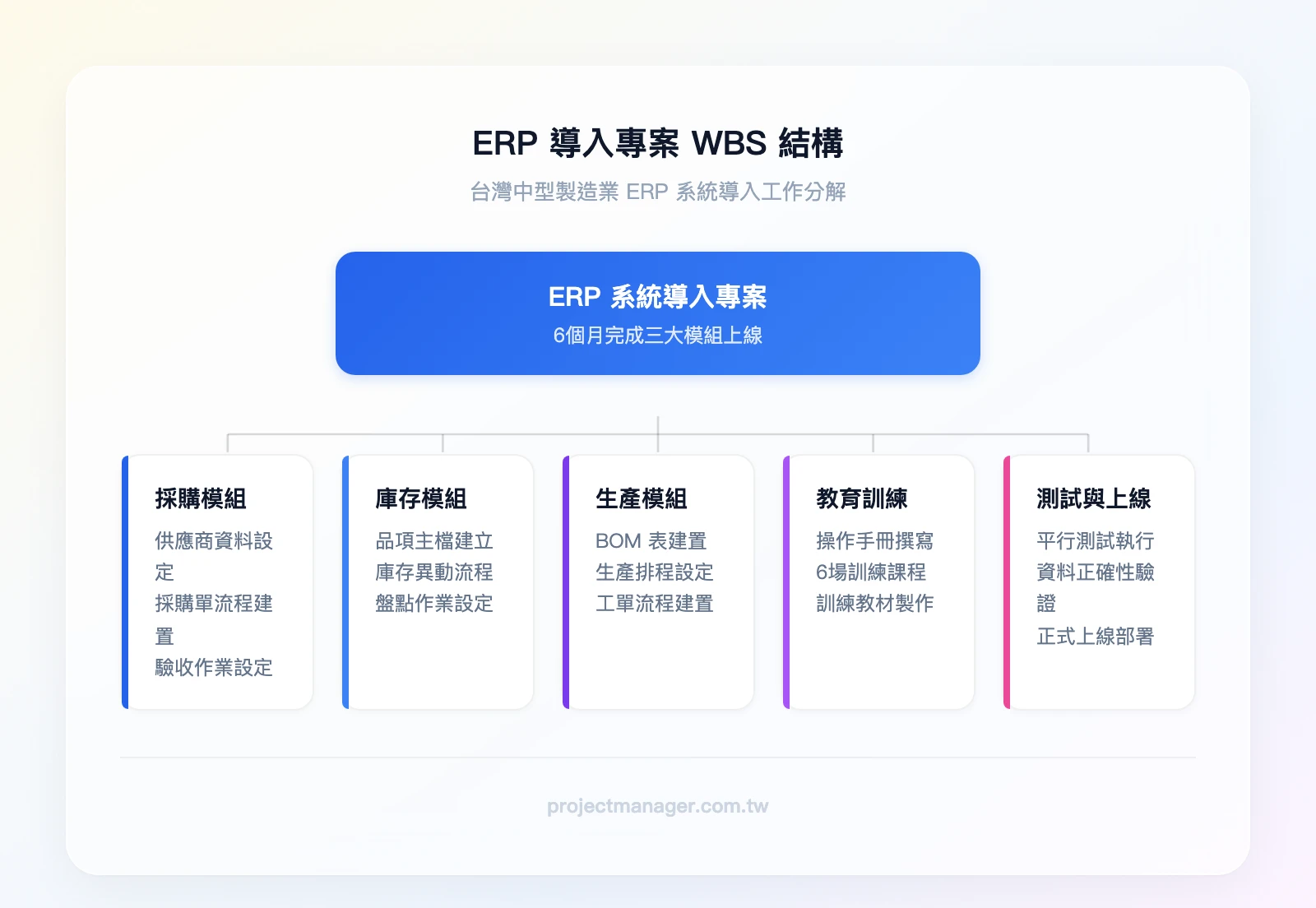

情境: 台灣中型製造業(年營收 NT$5 億,員工 200 人)決定導入 ERP 系統,取代現有的 Excel + 紙本作業流程。
| 要素 | 內容 |
|---|---|
| 專案目標 | 在 6 個月內完成 ERP 系統導入,涵蓋採購、庫存、生產三大模組,上線後第一個月資料正確率達 95% |
| 工作內容 | 需求訪談(3 部門)、系統設定與客製化、使用者教育訓練(6 場)、平行測試(1 個月)、正式上線 |
| 排除範疇 | 不包含舊系統歷史資料移轉(僅移轉近 2 年資料);不包含財務模組(第二階段再導入);不包含手機版介面開發 |
| 交付成果 | ERP 系統(採購/庫存/生產模組)、操作手冊、教育訓練教材、測試報告 |
| 假設條件 | 假設各部門在第 4 週前完成現有流程文件化;假設 ERP 廠商能在第 2 週前完成系統環境建置 |
| 限制條件 | 預算上限 NT$350 萬;必須使用客戶指定的 ERP 廠商;上線日期不可晚於 Q4 |
為什麼「舊系統資料移轉」被列為 Out of Scope? 這是一個經過深思熟慮的決策。完整的歷史資料移轉需要額外 2 個月的資料清洗與驗證工作,而且舊系統的資料格式混亂(部分是 Excel、部分是紙本掃描檔),移轉風險極高。PM 評估後決定:只移轉近 2 年的活躍資料,歷史資料保留在舊系統中供查詢,等 ERP 穩定運作後再評估是否需要完整移轉。

行銷專案:品牌電商網站重新設計
情境: 台灣消費品牌(保養品)決定重新設計官方電商網站,目標是提升行動端轉換率。
| 要素 | 內容 |
|---|---|
| 專案目標 | 在 3 個月內完成官網改版,行動端轉換率從 1.2% 提升至 2.5% |
| 工作內容 | 用戶研究(訪談 + 數據分析)、UI/UX 重新設計、前端開發、A/B 測試、上線 |
| 排除範疇 | 不包含 SEO 內容策略與文案撰寫(由行銷團隊另案處理);不包含後端系統重構;不包含新增產品線頁面 |
| 交付成果 | 新版網站(桌面版 + 手機版)、設計規範文件、A/B 測試報告 |
| 假設條件 | 假設現有後端 API 可支援新版前端需求;假設品牌視覺指南在第 1 週前提供 |
| 限制條件 | 預算 NT$80 萬;必須在雙 11 檔期前上線;須相容 IE11 以上瀏覽器 |
行銷專案的範疇為什麼特別容易蔓延? 因為創意需求難以量化。「介面要更有質感」、「品牌調性要更年輕」這類需求沒有客觀的驗收標準,設計師和客戶對「質感」的定義可能完全不同。解決方法是:在範疇說明書中,用具體的設計規範取代抽象描述——例如「主色調使用 #2C5F2D,字體使用 Noto Sans TC,首頁 banner 尺寸 1920x600px」。
「SEO 優化是否納入範疇」是這類專案最常見的爭議點。我們的建議是:技術面 SEO(網站速度、結構化資料、meta tag)納入範疇,內容面 SEO(關鍵字研究、文案撰寫、內容策略)排除範疇。 前者是網站開發的一部分,後者是持續性的行銷工作,不應該綁在一次性的改版專案中。
建設工程專案:辦公室裝修
情境: 台灣科技公司搬遷至新辦公室,需要進行室內裝修工程。
| 要素 | 內容 |
|---|---|
| 專案目標 | 在 2 個月內完成 150 坪辦公室裝修,可容納 60 名員工辦公 |
| 工作內容 | 空間規劃設計、水電配線、隔間施工、地板鋪設、空調安裝、家具採購與安裝 |
| 排除範疇 | 不包含 IT 網路佈線(由 IT 部門另案處理);不包含門禁系統安裝;不包含景觀植栽 |
| 交付成果 | 完工辦公室、竣工圖面、驗收報告、保固書 |
| 假設條件 | 假設大樓管委會在第 1 週前核准施工申請;假設建材供應商能在 2 週內交貨 |
| 限制條件 | 預算 NT$450 萬;施工時間限週一至週五 08:00-18:00(大樓規定);須符合消防法規 |
業主追加需求的實際變更流程: 裝修進行到第三週,老闆參觀了隔壁公司的辦公室後,要求追加「員工休息區吧台」。PM 的處理流程:
- 接收需求:記錄變更請求,填寫變更請求表
- 影響評估:吧台施工需額外 5 個工作天,材料費 NT$12 萬,且需要重新配置水電管線
- 提交 CCB:因為影響成本超過 NT$5 萬,需要 CCB 審議
- 決策:CCB 批准變更,但要求從「景觀植栽」預算中挪用(原本就是 Out of Scope,但有預留彈性預算)
- 更新文件:修改範疇說明書(v1.0 → v1.1),更新排程管理計畫
專案範疇管理工具比較
選錯工具是範疇管理失敗的常見原因之一——當範疇文件散落在 email、Line 群組和 Google Drive 各處,變更追蹤就形同虛設。以下比較三款專案管理工具,聚焦在範疇管理的核心功能。
三款工具功能比較表
| 比較維度 | monday.com | ClickUp | Notion |
|---|---|---|---|
| 範疇文件管理 | WorkDocs 內建文件,可嵌入看板 | Docs 功能,支援巢狀頁面 | 資料庫 + 頁面,自訂性最高 |
| 變更追蹤 | 自動化規則追蹤狀態變更,支援審批流程 | 自訂欄位 + 自動化提醒 | 需手動追蹤,無內建審批 |
| WBS 建立 | 子項目 + 群組結構,視覺化呈現 | 多層級任務(Space > Folder > List > Task > Subtask) | 資料庫關聯,需自行設計結構 |
| 利害關係人協作 | 即時通知 + 來賓存取(免費) | 即時通知 + 來賓存取(免費) | 分享頁面 + 評論功能 |
| 自動化 | 內建 200+ 自動化範本 | 內建自動化 + 條件觸發 | 需搭配第三方工具(Zapier) |
| 價格 | 約 NT$450/人/月(Standard) | 免費方案可用,付費約 NT$230/人/月 | 約 NT$270/人/月(Plus) |
| 最適合 | 10 人以上跨部門團隊 | 需要多層級任務結構的技術團隊 | 文件導向的中小型團隊 |
你是哪種團隊?
- 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版建立範疇說明書模板,熟悉文件化流程
- 5-15 人跨部門協作 → monday.com 是我們的首選,自動化審批流程和來賓存取功能特別適合需要與外部客戶協作的情境
- 技術團隊跑 Scrum → ClickUp 的多層級任務結構天然適合 Sprint Backlog 管理
- 15 人以上的大型專案 → monday.com 企業方案,支援跨看板依賴關係和進階報表
如何用工具建立範疇管理流程(以 monday.com 為例)
以下是一種範疇管理看板的設定方式:
第一步:建立「範疇管理」看板
在 monday.com 中新增一個看板,命名為「[專案名稱] 範疇管理」。建立以下群組:
- In Scope(包含範疇)
- Out of Scope(排除範疇)
- 變更請求(Change Requests)
- 未來考慮(Future Consideration)
第二步:設定欄位
每個項目需要以下欄位:
- 狀態(待確認 / 已確認 / 已變更 / 已拒絕)
- 負責人
- 優先順序(高 / 中 / 低)
- 影響評估(時程影響天數 / 成本影響金額)
- 提出人
- 提出日期
第三步:設定自動化規則
- 當「變更請求」群組中有新項目被建立時 → 自動通知 CCB 成員
- 當項目狀態從「待確認」變更為「已確認」時 → 自動將項目移至「In Scope」群組
- 當影響評估的成本欄位超過 NT$50,000 時 → 自動將狀態標記為「需升級審議」並通知專案發起人
這套流程設定完成後,PM 在 6 個月的專案週期中,平均每個變更請求從提出到決策只需要 3 個工作天,而且所有變更都有完整的紀錄可追溯。
結論
以下是本文的核心重點:
- 範疇說明書必須包含六大要素:專案目標、工作內容(In Scope)、排除範疇(Out of Scope)、交付成果、假設條件、限制條件——缺一不可
- 制定範疇的五步驟流程:需求收集 → 界定邊界 → 利害關係人確認 → 文件化 → 審查批准建立基準
- 範疇蔓延的預防靠制度而非意志力:建立變更請求表和 CCB 機制,讓每個變更都「被看見、被評估、被決策」
- 執行階段的範疇管理同樣重要:透過範疇確認(驗收交付成果)和範疇控制(每週例會 5 分鐘檢查),持續確保專案不偏離基準
- 選對工具能大幅降低管理成本:用專案管理工具追蹤範疇狀態與變更流程,比 Excel 和 email 有效十倍
想把這篇文章的方法論付諸實踐?第一步:在 monday.com 建立一個「範疇管理」看板,把你目前專案的 In Scope 和 Out of Scope 項目全部列出來,再設定一條自動化規則——當有新的變更請求時自動通知你。免費方案不需要信用卡,10 分鐘就能建好你的第一個範疇管理框架。
專案範疇常見問題 FAQ
專案範疇說明書應包含哪些內容?
完整的範疇說明書應包含六大要素:專案目標(用 SMART 原則撰寫)、工作內容(In Scope)、排除範疇(Out of Scope)、交付成果(含驗收標準)、假設條件(Assumptions)與限制條件(Constraints)。此外還需包含主要利害關係人名單、版本號與批准簽核欄位。
如何避免範疇蔓延?
預防範疇蔓延的三個關鍵做法:第一,在專案初期就明確界定 In Scope 與 Out of Scope,並取得書面確認;第二,建立正式的變更管理流程,包含變更請求表和變更控制委員會(CCB)機制,確保任何新增需求都經過影響評估才能被批准;第三,在每週例會中加入 5 分鐘的「範疇偏離確認」議程,及早發現潛在的蔓延跡象。
專案範疇變更時該怎麼辦?
當範疇需要變更時,應啟動正式的變更流程:填寫變更請求表(包含變更描述、影響分析、優先順序)→ 提交 CCB 審議 → 評估對時程、成本、品質的三角影響 → 做出批准/拒絕/延後的決策 → 更新範疇說明書版本號並通知所有利害關係人。關鍵原則是:任何變更都必須被記錄,即使最終被拒絕。
敏捷專案如何管理範疇?
在敏捷(Agile)框架中,傳統的範疇說明書被 Product Backlog 取代。Product Backlog 是一份動態的需求清單,由產品負責人(Product Owner)持續維護和排序。每個 Sprint 開始前,團隊從 Backlog 中挑選最高優先順序的項目放入 Sprint Backlog,這就是該 Sprint 的「範疇」。敏捷的範疇管理特點是:整體範疇是彈性的(Backlog 可以隨時調整),但每個 Sprint 的範疇是固定的(Sprint 進行中不接受新需求)。這種方式特別適合需求變動頻繁的軟體開發專案。
專案範疇與專案目標有什麼關係?
專案目標回答的是「為什麼做這個專案」(Why),專案範疇回答的是「具體要做什麼」(What)。目標是範疇的上位概念——先有目標,才能據此定義範疇。例如,目標是「提升線上銷售額 30%」,範疇可能是「重新設計電商網站 + 優化結帳流程 + 建立會員積點系統」。一個好的範疇定義,應該能讓人清楚看到「做完這些工作後,專案目標就能達成」的邏輯連結。如果範疇中有任何工作項目無法連結回專案目標,它很可能不應該存在於範疇之中。
專案範疇與產品範疇有何不同?
專案範疇定義的是「需要執行哪些工作」(流程面),產品範疇定義的是「產品需要具備哪些功能與特性」(成果面)。以電商網站為例:產品範疇是「會員註冊、商品搜尋、線上付款」等功能規格;專案範疇是「需求訪談、UI 設計、前後端開發、測試、上線部署」等工作項目。兩者的關係是先有產品範疇,再據此展開專案範疇。衡量方式也不同——產品範疇的完成度對照需求規格書確認功能是否到位,專案範疇的完成度對照專案計畫書確認工作是否執行完畢。在實務中,產品範疇的變動(例如追加新功能)必然連帶影響專案範疇(需要新增對應的開發與測試工作),這也是為什麼兩者需要同步管理。
