專案文件是在專案管理過程中,用於記錄目標、需求、進度、風險與決策的正式文檔,是確保團隊溝通一致、降低專案失敗風險的基礎。 本文完整解析 8 種核心文件類型、5 步驟管理 SOP、不同規模團隊的文件策略,並附上可直接套用的範本框架與工具比較表。

專案文件是什麼?與一般工作文件有何不同

專案文件不是隨手寫的筆記或 Email 往來紀錄,它是經過結構化設計、有明確負責人與審核流程的正式文檔。理解專案文件與一般工作文件的差異,是建立有效文件管理的第一步。

專案文件 vs. 一般工作文件的三大差異:

  • 有明確的生命週期:專案文件對應專案管理流程的五大階段(啟動、規劃、執行、監控、結案),每份文件都有產生時機與歸檔時間點
  • 有版本控管需求:專案文件會隨專案進展持續更新,必須追蹤每次變更的內容、原因與核准者
  • 有跨角色溝通功能:專案文件的讀者不只是撰寫者本人,而是包含利害關係人、團隊成員、甚至外部廠商
專案文件 vs 一般工作文件:左圈為一般工作文件(個人筆記、Email、即時訊息),右圈為專案文件(計劃書、狀態報告、風險登錄表),重疊區為會議紀錄(可兼具兩者性質)
▲ 專案文件 vs 一般工作文件:左圈為一般工作文件(個人筆記、Email、即時訊息),右圈為專案文件(計劃書、狀態報告、風險登錄表),重疊區為會議紀錄(可兼具兩者性質)

文件不齊全如何讓專案失敗? 這不是理論問題。某科技公司在開發內部 ERP 系統時,需求規格書僅用一頁 Word 列出「希望有的功能」,沒有明確的驗收標準與優先順序。結果開發團隊依自己的理解開工,三個月後 Demo 時業務部門才發現「這不是我們要的」。開發方向三度修改,專案延誤 8 週、超出預算 30%。如果當初花兩週寫清楚需求規格書,這些成本完全可以避免。

專案文件的核心價值可以用四個字總結:減少意外。它讓所有人對「我們要做什麼、怎麼做、做到什麼程度算完成」有共同認知。

專案文件有哪些類型?八種核心文件完整解析

根據 PMBOK(專案管理知識體系)的框架,專案從啟動到結案會產出多種文件。以下八種是台灣實務中最常見、也最關鍵的核心文件。

8種核心專案文件:專案計劃書、需求規格書、設計文件、專案狀態報告、會議紀錄、風險登錄表、變更申請單、結案文件
▲ 8種核心專案文件:專案計劃書、需求規格書、設計文件、專案狀態報告、會議紀錄、風險登錄表、變更申請單、結案文件

專案計劃書(Project Plan)

項目說明
產生時機專案啟動初期,取得專案章程(Project Charter)核准後
負責人專案經理
主要內容專案目標、範圍、時間表、資源分配、預算、風險評估、溝通計劃
對應 PMBOK 流程規劃流程群組

專案計劃書是整個專案的「導航地圖」,所有後續文件都以它為基礎。一份好的專案計劃書不需要寫得像論文,但必須回答五個核心問題:為什麼做、做什麼、怎麼做、誰來做、什麼時候完成。

具體填寫示範(以製造業導入 ERP 系統為例):

專案目標:在 Q3 結束前完成 ERP 系統上線,整合採購、庫存、財務三大模組,將月結作業時間從 5 個工作天縮短至 2 個工作天。

專案範圍:包含系統客製化開發、資料遷移、使用者教育訓練(共 120 人);不包含硬體設備採購(由 IT 部門另案處理)。

主要里程碑:需求確認(W4)→ 系統開發完成(W12)→ UAT 測試(W14)→ 上線(W16)

你可以用 WBS 工作分解結構將計劃書中的工作項目進一步拆解成可執行的任務包。

常見錯誤與解決方法:

  • ❌ 目標寫「提升效率」→ ✅ 改為可量化指標:「月結時間從 5 天縮短至 2 天」
  • ❌ 計劃書寫完就鎖在抽屜→ ✅ 每個 Sprint 或里程碑結束時檢視並更新

實務上,我們團隊會在 monday.com 的看板上直接建立專案計劃書的結構欄位——目標、範圍、里程碑、負責人全部視覺化,團隊成員打開看板就能掌握全貌,不需要翻找 Word 檔。

需求規格書(BRD / PRD / MRD 的差異說明)

在實務中,「需求規格書」其實是一個統稱,根據文件的目的與讀者不同,可以細分為三種:

文件類型全名一句話區別主要讀者
BRDBusiness Requirements Document回答「為什麼要做這個專案」高階主管、投資人
MRDMarket Requirements Document回答「市場需要什麼」產品團隊、行銷團隊
PRDProduct Requirements Document回答「產品具體要做成什麼樣子」開發團隊、設計團隊
項目說明
產生時機專案啟動後、設計開發前
負責人產品經理(PRD/MRD)、業務分析師(BRD)
主要內容功能需求、非功能需求(效能、安全性)、驗收標準、需求變更流程

小型專案通常只需要一份 PRD 就夠了;但如果是跨部門的大型專案,建議先寫 BRD 取得高層共識,再由產品經理展開 PRD。關於需求文件與外部廠商的配合,可以參考 SOW 工作說明書的撰寫方式。

常見錯誤與解決方法:

  • ❌ 需求描述模糊:「系統要跑得快」→ ✅ 改為具體指標:「頁面載入時間 ≤ 2 秒(P95)」
  • ❌ 未與利害關係人逐條確認→ ✅ 每條需求標註「已確認 / 待確認」狀態,並記錄確認日期與確認人

設計文件(Design Document)

項目說明
產生時機需求確認後、開發前
負責人設計師(UI/UX)、系統架構師
主要內容系統架構圖、流程圖、介面設計稿、技術規格、資料流程

設計文件是將需求「翻譯」成技術團隊可執行的藍圖。其中,流程圖扮演關鍵角色——它用視覺化方式呈現系統的運作邏輯,讓非技術背景的利害關係人也能理解設計方向。例如,一張「使用者下單流程圖」可以清楚呈現從加入購物車到付款完成的每個判斷節點。

設計文件產出流程:需求規格書輸入→架構設計→介面設計→技術規格撰寫→設計審查→交付開發
▲ 設計文件產出流程:需求規格書輸入→架構設計→介面設計→技術規格撰寫→設計審查→交付開發

常見錯誤與解決方法:

  • ❌ 設計文件與開發進度脫節,文件停在 v1.0 但程式已改了三輪→ ✅ 每次 Sprint Review 同步更新設計文件,標註變更原因
  • ❌ 只有高保真設計稿,沒有邏輯說明→ ✅ 每張設計稿附上互動邏輯與例外處理說明

專案狀態報告(Project Status Report)

項目說明
產生時機專案執行期間,定期產出(通常每週或每兩週)
負責人專案經理
主要內容進度摘要、已完成里程碑、當前問題與風險、下階段計劃

狀態報告最重要的功能是讓利害關係人在 3 分鐘內 掌握專案現況。台灣 PM 實務中廣泛使用的 RAG 狀態指標(Red / Amber / Green)是一個高效的溝通工具:

  • 🟢 綠燈(Green):進度正常,無需額外關注
  • 🟡 黃燈(Amber):有潛在風險或輕微延遲,需要注意但尚可控制
  • 🔴 紅燈(Red):嚴重問題,需要立即介入或升級處理

monday.com 上,你可以用狀態欄位直接設定紅黃綠三色標籤,搭配 Dashboard 功能一眼看出哪些任務亮紅燈。PM 設定一條自動化規則:任務延遲超過 2 天自動將狀態切換為黃燈並通知負責人——這個設定讓問題在擴大前就被處理,不用等到週會才發現。

想深入了解報告撰寫技巧,可以參考專案報告撰寫的完整教學。

常見錯誤與解決方法:

  • ❌ 報喜不報憂,主管看到的永遠是綠燈→ ✅ 建立「黃燈不是壞事」的團隊文化,鼓勵提早預警
  • ❌ 報告內容過於冗長→ ✅ 控制在一頁以內,用 RAG 狀態 + 三個 bullet points 摘要
⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

會議紀錄(Meeting Minutes)

項目說明
產生時機每次專案會議後 24 小時內
負責人會議主持人或指定記錄者
主要內容討論重點、決策事項、Action Items

會議紀錄最容易犯的錯是「寫成逐字稿」。好的會議紀錄只需要記三件事:討論了什麼、決定了什麼、誰要在什麼時候做什麼

Action Item 格式範例:

Action Item負責人截止日狀態
完成 API 規格文件初稿王工程師6/15進行中
確認第三方金流串接方案李 PM6/12待處理
提供 UAT 測試案例清單陳 QA6/18待處理

常見錯誤與解決方法:

  • ❌ 紀錄寫完沒人看→ ✅ 會議結束後 24 小時內發送,並在專案管理工具中將 Action Items 直接轉為任務卡片
  • ❌ Action Item 沒有截止日→ ✅ 每個 Action Item 必須有負責人+截止日,缺一不可

風險登錄表(Risk Register)

項目說明
產生時機專案啟動時建立,執行期間持續更新
負責人專案經理主導,團隊成員共同維護
主要內容風險描述、發生機率、影響程度、應對策略、風險負責人

風險登錄表的核心工具是 5×5 風險矩陣,用「發生機率」(1-5)乘以「影響程度」(1-5)得出風險分數(1-25):

 影響極低(1)影響低(2)影響中(3)影響高(4)影響極高(5)
機率極高(5)51015🔴 20🔴 25
機率高(4)48🟡 12🔴 16🔴 20
機率中(3)36🟡 9🟡 12🔴 15
機率低(2)2468🟡 10
機率極低(1)12345
  • 紅色區域(15-25):必須立即制定應對計劃
  • 黃色區域(9-12):需要監控並準備備案
  • 白色區域(1-8):定期檢視即可
5×5風險矩陣:X軸為影響程度(極低到極高),Y軸為發生機率(極低到極高),左下綠色低風險區、中間黃色中風險區、右上紅色高風險區
▲ 5×5風險矩陣:X軸為影響程度(極低到極高),Y軸為發生機率(極低到極高),左下綠色低風險區、中間黃色中風險區、右上紅色高風險區

常見錯誤與解決方法:

  • ❌ 風險登錄表只在專案初期填一次就不管了→ ✅ 每次狀態會議檢視風險清單,新增、關閉或調整風險等級
  • ❌ 只列風險不列應對策略→ ✅ 每個風險必須對應至少一種應對策略(迴避、轉移、減輕、接受)

變更申請單(Change Request)

項目說明
產生時機專案執行期間,任何需求、範圍、時程或預算變更時
負責人變更提出者撰寫,專案經理審核
主要內容變更描述、提出原因、影響評估(時程/成本/品質)、審核結果

變更管理的關鍵概念是 變更控制委員會(CCB, Change Control Board)。CCB 是一個由關鍵利害關係人組成的決策小組,負責審核變更申請並決定是否批准。

誰有權批准變更?

  • 小型變更(不影響時程與預算):專案經理可自行批准
  • 中型變更(影響單一里程碑):需 CCB 審核
  • 重大變更(影響專案目標或預算超過 10%):需升級至專案發起人(Sponsor)核准

常見錯誤與解決方法:

  • ❌ 口頭同意變更,沒有書面紀錄→ ✅ 再小的變更都要填變更申請單,這是保護 PM 的最佳武器
  • ❌ 變更流程不明確,誰都能改需求→ ✅ 在專案計劃書中明確定義 CCB 成員與審核流程

結案文件(Lessons Learned / 經驗教訓)

項目說明
產生時機專案結束前兩週開始準備
負責人專案經理主導,全體團隊成員參與
主要內容哪些做對了、哪些做錯了、下次如何改進、關鍵數據回顧

結案文件是最常被跳過、卻對組織最有長期價值的文件。它不只是「寫個總結交差」,而是將專案經驗轉化為組織知識資產。

一份有效的結案文件應該回答三個問題:

  1. What went well?(哪些做法值得複製?)——例如:「每週五的 15 分鐘站立會議有效減少了跨部門溝通延遲」
  2. What went wrong?(哪些問題需要避免?)——例如:「第三方 API 整合測試太晚開始,導致上線前一週才發現相容性問題」
  3. What would we do differently?(下次怎麼改?)——例如:「第三方整合測試應在開發階段第二週就開始,而非等到 UAT」

想了解如何將結案文件的格式寫得更專業,可以參考企劃書撰寫的架構邏輯。

常見錯誤與解決方法:

  • ❌ 專案結束後大家立刻投入下個專案,沒人寫結案文件→ ✅ 在專案時程中預留「結案回顧」的時間區塊(至少半天)
  • ❌ 結案文件寫完就存檔,沒人再看→ ✅ 建立組織級的經驗教訓資料庫,新專案啟動時強制參考

不同規模團隊應準備哪些文件?

「文件的存在是為了溝通,不是為了存在。」當文件的維護成本高於溝通效益時,就應該簡化。以下是根據團隊規模的文件策略建議:

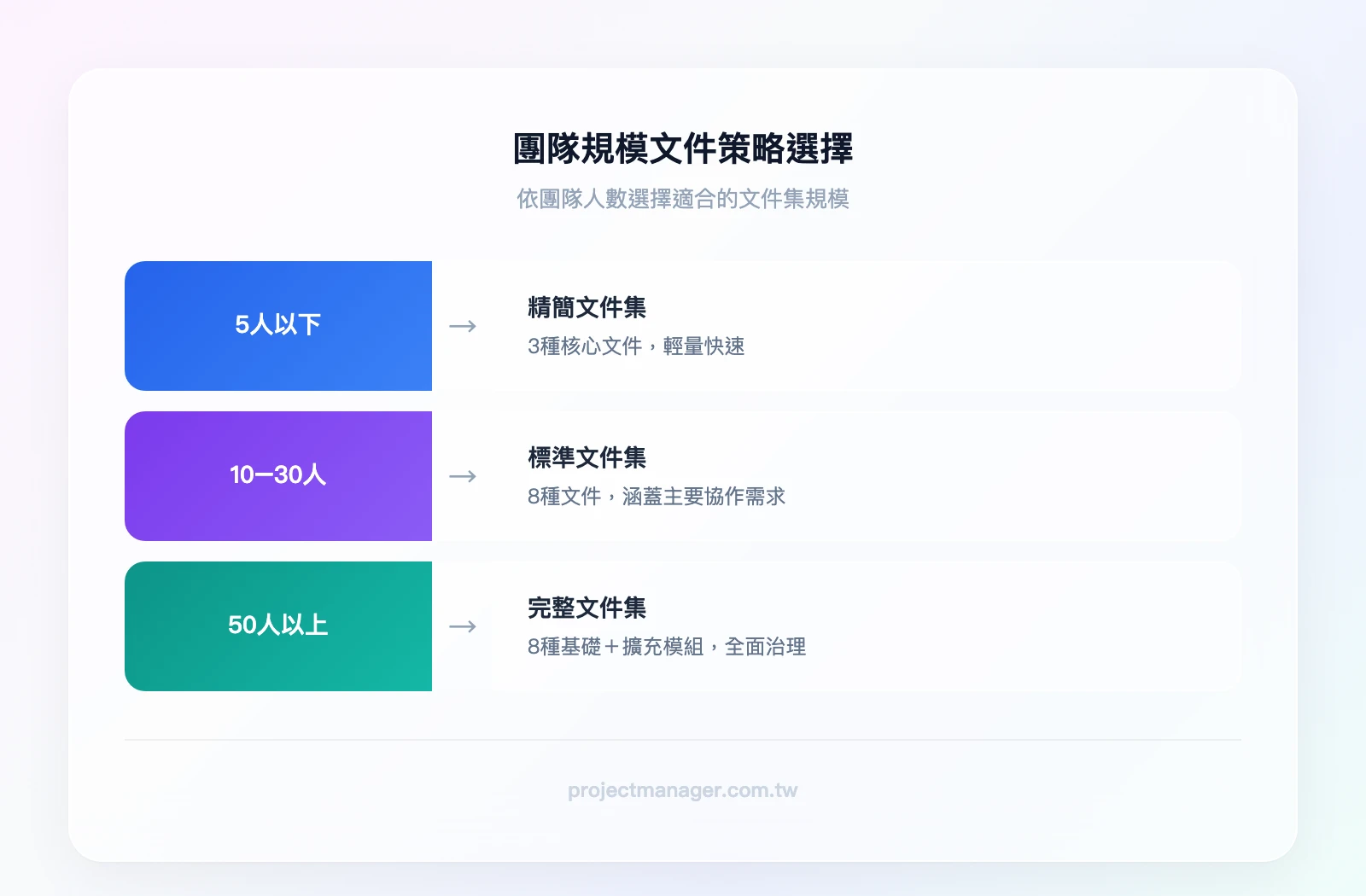

團隊規模文件策略選擇:5人以下→精簡文件集(3種),10-30人→標準文件集(8種),50人以上→完整文件集(8種+擴充)
▲ 團隊規模文件策略選擇:5人以下→精簡文件集(3種),10-30人→標準文件集(8種),50人以上→完整文件集(8種+擴充)

5 人以下小型專案

最精簡文件清單(3 種):

  • 專案計劃書(可簡化為一頁式 Project Brief)
  • 會議紀錄(含 Action Items)
  • 專案狀態報告(可用週報 Email 替代正式報告)

其餘文件可以合併處理:風險直接寫在計劃書裡、需求變更用會議紀錄追蹤即可。重點是確保每個決策都有書面紀錄,即使只是一封 Email。

10-30 人中型跨部門專案

標準文件清單(8 種核心文件全上):

當專案涉及兩個以上部門,溝通成本會指數級增長。這時候每種核心文件都有其存在的必要性——需求規格書確保開發與業務對齊、變更申請單防止範圍蔓延、風險登錄表讓潛在問題可視化。

50 人以上大型或跨組織專案

完整文件清單(核心 8 種 + 擴充):

  • 八種核心文件
  • BRD(商業需求文件)——向高層與投資人說明專案商業價值
  • SOW(工作說明書)——與外部廠商的合約附件
  • CCB 會議紀錄——變更控制委員會的決策紀錄
  • 驗收文件——每個階段的正式驗收簽核

大型專案的文件管理本身就是一個子專案。建議指定一位「文件管理員」角色,專責維護文件清單、追蹤版本更新、確保歸檔完整。

各階段應產出哪些文件?(生命週期對應表)

專案文件不是一次性產出的,而是隨著專案規劃到結案的生命週期逐步展開。以下表格對應 PMBOK 五大流程群組,呈現各階段的文件產出與負責人:

專案階段對應文件主要負責人輸入來源
啟動專案計劃書、BRD專案經理、業務分析師組織策略目標、商業需求
規劃需求規格書(PRD)、風險登錄表產品經理、專案經理專案計劃書
執行設計文件、會議紀錄設計師/架構師、記錄者需求規格書
監控專案狀態報告、變更申請單專案經理執行階段的進度數據
結案結案文件(Lessons Learned)專案經理(全員參與)所有專案文件
專案文件生命週期時間軸:啟動(計劃書、BRD)→規劃(PRD、風險登錄表)→執行(設計文件、會議紀錄)→監控(狀態報告、變更申請單)→結案(Lessons Learned)
▲ 專案文件生命週期時間軸:啟動(計劃書、BRD)→規劃(PRD、風險登錄表)→執行(設計文件、會議紀錄)→監控(狀態報告、變更申請單)→結案(Lessons Learned)

關鍵概念:文件的「輸入」與「輸出」關係

每份文件都不是獨立存在的。需求規格書是設計文件的「輸入」——沒有確認的需求,設計就沒有依據。同樣地,風險登錄表是狀態報告的「輸入」之一——報告中的風險更新來自風險登錄表的最新狀態。

理解這個關係後,你就知道為什麼「跳過需求規格書直接開始設計」會出問題——因為設計文件缺少了最重要的輸入。你可以用甘特圖來規劃各文件的產出時程,確保前後依賴關係不會被打亂。

專案文件管理流程:從建立到歸檔的五個步驟

有了文件還不夠,如何管理這些文件才是決定專案效率的關鍵。以下是一套經過實務驗證的五步驟管理 SOP

文件管理五步驟SOP:建立命名規則→集中儲存與權限設定→版本控管→審查與核准→定期稽核與歸檔
▲ 文件管理五步驟SOP:建立命名規則→集中儲存與權限設定→版本控管→審查與核准→定期稽核與歸檔

步驟一:建立命名規則與分類架構

統一的命名規則是文件管理的基礎。推薦格式:[專案代號]_[文件類型]_v[版本號]_[YYYYMMDD],例如 ERP_需求規格書_v2.1_20260315。分類架構建議按專案階段建立資料夾:啟動、規劃、執行、監控、結案,每個階段下再依文件類型細分。

步驟二:集中儲存與權限設定

所有專案文件必須集中存放在單一平台,禁止散落在個人電腦、Email 附件或 LINE 群組。推薦使用 monday.com 的 WorkDocs 或 ClickUp Docs 作為文件中心,搭配權限分級:專案經理擁有完整編輯權、核心團隊可編輯指定文件、利害關係人僅有檢視權限。

步驟三:版本控管

版本控管是最容易被忽略、也最容易出問題的環節。規則很簡單:小幅修改升 0.1(v1.0→v1.1),重大改版升整數(v1.x→v2.0),正式核准版標記 FINAL。絕對禁止使用「最終版」「最終版2」「真的最終版」這類命名。每次修改必須記錄變更原因、修改者與日期。

步驟四:審查與核准

關鍵文件(計劃書、需求規格書、變更申請單)必須經過正式審查才能定稿。建立審查流程:撰寫者完成初稿→指定審查者覆核→修正後提交核准者簽核→標記為正式版本。審查重點包括:內容是否完整、與其他文件是否一致、是否符合專案目標。

步驟五:定期稽核與歸檔

每月進行一次文件稽核:檢查是否有文件未更新、版本是否正確、權限是否需要調整。專案結束後,將所有文件依分類架構歸檔,標記保存期限。台灣政府採購案相關文件依《政府採購法》至少保存 5 年,一般內部專案文件建議至少保存至專案結束後 1 年。

三種常用專案文件範本

以下提供三種最常用的專案文件範本架構,可直接套用到你的專案中。

範本一:專案計劃書範本

專案計劃書範本架構:目標、範圍、時程、資源、風險、溝通六大章節
▲ 專案計劃書範本的六大核心章節架構
章節必填內容範例
專案目標可衡量的成功標準(SMART 原則)「2026 Q3 前完成 ERP 上線,錯誤率 < 0.5%」
專案範圍包含項目 + 明確排除項目「包含:訂單模組、庫存模組;排除:HR 模組」
時程規劃主要里程碑與交付日期「需求確認 4/15、UAT 7/1、正式上線 8/1」
資源需求人力、預算、設備「前端 2 人、後端 3 人、QA 1 人,預算 150 萬」
風險評估前 5 大風險 + 應對策略「關鍵人員離職→交叉訓練 + 文件化」
溝通計畫會議頻率、報告對象、管道「週會:每週一 10:00、月報:每月 1 日給 Sponsor」

範本二:會議紀錄範本(含 Action Item 追蹤)

會議紀錄範本架構:含會議資訊、議程、Action Items、決議事項追蹤
▲ 會議紀錄範本架構,含 Action Item 追蹤欄位
欄位填寫內容
會議資訊日期、時間、地點、出席者、記錄者
議程項目討論主題 + 結論(每項 1-2 句話)
決議事項決定內容 + 決策者 + 生效日期
Action Items待辦事項 + 負責人 + 截止日期 + 狀態追蹤
下次會議預定日期、待討論議題

範本三:風險登錄表範本

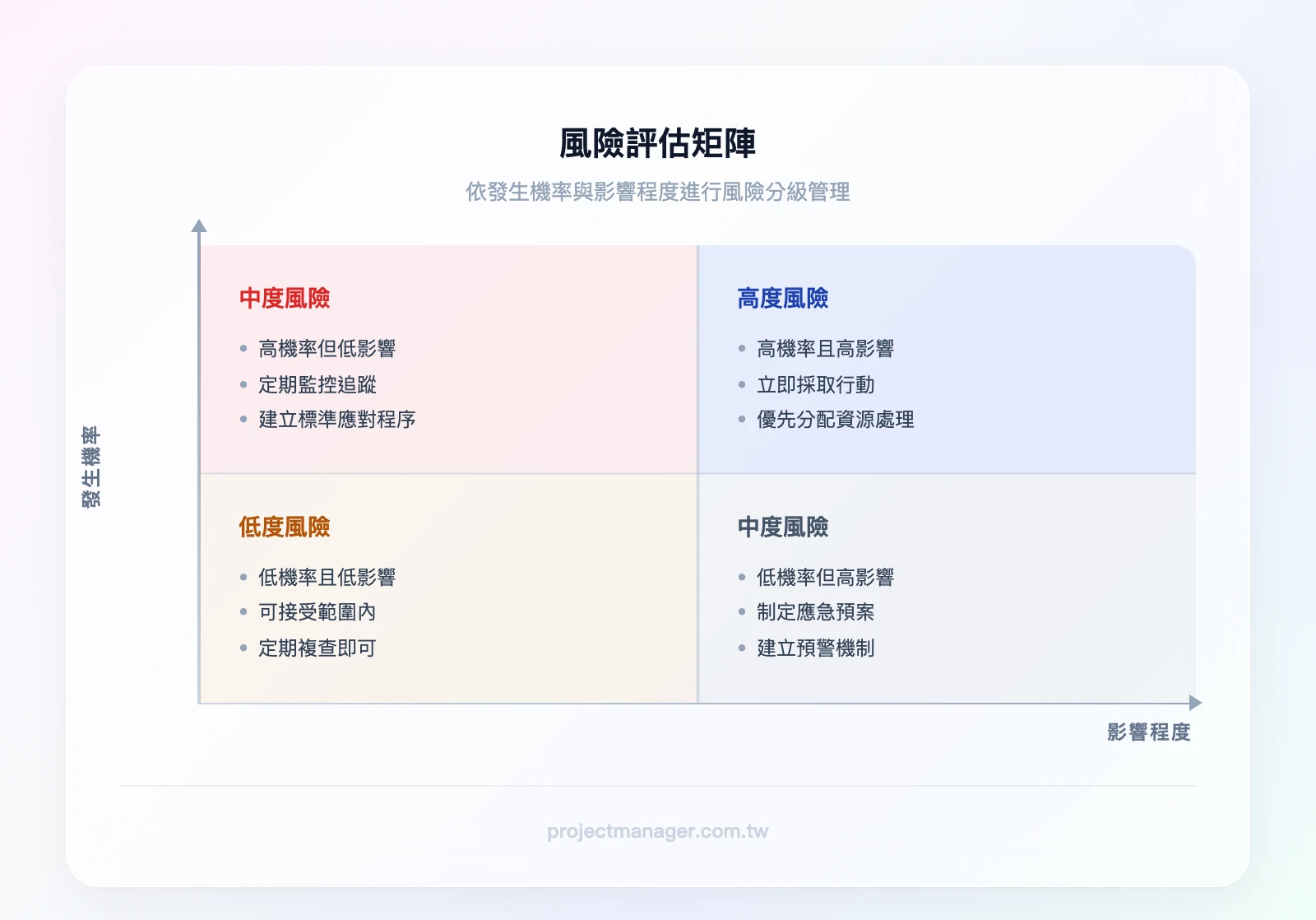

風險評估矩陣:依發生機率與影響程度分為四個等級
▲ 風險登錄表的風險評估矩陣,依機率與影響分級
風險編號風險描述發生機率影響程度風險等級應對策略負責人狀態
R-001關鍵工程師離職交叉訓練 + 知識文件化PM監控中
R-002第三方 API 延遲交付準備替代方案 + 合約罰則技術主管監控中
R-003需求變更導致時程延後極高變更控制流程 + 緩衝時間PM進行中

如何將範本匯入工具?

  • monday.com:使用 WorkDocs 功能直接貼上範本內容,或用看板模板建立結構化欄位,每個欄位對應範本中的一個區塊
  • ClickUp:使用 ClickUp Docs 建立文件,支援直接貼上 Markdown 格式
  • Notion:建立 Database 頁面,將範本中的每個區塊設為 Property,方便篩選與排序

結論

專案文件管理不需要完美,但需要一致。以下是本文的核心重點:

  • 八種核心文件涵蓋專案全生命週期:計劃書、需求規格書、設計文件、狀態報告、會議紀錄、風險登錄表、變更申請單、結案文件
  • 文件策略因規模而異:5 人小團隊只需 3 種精簡文件,50 人以上大型專案需要完整文件集加上 BRD、SOW 等擴充文件
  • 五步驟管理 SOP(命名規則→集中儲存→版本控管→審查核准→定期稽核)是維持文件品質的基礎
  • 版本控管是最容易被忽略、也最容易出問題的環節——建立統一命名規則,禁止「最終版」命名法
  • 結案文件(Lessons Learned)是對組織最有長期價值的文件——別因為趕著結案就跳過它

你的下一步行動: 打開 monday.com,用「專案啟動模板」建立一個新看板,把本文的專案計劃書範本欄位填入——目標、範圍、里程碑、負責人。10 分鐘就能建好你的第一個結構化專案框架,免費方案不需要信用卡。

⭐ 編輯首選 ★★★★½ 4.8

monday.com 專案管理平台

  • 📋 看板、甘特圖、時間軸——3 種視圖自由切換
  • ⚡ 200+ 自動化範本,消滅重複工作
  • 👥 從 2 人到 200 人團隊都適用,10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等 50+ 工具

免費方案永久使用 · 不需要信用卡 · 隨時可升級或取消

專案文件常見問題 FAQ

什麼時候需要產生哪些專案文件?

專案文件的產出時機對應專案管理流程的五大階段:啟動階段產出專案計劃書與 BRD;規劃階段產出需求規格書與風險登錄表;執行階段產出設計文件與會議紀錄;監控階段持續更新狀態報告與變更申請單;結案階段產出經驗教訓文件。關鍵原則是「前一階段的文件是下一階段的輸入」,跳過任何一份都可能導致後續返工。

專案文件由誰負責撰寫與維護?

建議使用 RACI 矩陣來釐清文件責任:R(Responsible,負責執行)、A(Accountable,最終負責)、C(Consulted,需諮詢)、I(Informed,需通知)。例如,需求規格書的 R 是產品經理、A 是專案經理、C 是開發主管與業務代表、I 是全體團隊。專案經理不需要親自撰寫每份文件,但必須確保每份文件都有明確的負責人與審核者。

專案文件應保存多久?

依文件性質與法規要求而定。台灣政府採購案相關文件依《政府採購法》至少保存 5 年;涉及商業合約的文件建議保存 7 年(配合稅務稽查期限);一般內部專案文件建議至少保存至專案結束後 1 年。根據《電子簽章法》,經合法電子簽章的電子文件與紙本具有同等法律效力,因此電子歸檔是合法且推薦的做法。

如何避免版本混亂?

建立統一命名規則是最有效的方法。推薦格式:[專案代號]_[文件類型]_v[版本號]_[YYYYMMDD]。小幅修改升 0.1(v1.0→v1.1),重大改版升整數(v1.x→v2.0),正式核准版標記 FINAL。絕對禁止使用「最終版」「最終版2」等命名。搭配 monday.com 或 ClickUp 等工具的內建版本歷史功能,可以自動追蹤每次編輯紀錄,徹底解決版本混亂問題。

文件過多難以維護,該怎麼辦?

採用「最小可行文件集(Minimum Viable Documentation)」的概念:只維護對當前專案階段有實際溝通價值的文件。具體做法包括:合併功能相近的文件(例如小型專案的風險可以寫在計劃書裡)、設定文件過期機制(超過 3 個月未更新的文件標記為「待確認」)、善用時間軸工具將文件產出與專案里程碑對齊,避免產出不必要的文件。

敏捷開發還需要寫文件嗎?

需要,但方式不同。敏捷宣言說的是「可用的軟體重於詳盡的文件」,不是「不需要文件」。敏捷團隊的文件策略是:用 User Story 取代厚重的需求規格書、用 Sprint Review 紀錄取代月度狀態報告、用 Retrospective 紀錄取代結案文件。核心原則不變——每個重要決策都要有書面紀錄,只是文件的格式更輕量、更新頻率更高。在 ClickUp 或 monday.com 中,你可以直接在任務卡片的描述欄位寫 User Story,不需要另開文件。
