專案啟動會議(Kick-off Meeting)是專案正式開工前,讓所有利害關係人對齊目標、確認分工的關鍵會議。這篇指南涵蓋四種啟動會議類型、60 分鐘議程範本、PPT 結構設計,以及會後追蹤的完整方法。

什麼是專案啟動會議(Kick-off Meeting)?

專案啟動會議是專案從「規劃」進入「執行」的轉折點。它不是進度報告,也不是腦力激盪——它的核心目的只有三個:

  • 建立共識:確保所有人對專案目標、範圍、時程的理解一致
  • 確認授權:PM 在會議中正式取得執行權,利害關係人確認資源承諾
  • 統一語言:對齊術語、縮寫、KPI 定義,避免後續溝通落差

一句話定位:讓所有人從同一條起跑線出發。

在英文中,這個會議通常稱為 Kick-off Meeting(簡稱 KOM),而「專案啟動」則是更廣義的概念,涵蓋從專案章程核准到啟動會議召開的整個階段。在專案生命週期中,啟動會議落在「啟動階段」的尾端、「執行階段」的起點——它是計劃與行動之間的橋樑。

專案生命週期中啟動會議的位置:啟動階段、規劃階段、啟動會議(轉折點)、執行階段、監控階段、收尾階段
▲ 專案生命週期中啟動會議的位置:啟動階段、規劃階段、啟動會議(轉折點)、執行階段、監控階段、收尾階段

我們團隊在管理每個新專案時,第一件事就是在 monday.com 建立專案看板,然後把啟動會議設為第一個里程碑。這個習慣讓我們在過去一年內,沒有任何一個專案在開工後才發現「原來大家對目標的理解不一樣」。

你真的需要開啟動會議嗎?三種情境判斷

不是每個任務都需要正式的啟動會議。以下三種情境幫你快速判斷:

情境 A:內部跨部門專案(行銷 × IT × 業務) 必開。當利害關係人來自不同部門,目標容易分歧。行銷想要「品牌曝光」,業務想要「轉換率」,IT 想要「系統穩定」——不在啟動會議上對齊,這些分歧會在執行期爆發。

情境 B:外部客戶專案(乙方視角) 必開。啟動會議是建立信任感的第一步,也是確認合約範圍的正式場合。我們見過太多乙方 PM 跳過這步,結果客戶在專案中途說「我以為這也包含在範圍內」。

情境 C:小型單部門任務(3 人以下、2 週以內) 可簡化為 15 分鐘站立對齊,不需要正式的 kick-off。口頭確認目標、分工、截止日即可。

情境 是否需要正式 Kick-off 建議會議時長
跨部門專案(5 人以上) ✅ 必開 60–90 分鐘
外部客戶專案 ✅ 必開 60–120 分鐘
小型單部門任務(3 人以下) ❌ 簡化即可 15 分鐘站立對齊

常見誤區:「計劃還沒做完,不敢開」

很多 PM 認為要等所有計劃都完善了才能開啟動會議。但事實上,啟動會議的目的之一就是「讓大家一起確認計劃的合理性」。你需要的是一份草稿,不是完美的計劃書。如果你正在撰寫企劃書,完成到七八成就可以安排啟動會議了。

真實案例:跳過啟動會議的代價

一位台灣製造業 PM 分享過他的慘痛經驗:一個新產品開發專案,因為時程緊迫,他直接跳過啟動會議,用 email 發了專案計劃就開工。結果研發部門理解的「目標規格」和業務部門承諾客戶的「交付規格」完全不同。等到原型出來才發現問題,專案延誤了 6 週,重工成本超過 NT$200 萬。

跳過啟動會議 vs 召開啟動會議的對比:左欄(跳過)——目標分歧、角色模糊、風險延遲發現、重工成本高;右欄(召開)——目標一致、職責明確、風險提前識別、減少重工
▲ 跳過啟動會議 vs 召開啟動會議的對比:左欄(跳過)——目標分歧、角色模糊、風險延遲發現、重工成本高;右欄(召開)——目標一致、職責明確、風險提前識別、減少重工

啟動會議的四種類型與適用場景

不是所有啟動會議都長一樣。根據參與者和目的不同,可以分為四種類型:

類型一:內部啟動會議(Internal Kick-off)

參與者是專案核心團隊成員。目的是對齊執行細節——誰做什麼、用什麼工具、怎麼溝通。通常在客戶啟動會議之前召開,讓團隊先「內部校準」。

類型二:高層發起人會議(Executive Sponsor Kick-off)

這是 PM 取得資源授權的關鍵場合。參與者包括專案發起人(Sponsor)、部門主管等決策者。核心產出是:確認預算、優先順序,以及 PM 的決策權限範圍。

在台灣企業文化中,這個會議特別重要。很多 PM 反映自己「有責無權」——被指派管理專案,卻沒有調度資源的權力。高層發起人會議就是正式確認「這個 PM 有權做哪些決定」的場合。

類型三:外部客戶啟動會議(Client Kick-off)

面向客戶的正式會議,目的是建立合作關係、確認交付物與驗收標準。語氣比內部會議更正式,通常需要準備完整的 PPT 簡報。

類型四:敏捷啟動會議(Agile Kick-off / Sprint 0)

如果你的團隊跑 Scrum 或 Kanban,啟動會議會更輕量,但有幾個敏捷特有的環節必須處理:

Backlog 優先順序對齊: Product Owner 在啟動會議上展示 Product Backlog 的前 10–15 個 User Story,說明優先排序的邏輯(例如商業價值、技術依賴關係、風險高低)。團隊成員可以當場提出疑問或建議調整順序。這個環節的目的不是做完整的 Sprint Planning,而是讓所有人理解「為什麼先做 A 再做 B」。

Definition of Done(DoD)共識: DoD 是敏捷團隊最容易忽略、卻影響最深的約定。在啟動會議上,團隊需要明確定義「什麼叫做完」。例如:程式碼通過 code review、單元測試覆蓋率 ≥ 80%、已部署到 staging 環境、PO 已驗收。如果不在啟動階段對齊 DoD,後續每個 Sprint Review 都會出現「我以為這樣就算完成了」的爭議。

Sprint 節奏與儀式確認: Sprint 長度(1 週 / 2 週)、Daily Standup 時間、Sprint Review 和 Retrospective 的安排,都在這個階段敲定。時長通常控制在 30–45 分鐘。

類型 參與者 建議時長 核心產出
內部啟動會議 核心團隊成員 45–60 分鐘 執行計劃、工具共識
高層發起人會議 Sponsor、部門主管 30–45 分鐘 資源授權、優先順序
外部客戶啟動會議 客戶 + 專案團隊 60–120 分鐘 合約範圍、驗收標準
敏捷啟動會議 Scrum Team 30–45 分鐘 Backlog 優先順序、DoD
啟動會議類型選擇指南:如果是內部團隊→內部啟動會議;如果需要高層授權→高層發起人會議;如果有外部客戶→客戶啟動會議;如果跑敏捷→敏捷啟動會議
▲ 啟動會議類型選擇指南:如果是內部團隊→內部啟動會議;如果需要高層授權→高層發起人會議;如果有外部客戶→客戶啟動會議;如果跑敏捷→敏捷啟動會議

實務案例:同一個專案需要開兩種啟動會議

一家台灣軟體開發公司接到客戶的 App 開發案。PM 先召開了內部啟動會議,和設計師、工程師對齊技術架構與開發時程。三天後,才帶著團隊和客戶開外部啟動會議,確認需求範圍與驗收標準。這個順序很重要——先讓團隊內部有共識,再面對客戶,才不會在客戶面前露出「我們自己都還沒搞清楚」的破綻。

啟動會議前:準備清單與議程設計

準備工作決定了啟動會議的成敗。我們團隊的經驗是:會前花 2 小時準備,會議效率可以提升 3 倍。

會前必備的五份文件

1. 專案章程(Project Charter) 包含專案目標、範圍、預算上限、預計時程。不需要完美,但至少要有草稿。這是啟動會議討論的基礎。

2. RACI 矩陣草稿 列出主要任務,標註誰是 Responsible(負責執行)、Accountable(最終負責)、Consulted(需諮詢)、Informed(需知會)。我們團隊會用 ClickUp 的 RACI 範本來快速建立初版,會議中再和團隊確認。

3. 風險登錄表初稿 至少列出 3–5 個已知風險,包含發生機率、影響程度、初步因應策略。不需要面面俱到,但要讓與會者知道「我們已經想過可能出什麼問題」。

4. 溝通計劃 定義會議頻率(每週站立會議?雙週進度報告?)、報告格式、使用的溝通工具。這點在跨部門或跨國專案中特別重要。

5. 議程(Agenda) 提前 48 小時發送給所有與會者。讓每個人知道會議要討論什麼、自己需要準備什麼。你可以用 monday.com 的會議議程範本來快速建立標準化的議程格式。

會前必備五份文件:專案章程(目標、範圍、預算、時程)、RACI矩陣草稿(角色分工)、風險登錄表初稿(已知風險)、溝通計劃(會議頻率、工具)、議程Agenda(提前48小時發送)
▲ 會前必備五份文件:專案章程(目標、範圍、預算、時程)、RACI矩陣草稿(角色分工)、風險登錄表初稿(已知風險)、溝通計劃(會議頻率、工具)、議程Agenda(提前48小時發送)

議程設計:標準 60 分鐘架構

以下是我們團隊反覆驗證過的 60 分鐘議程架構。你可以根據專案複雜度調整每個區塊的時間,但建議不要跳過任何一個環節。

時間區段 內容 重點
00–05 分 開場與出席確認 確認關鍵人員到齊
05–15 分 專案背景與目標(Why) 為什麼要做這個專案?成功的定義是什麼?
15–30 分 範圍、時程、里程碑(What & When) 明確 In Scope / Out of Scope
30–45 分 角色分工與 RACI 確認(Who) 現場確認每個人的職責
45–55 分 風險與問題 Q&A 處理疑慮、記錄待確認事項
55–60 分 下一步行動與散會 明確 Action Items 與截止日

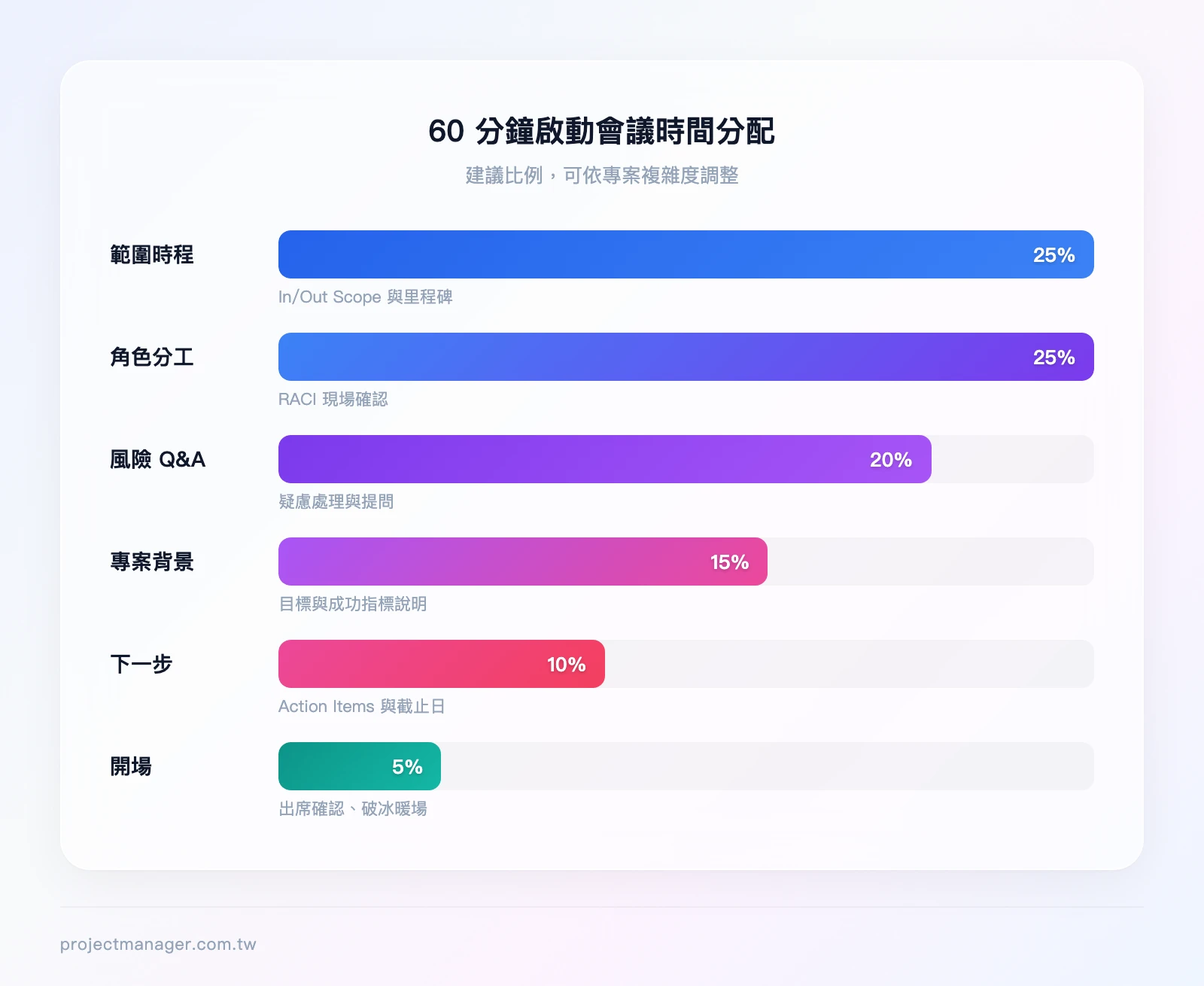

60分鐘啟動會議時間分配:開場5%、專案背景15%、範圍時程25%、角色分工25%、風險Q&A20%、下一步10%
▲ 60分鐘啟動會議時間分配:開場5%、專案背景15%、範圍時程25%、角色分工25%、風險Q&A20%、下一步10%

議程範本(可直接複製使用)

以下是一份可直接使用的啟動會議議程範本,中英文對照方便跨國團隊使用:

專案啟動會議議程 / Project Kick-off Meeting Agenda

專案名稱 / Project Name:_____ 日期 / Date:_____ 主持人 / Facilitator:_____ 出席者 / Attendees:_____

1. 開場與出席確認 / Opening & Roll Call(5 min) – 確認關鍵利害關係人到齊

2. 專案背景與目標 / Project Background & Objectives(10 min) – 商業背景(Business Context) – 專案目標(Project Goals) – 成功指標(Success Metrics / KPIs)

3. 範圍與交付物 / Scope & Deliverables(15 min) – In Scope(包含範圍) – Out of Scope(排除範圍) – 主要里程碑(Key Milestones) – 預計時程(Timeline)

4. 角色與職責 / Roles & Responsibilities(15 min) – RACI 矩陣確認 – 決策權限說明

5. 風險與 Q&A / Risks & Q&A(10 min) – 已知風險與因應策略 – 開放提問

6. 下一步行動 / Next Steps(5 min) – Action Items、負責人、截止日期 – 下次會議時間

這份議程範本的關鍵在於第三區塊的「In Scope / Out of Scope」。很多 PM 只列出「要做什麼」,卻忘了明確說「不做什麼」。我們的經驗是,在啟動會議上花 5 分鐘講清楚 Out of Scope,可以在專案執行期省下數十小時的範圍蔓延爭議。

啟動會議當天:主持技巧與關鍵環節

議程準備好了,但會議能不能開好,取決於主持人的功力。以下是我們團隊累積的實戰技巧。

開場:建立心理安全感的三個技巧

技巧一:破冰控制在 5 分鐘以內 啟動會議不是 team building,破冰太長會讓人覺得浪費時間。如果是遠端會議,可以用 Mentimeter 做一個即時投票(例如「你對這個專案最期待的是什麼?」),既能暖場又能收集資訊。

技巧二:明確說明「今天的決策範圍」 開場時就告訴大家:「今天我們要確認的是 A、B、C 三件事。D 和 E 不在今天的討論範圍,我們會另外安排。」這能有效防止會議範圍蔓延。

技巧三:避免說出「這只是形式上的會議」 我們見過一位 PM 在開場時說:「這個 kick-off 只是走個流程,大家聽一下就好。」結果整場會議沒有人認真參與,RACI 確認環節草草帶過。三週後,兩個部門為了「誰該負責測試」吵了一整天。

開場三技巧:破冰控制5分鐘以內(用即時投票暖場)、明確說明決策範圍(防止範圍蔓延)、展現會議重要性(避免「走流程」心態)
▲ 開場三技巧:破冰控制5分鐘以內(用即時投票暖場)、明確說明決策範圍(防止範圍蔓延)、展現會議重要性(避免「走流程」心態)

目標對齊:用「電梯簡報法」說清楚 Why

很多 PM 在講專案目標時,會打開 10 頁 PPT 從公司願景開始講起。但與會者的注意力在前 30 秒就決定了。

用電梯簡報法:30 秒說清楚這個專案為什麼重要、對公司的影響是什麼。

例如:「這個專案要在 Q3 前上線新的會員系統。目標是把會員續約率從 65% 提升到 80%,預估每年增加 NT$1,200 萬營收。」

講完目標後,不要急著往下走。用提問法確認理解:「有沒有人對這個目標有不同的解讀?」 沉默 10 秒鐘。如果沒有人說話,再點名問一兩個關鍵角色。「聽過」不等於「理解」,更不等於「同意」。

RACI 確認:現場最容易卡關的環節

RACI 確認是啟動會議中最容易引發衝突的環節,但也是最重要的環節。

最常見的衝突:兩個部門都認為自己是 Responsible。

處理技巧:用一個簡單的問題來釐清——「如果這件事出了問題,誰要去跟老闆解釋?」 那個人就是 Accountable。而 Accountable 只能有一個人。

跨國專案的特殊挑戰:

一位 PM 分享過他主持台灣總部與美國分公司的啟動會議經驗。台灣團隊認為「核准權」在台灣總部,美國團隊認為「當地市場的決策應該由當地團隊做」。這個分歧在啟動會議上花了 20 分鐘才解決,但如果沒有在這個階段處理,後續每個決策都會卡關。最終的解法是在 RACI 矩陣中拆分「全球策略決策」(台灣總部 Accountable)和「當地執行決策」(美國團隊 Accountable),並明確列出哪些決策屬於哪一類。

如果你是新手 PM,對 RACI 矩陣還不太熟悉,可以先用 Notion 的 RACI 範本建立初版,它的資料庫功能讓你可以快速篩選每個人負責的項目。

Q&A 環節:如何處理「刁難型問題」

每場啟動會議都會遇到尖銳的問題。預先準備 FAQ 清單是基本功:

  • 「預算從哪來?夠不夠?」
  • 「為什麼是這個時程?能不能提前?」
  • 「如果人力不夠怎麼辦?」

當場無法回答時,不要硬掰。使用標準話術:「這個問題很重要,我會在 [具體日期] 前給你書面回覆,並同步更新到專案文件中。」 然後真的在那個日期前回覆——這是建立 PM 信譽的關鍵時刻。

啟動會議 PPT 怎麼做?投影片結構與設計要點

「專案啟動會議 PPT」是很多 PM 在準備啟動會議時最頭痛的部分。以下是我們建議的 10–15 張投影片結構:

投影片編號 內容 設計要點
1 封面:專案名稱、日期、主持人 簡潔,放公司 Logo
2 議程總覽 讓與會者知道接下來 60 分鐘的節奏
3–4 專案背景與商業目標 用數字說話,避免空泛描述
5–6 範圍(In Scope / Out of Scope) 用兩欄對比,一目了然
7 時程與里程碑甘特圖 只標主要里程碑,不要塞滿細節
8 團隊成員與 RACI 放照片增加辨識度
9 預算概覽 視保密程度決定是否列出具體數字
10 主要風險與因應策略 用紅黃綠燈標示風險等級
11 溝通與工具說明 說明用什麼工具、多久開一次會
12 下一步行動 明確列出 Action Items
啟動會議PPT十大投影片結構:封面、議程總覽、專案背景與目標、商業影響、In Scope範圍、Out of Scope排除、時程里程碑、團隊RACI、風險因應、下一步行動
▲ 啟動會議PPT十大投影片結構:封面、議程總覽、專案背景與目標、商業影響、In Scope範圍、Out of Scope排除、時程里程碑、團隊RACI、風險因應、下一步行動

三個設計原則:

  1. 每張投影片一個核心訊息。 如果你發現一張投影片要講三件事,拆成三張。
  2. 避免文字牆。 投影片是輔助你說話的工具,不是讓人閱讀的文件。重點用 bullet points,細節口頭補充。
  3. 用顏色區分「已確認」vs「待確認」。 例如綠色代表已確認的範圍,黃色代表待討論的項目。這能讓與會者一眼看出哪些地方需要他們的輸入。

如果你需要專業的簡報範本,Envato Elements 的簡報範本庫有大量商務風格的 PPT 模板,可以省下不少排版時間。

In Scope / Out of Scope 範例:

以一個「會員系統改版」專案為例:

In Scope(包含) Out of Scope(排除)
會員註冊流程重新設計 金流系統串接(另案處理)
會員等級制度建立 行動 App 開發(Phase 2)
後台管理介面 第三方 API 整合(需另外評估)
資料遷移(舊系統 → 新系統) 行銷活動頁面設計

這張投影片在啟動會議上的效果非常好。我們曾經在一場客戶啟動會議上,因為這張 In/Out of Scope 表格,當場就攔截了客戶三個「我以為這也包含在內」的需求。每攔截一個範圍外需求,就省下了後續至少一週的變更流程和重工時間。

互動式 RACI 投影片的案例:

某科技公司的 PM 把 RACI 矩陣做成互動式投影片——每個任務區塊旁邊放了成員的名字,現場讓成員舉手確認「你同意你是這個任務的 Responsible 嗎?」這個做法讓參與感大幅提升,也避免了「會後才說我不知道這是我的事」的狀況。

會後追蹤:讓啟動會議的共識真正落地

啟動會議開得再好,如果會後沒有追蹤,共識會在兩週內蒸發。

會議記錄的標準格式

會議記錄必須在 24 小時內 發送給所有出席者。格式不需要華麗,但必須包含以下四個要素:

項目 說明 範例
決議事項 會議中確認的結論 專案範圍確認為 Phase 1 僅含 Web 端
Action Items 需要執行的具體行動 完成技術架構文件
負責人 誰負責這個 Action Item 王工程師
截止日期 最晚完成日 下週五前

我們團隊的做法是直接在 monday.com 的會議記錄範本中建立 Action Items,每個項目自動變成一個任務卡片,指派負責人和截止日。這樣就不需要另外從會議記錄中「翻譯」成任務——會議記錄本身就是任務追蹤的起點。

啟動後的第一個里程碑確認

建議在 kick-off 後 1–2 週 安排第一次進度確認會議。這次會議的重點不是看進度,而是:

  • 確認 RACI 是否有人仍不清楚自己的職責
  • 檢查 Action Items 的完成狀況
  • 處理啟動會議後新浮現的問題

真實案例: 一位 PM 在 kick-off 後沒有安排追蹤會議,兩週後才發現設計團隊和前端團隊各自做了一版首頁 wireframe——因為 RACI 上寫的是「設計團隊負責 UI」,但沒有明確定義「UI」是否包含 wireframe。重複工作浪費了整整一週。這個案例的教訓是:RACI 中的任務描述必須具體到「交付物」層級,而不是停留在「職能」層級。如果當時寫的是「設計團隊負責 wireframe 和視覺稿」,就不會有這個問題。

常見的會後失效原因與預防

失效原因一:決議沒有書面化 口頭承諾不算數。會議中說「好,這個我來處理」,如果沒有寫進會議記錄,兩週後對方可能完全忘記。

預防方法: 會議中指定一位記錄員,即時記錄所有決議。會後 24 小時內發送書面記錄,並要求收件人回覆「已確認」。

失效原因二:Action Items 沒有截止日 「盡快完成」是最沒用的截止日。每個 Action Item 都必須有一個具體的「最晚完成日」。

預防方法: 在會議結束前,逐一確認每個 Action Item 的截止日。如果負責人說「我不確定要多久」,就約一個時間再討論,但不要留空。

失效原因三:PM 沒有後續追蹤機制 很多 PM 發完會議記錄就覺得任務完成了。但如果沒有主動追蹤,Action Items 的完成率通常不到 60%。

預防方法:專案管理工具中設定自動提醒。我們團隊在 monday.com 上設了一條自動化規則:任務截止日前 2 天自動通知負責人,截止日當天如果狀態還是「進行中」就自動通知 PM。這個設定在過去半年內觸發了超過 40 次提醒,每次都讓問題在擴大前被處理。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

遠端與混合式啟動會議的特殊注意事項

後疫情時代,越來越多啟動會議是遠端或混合式進行。這帶來了三個特殊挑戰:

挑戰一:參與感低 遠端與會者容易分心(開著會議同時回 email)。解法:每 10–15 分鐘安排一次互動——投票、提問、或直接點名。

挑戰二:技術問題 「你的麥克風沒開」「我看不到你的畫面分享」——這些問題會吃掉寶貴的會議時間。解法:會前 15 分鐘開放測試連線,並準備備用方案(例如 Google Meet 作為 Zoom 的備案)。

挑戰三:時區差異 跨國專案最頭痛的問題。台北早上 9 點是東京早上 10 點、新加坡早上 9 點,但如果加上歐美團隊就很難找到所有人都方便的時段。

解法: 錄影並附上逐字稿摘要。無法出席的成員在 24 小時內觀看錄影,並在專案看板上回覆確認。

遠端會議工具比較

選擇視訊工具時,除了畫質和穩定度,更要考慮「互動功能」——因為啟動會議需要大量的即時確認和討論。以下是三大主流工具的比較:

功能 Zoom Microsoft Teams Google Meet
免費方案時長限制 40 分鐘(3 人以上) 60 分鐘 60 分鐘
付費方案起價(年繳/月) 約 NT$400/月(Pro) 約 NT$190/月(Microsoft 365 Basic) 約 NT$230/月(Business Starter)
分組討論室(Breakout Rooms) ✅ 免費版即可 ✅ 需付費版 ✅ 需 Business 以上
即時投票 ✅ 內建 ✅ 內建(Forms 整合) ❌ 需搭配第三方工具
白板功能 ✅ 內建基本白板 ✅ 內建 Whiteboard ✅ 內建 Jam
錄影+逐字稿 ✅ 付費版 ✅ 付費版(自動轉錄) ✅ Business 以上
最適合情境 跨公司會議、外部客戶 已用 Microsoft 365 的企業 已用 Google Workspace 的團隊

費用為 2024 年公開定價,實際價格可能因方案與地區而異。

我們的建議: 如果你的啟動會議需要分組討論(例如讓不同部門分別討論各自的 RACI),Zoom 的 Breakout Rooms 最成熟。如果團隊已經在用 Microsoft 365,Teams 的整合度最高,會議記錄可以直接同步到 OneNote。Google Meet 適合輕量級的內部啟動會議,但互動功能相對陽春,建議搭配 Mentimeter 做即時投票、搭配 Miro 做線上白板協作。

混合式會議的主持技巧:

當部分成員在會議室、部分成員遠端時,遠端成員很容易被「遺忘」。我們的做法是:

  • 指定一位「遠端代言人」——坐在會議室裡,負責觀察遠端成員的反應,適時替他們發言
  • 確保會議室的白板內容即時同步到線上白板(我們用 Miro 來做這件事)
  • 每個討論環節結束前,主持人主動問:「線上的同事有沒有要補充的?」
遠端啟動會議三大挑戰與解法:參與感低(每15分鐘互動一次)、技術問題(會前15分鐘測試連線)、時區差異(錄影+逐字稿摘要)
▲ 遠端啟動會議三大挑戰與解法:參與感低(每15分鐘互動一次)、技術問題(會前15分鐘測試連線)、時區差異(錄影+逐字稿摘要)

實務案例:三地混合啟動會議

一位台灣 PM 主持了台北(6 人現場)× 東京(3 人遠端)× 新加坡(2 人遠端)的啟動會議。他的安排是:

  1. 會前一天發送議程 + 預讀資料(英文版)
  2. 會議時間選在台北 10:00 / 東京 11:00 / 新加坡 10:00
  3. 台北會議室架設 360 度攝影機,確保遠端成員能看到所有人
  4. 用 Miro 白板即時記錄討論內容,三地同步可見
  5. RACI 確認環節,逐一點名每位成員確認職責
  6. 會後 2 小時內發送英文版會議記錄

這場會議花了 90 分鐘,但省下了後續至少三週的溝通成本。

常見錯誤與 PM 自我檢核清單

根據我們團隊的觀察和社群中其他 PM 的回饋,以下是啟動會議最常見的五個錯誤:

錯誤一:把啟動會議開成「進度報告會」 啟動會議是「對齊」,不是「報告」。如果你發現自己在會議上一直在講「我們已經做了什麼」,那你開的不是 kick-off,是 status update。

錯誤二:邀請太多人 超過 15 人的會議,決策效率急速下降。核心決策者 + 關鍵執行者就夠了。其他需要知情的人,用會議記錄通知即可。

錯誤三:沒有確認所有人都理解目標 PM 講完目標後問「大家有沒有問題?」,全場沉默,就以為大家都懂了。但沉默通常代表「沒在聽」或「不好意思問」,不代表「理解了」。

錯誤四:跳過 RACI,用「大家一起負責」代替 「大家一起負責」= 沒有人負責。每個任務都必須有一個明確的 Accountable。

錯誤五:會後沒有書面記錄 這是最致命的錯誤。沒有書面記錄,啟動會議的所有共識都只存在於每個人的記憶中——而每個人的記憶版本都不一樣。

啟動會議五大常見錯誤:開成進度報告會、邀請太多人(超過15人)、沒確認理解只確認「聽過」、跳過RACI用「大家負責」代替、會後沒有書面記錄
▲ 啟動會議五大常見錯誤:開成進度報告會、邀請太多人(超過15人)、沒確認理解只確認「聽過」、跳過RACI用「大家負責」代替、會後沒有書面記錄

PM 自我檢核清單

以下是我們團隊每次啟動會議都會使用的檢核清單,分為會前、會中、會後三個階段:

會前檢核(至少提前 3 天):

  • ☐ 專案章程草稿已完成
  • ☐ RACI 矩陣初版已建立
  • ☐ 風險登錄表已列出至少 3 個已知風險
  • ☐ 議程已提前 48 小時發送給所有與會者
  • ☐ 會議室 / 視訊連結已預訂並測試

會中檢核:

  • ☐ 關鍵利害關係人全部到齊
  • ☐ 專案目標已用 30 秒電梯簡報法說明
  • ☐ In Scope / Out of Scope 已明確列出
  • ☐ RACI 已逐一確認,每個任務的 Accountable 只有一人
  • ☐ 所有 Action Items 都有負責人和截止日

會後檢核(24 小時內):

  • ☐ 會議記錄已發送給所有出席者
  • ☐ Action Items 已建立在專案管理工具中
  • ☐ 自動提醒已設定(截止日前 2 天通知)
  • ☐ 第一次進度確認會議已排定(1–2 週後)
  • ☐ 無法出席者已收到會議記錄並回覆確認

如果你想把這份檢核清單數位化,可以在 ClickUp 中建立一個「啟動會議 Checklist」範本,每次新專案啟動時直接複製使用。

啟動會議推薦工具

選對工具可以讓啟動會議的準備和追蹤效率大幅提升。以下是我們團隊實際使用過的工具推薦:

你是哪種團隊?

  • 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版建立會議記錄和 RACI 範本,它的資料庫功能足以應付小型專案。如果你平常也需要筆記軟體,Notion 可以一站搞定。
  • 5–15 人跨部門協作monday.com(我們的首選)。它的看板視圖讓你一眼看到所有 Action Items 的狀態,自動化功能可以設定截止日提醒,免費方案不需要信用卡。
  • 技術團隊跑 ScrumClickUp 的 Sprint 管理功能和自訂欄位非常適合敏捷啟動會議的需求。
  • 15 人以上的大型專案 → monday.com 企業方案,支援跨看板依賴關係和進階報表。

(推薦試試 monday.com 的免費方案,我們團隊實際使用後,啟動會議的 Action Items 追蹤完成率從 60% 提升到 95%)

工具 最適合 啟動會議相關功能 免費方案
monday.com 跨部門協作(5–50 人) 會議議程範本、自動化提醒、甘特圖、RACI 看板 ✅ 2 人免費
ClickUp 技術團隊 / Scrum Sprint 管理、自訂欄位、文件協作 ✅ 免費版功能豐富
Notion 小型團隊 / 個人 PM 會議記錄範本、RACI 資料庫、Wiki ✅ 個人免費
Miro 遠端 / 混合式會議 線上白板、即時協作、投票功能 ✅ 3 個白板免費

結論

專案啟動會議不是「走流程」,而是決定專案成敗的第一步。回顧本文重點:

  • 啟動會議的核心目的是建立共識、確認授權、統一語言——讓所有人從同一條起跑線出發
  • 根據情境選擇類型:內部對齊、高層授權、客戶啟動、敏捷啟動,各有不同的參與者和產出
  • 會前準備五份文件:專案章程、RACI 矩陣、風險登錄表、溝通計劃、議程,缺一不可
  • 會中主持三大關鍵:用電梯簡報法對齊目標、逐一確認 RACI、明確記錄 Action Items
  • 會後追蹤是成敗關鍵:24 小時內發送會議記錄、設定自動提醒、1–2 週後安排第一次進度確認

你的下一步行動:

把這篇文章的方法論付諸實踐。第一步:在 monday.com 用「會議議程範本」建立你的啟動會議看板,填入專案章程欄位和 RACI 矩陣,10 分鐘就能建好你的第一個專案框架。然後把本文的議程範本複製到你的下一場啟動會議邀請中——你會發現,一場準備充分的啟動會議,能為整個專案省下數週的溝通成本。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

專案啟動會議常見問題

啟動會議應該在專案計劃完成前還是完成後召開?

啟動會議不需要等計劃完美才召開。建議在專案章程和初步計劃完成到七八成時就安排。啟動會議的目的之一就是讓團隊一起檢視計劃的合理性,收集回饋後再完善。等到計劃「完美」才開會,往往會錯過最佳的對齊時機。

啟動會議需要多長時間?

視專案複雜度而定。跨部門專案建議 60–90 分鐘,外部客戶專案可能需要 60–120 分鐘,敏捷啟動會議 30–45 分鐘即可。小型任務(3 人以下)甚至可以簡化為 15 分鐘的站立對齊。關鍵不是時間長短,而是議程中的每個環節都有被覆蓋到。

如果關鍵利害關係人無法出席怎麼辦?

首先,盡量調整時間讓關鍵人員到齊。如果實在無法配合,有兩個做法:一是請該人員指派一位有決策權的代理人出席;二是會後 24 小時內發送完整會議記錄和錄影,要求對方在 48 小時內書面回覆確認所有決議事項。但要注意,如果缺席的是專案發起人(Sponsor),建議另外安排一場 30 分鐘的一對一會議來確認授權範圍。

啟動會議和專案規劃會議有什麼不同?

啟動會議聚焦在「對齊」——確保所有人對目標、範圍、角色的理解一致。規劃會議聚焦在「細節」——拆解工作包、排定時程、分配資源。通常啟動會議在前,規劃會議在後。有些團隊會把兩者合併,但我們建議分開召開,因為參與者不同:啟動會議需要高層和跨部門代表,規劃會議只需要核心執行團隊。

遠端啟動會議如何確保參與度?

三個實用技巧:第一,每 10–15 分鐘安排一次互動(投票、提問、點名);第二,要求所有人開啟攝影機(至少在 RACI 確認環節);第三,使用線上白板工具(如 Miro)讓所有人即時協作,而不是只有主持人在講。如果涉及跨時區,務必錄影並在 24 小時內發送摘要給無法出席的成員。
