【SAFe框架】大規模敏捷開發完整指南|4大層級架構+導入步驟+認證攻略

讀完這篇你能理解SAFe框架的四大層級架構與核心原則,判斷組織適合哪種配置版本,並掌握從評估到落地的導入步驟與SAFe認證備考策略。
safe框架 完整指南精選圖片
編輯精選工具
⭐ 首選推薦
專案經理首選的管理工具
  • 繁體中文介面
  • AI 自動化流程
  • 任務、進度、CRM 整合
  • 永久免費方案
9.5 / 10 本站評分
250,000+ 團隊信賴 · 無需信用卡
免費開始使用 14 天免費試用全部功能
AI 驅動 · 整合任務、文件、OKR
免費試用
筆記 × 專案 × 知識庫一站整合
免費試用

SAFe 框架(Scaled Agile Framework)是目前最廣泛採用的大規模敏捷開發框架,專門解決「多團隊協作」的擴展難題。這篇指南涵蓋 SAFe 的四大層級架構、四種配置版本、導入實務路徑,以及 SAFe 認證的種類與備考建議,幫助你判斷組織是否適合導入,並規劃具體的執行策略。

什麼是 SAFe 框架?核心定義與背景

SAFe(Scaled Agile Framework,規模化敏捷框架)是由 Dean Leffingwell 於 2011 年正式發表的企業級敏捷開發框架。它的核心目的只有一個:讓敏捷開發從 5-11 人的小團隊,擴展到數百甚至數千人的大型組織

如果你的團隊已經在跑 Scrum,可能會遇到這樣的情境:單一 Scrum 團隊運作順暢,但當三個、五個、甚至十個 Scrum 團隊需要同時開發同一個產品時,Sprint Planning 各做各的,交付物整合不了,跨團隊的依賴關係讓每次 Release 都像在拆炸彈。

這正是 SAFe 要解決的痛點。

SAFe 與一般 Agile 的本質差異

一般的 Agile(如 Scrum、Kanban)聚焦在團隊層級的迭代交付。SAFe 則在此基礎上,往上堆疊了方案層級、大型解決方案層級和投資組合層級,形成從策略到執行的完整對齊機制。

簡單說:Scrum 管的是「一個團隊怎麼跑」,SAFe 管的是「一百個團隊怎麼一起跑」。

比較面向 傳統瀑布式 Scrum SAFe
適用規模 不限,但大型專案常見 5-11 人單一團隊 50-數千人跨團隊
交付節奏 一次性交付 2-4 週 Sprint 8-12 週 PI(Program Increment)
規劃方式 前期完整規劃 Sprint Planning PI Planning + Sprint Planning
跨團隊協調 專案經理統籌 無內建機制 ART、Solution Train
策略對齊 由上而下指令 團隊自主 Lean Portfolio Management

誰需要 SAFe?

SAFe 最典型的適用對象是 100 人以上的研發組織,尤其是需要跨部門協作的大型企業。在台灣,金融業的核心系統開發、製造業的智慧工廠平台、以及大型電商的技術團隊,都是常見的導入情境。

舉例來說,一家台灣的金融控股公司,旗下有銀行 App、保險理賠系統、投資平台三條產品線,各自有 3-5 個開發團隊。這些團隊共用底層的身份驗證模組和資料庫架構,任何一個團隊的變更都可能影響其他團隊。這種「多團隊、共用基礎設施、需要同步交付」的場景,就是 SAFe 的主戰場。

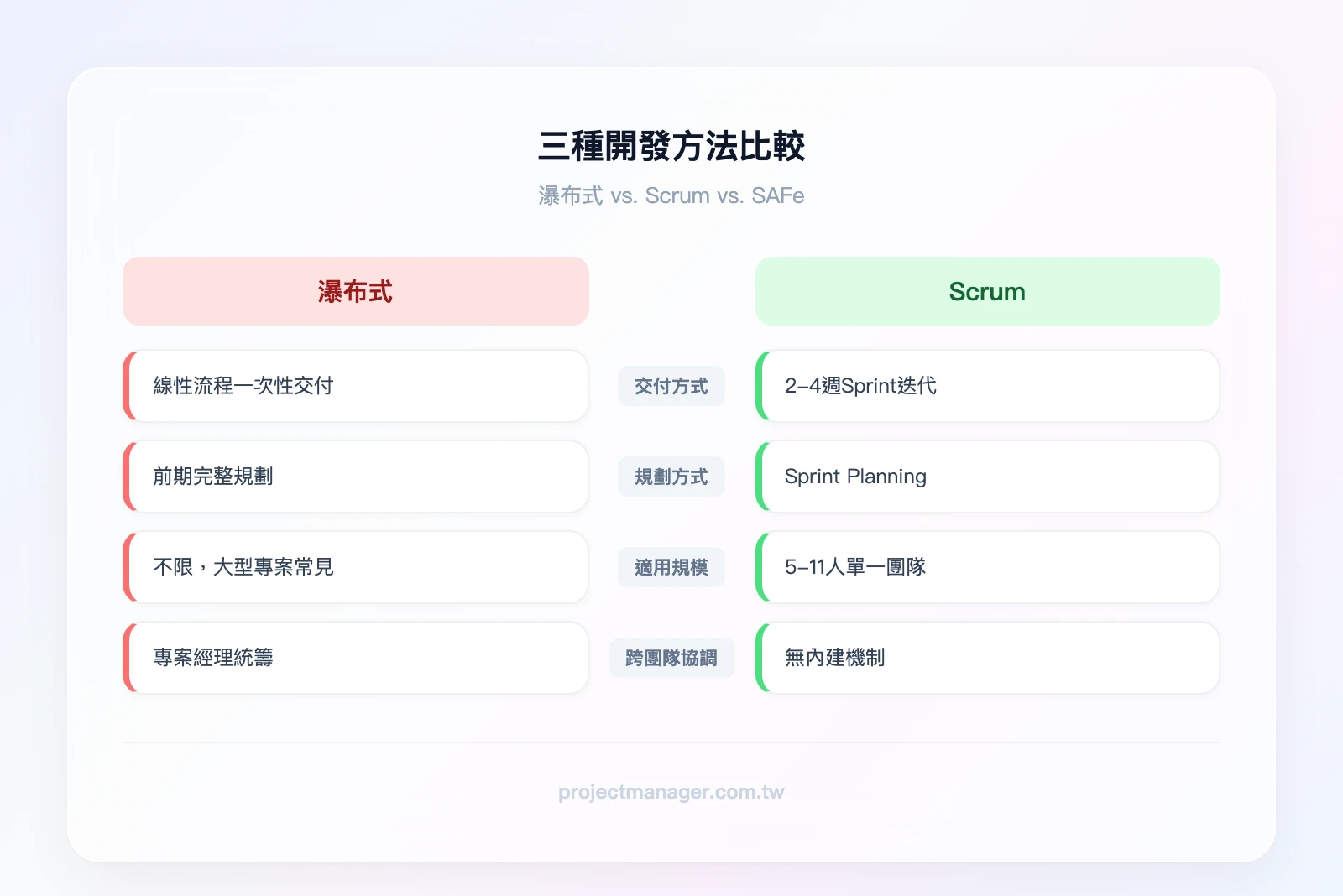

傳統瀑布式 vs. Scrum vs. SAFe 三種開發方法比較——左欄「瀑布式」:線性流程、一次性交付、前期完整規劃;中欄「Scrum」:2-4週迭代、單一團隊、Sprint Planning;右欄「SAFe」:8-12週PI、多團隊ART、PI
▲ 傳統瀑布式 vs. Scrum vs. SAFe 三種開發方法比較——左欄「瀑布式」:線性流程、一次性交付、前期完整規劃;中欄「Scrum」:2-4週迭代、單一團隊、Sprint Planning;右欄「SAFe」:8-12週PI、多團隊ART、PI Planning + 策略對齊

SAFe 框架的四大層級架構

SAFe 的架構由下而上分為四個層級,每個層級解決不同規模的協作問題。理解這四層是掌握整個框架的基礎。

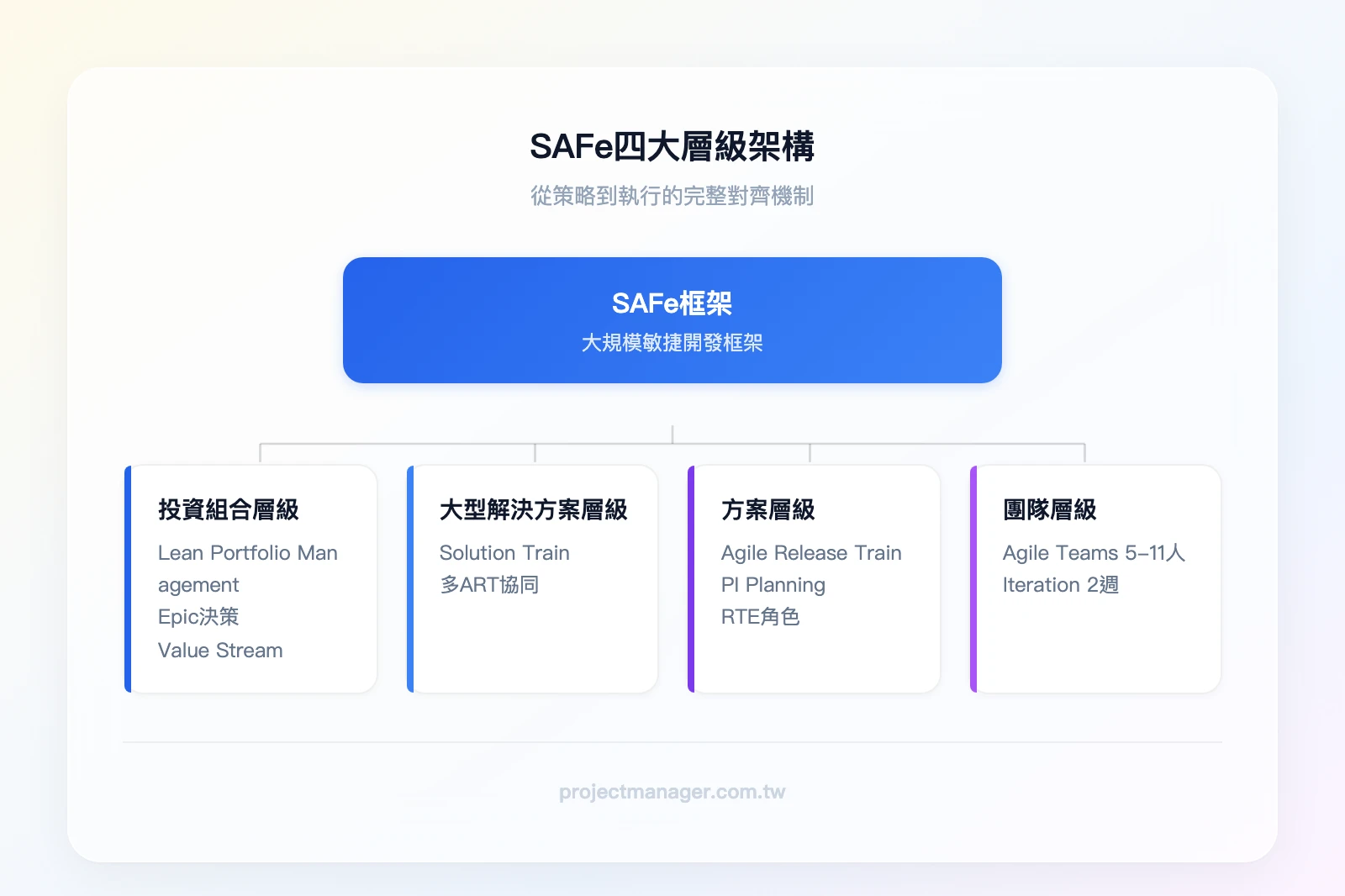

SAFe四大層級架構——最上層「Portfolio Level 投資組合層級」:Lean Portfolio Management、Epic、Value Stream;第二層「Large Solution Level 大型解決方案層級」:Soluti
▲ SAFe四大層級架構——最上層「Portfolio Level 投資組合層級」:Lean Portfolio Management、Epic、Value Stream;第二層「Large Solution Level 大型解決方案層級」:Solution Train、多ART協同;第三層「Program Level 方案層級」:Agile Release Train(ART)、PI Planning、RTE;最底層「Team Level 團隊層級」:Agile Teams 5-11人、Sprint/Iteration 2週

Team Level(團隊層級)

這是 SAFe 的基礎單元,本質上就是 Scrum 或 Kanban 團隊。每個 Agile Team 由 5-11 人組成,包含開發人員、測試人員、UX 設計師等跨職能角色,以 2 週為一個 Iteration(迭代)進行交付。

與純 Scrum 的差異在於:SAFe 中的團隊不是獨立運作的,它們被組織進更大的結構(ART)中,需要在 PI Planning 時與其他團隊對齊目標和依賴關係。

實務案例: 一個 5 人的前端開發小組,負責電商平台的結帳流程。在 SAFe 中,這個團隊每 2 週交付一個 Iteration,但他們的工作項目來自 PI Planning 時與後端團隊、支付團隊共同規劃的 PI 目標。當結帳流程需要呼叫新的支付 API 時,這個依賴關係在 PI Planning 就已經被識別和排程。

Program Level(方案層級)

這是 SAFe 最核心的層級,也是與其他敏捷框架最大的差異所在。

Agile Release Train(ART) 是方案層級的核心概念——它是一個由 50-125 人組成的「虛擬組織」,包含 5-12 個 Agile Teams,共同為一條 Value Stream 交付價值。ART 不是組織架構上的部門,而是一個長期存在的跨職能團隊群組。

ART 的關鍵角色包括:

  • Release Train Engineer(RTE): ART 的「首席 Scrum Master」,負責促進 PI Planning、移除跨團隊障礙、追蹤 ART 層級的流程圖與進度指標
  • Product Management: 負責定義 PI 目標和 Feature 優先順序,是 ART 層級的產品決策者
  • System Architect: 負責跨團隊的技術架構決策,確保各團隊的交付物能整合
  • Business Owners: 對 ART 交付的商業價值負最終責任的利害關係人,參與 PI Planning 並在 Confidence Vote 中投票
  • System Team: 負責維護共用的開發環境、CI/CD 管線和整合測試基礎設施
  • Shared Services: 提供跨 ART 共用的專業能力(如資安、DBA、UX Research),以兼職或輪調方式支援各團隊

ART 的運作核心是 PI Planning(Program Increment Planning),這是一場為期 2 天的面對面(或遠端)規劃會議,所有 ART 成員同時參與。在這 2 天內,團隊要完成:

  • 理解產品願景與商業目標
  • 識別跨團隊的依賴關係
  • 承諾未來 8-12 週(通常是 5 個 Iteration)的 PI 目標
  • 建立「Program Board」視覺化所有團隊的交付計畫

我們團隊在協助客戶規劃 PI Planning 時,發現最常見的問題是「依賴關係識別不完整」。建議在 PI Planning 前一週,先用 monday.com 的看板建立跨團隊依賴追蹤表,讓每個團隊提前標註已知的依賴項目,這樣 PI Planning 當天的討論效率會大幅提升。

Large Solution Level(大型解決方案層級)

當單一 ART 無法涵蓋整個解決方案時,就需要這個層級。Solution Train 負責協調多個 ART 的交付,適用於航太、國防、大型 ERP 系統等複雜場景。

何時可以跳過這一層? 如果你的組織只需要 1-2 個 ART,選擇 Essential SAFe 配置即可,不需要啟用 Large Solution Level。根據 Scaled Agile Inc. 的調查,超過 70% 的 SAFe 導入組織使用的是 Essential 或 Portfolio 配置,並未啟用此層級。

Portfolio Level(投資組合層級)

這是 SAFe 與高階管理層對接的層級,核心是 Lean Portfolio Management(LPM)

LPM 解決的問題是:企業的策略目標如何轉化為具體的開發工作?預算如何分配給不同的 Value Stream?哪些 Epic(大型計畫)應該被優先投資?

在這個層級,Epic 不是技術術語,而是商業投資決策。每個 Epic 都需要經過 Lean Business Case 的評估,確認其商業價值後才會被核准進入開發。這個機制讓數位轉型的投資決策更加透明和敏捷。

SAFe 的核心價值觀與 10 大原則

四大核心價值觀

SAFe 的四大核心價值觀不是口號,而是每天工作中的行為準則:

Alignment(對齊): 所有團隊朝同一個方向前進。在台灣企業中,最常見的問題是「各部門 KPI 互相矛盾」——開發團隊追求交付速度,QA 團隊追求零缺陷,產品團隊追求功能數量。SAFe 透過 PI Planning 強制所有人坐在同一個房間,對齊優先順序。

Built-in Quality(內建品質): 品質不是測試階段才處理的事,而是從第一行程式碼就開始。這包括持續整合(CI)、測試驅動開發(TDD)、程式碼審查等實踐。

Transparency(透明): 所有工作項目、進度、障礙都必須可視化。這也是為什麼 SAFe 強調 Program Board 和 ART Sync 等機制——資訊不透明是大型組織最大的殺手。

Program Execution(方案執行): 再好的計畫,執行不了就是零。SAFe 透過固定節奏的 PI、定期的 Inspect & Adapt 工作坊,確保團隊持續交付可運作的軟體。

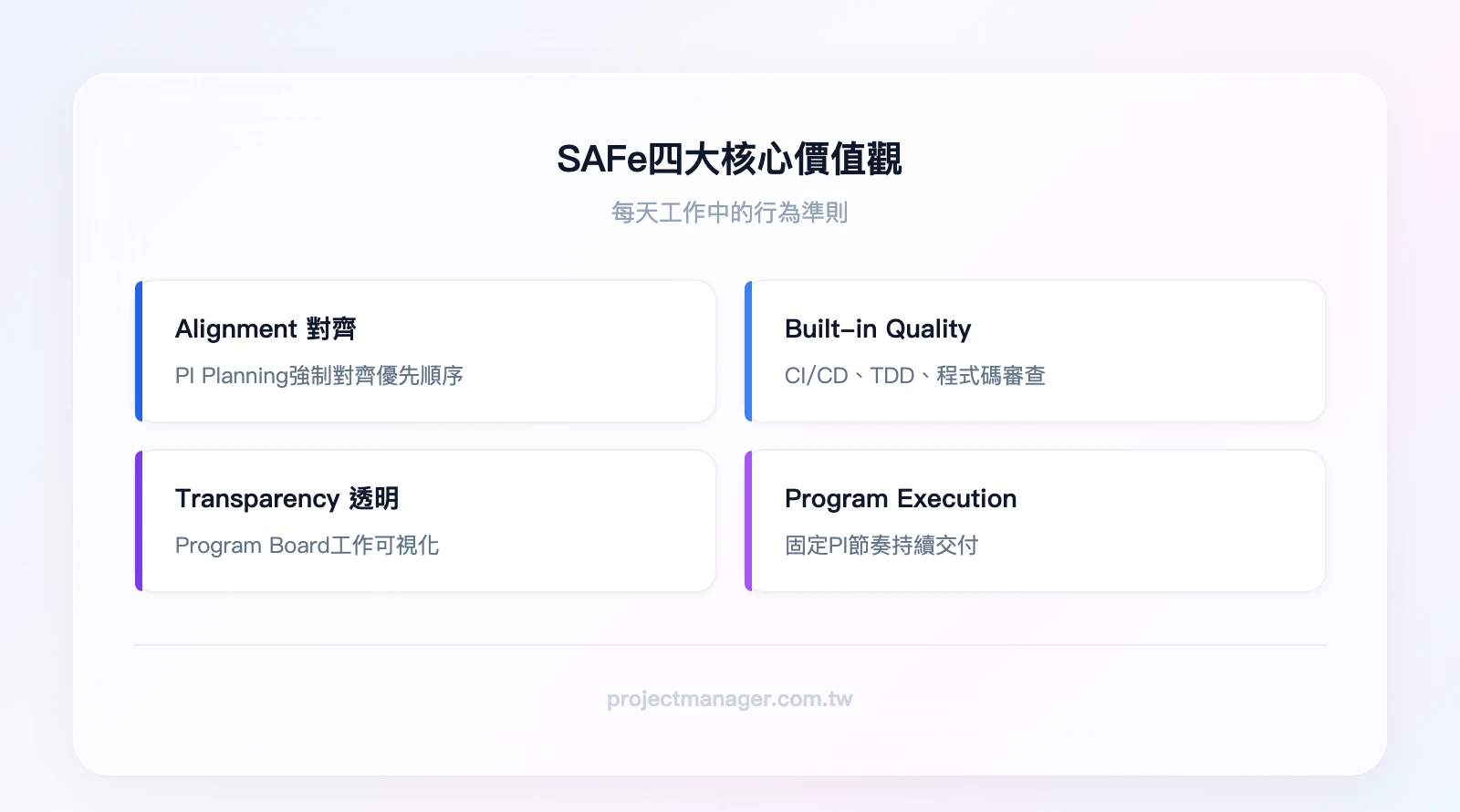

SAFe四大核心價值觀——Alignment對齊:所有團隊朝同一方向、PI Planning對齊優先順序;Built-in Quality內建品質:CI/CD、TDD、程式碼審查;Transparency透明:工作可視化、Program Board、
▲ SAFe四大核心價值觀——Alignment對齊:所有團隊朝同一方向、PI Planning對齊優先順序;Built-in Quality內建品質:CI/CD、TDD、程式碼審查;Transparency透明:工作可視化、Program Board、ART Sync;Program Execution方案執行:固定PI節奏、Inspect & Adapt持續改善

SAFe 10 大精實敏捷原則

這 10 條原則源自精實製造(Lean Manufacturing)和敏捷開發的核心思想,是 SAFe 所有實踐的理論基礎。以下是完整列表,我們特別標註了在台灣企業導入時最常被忽略的幾條:

原則編號 名稱 核心意涵 實務應用
1 採用經濟觀點 每個決策都考慮延遲成本 用 WSJF 排序 Backlog 優先順序
2 應用系統思考 優化整體,而非局部 避免單一團隊效率最大化卻造成瓶頸
3 假設變異性,保留選項 在最後責任時刻才做決策 用 Set-Based Design 探索多個方案
4 透過快速整合學習循環增量建構 小批量、頻繁交付 每個 Iteration 都產出可展示的增量
5 以可運作系統的客觀評估為里程碑 進度用可運作的軟體衡量 System Demo 取代進度報告
6 視覺化並限制在製品(WIP) 減少多工,提升流動效率 看板 WIP 限制、PI 目標數量控制
7 套用節奏,與跨領域規劃同步 固定節奏降低協調成本 PI 節奏、ART Sync 固定時間
8 釋放知識工作者的內在動機 自主性、精通、目的感 團隊自行決定如何達成 PI 目標
9 去中心化決策 頻繁且可逆的決策下放給團隊 只有不可逆的策略決策才上升到管理層
10 圍繞價值組織 組織結構跟著價值流走 ART 對應 Value Stream,非部門

其中,原則 6(限制 WIP) 是我們觀察到台灣企業最容易忽略的。許多團隊導入 SAFe 後,PI Planning 承諾了過多目標,結果每個都做一半,沒有一個真正完成。這時候可以用艾森豪矩陣的思維來輔助判斷哪些目標真正重要且緊急。

SAFe 的四種配置版本:如何選擇適合你的規模

SAFe 不是一體適用的框架,它提供四種配置版本,讓不同規模的組織選擇適合的起點。

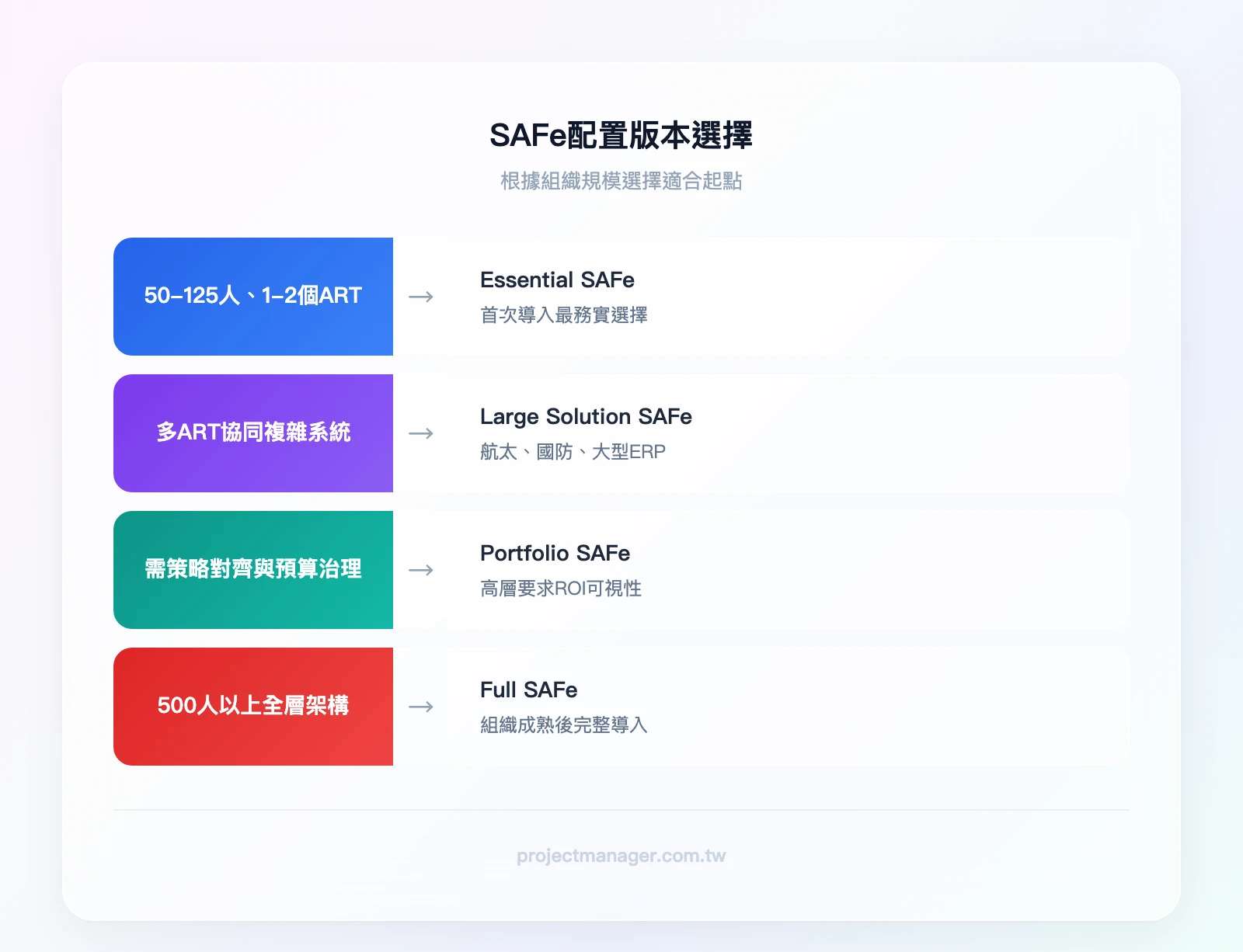

SAFe配置版本選擇指南——條件「組織規模50-125人、1-2個ART」→ Essential SAFe;條件「多個ART需協同交付複雜系統」→ Large Solution SAFe;條件「需要策略對齊與預算治理」→ Portfolio SAFe
▲ SAFe配置版本選擇指南——條件「組織規模50-125人、1-2個ART」→ Essential SAFe;條件「多個ART需協同交付複雜系統」→ Large Solution SAFe;條件「需要策略對齊與預算治理」→ Portfolio SAFe;條件「500人以上、需要完整四層架構」→ Full SAFe

Essential SAFe(基礎版)

這是最小可行的 SAFe 導入起點,只包含 Team Level 和 Program Level。如果你的組織剛開始接觸大規模敏捷,從 Essential SAFe 開始是最務實的選擇

適合對象:中型組織(50-125 人),1-2 個 ART,主要痛點是「跨團隊協調」而非「策略對齊」。

Large Solution SAFe

在 Essential 基礎上加入 Large Solution Level,適合需要多個 ART 協作交付的複雜系統開發。典型場景包括航太系統、國防專案、大型 ERP 導入。

Portfolio SAFe

在 Essential 基礎上加入 Portfolio Level,適合需要策略對齊與預算治理的企業。當高階管理層問「我們投入這麼多資源做敏捷,ROI 在哪裡?」時,Portfolio SAFe 的 Lean Portfolio Management 就是答案。

Full SAFe(完整版)

包含全部四個層級,適合 500 人以上的大型研發組織。

實務案例: 某跨國製造集團在台灣的研發中心(約 300 人),最初導入 Essential SAFe,建立了 3 個 ART。運作一年後,發現 ART 之間的依賴關係越來越複雜,且高層對「敏捷投資的回報」缺乏可視性。於是分兩階段升級:先加入 Portfolio Level 建立 LPM 機制,再加入 Large Solution Level 協調跨 ART 交付,歷時 18 個月完成 Full SAFe 的轉型。

版本名稱 適用規模 包含層級 導入複雜度 建議起步時機
Essential SAFe 50-125 人 Team + Program ⭐⭐ 首次導入
Large Solution SAFe 多 ART 協作 Team + Program + Large Solution ⭐⭐⭐⭐ 系統複雜度高
Portfolio SAFe 需策略對齊 Team + Program + Portfolio ⭐⭐⭐ 高層要求 ROI 可視性
Full SAFe 500 人以上 全部四層 ⭐⭐⭐⭐⭐ 組織成熟後升級

SAFe 與其他敏捷擴展框架的比較

SAFe 不是唯一的大規模敏捷框架。了解它與其他框架的差異,能幫助你做出更好的選擇。

SAFe vs. Scrum@Scale

Scrum@Scale 由 Scrum 共同創始人 Jeff Sutherland 提出,核心理念是「用 Scrum 來擴展 Scrum」。它的結構比 SAFe 輕量許多,主要透過 Scrum of Scrums(SoS)和 Executive Action Team(EAT)兩個機制來協調多團隊。

關鍵差異: SAFe 提供完整的角色定義、儀式規範和工具建議;Scrum@Scale 只提供最小框架,讓組織自行填充細節。如果你的組織需要明確的指引,選 SAFe;如果你的團隊已經很成熟,想要更多自主空間,選 Scrum@Scale。

SAFe vs. LeSS(Large-Scale Scrum)

LeSS 的哲學是「Less is More」——它刻意保持極簡,認為大部分的擴展問題可以透過組織結構調整(而非增加流程)來解決。LeSS 只有兩個版本:LeSS(2-8 個團隊)和 LeSS Huge(8 個以上團隊)。

關鍵差異: LeSS 要求組織做根本性的結構變革(如取消職能部門),SAFe 則可以在現有組織結構上疊加。這讓 SAFe 在大型企業中更容易被接受,但也被批評為「過度妥協」。

SAFe vs. Disciplined Agile(DA)

DA 不是一個框架,而是一個「工具箱」——它提供大量的流程選項,讓組織根據自身情境選擇最適合的實踐。DA 被 PMI 收購後,與 PMP 認證體系整合。

SAFe vs. Spotify Model

雖然 Spotify Model(Squad/Tribe/Chapter/Guild)嚴格來說不是一個正式框架,但在台灣科技業的討論度極高。它的核心是高度自治的 Squad,透過 Tribe 和 Chapter 進行鬆散的協調。

關鍵差異: Spotify Model 幾乎沒有規範性的流程,完全依賴組織文化和團隊自律。它適合工程文化極強的科技公司,但對於需要合規性和可預測性的產業(如金融、製造),SAFe 是更安全的選擇。

比較面向 SAFe Scrum@Scale LeSS DA Spotify Model
適用規模 50-數千人 不限 8-數千人 不限 中大型科技公司
結構複雜度 中(可選) 極低
學習曲線 陡峭 中等 中等 中等
認證資源 極豐富 有限 有限 豐富(PMI)
台灣社群活躍度
組織變革要求 中(可漸進) 高(需重組) 高(需文化)

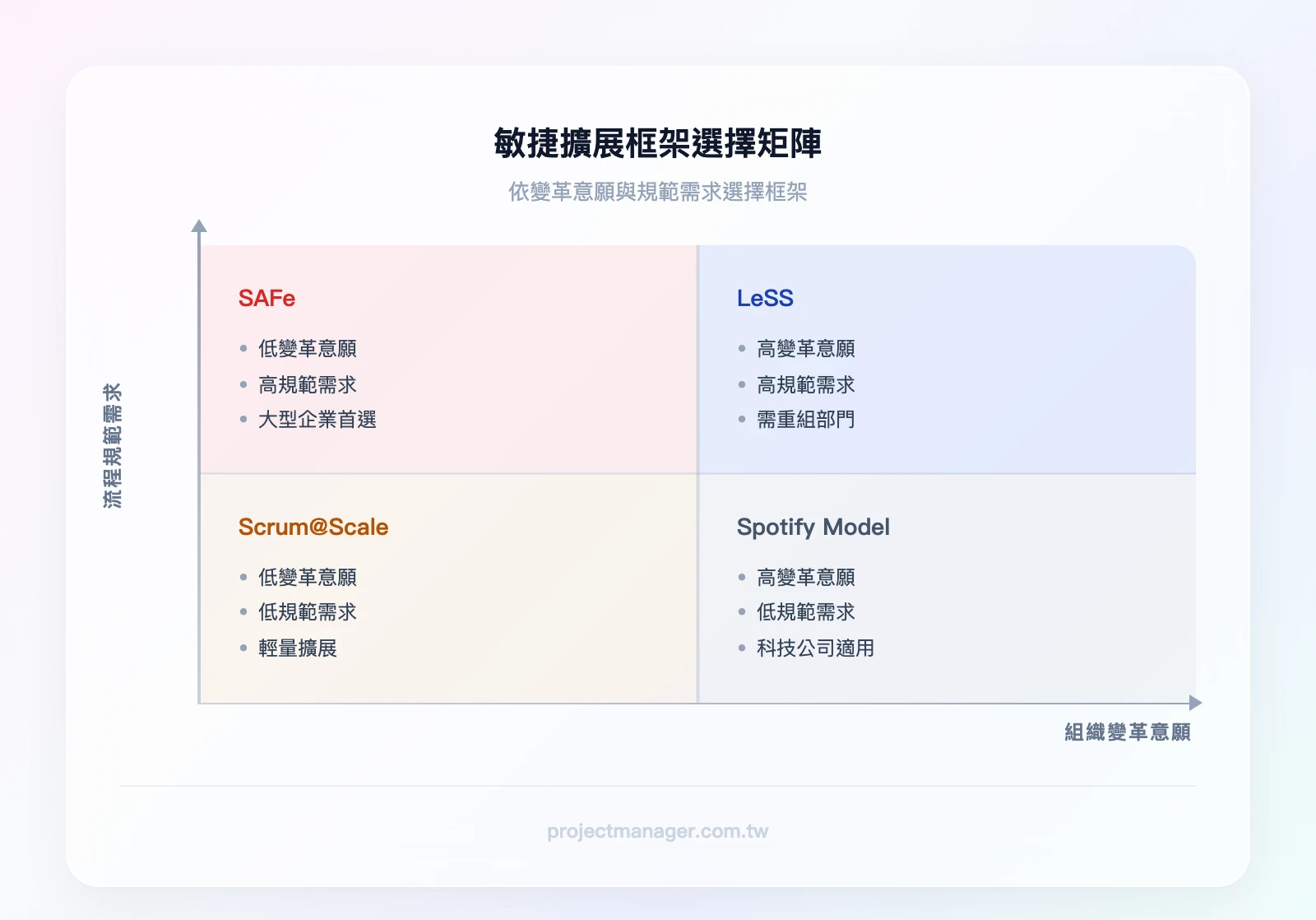

敏捷擴展框架選擇矩陣——X軸「組織變革意願」低到高、Y軸「流程規範需求」低到高;左下象限(低變革、低規範):Scrum@Scale;右下象限(高變革、低規範):Spotify Model;左上象限(低變革、高規範):SAFe;右上象限(高變革、高規範
▲ 敏捷擴展框架選擇矩陣——X軸「組織變革意願」低到高、Y軸「流程規範需求」低到高;左下象限(低變革、低規範):Scrum@Scale;右下象限(高變革、低規範):Spotify Model;左上象限(低變革、高規範):SAFe;右上象限(高變革、高規範):LeSS

選擇框架的判斷標準

根據我們協助多個團隊評估的經驗,建議從三個維度判斷:

  1. 組織規模與複雜度: 50 人以下不需要 SAFe,用 Scrum 就夠了。50-200 人可以考慮 Essential SAFe 或 LeSS。200 人以上,SAFe 的完整治理機制會開始發揮價值。
  2. 現有文化成熟度: 如果組織還沒跑過 Scrum,直接導入 SAFe 會非常痛苦。建議先讓 2-3 個團隊跑 3-6 個月的 Scrum,建立基本的敏捷素養後再擴展。
  3. 合規與可預測性需求: 金融業、醫療業等受監管產業,SAFe 的結構化流程和文件要求更容易滿足稽核需求。

SAFe 導入步驟:從評估到落地的實務路徑

導入 SAFe 不是「買一套軟體裝上去」,而是一場組織變革。根據 SAFe Implementation Roadmap,整個過程可以分為三個階段。

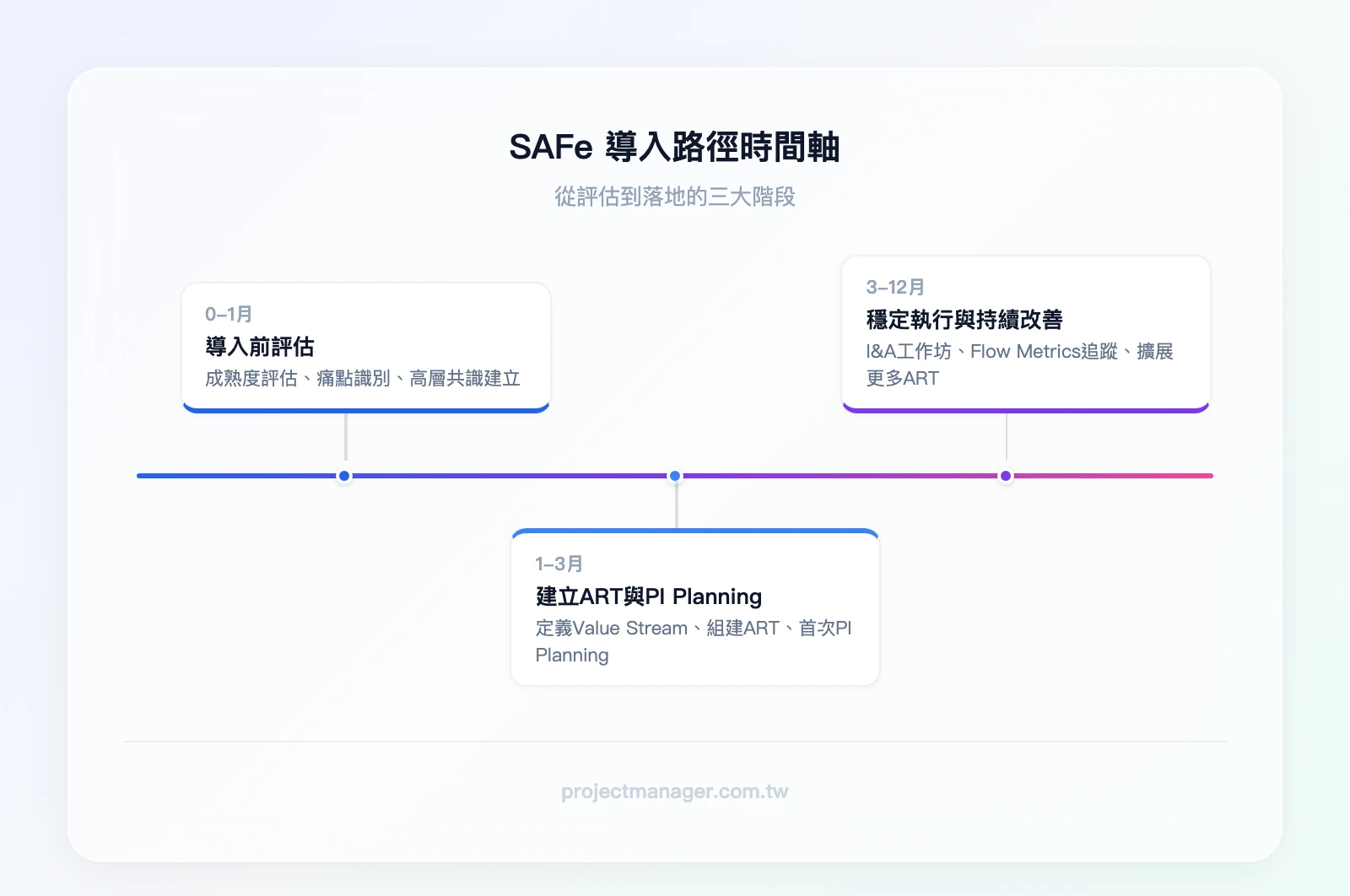

SAFe導入路徑時間軸——Phase 1「導入前評估」0-1個月:組織成熟度評估、痛點識別、高層共識建立;Phase 2「建立ART與PI Planning」1-3個月:定義Value Stream、組建ART、首次PI Planning;Phase
▲ SAFe導入路徑時間軸——Phase 1「導入前評估」0-1個月:組織成熟度評估、痛點識別、高層共識建立;Phase 2「建立ART與PI Planning」1-3個月:定義Value Stream、組建ART、首次PI Planning;Phase 3「穩定執行與持續改善」3-12個月:I&A工作坊、Flow Metrics追蹤、擴展至更多ART

導入前評估(0-1 個月)

這個階段的目標是回答一個問題:我們真的需要 SAFe 嗎?

SAFe 官方提供了 Transformation Roadmap 作為評估工具,它涵蓋 12 個步驟,從「達成臨界點」(Reaching the Tipping Point)到「加速」(Accelerate),為組織提供從啟動到擴展的完整路徑。其中前期評估階段的核心維度包括:

  • 目前的敏捷成熟度: 團隊是否已有 Scrum/Kanban 經驗?CI/CD 基礎設施是否到位?
  • 組織準備度: 領導層的支持程度、變革管理能力、跨部門協作意願
  • 技術債務水準: 現有系統的架構是否允許頻繁整合和交付?
  • 價值流識別: 能否清楚定義從客戶需求到價值交付的端到端流程?

建議在 scaledagile.com 下載官方的 SAFe Implementation Roadmap 文件,對照這些維度進行自我評估。

在實務上,你還需要釐清以下關鍵問題:

  • 現有痛點是什麼? 是跨團隊協調困難?交付週期太長?還是策略與執行脫節?不同痛點對應不同的 SAFe 配置。
  • 決策層的支持度有多高? SAFe 導入需要 VP 級以上的 Sponsor。如果只有中階主管在推,成功率極低。
  • 預算準備好了嗎? 包含培訓費用(每人約 NT$30,000-60,000)、顧問費用、以及 PI Planning 的場地和時間成本。

評估時,問自己三個核心問題:SAFe 為組織解決什麼問題?成本結構是什麼?預期的關鍵指標是什麼?如果這三個問題答不清楚,代表還沒準備好。

實務案例: 某台灣科技公司在評估階段做了一件很聰明的事——他們先花兩週時間,讓每個團隊的 Scrum Master 記錄「因為跨團隊依賴而被阻塞的工作項目」。兩週後統計發現,平均每個團隊有 30% 的工作時間花在等待其他團隊的交付物。這個數據直接說服了 CTO 投資 SAFe 導入。

建立 ART 與 PI Planning(1-3 個月)

這是 SAFe 導入最關鍵的階段。

Step 1:定義 Value Stream 與 ART 邊界

Value Stream 是從「客戶需求」到「交付價值」的完整流程。一個 ART 應該對應一條 Value Stream(或 Value Stream 的一個重要段落)。常見的錯誤是按照現有部門來劃分 ART——這會導致 ART 內部仍然存在大量的跨部門依賴。

Step 2:組建 ART 核心角色

  • Release Train Engineer(RTE): 選一位有 Scrum Master 經驗、溝通能力強的人。RTE 不是管理者,而是僕人式領導者。
  • Product Management: 負責定義 PI 目標和 Feature 優先順序。
  • System Architect: 負責跨團隊的技術架構決策。

Step 3:執行首次 PI Planning

首次 PI Planning 的 2 天議程通常如下:

時段 Day 1 Day 2
上午 商業背景簡報 + 產品願景 團隊計畫調整 + 風險處理
中午 架構願景 + 開發實踐 Management Review
下午 團隊分組規劃(Breakout) 最終計畫審查 + PI 目標承諾
結束前 草案計畫審查 Confidence Vote + 計畫定案

常見地雷:PI Planning 流於形式的 3 個警訊

  1. 團隊在 PI Planning 前就已經被指派好工作——這代表 PI Planning 只是走過場,真正的決策在別處發生。
  2. 沒有人提出跨團隊依賴——不是沒有依賴,而是大家不敢說或不知道怎麼說。
  3. Confidence Vote 全部都是 5 分——如果每個團隊都對自己的計畫 100% 有信心,要嘛目標太保守,要嘛大家在敷衍。

實務上,我們建議用 ClickUp 的敏捷看板 來追蹤 PI Planning 產出的工作項目和依賴關係。ClickUp 的 Sprint 功能可以直接對應 SAFe 的 Iteration 結構,而它的跨專案依賴追蹤功能特別適合 ART 層級的管理。

⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

穩定執行與持續改善(3-12 個月)

首次 PI 結束後,最重要的儀式是 Inspect & Adapt(I&A)工作坊。這是一場為期半天的回顧會議,包含三個部分:

  1. PI System Demo: 展示整個 ART 在這個 PI 中交付的所有功能
  2. 量化指標回顧: 檢視 Flow Metrics
  3. 問題解決工作坊: 用根因分析找出最大的改善機會

Flow Metrics 是衡量 ART 健康度的關鍵指標:

  • Flow Velocity(流動速度): 每個 PI 完成的工作項目數量
  • Flow Efficiency(流動效率): 工作項目的「活躍時間」佔「總時間」的比例。如果一個 Feature 花了 30 天完成,但只有 10 天是真正在開發,流動效率就是 33%
  • Flow Load(流動負載): 同時進行中的工作項目數量。負載越高,通常效率越低

實務案例: 某金融業導入 SAFe 後,透過 Flow Metrics 發現他們的流動效率只有 15%——也就是說,一個 Feature 85% 的時間都在「等待」(等審批、等測試環境、等其他團隊)。他們針對等待時間最長的三個環節進行改善,12 個月後交付週期從 6 個月縮短至 10 週。

非工程角色如何融入 SAFe

SAFe 不只是工程師的事。在實際導入中,UX 設計師、QA、BA(商業分析師)如何融入 ART 是常見的挑戰。

UX 設計師: 在 SAFe 中,UX 工作通常需要「領先一個 Iteration」——也就是在開發團隊進入 Iteration N 時,UX 已經在為 Iteration N+1 的 Feature 做設計探索。這需要在 PI Planning 時就規劃好 UX 的工作節奏。

QA 團隊: SAFe 強調 Built-in Quality,QA 不應該是獨立的「測試階段」,而是嵌入每個 Agile Team 中。如果組織目前有獨立的 QA 部門,導入 SAFe 時需要將 QA 人員分配到各團隊。

BA(商業分析師): 在 SAFe 中,BA 的角色通常被 Product Owner 吸收。如果組織有獨立的 BA 團隊,可以讓 BA 擔任 Product Owner,或作為 Product Owner 的支援角色。

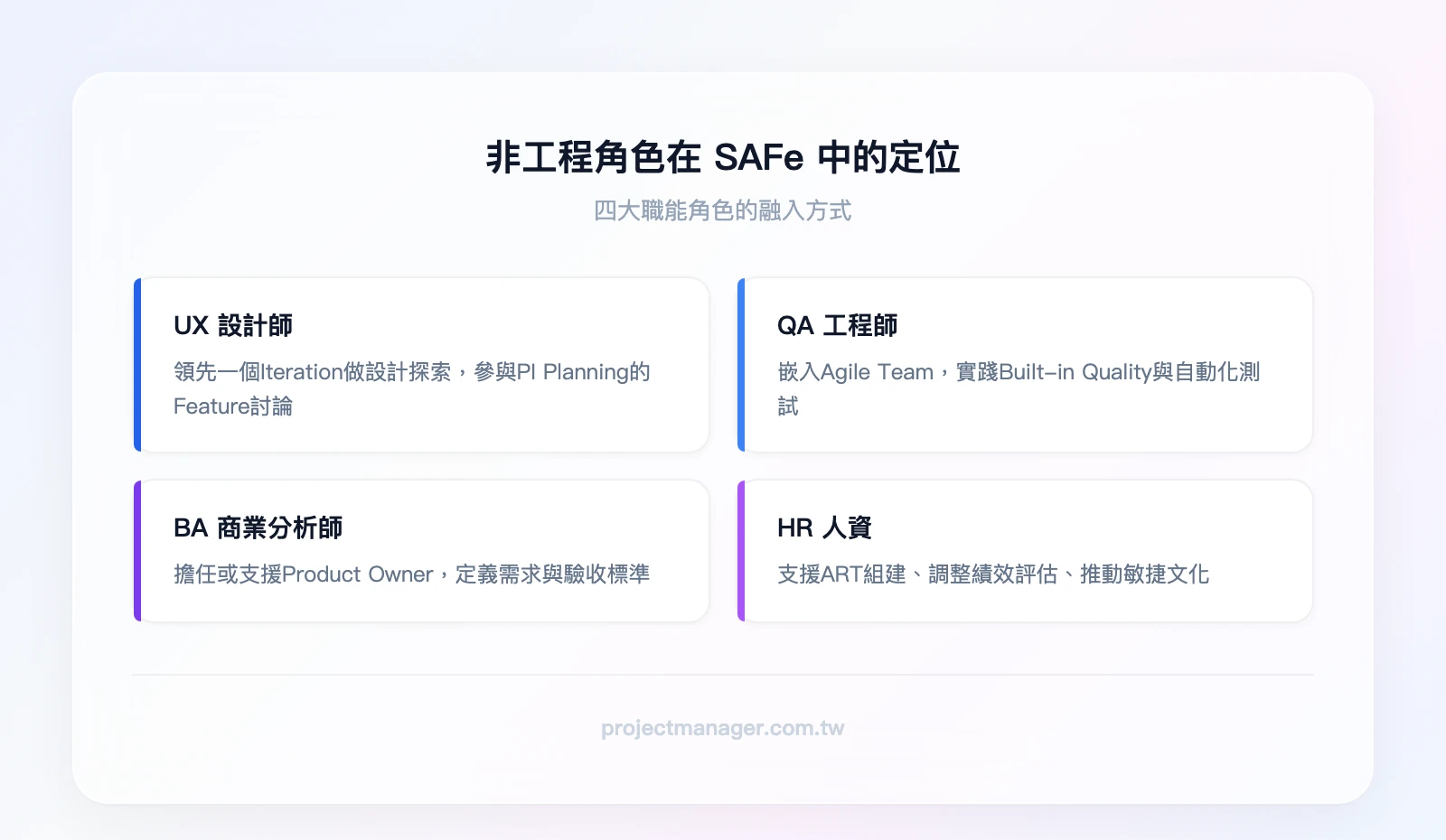

非工程角色在SAFe中的定位——UX設計師:領先一個Iteration做設計探索、參與PI Planning的Feature討論;QA工程師:嵌入Agile Team、Built-in Quality實踐、自動化測試;BA商業分析師:擔任或支援Pro
▲ 非工程角色在SAFe中的定位——UX設計師:領先一個Iteration做設計探索、參與PI Planning的Feature討論;QA工程師:嵌入Agile Team、Built-in Quality實踐、自動化測試;BA商業分析師:擔任或支援Product Owner、需求澄清與驗收標準定義;HR人資:支援ART組建、績效評估調整、敏捷文化推動

SAFe 認證指南:種類、費用與備考建議

SAFe 認證(SAFe Certification)是目前敏捷領域最完整的認證體系之一,涵蓋從入門到專家的多個級別。

主要認證種類一覽

認證名稱 適合對象 先備條件 課程費用(NT$) 考試題數 及格分數
SA(SAFe Agilist) 管理層、Agile Leader 5 年以上管理經驗(建議) 45,000-60,000 45 題 80%
SP(SAFe Practitioner) Scrum Master、開發人員 無硬性要求 30,000-40,000 45 題 73%
SPC(SAFe Program Consultant) 導入顧問、教練 持有 SA 或 SP + 實務經驗 90,000-120,000 考試 + 教學演示
RTE(Release Train Engineer) ART 層級領導者 建議有 Scrum Master 經驗 45,000-55,000 60 題 82%
POPM(Product Owner/PM) Product Owner、產品經理 無硬性要求 35,000-45,000 45 題 82%

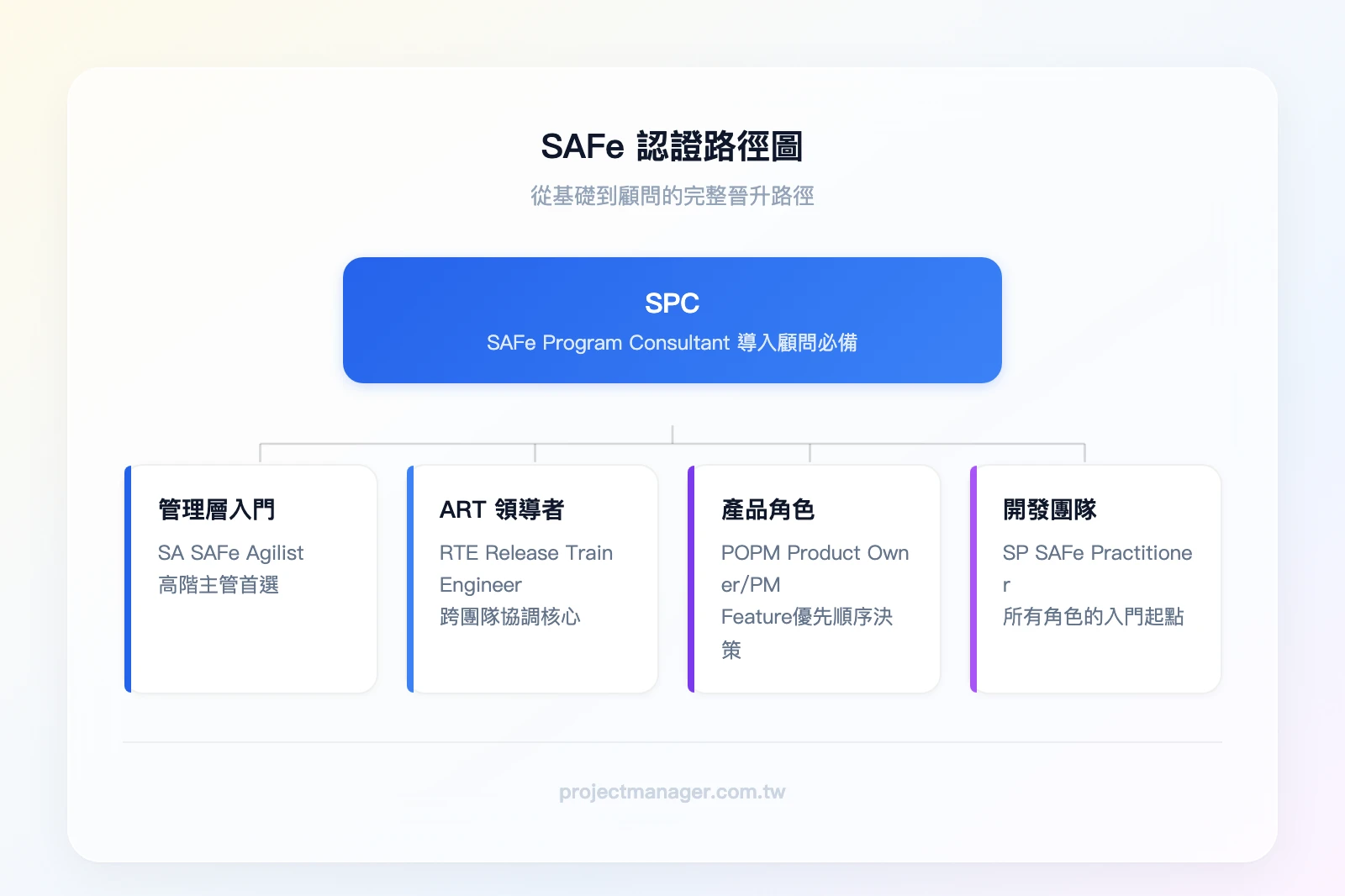

SAFe認證路徑圖——最上層「SPC SAFe Program Consultant」導入顧問必備;第二層並列「SA SAFe Agilist」管理層入門、「RTE Release Train Engineer」ART領導者;第三層並列「SP SAF
▲ SAFe認證路徑圖——最上層「SPC SAFe Program Consultant」導入顧問必備;第二層並列「SA SAFe Agilist」管理層入門、「RTE Release Train Engineer」ART領導者;第三層並列「SP SAFe Practitioner」開發團隊、「POPM Product Owner/PM」產品角色;底層「SAFe認證基礎」所有角色的起點

費用與考試資訊

  • 官方課程費用: 約 NT$30,000-NT$120,000,依課程類型而定。課程通常為 2-4 天密集班。
  • 考試費用: 首次考試費用包含在課程中。重考費用約 NT$1,500。
  • 認證有效期: 1 年。續證需繳 NT$1,500 年費,並在 SAFe Community Platform 完成指定學習時數(通常 10 小時)。

備考建議與學習資源

SAFe Studio 是 Scaled Agile Inc. 的官方學習平台,提供免費和付費內容。免費帳號可以存取部分學習資源和模擬考題,付費方案(包含在認證年費中)則提供完整的學習路徑和進階內容。

備考建議:

  1. 上課前先讀官方 Study Guide——課程節奏很快,如果完全沒有預習,2 天的課程會非常吃力。
  2. 做至少 3 次模擬考——SAFe 考試的題目偏向情境判斷,不是背定義就能過。
  3. 設定明確的備考計畫——建議設定目標日期、每週學習時數、以及模擬考的里程碑,避免拖延。
  4. 加入台灣敏捷社群——台灣有活躍的敏捷社群(如 Agile Community Taiwan、PMI Taiwan Chapter),定期舉辦讀書會和分享會,是交流備考經驗和實務心得的好管道。

台灣授權訓練機構查詢: SAFe 官方課程必須由持有 SPC(SAFe Program Consultant)或 SPCT(SAFe Program Consultant Trainer)認證的講師授課。台灣目前有數家授權訓練機構提供中文課程,建議直接到 scaledagile.com 的「Find Training」頁面,篩選地區為 Taiwan,即可查看最新的授權課程與講師名單,確保你報名的課程是官方認可的。

如果你想系統性地建立敏捷管理的基礎知識,也可以考慮先在 Coursera 上修習專案管理課程,建立 Agile 和 Scrum 的基本概念後再進入 SAFe 認證。

SAFe 導入的常見挑戰與解決策略

根據 Scaled Agile Inc. 的調查,導入 SAFe 的組織平均交付速度提升 30-75%,但這個數字背後有大量的失敗案例。以下是我們觀察到最常見的四大挑戰:

挑戰 1:高層支持不足

根本原因: 高層把 SAFe 當成「IT 部門的事」,沒有意識到這是一場組織變革。

解法: 用 Business Agility 的語言與高層溝通。不要說「我們要導入 SAFe」,而是說「我們要把新功能的上市時間從 6 個月縮短到 10 週,SAFe 是實現這個目標的方法」。準備具體的 ROI 數據:根據 State of Agile Report,導入大規模敏捷的組織,產品上市時間平均縮短 30-50%。

挑戰 2:過度官僚化(儀式大於價值)

根本原因: 組織把 SAFe 的每一個儀式都照本宣科地執行,卻忘了這些儀式的目的是什麼。

解法: 從 Essential SAFe 精簡起步。只執行最核心的儀式(PI Planning、ART Sync、I&A),等團隊熟悉後再逐步加入其他實踐。記住 SAFe 原則 2:應用系統思考——優化整體,而非追求每個儀式的完美執行。

挑戰 3:跨部門抵制

根本原因: HR 不知道怎麼評估敏捷團隊的績效,財務不知道怎麼給 ART 編預算,法務擔心敏捷交付的合規風險。

解法: 讓 Lean Portfolio Management 先行。先與財務部門建立「Value Stream 預算」機制,取代傳統的「專案預算」。與 HR 合作設計團隊層級的績效評估方式,而非個人 KPI。這些變革需要時間,但如果不處理,SAFe 導入會在第二個 PI 就卡住。

挑戰 4:認證後無法落地

根本原因: 團隊成員上完課、拿到認證,但回到工作崗位後發現「環境沒有改變」,學到的東西用不出來。

解法: 建立內部 CoP(Community of Practice,實踐社群)。每兩週舉辦一次 1 小時的分享會,讓不同 ART 的成員交流實踐經驗和踩過的坑。CoP 不需要正式的組織架構,只需要一個熱心的召集人和固定的時間。

挑戰 根本原因 解法 負責角色
高層支持不足 視為 IT 部門的事 用 Business Agility 語言溝通 ROI SPC / Lean-Agile Leader
過度官僚化 照本宣科執行儀式 從 Essential SAFe 精簡起步 RTE / Scrum Master
跨部門抵制 HR/財務/法務不配合 LPM 先行,建立預算彈性機制 Portfolio Manager / LACE
認證後無法落地 環境未改變 建立內部 CoP 實踐社群 SPC / Agile Coach

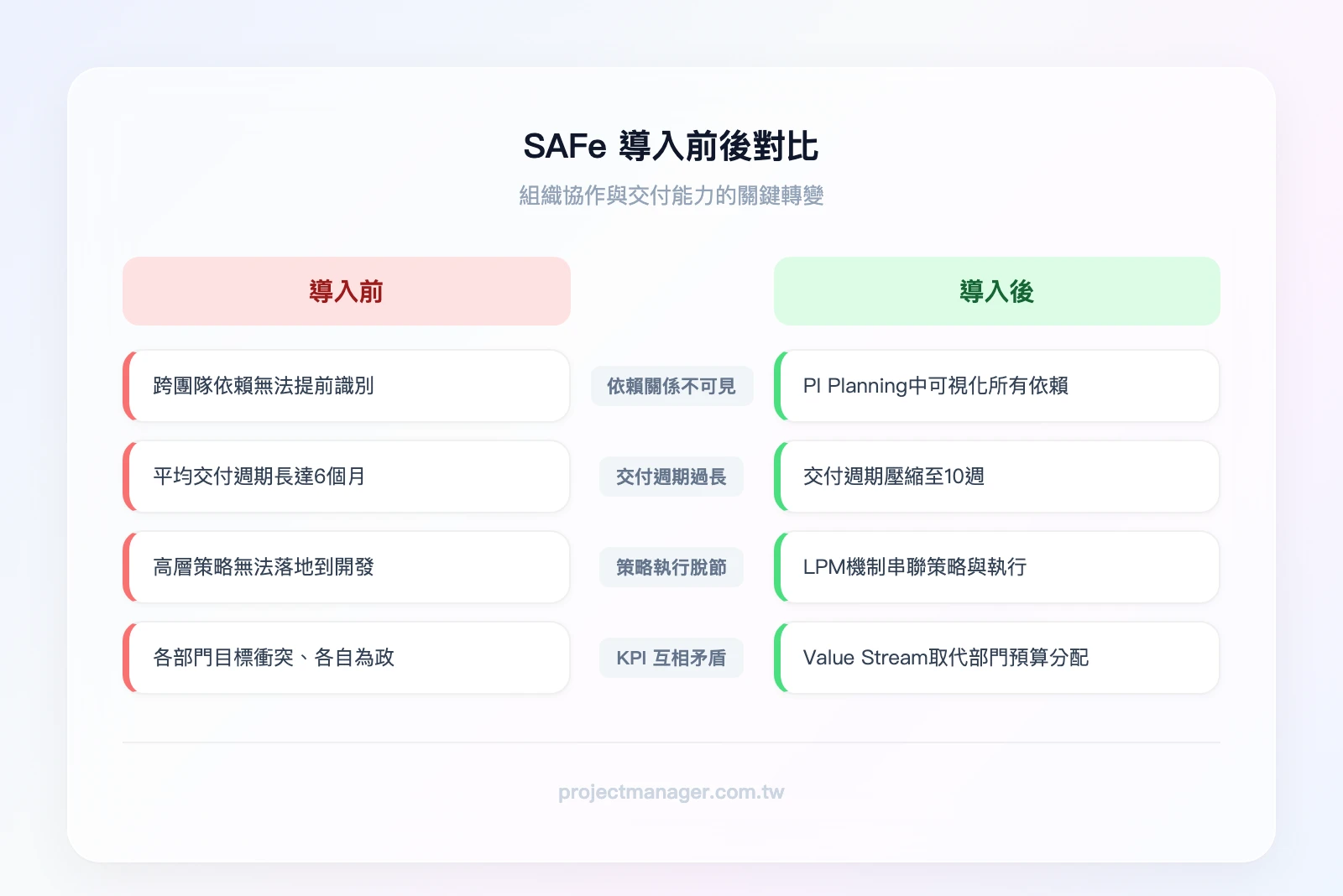

SAFe導入前後對比——左欄「導入前」:跨團隊依賴不可見、交付週期6個月、策略與執行脫節、各部門KPI互相矛盾;右欄「導入後」:依賴關係在PI Planning被識別、交付週期10週、Portfolio Level對齊策略、Value Stream導
▲ SAFe導入前後對比——左欄「導入前」:跨團隊依賴不可見、交付週期6個月、策略與執行脫節、各部門KPI互相矛盾;右欄「導入後」:依賴關係在PI Planning被識別、交付週期10週、Portfolio Level對齊策略、Value Stream導向的預算機制

實務案例: 某台灣電商平台首次導入 SAFe 時犯了三個錯誤:(1) 沒有高層 Sponsor,只有工程副總在推;(2) 一次啟動 5 個 ART,超出組織的消化能力;(3) PI Planning 用線上會議取代面對面,效果大打折扣。失敗後他們做了三個關鍵調整:拉入 CEO 擔任 Sponsor、縮減為 2 個 ART 先行、租用大型會議室做實體 PI Planning。第二次導入在 9 個月後開始看到成效。

用工具落地 SAFe 實踐

SAFe 的導入不只是方法論,還需要工具來支撐日常運作。以下是我們團隊實際測試過的工具搭配建議。

你是哪種團隊?

  • 剛開始導入 Essential SAFe、1-2 個 ART:monday.com 建立 ART 看板,追蹤 PI 目標、Feature 進度和跨團隊依賴。monday.com 的 Dashboard 功能可以讓 RTE 一眼看到所有團隊的進度狀態。免費方案不需要信用卡,可以先試用基本功能。
  • 技術團隊跑 Scrum、需要 Sprint 管理: ClickUp 的 Sprint 功能和 Agile 看板更貼近開發團隊的工作習慣,特別適合需要與 GitHub/GitLab 整合的場景。
  • 需要 PI Planning 的視覺化協作: Miro 的白板功能非常適合遠端 PI Planning,可以模擬實體 Program Board 的效果,讓所有團隊在同一個畫布上標註依賴關係。

實務上,我們團隊用 monday.com 管理 ART 層級的 Feature 追蹤和依賴管理。PM 設定了一條自動化規則:當某個 Feature 的狀態變更為「Blocked」時,自動通知相關依賴團隊的 Scrum Master。這個設定在過去 6 個月內觸發了 47 次,每次都讓阻塞問題在 24 小時內被處理——以前要等到每週的 ART Sync 才會被發現。

(推薦試試 monday.com 的免費方案,我們團隊實際使用後跨團隊協調效率提升明顯。)

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

如果你需要建立問卷來收集團隊對 PI Planning 的回饋,或是用筆記軟體記錄 I&A 工作坊的改善行動項目,這些都是 SAFe 日常運作中常見的需求。

結論

SAFe 框架是目前最完整的大規模敏捷開發方法論,但它不是銀彈。成功導入的關鍵不在於「完美執行每一個儀式」,而在於「解決組織真正的痛點」。

全文重點摘要:

  • SAFe 解決的核心問題是多團隊協作的擴展難題,適用於 50 人以上的研發組織,透過 ART 和 PI Planning 實現跨團隊對齊
  • 四大層級架構(Team → Program → Large Solution → Portfolio)對應不同規模的協作需求,大多數組織從 Essential SAFe 起步即可
  • 導入路徑分三階段:評估(0-1 月)→ 建立 ART 與首次 PI Planning(1-3 月)→ 穩定執行與持續改善(3-12 月)
  • SAFe 認證以 SA 和 SP 為入門,SPC 為導入顧問必備,費用約 NT$30,000-120,000
  • 最常見的失敗原因是高層支持不足和過度官僚化,建議從精簡版起步,用數據說服決策層

你的下一步行動:

如果你的組織正在考慮導入 SAFe,第一步不是報名認證課程,而是量化你的痛點。花兩週時間記錄跨團隊依賴造成的阻塞時間,用這個數據來評估 SAFe 是否值得投資。

想把 SAFe 的實踐落地到日常工作中?第一步:在 monday.com 用看板建立你的 ART Feature 追蹤表,設定跨團隊依賴的自動通知規則,10 分鐘就能建好你的第一個 ART 管理框架。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

SAFe 框架常見問題

SAFe 和 Agile 有什麼不同?

Agile 是一套價值觀和原則(如 Agile Manifesto),Scrum、Kanban 是團隊層級的實踐方法。SAFe 則是將 Agile 原則擴展到企業規模的框架,包含團隊、方案、大型解決方案和投資組合四個層級的治理機制。簡單說,Agile 是「一個團隊怎麼敏捷」,SAFe 是「整個企業怎麼敏捷」。

SAFe 適合小公司嗎?

如果你的研發團隊少於 50 人,通常不需要 SAFe。Scrum 或 Kanban 就能滿足需求。SAFe 的價值在於解決「多團隊協作」的問題,如果只有 2-3 個團隊,用 Scrum of Scrums 就夠了。硬要導入 SAFe 反而會增加不必要的流程負擔。

導入 SAFe 需要多少時間和預算?

從評估到第一個 PI 完成,通常需要 3-6 個月。預算方面,主要成本包括:培訓費用(核心角色每人 NT$30,000-60,000)、外部顧問費用(如果需要)、以及 PI Planning 的場地和時間成本(2 天 × 全 ART 成員)。一個 100 人的 ART,首年導入總成本約 NT$200-500 萬,視是否聘請外部 SPC 而定。

SAFe 認證對求職有幫助嗎?

在台灣,SAFe 認證的市場認知度正在快速提升,尤其在金融業和大型科技公司。SA(SAFe Agilist)認證對於想轉型為 Agile Leader 的中階主管最有幫助。根據 LinkedIn 的數據,持有 SAFe 認證的專業人士平均薪資比未持有者高 10-15%。但認證只是敲門磚,實際的導入經驗才是面試時的決勝點。

SAFe 6.0 和 5.0 的主要差異是什麼?

SAFe 6.0 的最大變化是強化了 AI 和大數據在敏捷開發中的應用指引,以及更新了 Lean Portfolio Management 的實踐。此外,6.0 簡化了部分角色定義,並加入了 Flow Metrics 作為核心量化指標。如果你目前使用的是 5.0 的學習資源,核心概念(四大層級、PI Planning、ART)仍然適用,但建議在認證備考時以 6.0 的官方教材為準。

monday.com
免費試用 monday.com — 超過 25 萬團隊的首選管理工具
繁中介面 · AI 自動化 · 任務追蹤 · 永久免費方案
