專案時間表是將任務、里程碑與截止日期依時間軸排列的視覺化規劃工具,幫助團隊掌握專案全貌與進度。這篇文章從定義、類型選擇、必備要素,到實際建立步驟與工具比較,完整教你打造一份能真正落地執行的專案時間表。
目錄
Toggle專案時間表是什麼?定義與核心概念
專案時間表(Project Timeline)是一種將專案中所有任務、里程碑和截止日期,按照時間先後順序排列的視覺化工具。它讓你一眼就能看出「什麼時候該做什麼」、「哪些任務有先後關係」、「整個專案預計何時完成」。
根據 PMBOK(專案管理知識體系指南)的定義,時間表屬於「時程管理」知識領域的核心產出物。但在台灣職場中,很多人會把「專案時間表」跟其他文件搞混,導致規劃方向一開始就偏了。
以下是三個最常被混淆的概念:
| 比較項目 | 專案時間表 | 專案計畫 | 專案進度追蹤表 |
|---|---|---|---|
| 定義 | 任務與里程碑的時間軸排列 | 涵蓋範疇、預算、風險等的完整規劃文件 | 記錄實際完成進度與計畫的差異 |
| 用途 | 視覺化呈現「何時做什麼」 | 定義「為什麼做、怎麼做、誰來做」 | 監控「做到哪了、有沒有落後」 |
| 更新頻率 | 專案啟動時建立,重大變更時調整 | 專案啟動前完成,變更需走審批流程 | 每週或每日更新 |
台灣職場最常見的誤區是:把甘特圖直接當成專案時間表。甘特圖只是時間表的一種「呈現格式」,不是時間表本身。如果你還沒釐清任務範疇和里程碑就急著畫甘特圖,就像還沒確認目的地就開始規劃路線——方向錯了,畫得再漂亮也沒用。
正確的順序應該是:先定義目標與範疇 → 拆解任務 → 設定里程碑 → 選擇適合的時間表格式(甘特圖只是選項之一)。

專案時間表的 5 大類型:選對格式事半功倍
不是所有專案都適合用同一種時間表。選錯格式,輕則浪費時間重做,重則讓團隊誤判進度。以下是五種最常用的類型,每種都有明確的適用情境。
甘特圖
甘特圖用橫條表示每個任務的起迄時間,最大優勢是能清楚呈現任務之間的依賴關係和重疊時段。適合任務數量多(通常超過 20 個)、有明確前後依賴的專案,例如 IT 系統導入、建築工程或企劃書中的大型執行計畫。
反例值得注意: 某電商公司導入 ERP 系統,PM 一開始就用 Excel 畫了一張包含 120 個子任務的甘特圖。但因為沒有先定義里程碑,團隊在第三個月才發現「資料遷移」這個關鍵階段被嚴重低估,整個時間表必須砍掉重練。教訓是:甘特圖是「第二步」,不是「第一步」。
Excel 可以製作基本甘特圖,但協作和自動更新能力有限。如果團隊超過 5 人,建議直接使用 monday.com 的甘特圖功能,拖拉就能調整任務時間,依賴關係也會自動連動。
里程碑圖
里程碑圖只標示專案中的關鍵交付節點,不顯示每個細項任務。它是向高層主管報告進度時最有效的格式——因為主管不需要知道你有 80 個子任務,他們只想知道「下一個關鍵交付點是什麼時候」。
這裡有一個很多 PM 忽略的觀點:專案規劃的第一張圖表,應該是里程碑圖,不是甘特圖。 先用里程碑確認 4-6 個關鍵交付點,取得利害關係人共識後,再展開甘特圖的細節。這個「先里程碑、後甘特圖」的順序,能避免你在細節中迷失方向。
例如,一個行銷團隊規劃年度品牌活動,先用里程碑圖確認四個關鍵節點:策略定案(第 4 週)、創意素材完成(第 8 週)、媒體上線(第 10 週)、活動執行(第 12 週)。高層簽核後,才展開每個里程碑之間的詳細任務甘特圖。
關鍵路徑法(CPM)
關鍵路徑法的核心問題是:「哪些任務一旦延誤,整個專案就會延期?」它會找出專案中最長的任務鏈——這條鏈上的每個任務都沒有緩衝空間,任何一個延遲都會直接影響完工日。
適合資源緊張、截止日不可延誤的專案,例如產品上市、法規合規專案。台灣科技業在做新產品發表時,經常需要用 CPM 來確保硬體開模、軟體測試、行銷物料三條線能準時匯合。
實務上,你可以用 ClickUp 的甘特圖功能來自動計算關鍵路徑——它會用紅色標示出關鍵路徑上的任務,讓你一眼看出哪些環節絕對不能延誤。
看板時程表
看板用「欄位」代表任務狀態(待辦 → 進行中 → 完成),適合工作流程明確但任務時間不固定的情境,例如敏捷開發的 Sprint、行銷內容產出、客服工單處理。
看板的優勢是「即時反映流程瓶頸」——如果「進行中」欄位堆了太多卡片,代表團隊產能已經飽和。但它的弱點是不擅長呈現長期時間軸,所以通常會搭配甘特圖或里程碑圖使用。
PERT 圖
PERT 圖(計畫評核術)適合不確定性高的研發專案。它用「三點估算法」來處理時間的不確定性:
預估工時 =(樂觀時間 + 最可能時間 × 4 + 悲觀時間)÷ 6
例如一個功能開發,樂觀估計 3 天、最可能 5 天、悲觀 12 天,PERT 預估就是(3 + 20 + 12)÷ 6 ≈ 5.8 天。這比單純拍腦袋說「大概一週」要可靠得多。

以下是五種類型的快速比較:
| 類型 | 適用規模 | 適用產業 | 製作難度 | 推薦工具 |
|---|---|---|---|---|
| 甘特圖 | 中大型(20+ 任務) | IT、製造、營建 | 中 | monday.com、Excel |
| 里程碑圖 | 不限 | 所有產業 | 低 | PowerPoint、Miro |
| 關鍵路徑法 | 大型(50+ 任務) | 科技、製造 | 高 | ClickUp、MS Project |
| 看板時程表 | 小中型 | 軟體、行銷、服務 | 低 | Notion、Trello |
| PERT 圖 | 中大型 | 研發、新產品開發 | 高 | ClickUp PERT 範本 |
專案時間表必須包含的 7 個要素
一份能真正落地的專案時間表,不是只有「任務名稱 + 日期」。以下七個要素缺一不可——我們團隊在審查過上百份時間表後,發現最常被遺漏的就是第 5 和第 7 項。
- 專案目標與範疇邊界:明確寫出這個專案「要做什麼」和「不做什麼」。範疇不清楚,時間表就會不斷膨脹。
- 工作分解結構(WBS)任務清單:把大目標拆成可執行的小任務。如果你對 WBS 不熟悉,可以參考流程圖製作的邏輯來拆解。
- 任務負責人(Owner):每個任務只能有一個負責人。「大家一起負責」等於沒人負責。
- 開始日與截止日:每個任務都要有明確的起迄時間,不能只寫「第二季」這種模糊描述。
- 任務依賴關係(前置任務):哪些任務必須等前一個完成才能開始?這是大多數 Excel 時間表最容易遺漏的要素,因為 Excel 無法自動處理依賴邏輯。
- 里程碑節點:標示 4-6 個關鍵交付點,作為進度檢查的錨點。
- 緩衝時間(Buffer):這是台灣團隊最常遺漏的要素。經驗法則是在每個階段加入 10-20% 的緩衝。例如預估 10 天的任務,至少留 1-2 天緩衝。不是因為你的團隊不可靠,而是因為意外永遠比你想的多——供應商延遲、主管臨時改需求、關鍵人員請假,這些都是日常。

在 Excel 中,第 3、5、7 項特別容易被省略,因為沒有欄位提醒你。而在 monday.com 這類專案管理工具中,這些要素都有對應的欄位——負責人、依賴關係、里程碑標記都是內建功能,不需要額外記得。
5 步驟從零建立專案時間表
以下是我們團隊實際使用的建立流程。不管你用 Excel 還是專業工具,這五個步驟的邏輯都一樣。
步驟 1|定義目標與交付範疇
在畫任何圖表之前,先回答三個問題:
- 這個專案的最終交付物是什麼?
- 截止日期是固定的還是有彈性的?
- 哪些事情「不在」這個專案的範圍內?
用 SMART 框架檢查你的目標:具體(Specific)、可衡量(Measurable)、可達成(Achievable)、相關(Relevant)、有時限(Time-bound)。
實務案例: 一個產品上市活動,PM 先確認「上市日期是固定的(配合展覽檔期)」,這代表時間表必須用「倒推法」——從上市日往前推算每個階段的截止日。如果上市日期有彈性,則用「順推法」——從現在開始往後排。這個決定會影響整份時間表的結構。
如果你的專案涉及商業模式的驗證或數位轉型的導入,範疇定義更要謹慎——這類專案的範疇最容易在執行中不斷擴大。

步驟 2|拆解任務(WBS)並估算工時
WBS(工作分解結構)的原則是「三層拆解」:
- 第一層:專案(例如:ERP 系統導入)
- 第二層:階段(例如:需求分析、系統設定、資料遷移、測試、上線)
- 第三層:任務(例如:需求分析階段下的「訪談財務部」「訪談倉管部」「撰寫需求文件」)
拆到第三層時,每個任務的工時應該在 2-40 小時之間。如果一個任務超過 40 小時,代表它還可以再拆。

工時估算建議使用前面提到的三點估算簡化版:
預估工時 =(樂觀 + 最可能 × 4 + 悲觀)÷ 6
實務案例: 某軟體開發團隊將「前端開發」拆成 8 個子任務後,用三點估算重新計算,發現原本拍腦袋預估的 2 週實際需要 4 週。如果沒有這個拆解步驟,專案在第三週就會開始延誤,而且到那時候才發現已經來不及調整。
步驟 3|設定任務順序與依賴關係
任務之間有四種依賴類型,用白話解釋:
- FS(完成才開始):A 做完,B 才能開始。最常見,例如「設計稿完成 → 前端開發開始」
- SS(同時開始):A 開始後,B 也可以開始。例如「前端開發開始 → 後端 API 開發也開始」
- FF(同時完成):A 完成時,B 也要完成。例如「測試完成 → 測試報告也要完成」
- SF(開始才完成):B 開始後,A 才能結束。較少見,例如「新系統上線 → 舊系統才能關閉」
在 Excel 中,依賴關係只能用文字備註(例如在備註欄寫「需等任務 A 完成」),無法自動連動。這代表當任務 A 延遲時,你必須手動調整所有後續任務的日期——如果你的專案有 50 個以上的任務,這會變成一場噩夢。
步驟 4|製作時間表圖表
Excel 甘特圖製作方式(條件格式法):
- 在 A 欄列出所有任務名稱,B 欄填入開始日期,C 欄填入結束日期
- 從 D 欄開始,每一欄代表一天(或一週),在第一列填入日期
- 選取 D2 開始的資料範圍,套用條件格式:公式為
=AND(D$1>=$B2, D$1<=$C2) - 設定格式為填滿顏色(例如藍色),這樣每個任務的時間範圍就會自動顯示為橫條
Excel 版本的限制你必須知道:
- 無法自動處理依賴關係(任務 A 延遲,後續任務不會自動調整)
- 多人同時編輯容易產生版本衝突
- 沒有通知功能,任務到期不會提醒負責人
- 無法在手機上即時查看和更新
📥 免費範本下載: 不想從零開始?我們準備了可以直接套用的範本:
- Google 試算表甘特圖範本:點此開啟 Google Sheets 甘特圖範本——已內建條件格式和任務欄位,複製一份到自己的 Google 雲端硬碟即可使用,適合需要多人即時協作的團隊。
- Excel 範本替代方案:如果你偏好離線使用 Excel,可以參考 monday.com 提供的免費甘特圖 Excel 範本,下載後依照本文步驟調整欄位即可。
如果你的專案超過 20 個任務或團隊超過 5 人,建議直接使用專業工具。我們團隊從 Excel 轉到 monday.com 後,最明顯的改善是:PM 不再需要每週花 2 小時手動更新甘特圖——任務負責人自己更新狀態,甘特圖就會自動反映最新進度。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
步驟 5|分享並建立更新機制
時間表做完不是結束,而是開始。一份不更新的時間表,三週後就會變成廢紙。
建立更新節奏的實務做法:
- 每週五下午花 15 分鐘,讓每個任務負責人更新進度百分比
- 每兩週做一次「計畫 vs. 實際」的差異檢視
- 里程碑到達時,召開 30 分鐘的檢查點會議
向不同受眾呈現不同版本:
- 給高層主管:只看里程碑版——4-6 個關鍵節點 + 紅黃綠燈號
- 給執行團隊:看完整甘特圖——每個任務的細節、負責人、依賴關係
- 給外部利害關係人:看簡化版時間軸——主要階段 + 預計交付日期
這個「一份時間表、多種呈現」的做法,是很多資深 PM 的必備技能。在 monday.com 中,你可以用不同的「視圖」來實現——同一份資料,切換成甘特圖給團隊看、切換成時間軸視圖給主管看,不需要維護多份文件。
3 種情境的專案時間表範例
以下三個範例涵蓋台灣職場最常見的專案類型。每個範例都列出關鍵里程碑、常見延誤點和緩衝建議,你可以直接參考來建立自己的時間表。
情境 A|行銷活動上市(8-12 週)
| 週次 | 階段 | 關鍵任務 | 里程碑 |
|---|---|---|---|
| 第 1-2 週 | 策略規劃 | 目標設定、受眾分析、預算分配 | ✅ 策略定案 |
| 第 3-4 週 | 創意發想 | 主視覺設計、文案撰寫、KOL 洽談 | — |
| 第 5-6 週 | 素材製作 | 影片拍攝、平面設計、網頁開發 | ✅ 素材完成 |
| 第 7-8 週 | 審核與修改 | 內部審核、法務審查、客戶確認 | ✅ 素材定稿 |
| 第 9-10 週 | 媒體上線 | 廣告投放、社群發布、PR 發稿 | ✅ 正式上線 |
| 第 11-12 週 | 成效追蹤 | 數據分析、優化調整、結案報告 | — |
常見延誤點: 外部廠商(KOL、影片製作公司)的交件時間不可控,以及內部審核流程來回修改。建議在「素材製作」和「審核」階段各加 1 週緩衝。
如果你需要管理行銷團隊的時間分配,可以搭配優先順序矩陣來決定哪些任務該先處理。
情境 B|IT 系統導入(3-6 個月)
| 月份 | 階段 | 關鍵任務 | 里程碑 |
|---|---|---|---|
| 第 1 月 | 需求分析 | 部門訪談、流程盤點、需求文件 | ✅ 需求凍結 |
| 第 2 月 | 系統設定 | 環境建置、參數設定、客製開發 | ✅ 系統設定完成 |
| 第 3 月 | 資料遷移 | 資料清洗、格式轉換、匯入測試 | — |
| 第 4 月 | 整合測試 | UAT 測試、效能測試、修復缺陷 | ✅ 測試通過 |
| 第 5 月 | 教育訓練 | 使用者培訓、操作手冊、FAQ 建立 | — |
| 第 6 月 | 正式上線 | 平行運作、切換上線、穩定監控 | ✅ 正式上線 |
為什麼 IT 專案最需要關鍵路徑分析: 因為「資料遷移」和「整合測試」通常在關鍵路徑上——它們延遲一天,上線日就延後一天。而這兩個階段的不確定性最高(資料品質問題、意外的系統衝突),所以建議在測試階段加入 2-3 週緩衝。

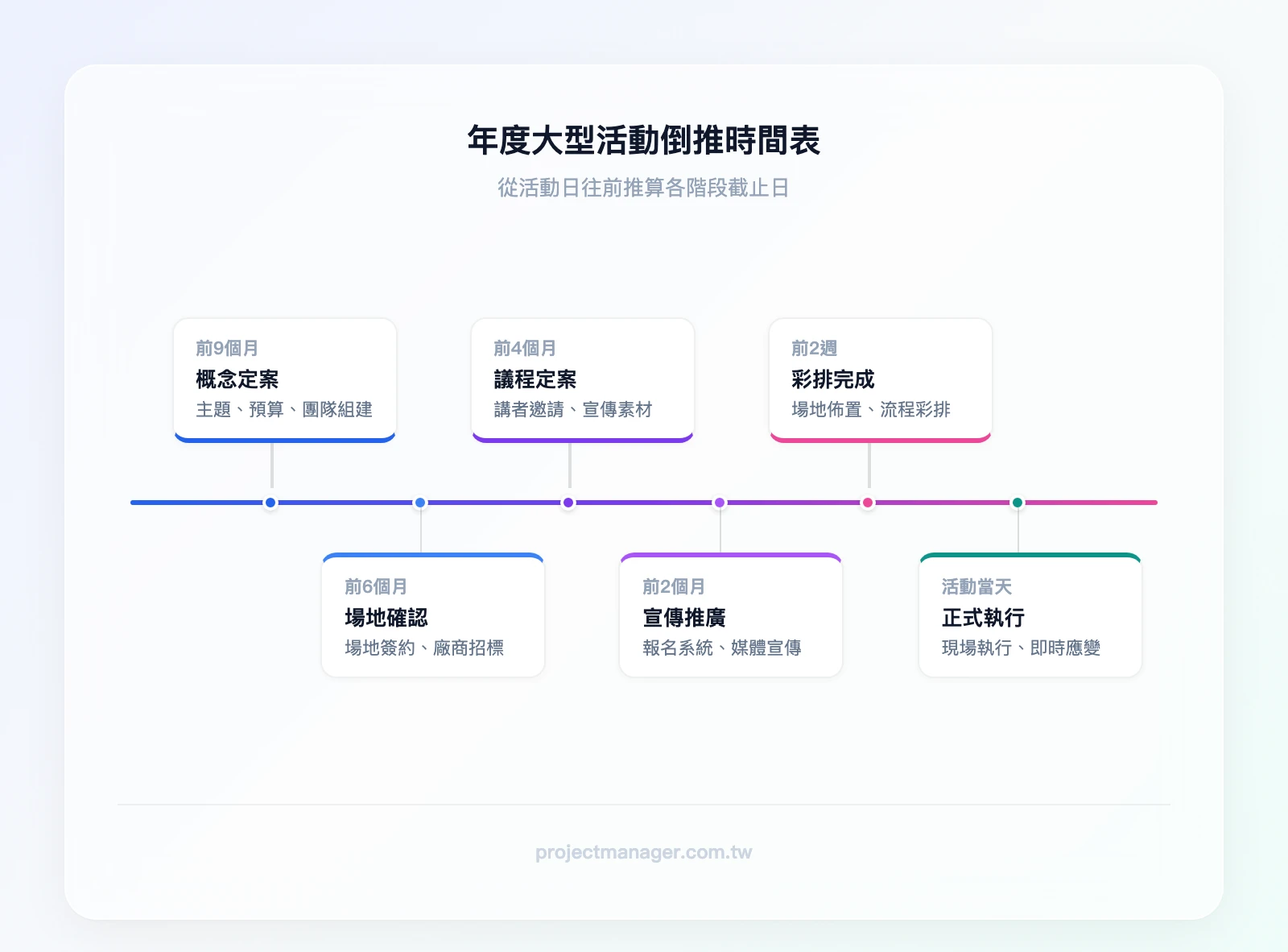

情境 C|年度大型活動規劃(6-9 個月)
這類專案最適合用「倒推法」建立時間表——從活動日往前推算每個階段的截止日。
| 倒推時間 | 階段 | 關鍵任務 | 里程碑 |
|---|---|---|---|
| 活動前 9 個月 | 概念規劃 | 主題定案、預算編列、團隊組建 | ✅ 概念定案 |
| 活動前 6 個月 | 場地與廠商 | 場地簽約、廠商招標、贊助洽談 | ✅ 場地確認 |
| 活動前 4 個月 | 內容製作 | 議程規劃、講者邀請、宣傳素材 | ✅ 議程定案 |
| 活動前 2 個月 | 宣傳推廣 | 報名系統、媒體宣傳、社群經營 | — |
| 活動前 2 週 | 最終準備 | 場地佈置、設備測試、流程彩排 | ✅ 彩排完成 |
| 活動當天 | 執行 | 現場執行、即時應變 | ✅ 活動完成 |
外部依賴的緩衝設定: 場地確認和廠商簽約是最大的外部依賴——這些不是你能控制的。建議場地至少提前 7 個月開始洽談(熱門場地更早),廠商簽約在活動前 5 個月完成,預留 1 個月的備案時間。

專案時間表工具比較:Excel、免費工具到專業平台
工具的選擇取決於你的團隊規模、預算和專案複雜度。以下分三個層級比較,幫你快速找到最適合的選項。
Excel / Google 試算表——零成本入門
適用情境: 5 人以下小團隊、單一專案、預算為零的情況。
Excel 的優勢是「人人都會用」,不需要額外學習新工具。用前面教的條件格式法,10 分鐘就能做出基本甘特圖。Google 試算表則多了即時協作功能,多人可以同時編輯。
但你必須接受這些限制:
- 依賴關係只能用備註標記,無法自動連動
- 沒有任務到期提醒功能
- 版本控制困難(「最終版_v3_真的最終版.xlsx」的噩夢)
- 無法在手機上方便地更新進度
如果你想提升 Excel 技能來製作更專業的時間表,Coursera 的 Excel 課程是不錯的起點。
免費 / 低價工具(NT$0-NT$500/人/月)
Notion 時間軸視圖: 適合知識型工作和內容團隊。Notion 的時間軸視圖可以將資料庫中的任務以甘特圖形式呈現,而且同一份資料還能切換成看板、表格、日曆等不同視圖。免費版最多 10 人協作。
ClickUp 免費版: 功能最完整的免費選項。ClickUp 的免費版就支援甘特圖、任務依賴、里程碑標記,甚至有 AI 功能可以協助估算工時。適合技術導向的團隊,但學習曲線比較陡。
Trello(看板式管理): 適合跑敏捷的小團隊。Trello 的看板介面極度直覺,拖拉卡片就能管理任務狀態,在台灣的新創和軟體團隊中使用率很高。免費版支援無限看板,但甘特圖需要搭配 Power-Up 外掛。如果你的專案以 Sprint 為單位、任務時間較短且變動頻繁,Trello 會比甘特圖工具更順手。
ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
專業專案管理平台(NT$500-NT$1,500/人/月)
monday.com: 我們團隊的首選。最大優勢是視覺化設計直覺——非技術背景的 PM 也能在 30 分鐘內上手。甘特圖支援拖拉調整、自動依賴連動、里程碑標記。我們特別喜歡它的自動化功能:設定一條規則「任務延遲超過 2 天自動通知負責人和 PM」,這個設定在我們團隊 6 個月內觸發了 23 次,每次都讓問題在擴大前被處理——以前要到週會才發現。免費方案不需要信用卡,最多 2 人使用。
Asana: monday.com 的主要競品,強項在於任務管理的細緻度和規則自動化。Asana 的「時間軸」視圖提供類似甘特圖的功能,免費版最多 10 人、15 個專案。適合已經習慣 Asana 生態系的團隊,但甘特圖(時間軸)功能需要付費方案才能使用。
MS Project: 適合大型企業、需要資源平衡和成本追蹤功能的 PMO。功能最完整,但學習曲線也最陡,價格最高。
AI 自動生成時間表:現在能做到什麼?
monday.com 和 ClickUp 都已經導入 AI 功能。實際測試後,AI 目前能做到的是:
- 根據專案描述自動建議任務清單和預估工時
- 自動識別可能的任務依賴關係
- 根據歷史資料預測哪些任務可能延誤
但 AI 還無法取代 PM 的判斷——它不知道你的團隊成員誰比較資深、哪個廠商經常延遲交件、老闆對哪個環節特別在意。把 AI 當成「初稿產生器」,再由 PM 根據實際情況調整,是目前最務實的用法。
以下是工具的完整比較:
| 工具 | 月費(每人) | 甘特圖 | 依賴關係 | 協作人數 | 適合規模 | 預算追蹤 | 學習曲線 | 免費試用 |
|---|---|---|---|---|---|---|---|---|
| Excel | NT$0 | 手動製作 | ❌ 手動備註 | 有限 | 1-5 人 | ❌ | 低 | — |
| Google 試算表 | NT$0 | 手動製作 | ❌ 手動備註 | 即時協作 | 1-5 人 | ❌ | 低 | — |
| Trello | NT$0-NT$150 | ⚠️ 需外掛 | ⚠️ 需外掛 | 無限(免費) | 3-10 人 | ❌ | 低 | — |
| Notion | NT$0-NT$250 | ✅ 時間軸 | ⚠️ 基本 | 10 人(免費) | 3-15 人 | ⚠️ 需自建 | 中 | 免費試用 → |
| ClickUp | NT$0-NT$380 | ✅ 完整 | ✅ 自動 | 無限(免費) | 5-50 人 | ✅ | 中高 | 免費試用 → |
| Asana | NT$0-NT$400 | ✅ 時間軸(付費) | ✅ 自動(付費) | 10 人(免費) | 5-50 人 | ⚠️ 付費版 | 中 | — |
| monday.com | NT$0-NT$500 | ✅ 完整 | ✅ 自動 | 2 人(免費) | 5-200 人 | ✅ | 低 | 免費試用 → |
| MS Project | NT$900+ | ✅ 完整 | ✅ 自動 | 依授權 | 50+ 人 | ✅ | 高 | — |
| 免費試用 monday.com → | 免費試用 ClickUp → | — | — | — | — | — | — | 免費試用 → |
你是哪種團隊?快速選擇指南:
- 5 人以下、剛開始接觸專案管理 → 先用 Notion 免費版或 Excel
- 3-5 人敏捷小團隊、偏好看板管理 → Trello 免費版
- 5-15 人跨部門協作 → monday.com(我們的首選,介面最直覺)
- 技術團隊跑 Scrum → ClickUp(功能最完整的免費選項)
- 15 人以上的大型專案、需要資源平衡 → monday.com 企業方案或 MS Project

讓時間表真正發揮作用的 4 個執行原則
做出時間表只是起點,讓它持續發揮作用才是真正的挑戰。以下四個原則來自我們團隊的實戰經驗。
原則 1:時間表是溝通工具,不是控制工具
很多 PM 把時間表當成「監控團隊有沒有偷懶」的工具,結果團隊成員把更新進度當成額外負擔,敷衍了事。
正確的心態是:時間表是幫助團隊「看見全貌」的溝通工具。當每個人都能看到自己的任務如何影響其他人,協作意願會自然提高。建立時間表時,邀請團隊成員一起參與任務拆解和工時估算,而不是 PM 單方面指派——被參與的人會「認同」時間表,而不是「被迫接受」。
這跟領導力的核心原則一致:讓團隊成員有參與感,執行力才會跟上。
原則 2:建立固定的更新節奏
每週五 15 分鐘更新制度的實作方式:
- 每週五下午 4:00,每個任務負責人花 5 分鐘更新自己的任務進度
- PM 花 10 分鐘檢視整體進度,標記紅黃綠燈號
- 如果有紅燈(嚴重延誤),在下週一早會優先討論
實務案例: 某製造業 PM 每週一早會用 5 分鐘更新里程碑狀態,用紅黃綠三色標示。這個簡單的機制讓 30 人的跨部門團隊保持同步,而且問題平均提前 1.5 週被發現——比以前月會才檢討的做法快了 3 倍。
(推薦試試 monday.com 的免費方案,它的儀表板功能可以自動彙整所有任務狀態,PM 不需要手動整理就能看到全貌。)
原則 3:區分「計畫基準線」與「實際進度」
很多團隊犯的錯誤是:時間表延誤後,直接修改原始計畫,假裝延誤沒發生過。
正確做法是保留「計畫基準線」(Baseline)——也就是最初核准的時間表版本,然後在旁邊記錄「實際進度」。這樣你才能在專案結束後回顧:哪些估算是準確的?哪些階段總是延誤?下次該怎麼調整?
這個「計畫 vs. 實際」的對比,是持續改善估算能力的關鍵。如果你對提升工作效率有興趣,也可以參考心流狀態的概念,幫助團隊在執行階段進入高效狀態。
原則 4:提前識別關鍵路徑上的風險
關鍵路徑上的任務沒有緩衝空間——任何一個延誤都會直接影響整體完工日。所以你需要:
- 在時間表建立時就標示出關鍵路徑
- 為關鍵路徑上的每個任務指定「風險負責人」
- 每週檢查關鍵路徑上的任務是否如期進行
- 準備 Plan B:如果關鍵任務延誤,可以增加資源(加人)還是調整範疇(砍功能)?
跨時區團隊的時間表管理
如果你的團隊分布在不同時區(例如台灣總部 + 越南工廠 + 美國客戶),時間表管理需要額外注意:
- 截止日期標示時區:「12/15 完成」要明確是台灣時間還是美國時間
- 設定重疊工作時段:找出各時區都在線的 2-3 小時,作為同步溝通的窗口
- 非同步更新機制:用工具的留言功能取代即時會議,讓不同時區的人可以在自己的工作時間回覆

向利害關係人報告的時間表格式
這是很多 PM 的痛點:你花了大量時間做出一份詳細的甘特圖,結果主管看了 3 秒就說「太複雜了,直接告訴我什麼時候能完成」。
問題不在你的時間表不好,而在你用錯了格式。不同的受眾需要不同層級的資訊:
給 C-level 主管(1 頁以內):
- 只放里程碑(4-6 個關鍵節點)
- 用紅黃綠燈號標示狀態
- 標示「目前進度」和「預計完成日」
- 如果有延誤,直接寫影響和對策
給部門主管(2-3 頁):
- 里程碑 + 主要任務群組
- 標示跨部門依賴點(「行銷部需要在 X 日前提供素材」)
- 資源需求摘要
給執行團隊(完整版):
- 所有任務的甘特圖
- 每個任務的負責人、截止日、依賴關係
- 每日/每週更新的實際進度
在 monday.com 中,你可以用「篩選器」快速切換這三種視角——同一份資料,篩選出里程碑就是主管版,顯示全部就是團隊版。不需要維護三份不同的文件。
如果你經常需要製作專案報告,ClickUp 的專案報告範本也提供了不錯的起點。

結論
回顧這篇文章的重點:
- 先里程碑、後甘特圖——規劃順序決定了時間表的品質,別急著畫細節
- 7 個要素缺一不可——特別是「任務依賴關係」和「緩衝時間」,這兩項最常被遺漏
- 5 步驟建立流程——定義目標 → 拆解任務 → 設定依賴 → 製作圖表 → 建立更新機制
- 工具選擇看團隊規模——5 人以下用 Excel 或 Notion,5 人以上建議用 monday.com 或 ClickUp
- 時間表是溝通工具——建立固定更新節奏,區分計畫基準線與實際進度
想把這篇文章的方法論付諸實踐?第一步:在 monday.com 用「專案時程範本」建立新看板,填入你的專案目標和里程碑,10 分鐘就能建好你的第一份專案時間表。免費方案不需要信用卡,直接開始。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
專案時間表常見問題
專案時間表和甘特圖一樣嗎?
不一樣。專案時間表是一個「概念」——把任務和里程碑按時間排列的規劃方式。甘特圖是時間表的一種「呈現格式」,用橫條圖顯示任務的起迄時間。其他格式還包括里程碑圖、看板、PERT 圖等。選擇哪種格式取決於你的專案類型和受眾。
Excel 做的時間表夠用嗎?什麼時候該換工具?
如果你的團隊 5 人以下、專案任務不超過 20 個、不需要多人即時協作,Excel 完全夠用。但當你發現自己每週花超過 1 小時手動更新甘特圖、或是因為版本混亂導致團隊看到不同版本的時間表時,就是該換工具的時候了。
專案時間表要多久更新一次?
建議每週更新一次。最佳實務是每週五下午讓任務負責人花 5 分鐘更新進度,PM 再花 10 分鐘檢視整體狀態。如果專案進入關鍵階段(例如上線前兩週),可以改為每日更新。
時間表延誤了怎麼辦?有哪些調整策略?
四種常見策略:(1)趕工——增加資源(加人加班)來壓縮關鍵路徑上的任務時間;(2)快速跟進——把原本依序執行的任務改為平行執行(風險較高);(3)調整範疇——與利害關係人協商,砍掉非核心功能或延後部分交付;(4)重新排序——重新評估任務優先順序,確保最重要的交付物不受影響。
小團隊(3-5 人)需要正式的時間表嗎?
需要,但不需要很複雜。3-5 人的團隊用一張簡單的里程碑圖 + 任務清單就夠了。重點不在格式多精美,而在於團隊對「誰在什麼時候要完成什麼」有共識。即使是 3 人團隊,沒有時間表也很容易出現「我以為你在做」「我以為還不急」的溝通斷層。
