PDCA 是最實用的持續改善框架,透過 Plan(計畫)、Do(執行)、Check(查核)、Act(行動)四個階段循環運作,幫助團隊系統性地解決問題。這篇文章提供通用辦公室範例、四大產業實戰演練、報告撰寫格式,以及可直接複製使用的免費表單模板,讓你讀完就能直接套用。
目錄
Toggle什麼是 PDCA?核心概念與四階段拆解
PDCA 又稱「戴明環」(Deming Cycle),由品質管理大師戴明(W. Edwards Deming)推廣,最初用於製造業品質管控,現在已廣泛應用於各產業的流程改善。
它的核心邏輯很簡單:不要試圖一次做到完美,而是透過反覆循環,每一輪都比上一輪更好。
四個階段各有明確任務:
- Plan(計畫):定義問題、分析根因、設定可量化的目標、擬定行動計畫
- Do(執行):小規模試行計畫,記錄執行過程中的數據與觀察
- Check(查核):比對實際結果與計畫目標的差異,分析原因——不只看數字,更要看過程
- Act(行動):有效的做法標準化為 SOP,無效的部分帶入下一輪循環重新改善

常見的誤解是把 Check 當成「看一下數字有沒有達標」就結束,但 Check 的重點在於分析為什麼達標或沒達標。另一個誤解是把 Act 等同於「重新開始」——Act 的第一步其實是「把有效的做法固定下來」,只有無效的部分才需要重啟循環。
PDCA 與其他框架有什麼不同?
如果你在考慮該用哪個框架,這張表可以幫你快速判斷:
| 框架 | 適用情境 | 核心差異 |
|---|---|---|
| PDCA | 持續改善、流程優化、品質管控 | 強調循環迭代,每輪改善一點 |
| PDSA | 醫療、學術研究場景 | 將 Check 改為 Study,更強調學習與假設驗證 |
| OKR | 目標設定與追蹤 | 聚焦「要達成什麼」,不處理「怎麼改善流程」 |
| DMAIC | 六標準差品質改善 | 比 PDCA 更嚴謹的統計分析,適合大規模製造 |
判斷標準:如果你的問題是「現有流程不夠好,想持續改善」,用 PDCA;如果是「需要從零設定團隊目標」,先用 SMART 原則 或 OKR 定好方向,再用 PDCA 來執行改善。
PDCA 四階段詳解:每個步驟該做什麼、產出什麼
很多人知道 PDCA 的概念,但卡在「每個階段到底要做哪些事」。以下是我們團隊實際操作時使用的檢核清單,每個階段都附上一個自我檢核問句,幫你確認有沒有遺漏關鍵步驟。
Plan(計畫):問題定義到行動方案
Plan 是整個循環最重要的階段,花的時間通常佔整個循環的 30-40%。
操作流程:問題定義 → 根因分析 → 目標設定 → 行動計畫

根因分析推薦兩個工具:5 Why 分析法(連問五次「為什麼」直到找到根本原因)和魚骨圖(從人、機、料、法、環五個面向展開)。如果你需要畫流程圖來視覺化問題流程,可以搭配白板工具來操作。
自我檢核問句:「我們要解決的問題是否已經量化?能不能用一個數字描述現狀?」
Do(執行):小規模試行是關鍵
Do 階段最常犯的錯誤是「直接全面推行」。正確做法是選一個小範圍先試——一個部門、一個門市、一條產線——驗證計畫可行後再擴大。
執行期間要記錄三件事: 1. 實際執行了哪些行動(與計畫的差異) 2. 過程中遇到的障礙與臨時調整 3. 可量化的過程數據(不是只等最後結果)
自我檢核問句:「我們是在一個可控範圍內試行,還是已經全面推行了?」
Check(查核):差異分析比數字更重要
Check 不是「看結果有沒有達標」就結束。你需要做的是:
- 比對計畫目標 vs. 實際結果的差距
- 分析差距的原因(是計畫本身有問題?還是執行偏差?)
- 記錄意外發現(有時候會發現計畫外的改善機會)
KPI 的選定要在 Plan 階段就決定好,Check 階段只是收割數據。如果到了 Check 才在想「要看什麼指標」,代表 Plan 做得不夠紮實。
自我檢核問句:「我們能不能說出『為什麼結果是這樣』,而不只是『結果是什麼』?」
Act(行動):標準化優先,循環其次
Act 階段的判斷邏輯:
- 達標或接近達標 → 把有效做法寫成 SOP,標準化後推廣到其他部門
- 明顯未達標 → 分析失敗原因,帶入下一輪 Plan 重新設計
- 部分達標 → 標準化有效的部分,未達標的部分進入下一循環

自我檢核問句:「有效的做法是否已經寫成文件,讓其他人也能照做?」
以下是四階段的完整檢核清單:
| 階段 | 檢核項目 | 產出文件 |
|---|---|---|
| Plan | ☐ 問題已量化 ☐ 根因分析完成 ☐ SMART 目標設定 ☐ 行動計畫含負責人與時程 | 問題定義書、行動計畫表 |
| Do | ☐ 選定試行範圍 ☐ 執行記錄持續更新 ☐ 過程數據收集中 | 執行記錄表、過程數據 |
| Check | ☐ 目標 vs. 實際比對完成 ☐ 差異原因已分析 ☐ 意外發現已記錄 | 查核報告、差異分析 |
| Act | ☐ 有效做法已標準化 ☐ SOP 已撰寫 ☐ 下一循環主題已確認 | SOP 文件、下一循環計畫 |
通用 PDCA 範例:辦公室流程改善實戰演練
概念講完了,我們用一個真實情境走一遍完整的 PDCA 循環。這個範例是根據我們協助客戶導入流程改善的經驗改編。
情境:某 20 人行銷團隊,每月需產出 4 份行銷成效報告給客戶。目前從數據收集到報告完成平均需要 3 個工作天,主管希望縮短至 1.5 天。
Plan:問題定義與根因分析
問題描述:行銷報告產出時間平均 3 個工作天,超出客戶期望的 2 天交付時程,導致客戶滿意度下降。
5 Why 根因分析: 1. 為什麼報告要 3 天?→ 數據收集就花了 1.5 天 2. 為什麼數據收集要 1.5 天?→ 需要從 5 個不同平台手動匯出 3. 為什麼要手動匯出?→ 沒有整合式的數據儀表板 4. 為什麼沒有儀表板?→ 之前沒有人提出需求 5. 為什麼沒人提出?→ 團隊習慣了手動流程,沒意識到可以自動化
SMART 目標:在 4 週內,將行銷報告產出時間從平均 3 個工作天縮短至 1.5 個工作天。
行動計畫:
- 建立整合式數據儀表板(負責人:數據分析師小陳,第 1 週完成)
- 製作報告模板,統一格式(負責人:資深行銷 Amy,第 1 週完成)
- 試行新流程 2 週(全組參與,第 2-3 週)
- 第 4 週進行 Check 與 Act
Do:兩週試行記錄
試行範圍:先由 A 組(10 人)使用新流程產出 2 份報告。
執行記錄摘要:
- 第 1 份報告:數據收集從 1.5 天降至 0.5 天(儀表板有效),但報告撰寫仍花 1.5 天(模板需要微調)
- 第 2 份報告:模板微調後,撰寫時間降至 1 天,總時間 1.5 天
- 意外發現:儀表板讓團隊能即時看到數據異常,提前處理了一個廣告投放問題
Check:差異分析
| 指標 | 計畫目標 | 實際結果 | 差異 |
|---|---|---|---|
| 報告產出時間 | 1.5 天 | 1.8 天(平均) | +0.3 天 |
| 數據收集時間 | 0.5 天 | 0.5 天 | 達標 |
| 報告撰寫時間 | 1.0 天 | 1.3 天 | +0.3 天 |
差異分析:數據收集環節完全達標,瓶頸在報告撰寫——主要原因是每位行銷人員的「分析解讀」寫法不一致,主管需要來回修改。
Act:標準化與下一循環
標準化:
- 數據儀表板正式上線,全組使用
- 報告模板定版,加入「分析解讀」的撰寫指引(含範例句型)
- 新流程寫成 SOP 文件供 B 組參考
下一循環主題:聚焦「分析解讀」撰寫效率,目標從 1.3 天降至 1.0 天。

為什麼這個範例沒有達到 100% 目標,但仍算成功? 因為 PDCA 的價值不在於一次到位,而在於每一輪都有明確的改善。這一輪把 3 天縮短到 1.8 天(改善 40%),並且精確定位了下一輪要改善的瓶頸。這就是 PDCA 循環的精髓——持續進步,而非追求完美。
各產業 PDCA 範例:護理、醫院、餐飲、製造
不同產業的 PDCA 應用重點不同。以下四個範例各聚焦一個階段的操作細節,讓你能對照自己的產業快速套用。
護理 PDCA 範例:降低加護病房跌倒事件率
情境:某區域醫院加護病房,過去半年跌倒事件共 12 起(月均 2 起),院方目標降低 50%。
Plan:
- 基線數據:月均跌倒率 2 起/月,其中 75% 發生在夜班、80% 為 65 歲以上患者
- 根因分析:護理評估頻率不足(夜班每 4 小時評估一次)、床邊扶手使用率僅 60%、高風險患者標示不明顯
- 目標:3 個月內將月均跌倒率從 2 起降至 1 起以下
- 行動:夜班評估頻率改為每 2 小時、高風險患者床頭貼黃色警示標籤、床邊扶手使用納入交班檢核
Do:先在 A 病房(20 床)試行 1 個月。護理師反映評估頻率增加導致工作量上升,但交班檢核表讓流程更順暢。
Check:試行月跌倒事件 0 起(對照組 B 病房 2 起)。護理師工作量增加約 15 分鐘/班,但因交班效率提升,實際淨增加僅 5 分鐘。
Act:新流程標準化並推廣至全院加護病房。下一循環聚焦一般病房的跌倒預防。
醫院行政 PDCA 範例:縮短門診等候時間
情境:某醫院門診從掛號到看診平均等候 45 分鐘,患者投訴率持續上升。
Plan:目標在 2 個月內將等候時間縮短至 30 分鐘以內。根因分析發現瓶頸在報到流程(手動核對健保卡)與診間叫號系統延遲。
Do:在內科門診試行自助報到機+即時叫號系統,為期 3 週。
Check(本範例重點):數據收集方式是關鍵——團隊在每個環節設置時間戳記:掛號完成時間、報到完成時間、實際進入診間時間。這讓團隊能精確看到哪個環節改善了、哪個沒有。
| 環節 | 改善前 | 改善後 | 變化 |
|---|---|---|---|
| 掛號→報到 | 15 分鐘 | 5 分鐘 | -10 分鐘 |
| 報到→叫號 | 20 分鐘 | 18 分鐘 | -2 分鐘 |
| 叫號→進診間 | 10 分鐘 | 8 分鐘 | -2 分鐘 |
| 總等候時間 | 45 分鐘 | 31 分鐘 | -14 分鐘 |
Act:自助報到機效果顯著,全院推廣。「報到→叫號」環節改善有限,列為下一循環重點。
餐飲業 PDCA 範例:降低出餐錯誤率
情境:某連鎖餐廳 8 家門市,出餐錯誤率平均 8%(每 100 份餐點有 8 份出錯),目標降至 2%。
Plan:根因分析顯示主因是手寫點餐單字跡潦草(佔錯誤的 60%)與備餐動線交叉(佔 25%)。行動計畫:導入電子點餐系統+重新規劃備餐動線。
Do(本範例重點):只選 1 家門市先試行,而非 8 家同時導入。選擇的是客流量中等的 C 門市,試行 2 週。第一週電子點餐系統出現當機 2 次,團隊立即建立手動備援流程。如果一開始就全面推行,這 2 次當機會影響 8 家門市。
Check:C 門市出餐錯誤率從 8% 降至 2.5%。電子點餐解決了字跡問題,但備餐動線調整需要更多時間讓員工適應。
Act:電子點餐系統確認穩定後,分批推廣至其他 7 家門市(每週 2 家)。備餐動線調整列為下一循環主題。
製造業品管 PDCA 範例:降低不良品率
情境:某電子零件工廠,A 產線不良品率 5.2%,超出公司標準 3%。
Plan(本範例重點):使用魚骨圖進行根因分析:
- 人:新進員工操作不熟練(佔不良品 35%)
- 機:模具磨損未及時更換(佔 25%)
- 料:原料批次品質波動(佔 20%)
- 法:檢驗頻率不足(佔 15%)
- 環:溫濕度控制偏差(佔 5%)
針對前三大根因制定行動計畫:新人操作認證制度、模具壽命追蹤表、原料進貨檢驗加嚴。
Do:A 產線試行 1 個月。
Check:使用 SPC(統計製程管制)管制圖追蹤不良品率變化。第 1-2 週不良品率波動在 3.5-4.5%,第 3-4 週穩定在 2.8-3.2%,已進入管制範圍內。
Act:三項措施標準化,推廣至 B、C 產線。

PDCA 報告怎麼寫?讓主管一看就懂的報告結構
很多人做了 PDCA 卻不知道怎麼寫報告。我們見過最常見的錯誤是:報告只寫「我們做了什麼」,卻沒寫「結果跟計畫差多少、為什麼」。這讓主管無法判斷改善是否有效。
PDCA 報告的標準結構
一份完整的 PDCA 報告應包含以下區塊:
- 封面資訊:專案名稱、循環編號(第幾輪)、負責人、日期區間
- 問題背景:用 2-3 句話說明問題現狀與影響(含量化數據)
- 四階段摘要:每個階段用 3-5 個 bullet points 摘要重點
- 關鍵數據比較:計畫目標 vs. 實際結果的表格
- 差異分析與學習:為什麼達標或未達標?學到了什麼?
- 下一循環計畫:下一輪要改善什麼?預計時程?

一頁式報告 vs. 完整版報告
- 一頁式報告:適合週會、站立會議、快速更新。把四階段各用 2-3 句話摘要,加一張數據比較表就夠了
- 完整版報告:適合季度檢討、跨部門報告、品質稽核。需要完整的根因分析、執行記錄、數據圖表
如果你需要做 PPT 版的 PDCA 報告,建議用 4 頁結構:第 1 頁封面+問題背景、第 2 頁 Plan+Do 摘要、第 3 頁 Check 數據圖表、第 4 頁 Act+下一循環。每頁不超過 5 個 bullet points,搭配一張圖表。需要簡報模板的話,可以參考 Envato 的簡報模板,裡面有現成的四階段版面可以直接套用。
報告常見錯誤 vs. 正確寫法
| 常見錯誤 | 正確寫法 |
|---|---|
| 「我們導入了電子點餐系統」(只寫做了什麼) | 「導入電子點餐系統後,出餐錯誤率從 8% 降至 2.5%,與目標 2% 仍有 0.5% 差距,主因是備餐動線尚未完全調整」 |
| 「改善效果良好」(沒有數據) | 「報告產出時間從 3 天縮短至 1.8 天,改善幅度 40%,達成率 80%」 |
| 「下次會繼續努力」(沒有具體計畫) | 「下一循環聚焦報告撰寫效率,目標從 1.3 天降至 1.0 天,預計 2 週完成」 |
| 「Check:已完成查核」(空洞) | 「Check:實際結果 vs. 目標差異 +0.3 天,根因為分析解讀寫法不一致,建議加入撰寫指引」 |
寫 PDCA 報告時,如果你的團隊已經在用企劃書的格式管理專案,可以把 PDCA 報告作為企劃書的附件,讓改善歷程與專案文件串聯在一起。
PDCA 表單與工具推薦:免費模板+數位工具比較
PDCA 表單該有哪些欄位?
不管你用 Excel、Google Sheets 還是數位工具,一份 PDCA 表單至少要包含以下欄位:
| 階段 | 必填欄位 | 說明 |
|---|---|---|
| Plan | 問題描述、現狀數據、根因分析、SMART 目標、行動項目、負責人、預計完成日 | 行動項目建議不超過 5 項,聚焦最關鍵的根因 |
| Do | 試行範圍、執行記錄、過程數據、遇到的障礙、臨時調整事項 | 每週至少更新一次執行記錄 |
| Check | 計畫目標、實際結果、差異值、差異原因分析、意外發現 | 用表格呈現數據比較,避免純文字描述 |
| Act | 標準化項目、SOP 編號、下一循環主題、下一循環預計時程 | 明確區分「要標準化的」和「要繼續改善的」 |
免費 PDCA 表單模板:直接複製到 Google Sheets 使用
以下是完整的 PDCA 表單欄位結構,你可以直接在 Google Sheets 中建立一個新試算表,將這些欄位複製貼上,就能立即開始使用。
建立方式:開啟 Google Sheets → 建立四個工作表分頁,分別命名為 Plan、Do、Check、Act → 將對應欄位貼入每個分頁的第一列作為標題列。
Plan 分頁欄位:
| 專案名稱 | 循環編號 | 負責人 | 日期區間 | 問題描述 | 現狀數據 | 根因分析方法 | 根因1 | 根因2 | 根因3 | SMART目標 | 行動項目1 | 負責人1 | 預計完成日1 | 行動項目2 | 負責人2 | 預計完成日2 | 行動項目3 | 負責人3 | 預計完成日3 |
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| (範例)行銷報告流程改善 | 第1輪 | 小陳 | 2024/1/1-1/28 | 報告產出時間過長 | 平均3個工作天 | 5 Why | 數據收集手動匯出 | 無整合儀表板 | 團隊未意識到可自動化 | 4週內從3天縮短至1.5天 | 建立數據儀表板 | 小陳 | 1/7 | 製作報告模板 | Amy | 1/7 | 試行新流程 | 全組 | 1/21 |
Do 分頁欄位:
| 試行範圍 | 試行期間 | 週次 | 執行項目 | 實際執行狀況 | 與計畫差異 | 遇到的障礙 | 臨時調整 | 過程數據1 | 過程數據2 | 意外發現 |
|---|---|---|---|---|---|---|---|---|---|---|
| (範例)A組10人 | 1/8-1/21 | 第1週 | 使用儀表板產出報告 | 數據收集降至0.5天 | 撰寫時間仍偏長 | 模板格式需微調 | 第2份報告前調整模板 | 數據收集0.5天 | 報告撰寫1.5天 | 儀表板可即時偵測異常 |
Check 分頁欄位:
| 指標名稱 | 計畫目標 | 實際結果 | 差異值 | 達標狀態 | 差異原因分析 | 意外發現 | 建議改善方向 |
|---|---|---|---|---|---|---|---|
| (範例)報告產出時間 | 1.5天 | 1.8天 | +0.3天 | 部分達標 | 分析解讀寫法不一致,主管需來回修改 | 儀表板提前發現廣告投放問題 | 加入撰寫指引與範例句型 |
Act 分頁欄位:
| 判斷結果 | 標準化項目 | SOP文件編號 | 推廣範圍 | 推廣時程 | 下一循環主題 | 下一循環目標 | 下一循環預計時程 |
|---|---|---|---|---|---|---|---|
| (範例)部分達標 | 數據儀表板+報告模板 | SOP-MKT-001 | B組 | 1/29起 | 分析解讀撰寫效率 | 從1.3天降至1.0天 | 2週 |
使用提示:每個分頁的第一列是標題列,第二列開始填入範例資料(如上方灰色列),第三列起填入你自己的實際資料。你也可以刪除範例列,直接從第二列開始填寫。

數位工具比較:依團隊規模選擇
如果你的團隊只有 2-3 人,用 Google Sheets 搭配上面的模板就夠了。但當團隊超過 5 人,你會需要任務指派、進度追蹤、自動提醒等功能,這時候數位工具的價值就出來了。
我們團隊實際測試過幾款工具,以下是依團隊規模的推薦:
| 工具 | 適合規模 | PDCA 相關功能 | 免費方案 | 付費起價(NT$/月/人) |
|---|---|---|---|---|
| monday.com | 5-50 人 | 看板追蹤四階段、自動化提醒、儀表板數據視覺化、甘特圖時程管理 | 2 人免費 | 約 NT$288 |
| ClickUp | 5-30 人(技術團隊) | 自訂工作流程、文件協作、目標追蹤、白板腦力激盪 | 有免費方案 | 約 NT$224 |
| Notion | 1-10 人 | 資料庫模板、Wiki 知識庫、彈性頁面設計 | 個人免費 | 約 NT$256 |
輕量替代方案:如果你的團隊已經在用 Trello 或 Asana,不需要為了 PDCA 特別換工具。在 Trello 建立四個 List(Plan / Do / Check / Act),或在 Asana 用 Section 分隔四階段,搭配自訂欄位記錄目標與實際結果,就能實現基本的 PDCA 追蹤。這兩款工具的免費方案對小團隊來說已經夠用。
我們的實際使用經驗:我們團隊用 monday.com 管理 PDCA 循環,最有感的功能是自動化——我們設了一條規則:「當任務狀態從 Do 改為 Check 時,自動通知負責人填寫差異分析欄位」。這個小設定讓 Check 階段的完成率從 60% 提升到 95%,因為以前大家常常「做完就忘了回頭檢核」。免費方案不需要信用卡,2 人以下可以直接開始用。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
如果你是技術導向團隊,習慣用 Markdown 寫文件,ClickUp 的文件功能可以讓你在同一個平台完成 PDCA 記錄和任務管理,不用在多個工具之間切換。
ClickUp|一個平台取代任務管理、文件、白板 5+ 工具
- ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
- 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
- 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
- 💰 免費版功能超豐富——個人和小團隊完全夠用
✓ 免費版不限任務數 · ✓ 500 萬+ 團隊在用 · ✓ 不需信用卡
選擇建議:
- 團隊 < 5 人、剛開始接觸 PDCA → 先用 Google Sheets 或 Notion 免費版
- 5-20 人跨部門協作、需要自動化提醒 → monday.com
- 技術團隊、需要高度自訂 → ClickUp
- 已經在用 Trello / Asana → 不用換,用現有工具搭配四階段分區即可
PDCA 常見失敗原因與避坑指南
我們協助過不少團隊導入 PDCA,發現失敗的原因幾乎都集中在這五個問題上。每個問題都附上一句話解法,讓你快速避坑。
| 排名 | 失敗原因 | 一句話解法 |
|---|---|---|
| 1 | Plan 目標不夠具體(「提升效率」不是目標) | 用 SMART 原則檢核:能不能用一個數字描述目標? |
| 2 | Do 跳過試行,直接全面推行 | 先選一個部門或門市試行 2-4 週 |
| 3 | Check 只看結果數字,不看過程數據 | 設定 2-3 個過程指標(leading indicators),不只看結果指標 |
| 4 | Act 沒有標準化就進入下一循環 | 先把有效做法寫成 SOP,確認其他人能照做,再開始下一輪 |
| 5 | 循環週期設太長(超過 2 個月) | 建議 2-4 週為一個循環,快速迭代比完美計畫更重要 |

真實案例:我們曾看過一家連鎖餐飲業者,在總部決定導入新的備餐流程後,直接在 8 家門市同時推行。結果第一週就出現嚴重問題——新流程需要的設備在 3 家門市還沒到位,員工訓練也不夠充分,出餐速度反而比改善前更慢。最後不得不全面回退舊流程,浪費了 2 個月的準備時間。如果當初只選 1 家門市先試行,這些問題在第一週就能被發現並修正。
這個案例的教訓很簡單:Do 階段的「小規模試行」不是可選項,是必要步驟。 跳過它省下的時間,最後都會加倍奉還。
PDCA 循環的進階應用:多層循環與跨部門協作
當你熟悉了單一 PDCA 循環後,下一步是學會「嵌套循環」和「跨部門協作」,這是主管領導力的重要展現。

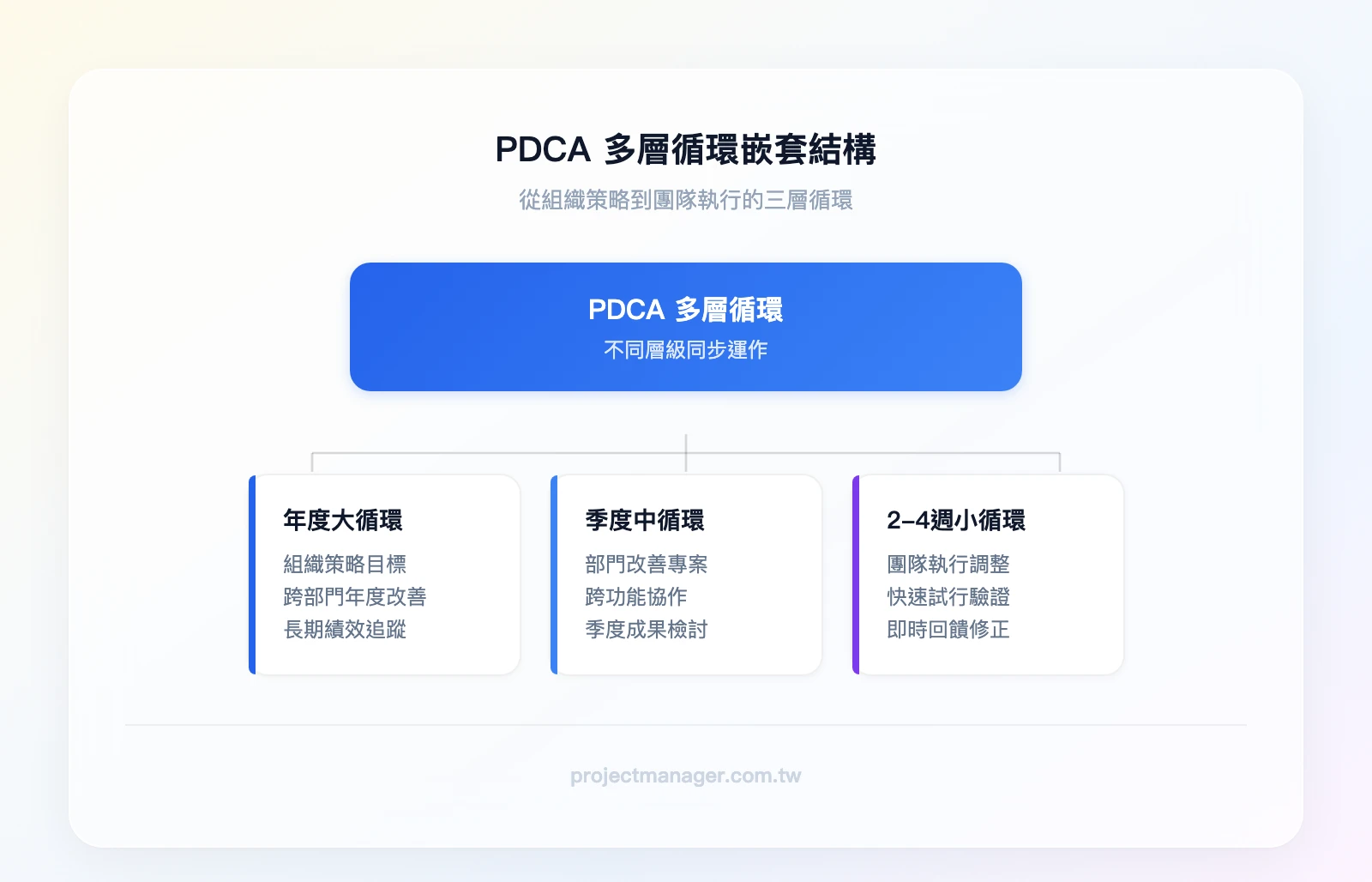

大循環包小循環的嵌套概念
實務上,組織的改善不會只有一個層級。典型的嵌套結構是:
- 年度大循環:組織層級的策略目標(例:年度客戶滿意度從 80 分提升至 90 分)
- 季度中循環:部門層級的改善專案(例:Q1 聚焦縮短回應時間、Q2 聚焦提升首次解決率)
- 週循環:團隊層級的執行調整(例:每週檢視本週的回應時間數據,微調流程)

跨部門 PDCA:誰負責什麼?
當 PDCA 涉及多個部門時,最常見的問題是「大家都在做,但沒人負責 Check」。建議用簡化版的 RACI 矩陣來釐清角色。如果你對 RACI 不熟悉,可以參考 ClickUp 的 RACI 模板快速上手:
- R(負責執行):各部門指派的執行人員
- A(最終負責):跨部門專案的 PM 或改善委員會主席
- C(諮詢):提供專業意見的人(例:IT 部門協助系統設定)
- I(知會):需要知道進度但不直接參與的主管
PDCA 與 OKR 結合的實務做法
如果你的組織已經在用 OKR,PDCA 可以作為 OKR 的執行引擎:
- 季度 OKR 作為 PDCA 的 Plan(定義目標與關鍵結果)
- 每月 Check 對應 OKR 的進度更新
- 季末 Act 對應 OKR 的回顧與下季調整
這種結合方式特別適合 PM 管理跨季度的改善專案。(推薦試試 monday.com 的儀表板功能,可以同時追蹤 OKR 進度和 PDCA 循環狀態。我們團隊實際使用後,跨部門對齊會議從每週 2 次減少為 1 次,因為儀表板讓各部門能自助查看最新進度,不再需要額外開會同步資訊。)
你也可以用 ClickUp 的 OKR 模板來建立 OKR 與 PDCA 的連動追蹤,特別適合需要高度自訂的技術團隊。
結論
回顧本文重點:
- PDCA 四階段各有明確產出:Plan 產出行動計畫、Do 產出執行記錄、Check 產出差異分析、Act 產出 SOP 或下一循環計畫
- 小規模試行是 Do 階段的必要步驟,跳過它省下的時間最後都會加倍奉還
- Check 的重點是「為什麼」而非「是什麼」——分析差異原因比看數字更重要
- PDCA 報告要寫「與計畫的差異」,不是只寫「做了什麼」
- 循環週期建議 2-4 週,快速迭代比完美計畫更有效
你的下一步:選一個團隊目前最困擾的流程問題,用本文的 PDCA 表單欄位在 Google Sheets 建立你的第一份計畫——四個分頁、複製欄位、填入現狀數據,30 分鐘內就能完成第一輪 Plan。如果你想用數位工具來追蹤整個循環,在 monday.com 上建立一個看板,把 Plan、Do、Check、Act 設為四個狀態欄位,搭配自動化提醒,10 分鐘就能建好你的第一個 PDCA 追蹤系統。
monday.com|250,000+ 團隊的專案管理首選
- 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
- ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
- 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
- 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找
✓ 免費版永久使用 · ✓ Fortune 500 有 60% 在用 · ✓ 不需信用卡
PDCA 範例常見問題
PDCA 跟 PDSA 有什麼不同?該用哪一個?
PDCA 的 Check(查核)強調「比對計畫與結果的差異」,PDSA 的 Study(研究)則更強調「從結果中學到了什麼、假設是否成立」。實務上,醫療與學術研究場景較常用 PDSA,一般企業流程改善用 PDCA 即可。兩者的操作流程幾乎相同,差異主要在思維角度。
一個 PDCA 循環應該多長時間?
建議 2-4 週為一個循環。太短(如 1 週)可能來不及收集足夠數據,太長(超過 2 個月)會讓團隊失去改善動力。如果你的改善目標很大,建議拆成多個小循環,每輪聚焦一個子問題。
PDCA 適合用在個人工作改善嗎?
完全適合。例如你想提升每週的時間管理效率,可以用 PDCA 循環:Plan(記錄一週時間分配,找出浪費最多的環節)、Do(試行新的時間分配方式一週)、Check(比較效率變化)、Act(有效的習慣固定下來)。個人 PDCA 的循環週期可以縮短到 1-2 週。
PDCA 報告一定要用 PPT 嗎?
不一定。一頁式報告用 Word 或 Google Docs 就夠了,適合週會快速更新。PPT 版適合季度檢討或向高層簡報的場合。重點不是格式,而是有沒有包含「計畫目標 vs. 實際結果的差異分析」和「下一循環計畫」這兩個核心內容。
如何說服主管導入 PDCA?
最有效的方式是「先做一輪給他看」。選一個小問題,自己跑一輪 PDCA 循環,用數據呈現改善結果。當主管看到「報告產出時間從 3 天縮短到 1.8 天」這種具體數字,比任何理論說明都有說服力。
