溝通計畫(Communication Plan)是一份明確規範「誰、說什麼、透過什麼管道、何時、給誰」的文件。這篇文章提供五步驟建立流程、三種可直接套用的溝通計畫範本,以及衡量溝通成效的具體方法。

什麼是溝通計畫?定義與價值

溝通計畫是一份結構化文件,用來定義專案或組織中所有溝通活動的規則。它回答五個核心問題:誰需要知道、知道什麼、透過什麼管道、多久一次、由誰負責傳達

很多人會把溝通計畫和專案計畫搞混。簡單說:專案計畫告訴團隊「要做什麼」,溝通計畫告訴團隊「要怎麼讓對的人在對的時間知道對的事」。

沒有溝通計畫的代價,在台灣職場特別明顯。我們團隊曾經歷過一個跨部門專案:行銷部已經開始製作素材,但產品部在同一週悄悄調整了功能規格,沒有人通知行銷。結果整批素材重做,浪費了兩週工時。這種事不是能力問題,是溝通機制的缺失。

溝通計畫適用的場景比你想像的廣:

  • 專案啟動:確保所有利害關係人從第一天就知道資訊流向
  • 組織變革:導入新系統、組織重組時降低員工抵觸
  • 危機應對:系統當機、公關事件時確保訊息一致
  • 日常團隊協作:減少「我以為你知道了」的溝通斷層

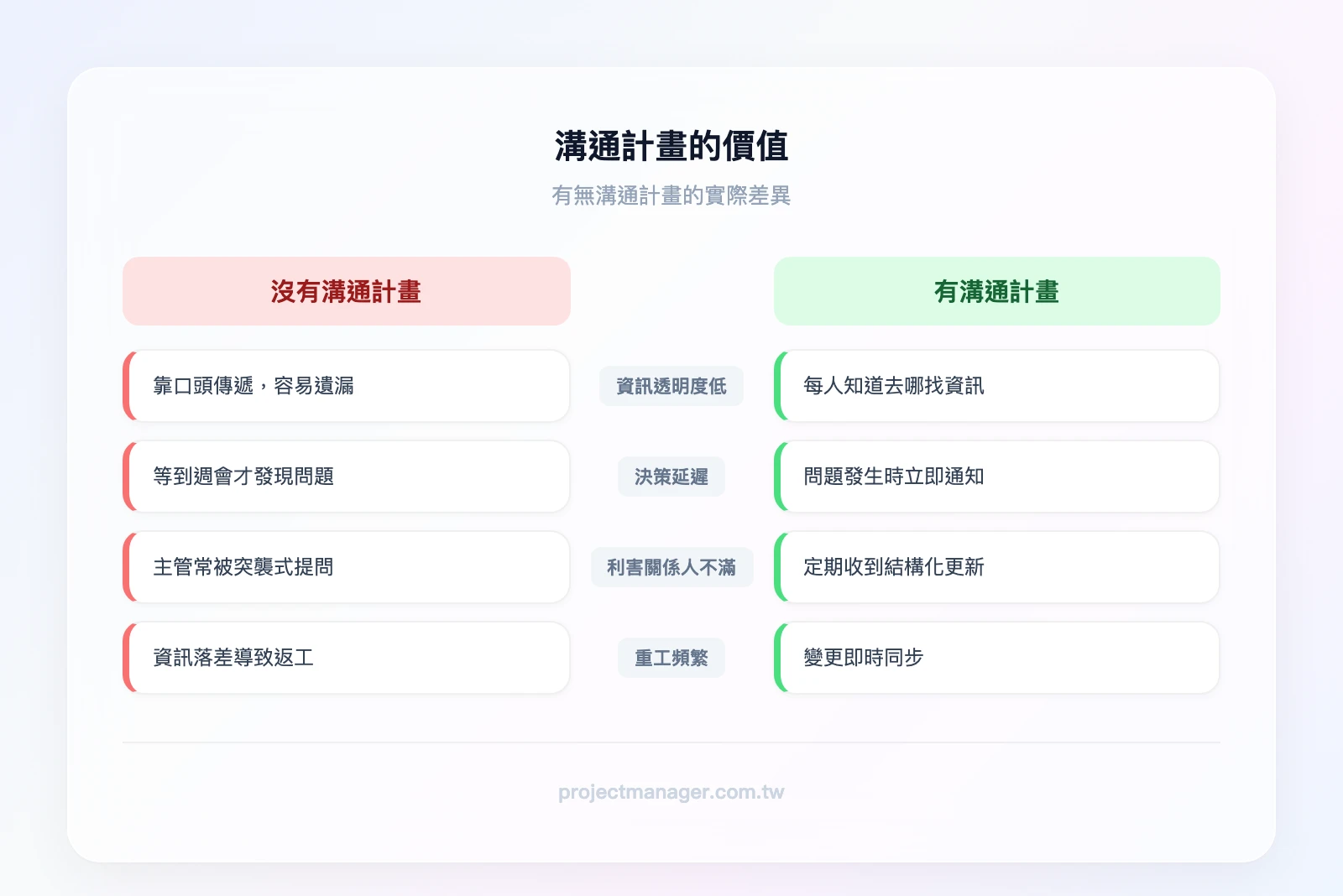

有溝通計畫 vs 沒有溝通計畫的差異比較——左欄「沒有溝通計畫」:資訊不透明、決策延遲、利害關係人不滿、重工頻繁;右欄「有溝通計畫」:資訊即時同步、決策快速、利害關係人滿意度高、減少返工
▲ 有溝通計畫 vs 沒有溝通計畫的差異比較——左欄「沒有溝通計畫」:資訊不透明、決策延遲、利害關係人不滿、重工頻繁;右欄「有溝通計畫」:資訊即時同步、決策快速、利害關係人滿意度高、減少返工
面向 沒有溝通計畫 有溝通計畫
資訊透明度 靠口頭傳遞,容易遺漏 每個人知道去哪裡找資訊
決策速度 等到週會才發現問題 問題發生時立即通知決策者
利害關係人滿意度 主管常被突襲式提問 主管定期收到結構化更新
重工頻率 因資訊落差導致返工 變更即時同步,減少無效工作

溝通計畫的五大核心要素

不管你的專案規模多大,一份有效的溝通計畫都包含這五個要素。把任何一個拿掉,溝通就會出現漏洞。

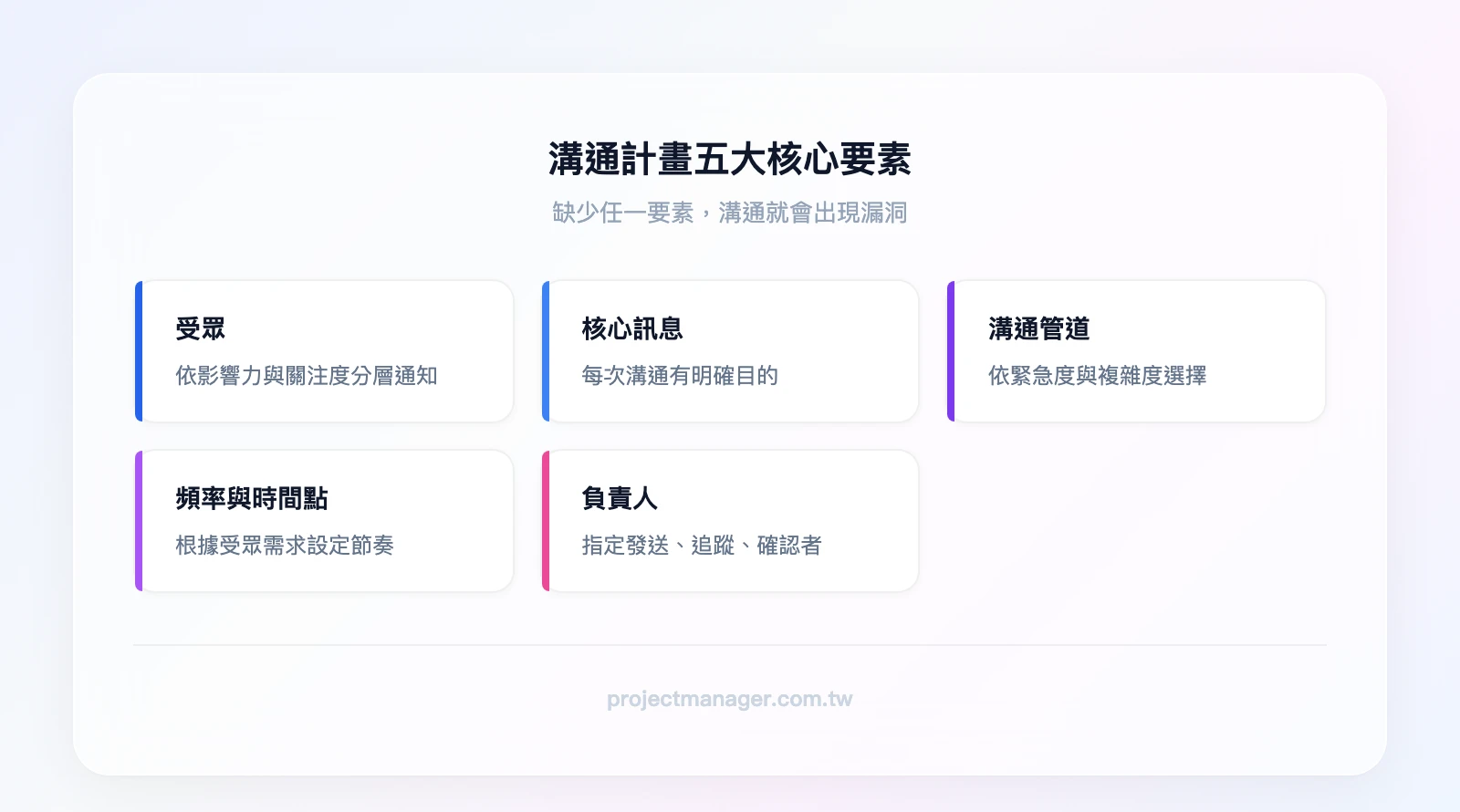

溝通計畫五大核心要素:受眾 Audience、核心訊息 Key Message、溝通管道 Channel、頻率與時間點 Frequency、負責人 Owner
▲ 溝通計畫五大核心要素:受眾 Audience、核心訊息 Key Message、溝通管道 Channel、頻率與時間點 Frequency、負責人 Owner

受眾(Audience):不是所有人都需要知道所有事。利害關係人要分層——決策者需要「結論和建議」,執行者需要「具體任務和時程」,知情者只需要「進度摘要」。最常見的錯誤是把所有人加進同一個 LINE 群組,然後每個人都被不相關的訊息轟炸。

核心訊息(Key Message):每次溝通都要有明確目的。讀完這則訊息後,對方應該「知道什麼」、「決定什麼」、或「做什麼」?如果你自己都說不清楚,那這次溝通就不該發出去。

溝通管道(Channel):Email、LINE、Teams、Slack、會議、書面報告——每種管道有不同的適用情境。重要決策不該用 LINE 傳,日常更新不需要開正式會議。後面會提供一個管道選擇判斷框架。

頻率與時間點(Frequency):週報、月報、里程碑節點、例外事件觸發——頻率太高造成資訊疲勞,太低造成資訊斷層。關鍵是根據受眾的需求設定,而不是「反正每週發一次」。

負責人(Owner):誰負責發送、誰負責追蹤、誰負責確認對方已讀並理解。沒有指定負責人的溝通計畫,等於沒有計畫。

要素 說明 台灣職場常見錯誤
受眾 依影響力和關注度分層 所有人加同一個群組,訊息轟炸
核心訊息 每次溝通有明確目的和行動呼籲 轉發一堆附件,沒說要對方做什麼
溝通管道 根據緊急程度和複雜度選擇 重要決策用 LINE 傳,容易被洗掉
頻率 根據受眾需求設定更新節奏 「反正每週開會」,不管有沒有議題
負責人 指定發送、追蹤、確認的人 「大家都知道吧?」結果沒人負責

哪些東西不該放進溝通計畫?

溝通計畫不是專案計畫的副本。以下內容屬於其他文件,不該出現在溝通計畫中:

  • 技術細節:API 規格、系統架構圖 → 放在技術文件
  • 執行任務清單:誰做什麼、截止日期 → 放在專案計畫或任務管理工具
  • 預算明細:各項費用分配 → 放在預算文件

溝通計畫只管「資訊怎麼流動」,不管「工作怎麼執行」。

五步驟建立你的溝通計畫

步驟一:盤點利害關係人

建立溝通計畫的第一步,不是決定用什麼管道,而是搞清楚「誰需要被溝通」。

用「影響力 × 關注度」矩陣來分類你的利害關係人:

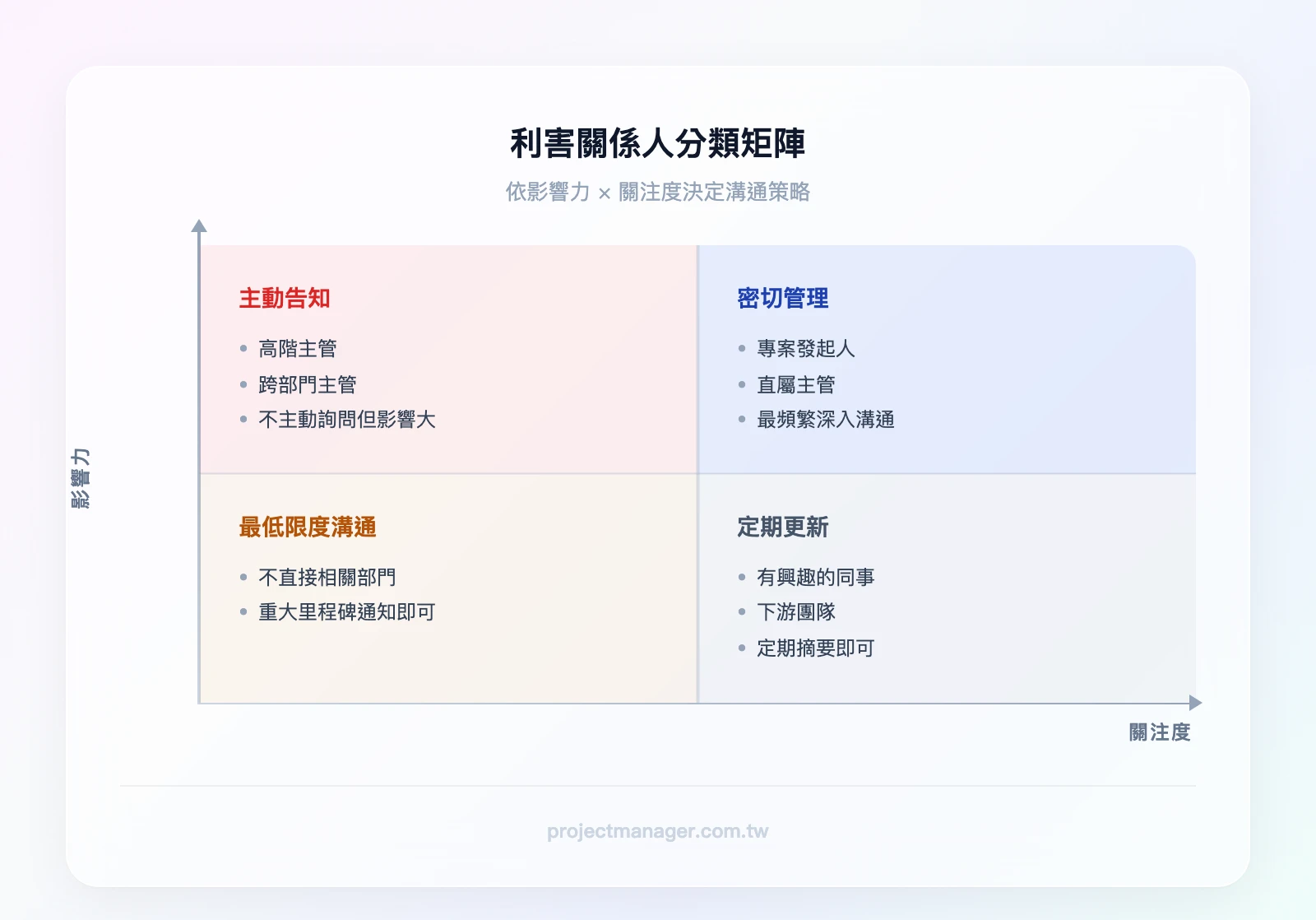

利害關係人分類矩陣——橫軸為關注度(低到高),縱軸為影響力(低到高)。左上象限「高影響低關注:主動告知」、右上象限「高影響高關注:密切管理」、左下象限「低影響低關注:最低限度溝通」、右下象限「低影響高關注:定期更新」
▲ 利害關係人分類矩陣——橫軸為關注度(低到高),縱軸為影響力(低到高)。左上象限「高影響低關注:主動告知」、右上象限「高影響高關注:密切管理」、左下象限「低影響低關注:最低限度溝通」、右下象限「低影響高關注:定期更新」
  • 高影響力 × 高關注度(右上):密切管理。例如專案發起人、直屬主管。需要最頻繁、最深入的溝通。
  • 高影響力 × 低關注度(左上):主動告知。例如高階主管、跨部門主管。他們不會主動來問,但一旦出問題會直接影響專案存亡。
  • 低影響力 × 高關注度(右下):定期更新。例如對專案有興趣的同事、下游團隊。給他們定期摘要即可。
  • 低影響力 × 低關注度(左下):最低限度溝通。例如不直接相關的部門。重大里程碑通知就好。

實際案例:一家台灣製造業要導入新 ERP 系統,IT 主管把利害關係人列為「老闆、財務長、IT 團隊」。但他忽略了生產線班長——這群人每天要用系統排班、報工。結果上線前一週,班長們集體反彈:「我們完全不知道系統要換,也沒人教我們怎麼用。」專案被迫延後三週。

如果當初用這個矩陣分析,生產線班長會被歸類為「高影響力 × 高關注度」,從專案初期就應該被納入溝通計畫。

我們團隊在盤點利害關係人時,會直接在 monday.com 建立一個「利害關係人看板」,用標籤欄位標記每個人的影響力和關注度等級,這樣整個團隊都能即時看到溝通對象的分層狀態。

步驟二:定義每個受眾的溝通目標

盤點完利害關係人後,接下來要為每個受眾群定義溝通目標。

核心問題:這個人看完之後,應該知道什麼、決定什麼、或做什麼?

舉例來說:

  • 專案發起人:看完週報後,應該能「判斷專案是否在軌道上」並「決定是否需要介入」
  • 執行團隊:看完站立會議紀錄後,應該「知道今天的優先任務」並「開始執行」
  • 外部客戶:看完月報後,應該「了解目前進度」並「確認下階段需求」

目標不清楚的溝通,就是資訊轟炸。你可能每週寄出三封更新信,但如果收件人不知道自己該做什麼回應,這些信就等於噪音。

一個實用的做法是在溝通目標中明確區分「需要行動」和「僅供參考」兩種類型——前者要求受眾做出回應或決策,後者只需要對方知情即可。這個分類會直接影響你在步驟三選擇管道和設定頻率的決策。

步驟三:選擇適合的溝通管道與格式

管道選擇不是憑感覺,而是根據兩個維度判斷:緊急程度資訊複雜度

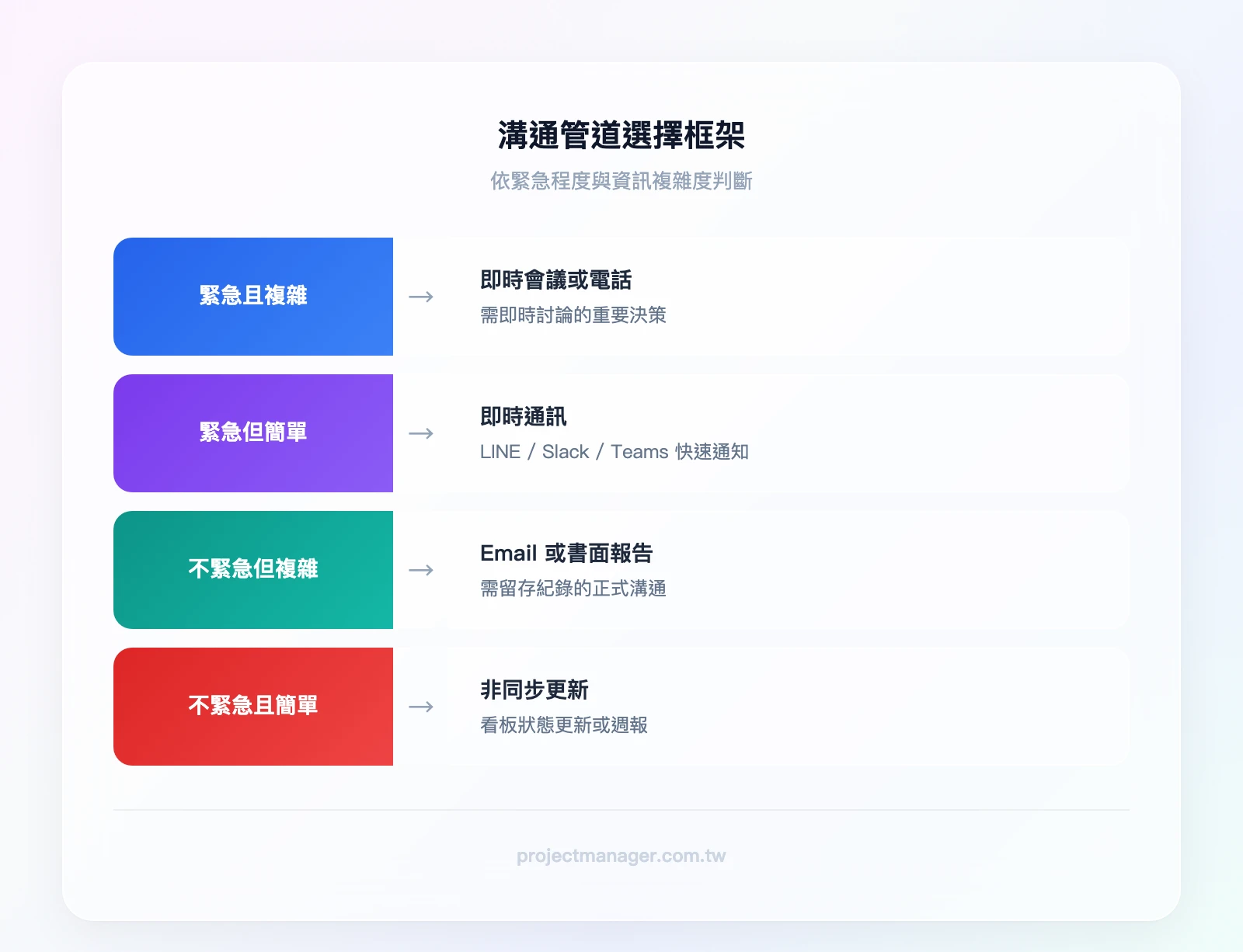

管道選擇判斷框架——條件一「緊急且複雜」→ 即時會議或電話;條件二「緊急但簡單」→ 即時通訊 LINE/Slack/Teams;條件三「不緊急但複雜」→ Email 或書面報告;條件四「不緊急且簡單」→ 非同步更新(看板、週報)
▲ 管道選擇判斷框架——條件一「緊急且複雜」→ 即時會議或電話;條件二「緊急但簡單」→ 即時通訊 LINE/Slack/Teams;條件三「不緊急但複雜」→ Email 或書面報告;條件四「不緊急且簡單」→ 非同步更新(看板、週報)
簡單資訊 複雜資訊
緊急 即時通訊(LINE / Slack / Teams) 即時會議或電話
不緊急 非同步更新(看板、週報) Email 或書面報告

台灣職場的管道現實

  • LINE 群組:幾乎每個台灣團隊都在用,優點是回覆快、門檻低;缺點是訊息容易被洗掉、無法結構化搜尋、公私混雜。建議只用於緊急且簡單的通知,重要決策一定要轉到正式管道留存。
  • Email:適合需要留下紀錄的正式溝通,例如變更通知、決策確認。但不適合需要即時回覆的情境。
  • 週會 vs. 非同步更新:如果週會只是「每個人輪流報告進度」,不如改用非同步更新(例如在專案管理工具的看板上更新狀態),把會議時間留給需要討論的議題。

步驟四:設定頻率、時間點與負責人

現在把前三步的成果整合成一張「溝通矩陣」。這張表是溝通計畫的核心執行文件。

實際案例:一個 10 人軟體開發團隊,原本每天花 30 分鐘開站立會議、每週花 1 小時開週會,加上各種臨時的口頭確認,每週光是「溝通」就花掉將近 5 小時。

PM 建立了一張溝通矩陣後,把日常進度更新改為非同步(在 ClickUp 看板上更新任務狀態),站立會議縮短為 15 分鐘只討論阻礙項目,週會改為雙週一次的回顧會議。結果每週省下約 3 小時會議時間,而且資訊同步的品質反而提升了——因為每個人都知道去哪裡找最新狀態。

溝通矩陣的基本結構:

溝通事項 受眾 管道 頻率 負責人
專案進度更新 專案發起人 Email 週報 每週五 PM
任務狀態同步 執行團隊 看板更新 每日 各任務負責人
風險升報 專案發起人 + 主管 即時通訊 + Email 事件觸發 PM
里程碑報告 所有利害關係人 正式簡報 每個里程碑 PM

步驟五:記錄、分享並定期檢視

溝通計畫不是寫完就放進資料夾的一次性文件。它需要被所有相關人員看到,而且要隨專案演進而更新。

何時應該更新溝通計畫:

  • 專案範疇變更(新增功能、砍掉需求)
  • 關鍵人員異動(PM 換人、主管調職)
  • 專案進入新階段(從規劃期進入執行期)

存放位置建議:放在團隊共用的知識庫或專案文件區,確保所有人都能找到。如果你用 Notion 管理團隊文件,可以建立一個「專案溝通計畫」頁面,嵌入溝通矩陣表格,團隊成員隨時可以查閱和更新。

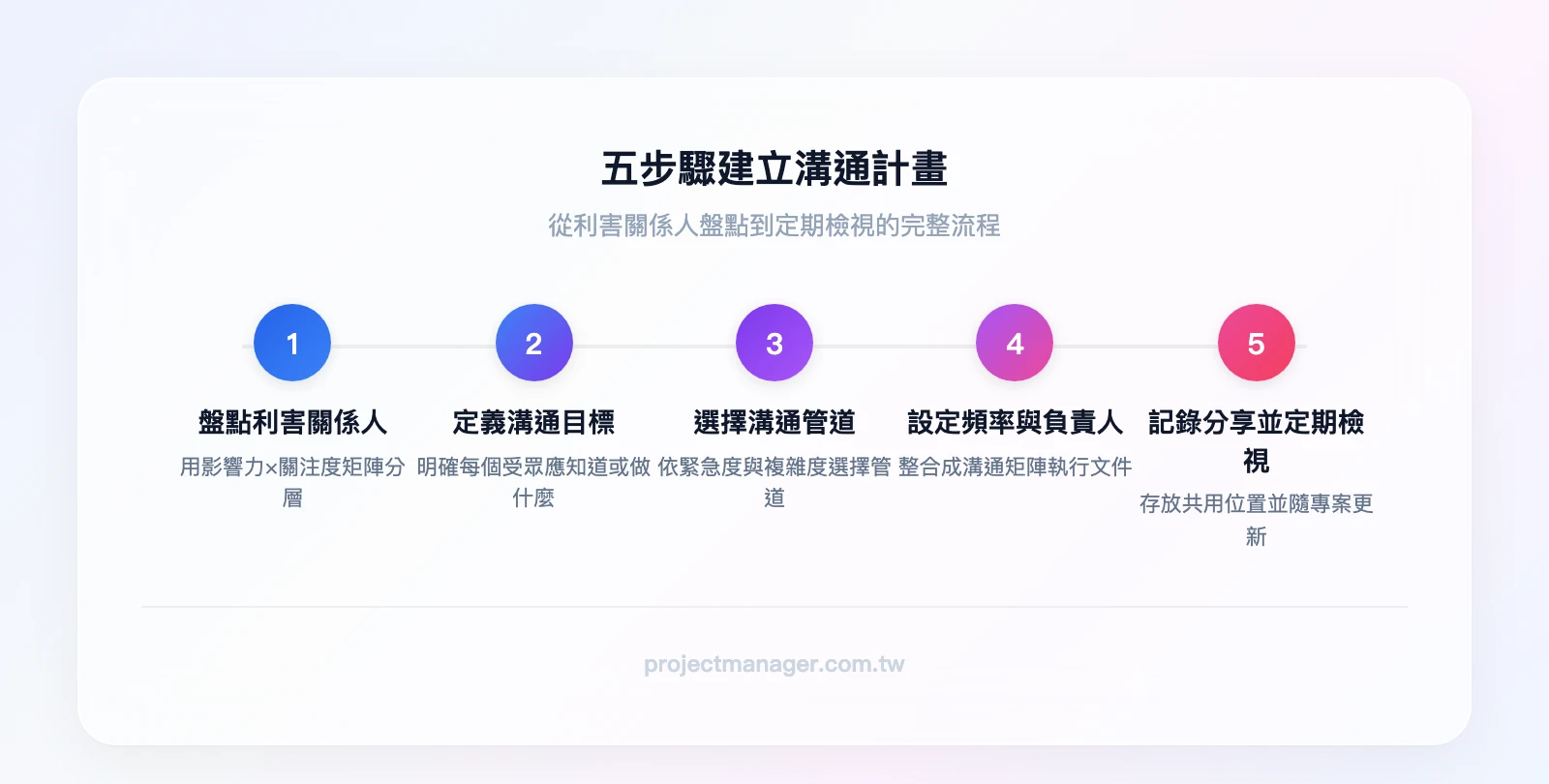

五步驟建立溝通計畫流程:盤點利害關係人→定義溝通目標→選擇溝通管道→設定頻率與負責人→記錄分享並定期檢視
▲ 五步驟建立溝通計畫流程:盤點利害關係人→定義溝通目標→選擇溝通管道→設定頻率與負責人→記錄分享並定期檢視

如果你想用視覺化方式呈現整個溝通計畫的流程圖,可以搭配白板工具讓團隊一起協作。

溝通計畫範本(可直接套用)

以下提供三種不同情境的溝通計畫範本,你可以直接複製到 Google Sheets、Excel 或任何專案管理工具中使用。

基礎版:專案溝通計畫範本

適合 3-10 人的一般專案團隊。欄位設計簡潔,填寫門檻低。

欄位說明:

  • 溝通事項:這次溝通的主題是什麼
  • 目的:受眾看完後應該知道/決定/做什麼
  • 受眾:誰需要收到這個訊息
  • 管道:透過什麼方式傳達
  • 頻率:多久一次
  • 負責人:誰負責發送和追蹤
  • 備註:特殊條件或例外處理

範例:5 人行銷專案團隊的溝通計畫

溝通事項 目的 受眾 管道 頻率 負責人 備註
專案週報 了解整體進度,判斷是否需要調整資源 行銷總監 Email 每週五 17:00 PM 小陳 附上下週重點任務
每日站立更新 同步今日任務、回報阻礙 全體成員 看板非同步更新 每日 10:00 前 各成員 有阻礙才需口頭討論
素材審核通知 確認素材品質,決定是否上線 設計師 + 行銷總監 Email + 附件 每個素材完成時 內容負責人 審核需在 24 小時內回覆
活動上線通知 知道活動已上線,開始監測數據 全體成員 + 業務部 LINE 群組 + Email 事件觸發 PM 小陳 同步通知業務部配合推廣
月度回顧 檢視成效,調整下月策略 全體成員 + 行銷總監 會議(60 分鐘) 每月第一個週一 PM 小陳 會前 2 天發出數據報告

我們團隊實際使用 monday.com 的看板功能 來管理溝通計畫——每一行是一個溝通事項,用「人員」欄位指定負責人,用「狀態」欄位追蹤是否已執行,用「日期」欄位設定下次溝通時間。好處是當負責人更新狀態時,相關人員會自動收到通知,不用另外追蹤。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

進階版:溝通矩陣範本

適合多個利害關係人、跨部門的中大型專案。用一張矩陣表管理所有溝通節點。

範例:台灣零售業門市系統升級專案

這個專案涉及三層受眾:總部(IT 部 + 營運部)、區域主管(北中南三區)、門市店長(50+ 家門市)。

溝通事項 總部 IT 部 總部營運部 區域主管 門市店長
專案啟動說明 會議(詳細技術說明) 會議(營運影響評估) Email(摘要 + 時程) 公告(一頁摘要)
每週進度更新 看板即時更新 Email 週報 Email 週報 不需要
系統測試結果 會議(技術細節) Email(影響摘要) Email(測試結論) 不需要
教育訓練安排 不需要 Email(確認排程) Email + LINE(協調場次) LINE + 公告(報名通知)
上線前確認 會議(技術就緒確認) 會議(營運就緒確認) 電話(逐一確認) LINE(操作提醒)
上線後問題回報 即時通訊(技術支援) Email(營運影響彙報) LINE(彙整門市問題) LINE(直接回報)

這張矩陣的價值在於:一眼就能看出每個受眾在每個溝通節點會收到什麼資訊、透過什麼管道。如果某個格子是「不需要」,代表你刻意決定不溝通——這比「忘記溝通」好太多。

危機溝通計畫範本

適合產品召回、系統當機、公關危機等緊急情境。與一般溝通計畫最大的差異是:時間壓縮、訊息一致性要求極高、需要預先定義發言人

欄位 說明 範例
事件等級 定義危機嚴重程度(1-3 級) 1 級:影響全部用戶;2 級:影響部分用戶;3 級:內部問題,用戶未受影響
啟動條件 什麼情況下啟動危機溝通 系統停機超過 30 分鐘、客訴量在 1 小時內超過 50 件
第一時間通知對象 事件發生後 15 分鐘內必須通知誰 1 級:CEO + CTO + 客服主管;2 級:CTO + 客服主管;3 級:部門主管
對外發言人 誰對外溝通(媒體、客戶) 1 級:公關主管;2 級:客服主管;3 級:不需對外
訊息審核流程 對外訊息發出前誰需要審核 所有對外訊息需經公關主管 + 法務確認
內部更新頻率 危機期間多久更新一次內部狀態 1 級:每 30 分鐘;2 級:每 1 小時;3 級:每 2 小時
事後檢討 危機結束後的回顧機制 72 小時內召開事後檢討會議,產出改善報告

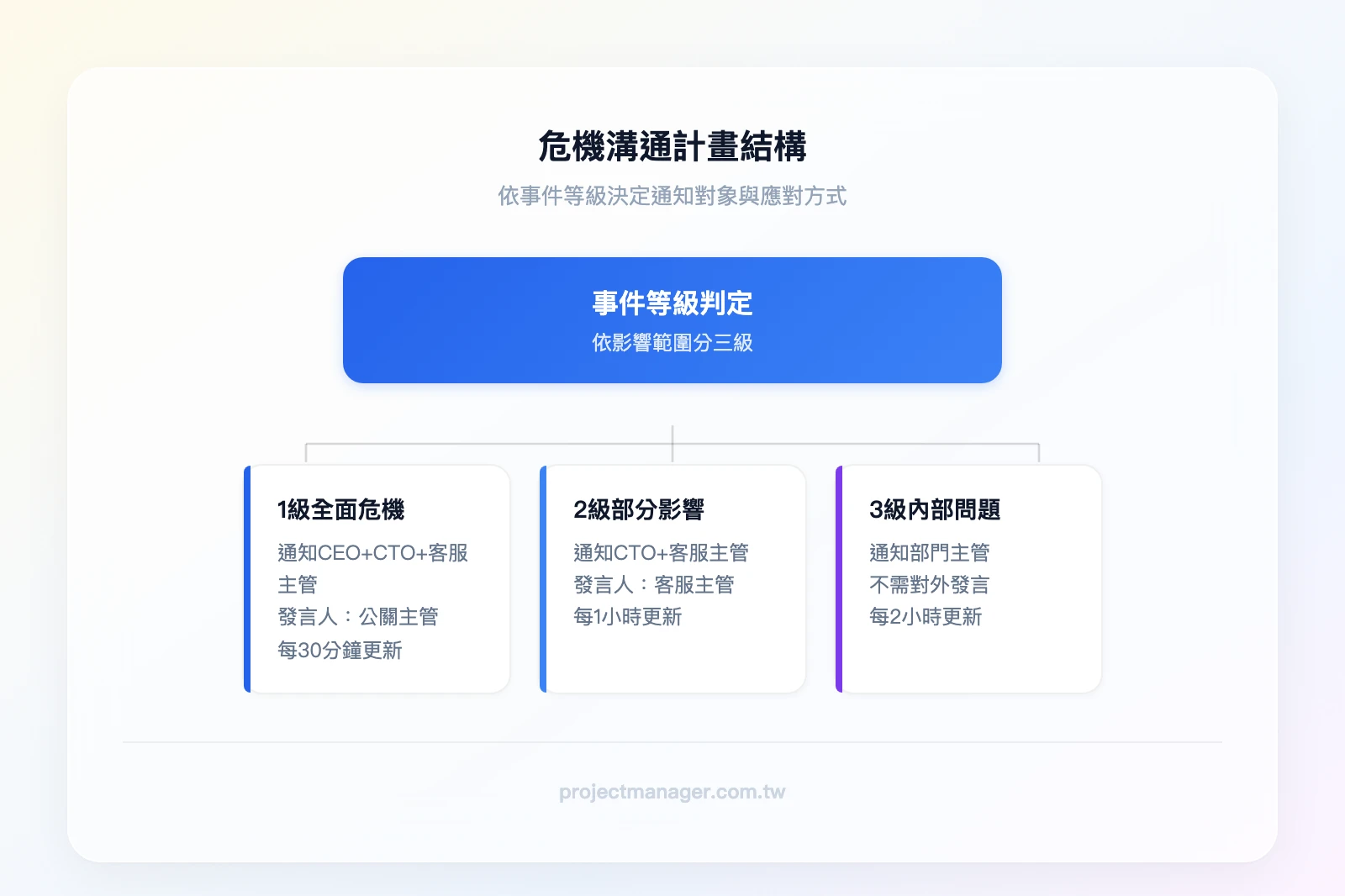

危機溝通計畫結構——頂層「事件等級判定」,第二層分為「1級全面危機」「2級部分影響」「3級內部問題」,每個等級下方列出對應的通知對象、發言人、更新頻率
▲ 危機溝通計畫結構——頂層「事件等級判定」,第二層分為「1級全面危機」「2級部分影響」「3級內部問題」,每個等級下方列出對應的通知對象、發言人、更新頻率

填寫提示——最容易填錯的三個欄位:

  • 啟動條件:最常犯的錯誤是定義模糊。「系統出問題時啟動」太模糊——什麼叫出問題?要量化。「系統回應時間超過 10 秒持續 5 分鐘以上」才是可執行的啟動條件。
  • 對外發言人:常見錯誤是指定多人,導致對外訊息不一致。原則是每個事件等級只能有一個主要發言人。如果公關主管不在,要預先指定唯一的代理人,而不是「誰有空誰講」。
  • 訊息審核流程:常見錯誤是審核層級太多,導致對外回應速度過慢。危機情境下,審核流程應該比日常精簡——建議 1 級事件最多兩層審核(公關主管 + 法務),2 級事件一層審核即可。事先準備好各等級的訊息範本,可以大幅縮短審核時間。

如果你的團隊需要建立更完整的企劃書框架,溝通計畫可以作為其中的一個附件,確保專案文件的完整性。

不同情境的溝通計畫重點差異

同樣是溝通計畫,在不同情境下的重點截然不同。以下是三種最常見情境的差異比較。

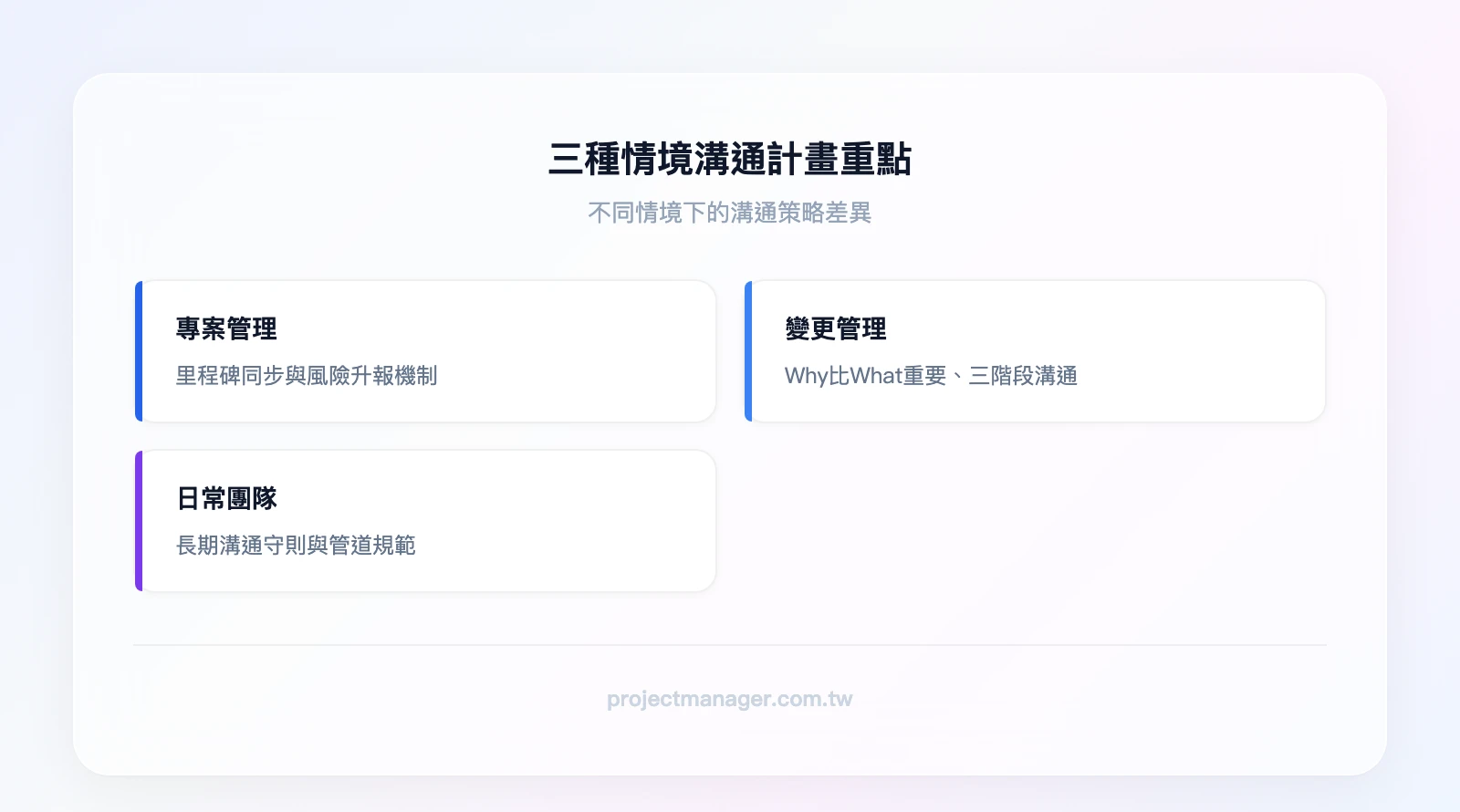

三種情境溝通計畫重點——專案管理:里程碑同步與風險升報;變更管理:Why比What重要、三階段溝通;日常團隊:長期溝通守則與管道規範
▲ 三種情境溝通計畫重點——專案管理:里程碑同步與風險升報;變更管理:Why比What重要、三階段溝通;日常團隊:長期溝通守則與管道規範

專案管理溝通計畫

重點在於里程碑節點的資訊同步風險升報機制

最常見的錯誤是:只規劃「正常情況」的溝通,完全沒有規劃「出問題時」怎麼溝通。專案順利時,週報就夠了;但當進度落後、預算超支、關鍵人員離職時,你需要一套升報機制——誰在什麼條件下、用什麼管道、通知誰。

建議在溝通計畫中加入一個「例外事件溝通規則」區塊:

  • 進度延遲超過 3 天 → PM 在 24 小時內通知專案發起人
  • 預算超支超過 10% → PM 立即召開緊急會議
  • 關鍵路徑任務受阻 → 當日通知所有受影響的團隊

變更管理溝通計畫

重點在於:為什麼變更(Why)比變更內容(What)重要十倍

實際案例:台灣某金融機構要導入新的工作流程系統,取代用了八年的舊系統。IT 部門發了一封公告:「下月起全面啟用新系統 X,請各部門配合。」結果員工抵觸情緒高漲——「舊系統用得好好的,為什麼要換?」「又是上面拍腦袋的決定。」

問題不在於系統好不好,而在於溝通只說了「What」(要換系統)卻沒說「Why」(舊系統每月當機 3 次、客戶投訴處理時間是業界平均的 2 倍、新系統能把處理時間縮短 60%)。

變更管理的溝通應該分三階段:

  1. 變更前(預告期):說明為什麼要變更、變更的好處、對每個人的影響、時程規劃
  2. 變更中(執行期):進度更新、問題回報管道、支援資源(教育訓練、FAQ)
  3. 變更後(穩定期):效果確認、持續改善、表揚配合良好的團隊

如果你的組織正在進行數位轉型,變更管理溝通計畫幾乎是必備文件。

日常團隊溝通守則(非專案情境)

溝通計畫是專案層級的(有時限、有目標),溝通守則是團隊日常層級的(長期規範)。兩者互補,但不能混為一談。

建立團隊溝通守則的 5 個基本約定:

  1. 回覆時限:LINE/Slack 訊息在工作時間內 2 小時內回覆;Email 在 24 小時內回覆
  2. 管道使用規範:緊急事項用電話或即時通訊;正式決策用 Email;日常更新用看板
  3. 會議紀錄責任:每場會議指定一人記錄,會後 24 小時內發出紀錄
  4. 非工作時間規範:非緊急事項不在下班後傳訊息;如果必須傳,加上「不急,明天回覆即可」
  5. 資訊分類標記:訊息開頭標注【需行動】或【僅供參考】,讓收件人快速判斷優先順序
面向 專案溝通計畫 日常溝通守則
適用範圍 特定專案 整個團隊
時效 專案期間 長期有效
更新頻率 每個里程碑檢視 每季或有需要時
重點 利害關係人管理、資訊同步 管道規範、回覆時限、會議紀錄

衡量溝通計畫是否有效

溝通計畫執行了,不代表溝通有效。你需要一套衡量機制來驗證。

可追蹤的量化指標:

  • 利害關係人回覆率:Email 開信率、會議出席率。如果週報開信率低於 50%,可能是內容不夠精簡或受眾設定有誤。
  • 資訊誤解導致的返工次數:追蹤每次返工的根因,統計有多少比例源於「溝通不清楚」或「資訊沒有同步」。
  • 專案延誤中的溝通因素佔比:每次專案延誤時,分析根因是技術問題、資源不足、還是溝通問題。

可追蹤的質化指標:

  • 利害關係人滿意度:每個里程碑後做一份簡短問卷(3-5 題就夠),問「你覺得資訊更新是否及時?」「你是否清楚專案目前的狀態?」
  • 主管被突襲式提問的頻率:如果主管還是常常被老闆問到「那個專案現在怎樣了?」卻答不出來,代表向上溝通機制有問題。

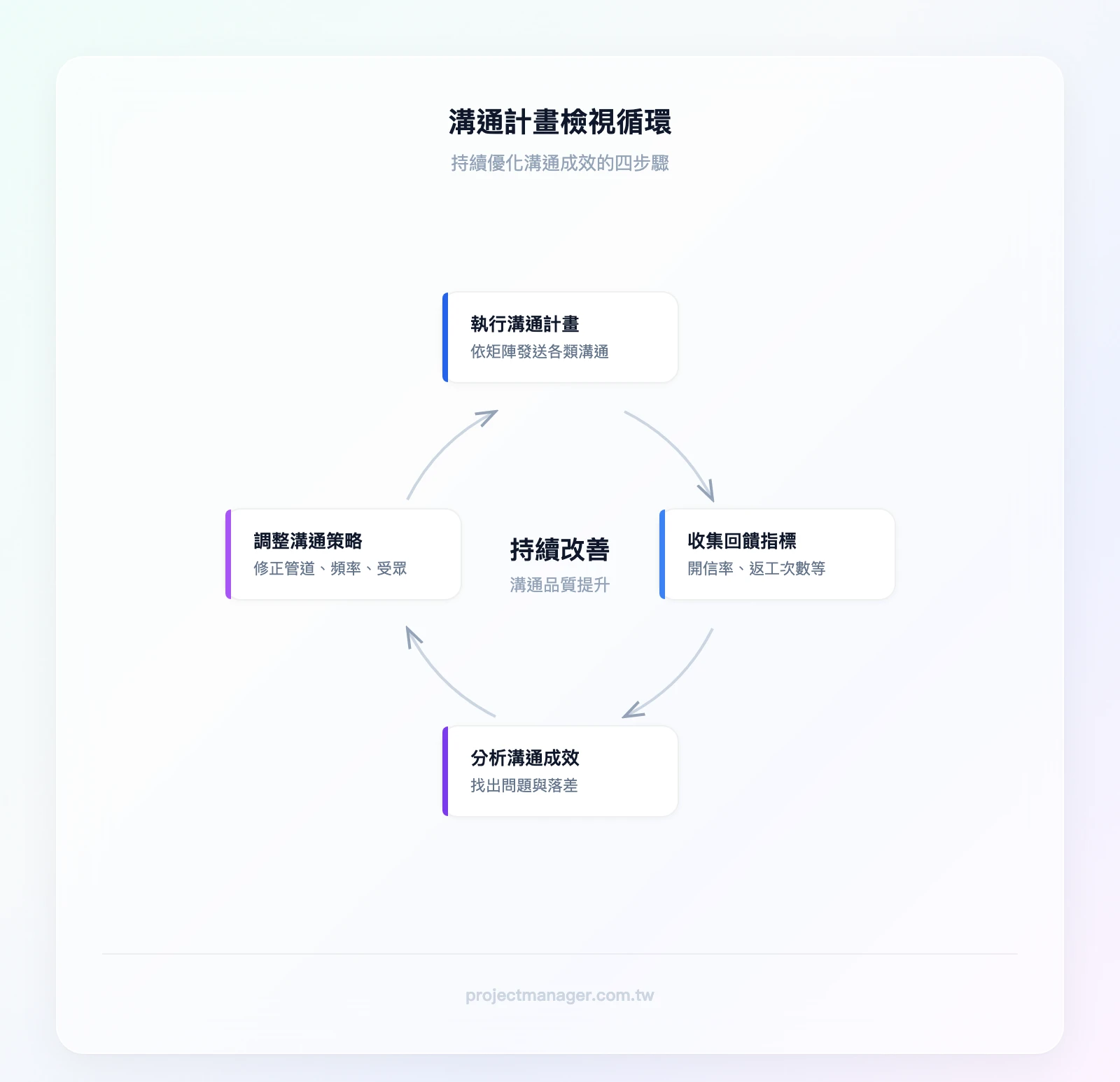

溝通計畫檢視循環——執行溝通計畫→收集回饋指標→分析溝通成效→調整溝通策略→回到執行溝通計畫
▲ 溝通計畫檢視循環——執行溝通計畫→收集回饋指標→分析溝通成效→調整溝通策略→回到執行溝通計畫

何時應該修正溝通計畫——3 個觸發條件:

  1. 連續兩次利害關係人滿意度低於 3 分(5 分制)
  2. 同一個月內發生 2 次以上因溝通問題導致的返工
  3. 關鍵利害關係人主動反映「資訊不足」或「資訊過多」

溝通計畫健檢清單

在觸發條件出現之前,你也可以用這份 Checklist 定期自評溝通計畫的健康度。建議每個里程碑後花 5 分鐘逐項檢視:

  • [ ] 每個溝通事項都有指定唯一負責人
  • [ ] 每個受眾群都知道去哪裡找最新資訊
  • [ ] 管道選擇有明確規範,不靠個人判斷決定
  • [ ] 溝通計畫有設定下次檢視的具體時間點
  • [ ] 所有利害關係人都被納入矩陣,沒有遺漏
  • [ ] 每次溝通的目的明確標注「需行動」或「僅供參考」
  • [ ] 例外事件(風險升報)有獨立的溝通規則
  • [ ] 溝通計畫存放在團隊共用位置,所有人都能存取
  • [ ] 最近一次更新在 30 天以內
  • [ ] 至少有一項量化指標正在被追蹤(如回覆率、返工次數)

如果勾選不到 7 項,代表你的溝通計畫需要立即修正;7-8 項算及格;9-10 項代表你的溝通機制運作良好。

(推薦試試 monday.com 的儀表板功能,我們團隊用它追蹤任務延遲次數和溝通相關的問題回報,一眼就能看出溝通計畫是否需要調整。)

溝通計畫常見錯誤與修正方法

我們在輔導不同團隊建立溝通計畫的過程中,反覆看到這五個錯誤。

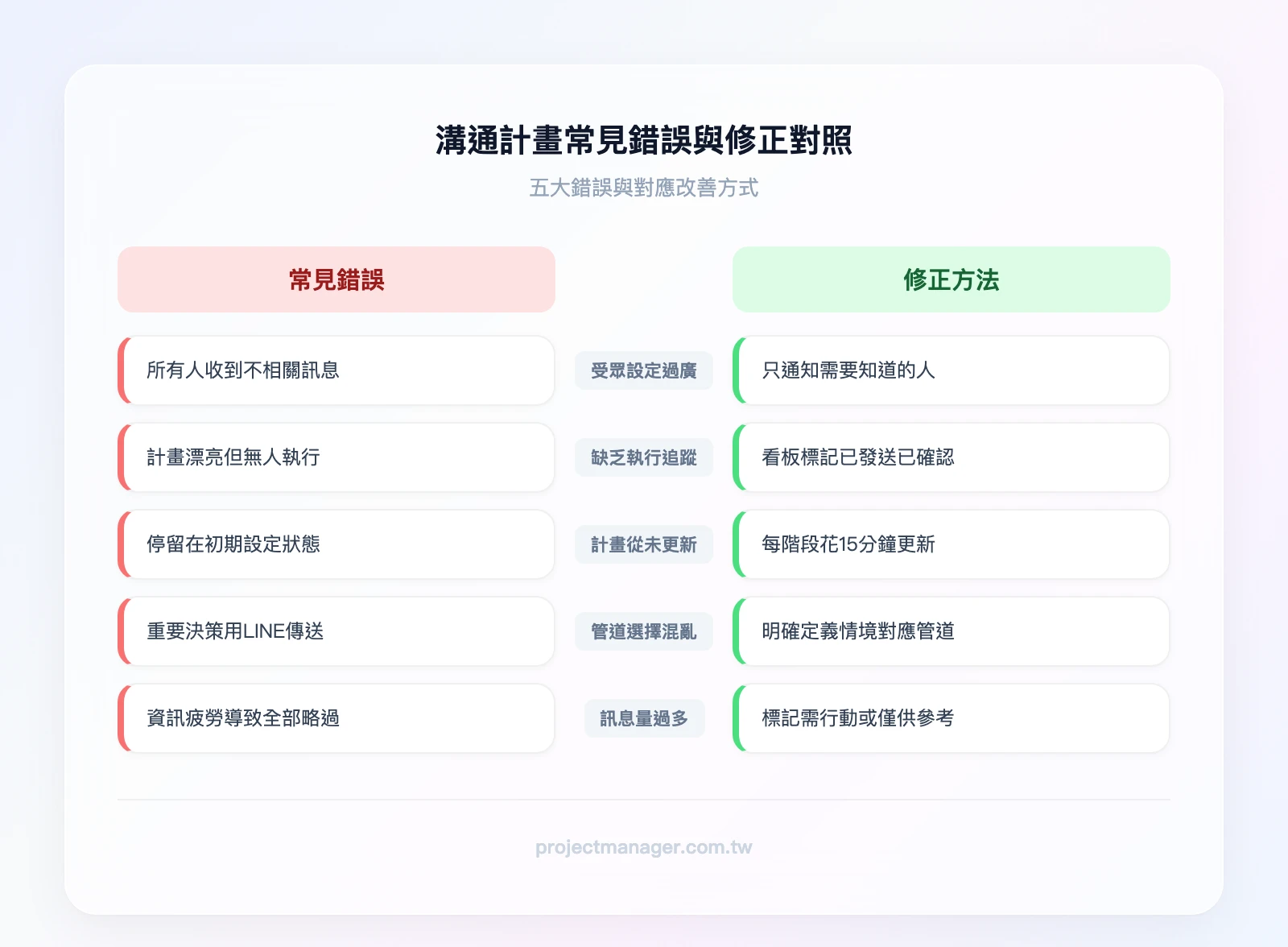

溝通計畫常見錯誤與修正對照——左欄列出五大錯誤,右欄列出對應修正方法
▲ 溝通計畫常見錯誤與修正對照——左欄列出五大錯誤,右欄列出對應修正方法
常見錯誤 為什麼有問題 修正方法
把所有人都列為所有溝通的受眾 每個人都收到不相關的訊息,最後沒人認真看 依利害關係人層級分流,每個溝通事項只通知需要知道的人
只有計畫,沒有執行追蹤機制 計畫寫得很漂亮,但沒人知道有沒有被執行 指定負責人 + 建立確認回路(例如在看板上標記「已發送」「已確認」)
溝通計畫建好後從未更新 專案已經進入第三階段,溝通計畫還停在第一階段的設定 設定固定的檢視節點——每個里程碑後花 15 分鐘檢視一次
管道選擇混亂 重要決策用 LINE 傳(容易被洗掉),日常更新卻開正式會議(浪費時間) 建立管道使用規範,明確定義什麼情境用什麼管道
訊息量過多導致資訊疲勞 每天收到 10 封更新信,最後全部略過 區分「需要行動」vs「僅供參考」的訊息,用標記讓收件人快速判斷

第五個錯誤特別值得展開說明。我們團隊曾經犯過這個錯——專案初期設定了「每日進度更新 Email」,結果兩週後團隊成員開始自動忽略這些信。後來改成:只有狀態變更時才發通知,每週五發一封摘要。訊息量減少了 70%,但閱讀率從 30% 提升到 85%。

用工具落實溝通計畫

溝通計畫寫在 Google Sheets 或 Excel 裡完全可行,但如果你的團隊超過 5 人、或同時管理多個專案,用專案管理工具來落實溝通計畫會更有效率。

你是哪種團隊?

  • 5 人以下、剛開始接觸專案管理:先用 Google Sheets 或 Notion 免費版,建立基礎版溝通計畫範本就夠了
  • 5-15 人跨部門協作monday.com 是我們的首選。它的看板視圖天然適合溝通矩陣,加上自動化功能可以在特定條件下自動發送通知
  • 技術團隊跑 ScrumClickUp 的自訂欄位和多視圖功能,適合需要高度客製化的團隊
  • 15 人以上的大型專案:monday.com 企業方案,支援跨看板的儀表板,一個畫面就能監控所有專案的溝通狀態

我們團隊在 monday.com 上管理溝通計畫的具體做法:建立一個「溝通管理」看板,每一行是一個溝通事項。設定一條自動化規則:「當日期欄位到期時,自動通知負責人」。這樣 PM 不用每天手動提醒誰該發週報、誰該更新進度——系統會自動推送。免費方案不需要信用卡,可以先試試看適不適合你的團隊。

⭐ 全球 500 萬+ 團隊使用 ⭐ 4.6 / 5

ClickUp|一個平台取代任務管理、文件、白板 5+ 工具

🎁 免費版永久使用——不限任務數,看板、甘特圖、文件、白板全包含
  • ✅ 任務管理 + 文件 + 白板 + 目標追蹤——一站搞定
  • 🎨 15+ 檢視模式——清單、看板、甘特圖、心智圖自由切換
  • 🤖 Brain MAX AI——內建寫作助手 + 智能任務建議
  • 💰 免費版功能超豐富——個人和小團隊完全夠用

免費版不限任務數 · 500 萬+ 團隊在用 · 不需信用卡

如果你需要用視覺化方式呈現溝通計畫中的利害關係人關係或資訊流向,也可以搭配筆記軟體或白板工具來輔助。

結論

建立一份有效的溝通計畫,不需要花很多時間,但能幫你省下大量因溝通不良而浪費的時間。

全文重點回顧:

  • 溝通計畫的核心是回答「誰、說什麼、透過什麼管道、何時、由誰負責」這五個問題
  • 利害關係人分層是第一步——用「影響力 × 關注度」矩陣分類,避免資訊轟炸
  • 管道選擇有框架——根據「緊急程度 × 資訊複雜度」判斷,不是憑感覺
  • 溝通計畫不是一次性文件——每個里程碑後檢視,有重大變更時立即更新
  • 衡量溝通成效——追蹤回覆率、返工次數、利害關係人滿意度,用數據驅動改善

你的下一步行動:

  1. 從本文的「基礎版專案溝通計畫範本」開始,複製表格結構到你慣用的工具中
  2. 花 15 分鐘盤點你目前專案的利害關係人,用影響力 × 關注度矩陣分類
  3. 填入第一版溝通計畫,分享給團隊,約定下次檢視的時間點

想把這篇文章的方法論直接付諸實踐?第一步:在 monday.com 建立一個「溝通管理」看板,把溝通事項、受眾、管道、頻率、負責人設為欄位,10 分鐘就能建好你的第一份溝通計畫。設定自動化規則讓系統在到期日自動提醒負責人,從此不用再手動追蹤。

⭐ Fortune 500 有 60% 是客戶 ⭐ 4.8 / 5

monday.com|250,000+ 團隊的專案管理首選

🎁 免費版永久使用 + 14 天 Pro 試用——內建 200+ 專案範本,看板、甘特圖、時間軸 3 分鐘完成設定
  • 📋 看板、甘特圖、時間軸——同一專案 3 種視圖自由切換
  • ⚡ 200+ 自動化範本——截止提醒、任務指派、進度同步全自動
  • 👥 從 2 人到 200 人團隊都適用——10 分鐘上手
  • 🔗 整合 Gmail、Slack、Zoom 等常用工具——資訊不用到處找

免費版永久使用 · Fortune 500 有 60% 在用 · 不需信用卡

溝通計畫常見問題

溝通計畫應該多長、多詳細?

視專案規模而定。5 人小專案可能一張 A4(一個表格 + 幾條管道規範)就夠;跨國、跨部門的大型專案可能需要 5 頁以上,包含多張溝通矩陣和危機溝通附件。原則是:能讓所有相關人員看懂並執行就是對的長度。寧可簡潔可執行,也不要詳細到沒人看。

溝通計畫應該多久更新一次?

最低限度:每個專案里程碑後檢視一次(花 15 分鐘就夠)。此外,以下情況應立即更新:專案範疇變更、關鍵人員異動、利害關係人反映資訊不足或過多。如果你的專案超過三個月都沒更新溝通計畫,幾乎可以確定它已經過時了。

溝通計畫和溝通管理計畫有什麼不同?

溝通管理計畫(Communication Management Plan)是 PMI/PMBOK 的正式術語,範疇更廣,包含溝通策略、溝通需求分析、溝通模型等理論框架。溝通計畫是其核心執行文件——也就是那張「誰、說什麼、透過什麼管道、何時、由誰」的表格。對大多數團隊來說,先把溝通計畫做好就已經能解決 80% 的溝通問題。

可以用 Excel 或 Google Sheets 建立溝通計畫嗎?

完全可以,而且對小團隊來說這是最低門檻的起步方式。把本文的範本表格直接貼進去就能用。但如果你的團隊超過 10 人、或需要自動提醒和狀態追蹤功能,建議搭配專案管理工具(如 monday.comClickUp)來管理,避免「計畫寫好了但沒人執行」的問題。

小團隊也需要溝通計畫嗎?

需要,但可以大幅簡化。3-5 人的團隊不需要完整的溝通矩陣,但至少要約定三件事:(1)用什麼管道溝通什麼事、(2)多久同步一次進度、(3)出問題時通知誰。這三個約定寫下來,就是一份精簡版的溝通計畫,比「大家心裡有數」可靠得多。
