專案管理 UPDATED 2026.09

【WBS 是什麼】工作分解結構完整教學|6步驟+範本

讀完這篇,你能獨立完成一份符合 100% 原則的 WBS:從定義範圍、拆解工作包、設計編號系統到選對工具,並用網站開發範例直接套用到自己的專案。

KEY TAKEAWAYS90 秒摘要
  • 01WBS(工作分解結構)把大型專案依交付成果拆成可管理的工作包,核心組成含交付物、工作包、工作活動
  • 02建立 WBS 有 6 步驟,從定義目標範圍到評估驗證,並遵循 100% 規則與 MECE 原則
  • 03工作包規模建議套用 8 到 80 小時法則,避免拆太細或太粗導致管理失衡
  • 04常見的 4 種分解方法為由上而下、由下而上、類比法與腦力激盪法,實務上常混用
  • 05WBS 定義做什麼、不含時間,需搭配甘特圖、看板、行事曆處理時程與進度追蹤

WBS(Work Breakdown Structure,中文為「工作分解結構」)是一種把大型專案依交付成果層層拆解成可管理「工作包」的專案管理工具。 本文完整教學 WBS 的 3 大核心組成、6 步驟建立流程、3 大設計原則與 4 種分解方法,附 4 款工具比較表與 Excel 範本欄位,並用網站開發實例帶你從零拆解專案。

WBS 是什麼?WBS 中文、意思與 3 大核心組成一次搞懂

WBS 是「Work Breakdown Structure」的縮寫,WBS 中文就是「工作分解結構」——一種在專案管理中最基礎、也最常被使用的規劃工具。它的意思很單純:把一個龐大、複雜、看起來無從下手的專案,依照「交付成果」的邏輯層層往下拆,直到每一塊都小到可以指派給一個人、估得出工時、追蹤得到進度為止。這些被拆到最底層、可獨立管理的最小單位,就叫做「工作包(Work Package)」。

WBS 只回答一個問題:「這個專案到底包含哪些工作?」而不談「什麼時候做」——時間安排是甘特圖的事,後面章節會說明兩者差異。

monday.com 的 WBS 模板畫面,內建層級結構
monday.com的WBS 模板,可以輔助你進行WBS 工作分解工作。來源:monday WBS

想省下自己畫樹狀圖的時間,可以直接套用 monday 的 WBS 模板,把每個工作包當成一列任務往下展開就好。

WBS 的 3 大核心組成

一份合格的 WBS,一定要標示出這三個層次的內容:

  • 專案交付物(Deliverables):專案完成後要交出的最終產品、結果或服務,例如一套新的軟體系統、一棟建築物、一份市場研究報告。
  • 工作包(Work Packages):為了產出交付物所需的具體工作單元。每個工作包都要小到能被單獨規劃、指派、執行與追蹤。
  • 工作活動(Activities):完成工作包所需執行的具體步驟,例如工作包「建築設計」底下的「初步設計」「詳細設計」「設計審查」。

這三者是 WBS 圖上「必須畫出來」的骨架,缺一個,這份 WBS 就不完整。

4 項輔助欄位:讓 WBS 從「清單」變「可管理」

光有骨架還不夠。實務上,每個工作包還要補上四項資訊,才能真正拿來管理:

  • 任務擁有者:明確指定負責人,責任落到個人,避免互相推諉。
  • 任務預算:分配對應的資源與成本,避免超支。
  • 完成日期:設定截止日,方便判斷是否落後。
  • 任務狀態:定期更新進度(未開始/進行中/已完成/延遲),讓監控有依據。

這四項通常不會全部畫進 WBS 樹狀圖裡(否則資訊爆炸、反而看不懂),而是以批註、欄位,或一份獨立的「WBS 字典」來記錄。如果你想知道每個工作包該記錄哪些欄位、怎麼寫才完整不遺漏,可以參考我們整理的 WBS 字典撰寫教學,那篇專文把 10 大欄位與 3 種產業範例逐項拆給你看。

WBS 7 大核心用途|為什麼專案經理都靠它管理專案

WBS 之所以被幾乎每一位專案經理當成規劃起點,是因為它一次解決了 7 個問題:

WBS 7 大核心用途:明確定義專案範圍、作為規劃基礎(資源與預算)、分配任務責任、追蹤監控進度、降低專案風險、促進團隊溝通、作為品質檢查機會
▲ WBS 7 大核心用途
  • 明確定義專案範圍:每個工作包都是範圍的一部分,把它們加總起來,就是專案「該做的所有事」的完整清單。哪些不在清單上,就不該做——這是控制範疇蔓延最有力的工具。
  • 作為規劃基礎:WBS 是所有後續規劃的地基。有了工作包,你才估得出各項的資源規劃 5 步驟流程與人力配置,並逐項累加出整體預算。這一段也直接連到專案成本管理教學——沒有 WBS,成本估算就只能靠拍腦袋。
  • 分配任務責任:每個工作包都能指派給一位負責人,責任邊界清楚。想更進一步釐清「誰負責、誰核准、誰被諮詢、誰被告知」,可以把 WBS 搭配 RACI 職責分配矩陣完整教學一起用。
  • 追蹤與監控進度:把每個工作包的實際進度對照計劃進度,落後的地方一眼就看得到,不用等到週會才發現。
  • 降低專案風險:把大專案拆小之後,潛在問題會提早浮現。搭配風險管理機制,就能在小問題擴大前處理掉。
  • 促進團隊溝通:WBS 是視覺化的共同語言,讓團隊、客戶與利害關係人對「專案包含什麼、進行到哪」有一致的理解。
  • 作為品質檢查機會:每個工作包的完成,都是一次品質查核點,可以確保專案的每一部分都符合品質標準;一個個工作包驗過去,累積起來就提高了整體專案的品質。
monday.com 呈現 WBS 工作分解結構的畫面
monday.com 的WBS 模板。來源:monday.com

一句話總結:WBS 不只是一張分解圖,它是範圍、資源、責任、進度、風險、溝通與品質這七件事的共同起點。

WBS 3 大層級+編號系統|1.1.1 怎麼編、工作包切多細

WBS 沒有固定的層級數量,深度取決於專案的規模與複雜度。但為了方便理解,我們用最經典的商業建築案例,把它拆成三個主要層級,再加上第四層以下的任務。

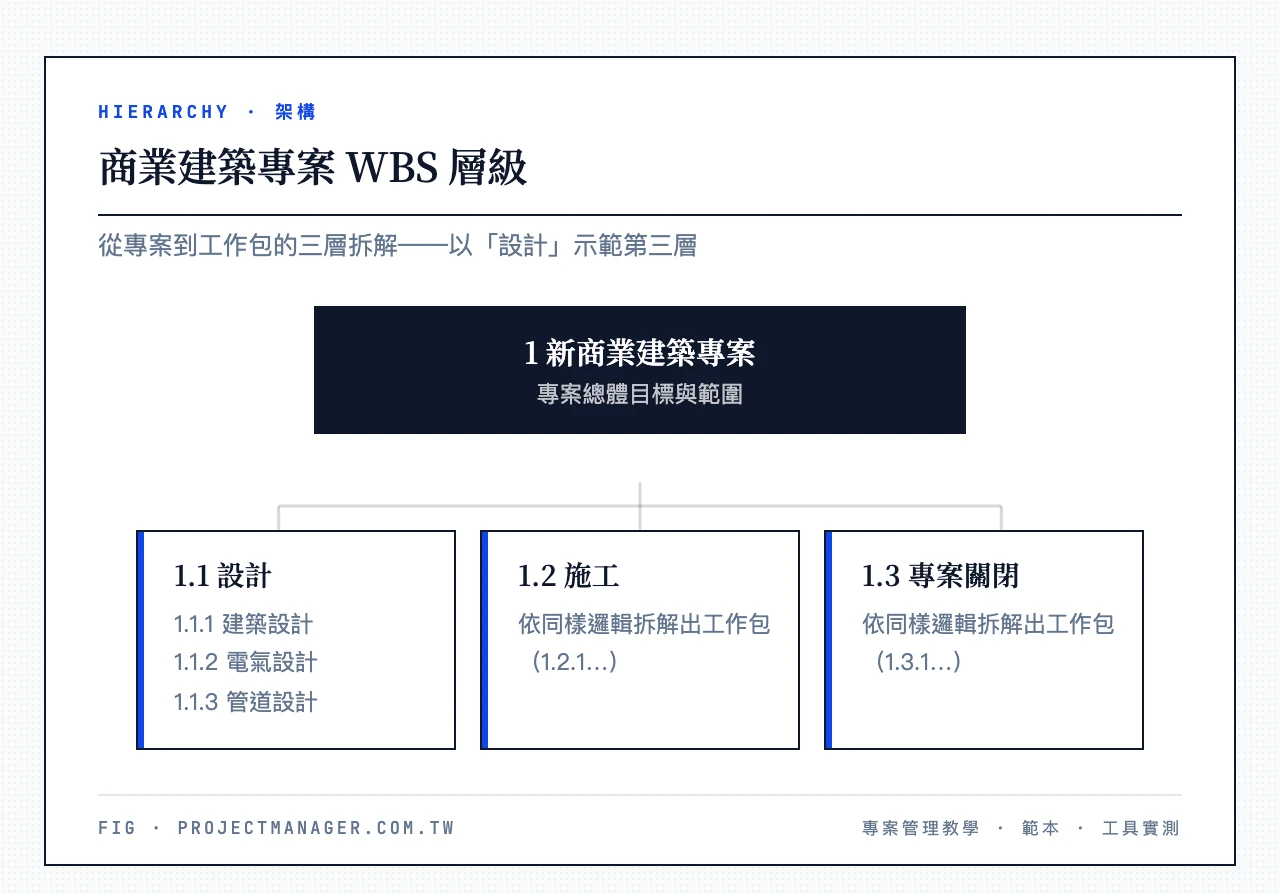

商業建築專案 WBS 層級:第一層 1 新商業建築專案;第二層 1.1 設計、1.2 施工、1.3 專案關閉;第三層 1.1.1 建築設計、1.1.2 電氣設計、1.1.3 管道設計
▲ 商業建築專案 WBS 層級

第一層:專案層

最高層就是整個專案,屬於摘要級別,代表專案的總體目標與範圍。以商業建築為例,這一層可能只寫「新商業建築專案」。

第二層:主要交付物或階段

第二層把專案拆成主要的交付物或階段,每一塊都有自己的目標。商業建築的例子中,這一層可能是「設計」「施工」「專案關閉」。

第三層:工作包

第三層把每個主要交付物再拆成工作包,也就是需要被完成、才能產出交付物的具體工作。例如「設計」階段可以拆成「建築設計」「電氣設計」「管道設計」。

ClickUp 官方網站的範本庫畫面
ClickUp 範本庫

第四層及以下(任務)

工作包還可以繼續往下拆成更細的專案流程任務。例如「建築設計」工作包可以拆成「初步設計」「詳細設計」「設計審查」。要拆到第幾層,取決於你需要多細的控制——夠細到每一塊都能被規劃與追蹤即可,但別過度分解,否則管理成本會反過來吃掉效率。腦力激盪拆解時,也可以先用心智圖法拆解專案結構發散,再收斂成正式的 WBS 樹狀圖。

WBS 編號系統怎麼編?1.1、1.1.1 的邏輯

很多人畫完 WBS 卻不知道怎麼幫工作包編號。其實規則非常直觀,用「階層小數點」表示父子關係即可:

  • 第一層:整個專案編號為 1。
  • 第二層:往下依序 1.1、1.2、1.3……每個都是專案 1 的子項。
  • 第三層:在 1.1 底下的工作包編為 1.1.1、1.1.2、1.1.3……
  • 第四層:再往下就是 1.1.1.1、1.1.1.2,以此類推。

小數點的位數=這個項目的層級深度。看到編號就知道它在樹的哪一層、屬於誰的下面,這也是後續對照甘特圖、預算表、追蹤表時最好用的唯一識別碼。

工作包要切多細?用 8–80 小時法則判斷。 這是實務上最常用的標準:一個工作包的預估工時,落在 8 到 80 小時(大約一個工作天到兩個工作週)之間最理想。低於 8 小時,代表你拆太細、管理負擔太重;超過 80 小時,代表這塊太大、風險藏在裡面看不到,該再往下拆一層。另一個檢核點是「一份狀態報告週期」——如果一個工作包跨越好幾次進度回報都還做不完,通常就是切太粗了。

WBS 4 大類型解析|如何選出最適合你專案的分解方式

WBS 依「用什麼當作分解主軸」可分成四種類型。搞懂差異,你才不會硬套錯的結構。

ClickUp 專案範圍白板範本,以便利貼分成資訊、理由、範圍、商業目標、交付物、排除項目、假設七欄
ClickUp 的專案範圍白板範本:先用便利貼列出目標、交付物與排除項目,再往下拆成交付物導向的 WBS。來源:ClickUp
  • 交付物導向(Deliverable-Oriented):以專案的交付物為主軸,先確定主要交付物,再往下拆成子交付物與工作包。這是最常見、也最被推薦的類型,因為它最不容易漏掉「該交出的東西」。你可以用 ClickUp 的清單與子任務快速搭出這種結構。
  • 活動導向(Activity-Oriented):以工作或活動為主軸。對重複性、操作導向的專案更順手,但風險是容易只顧著「做動作」而忽略「該交付什麼」。
  • 組織導向(Organization-Oriented):以參與的組織或團隊為主軸,先列出各團隊,再為每個團隊指派交付物與工作包。適合責任分工明確的專案。
  • 混合型(Hybrid):結合上述類型,例如先用交付物拆解,再為每個交付物指派負責的團隊。大型複合專案幾乎都會用到混合型。

如何選?對照你的專案類型直接套

你的專案類型 建議 WBS 類型 為什麼適合
軟體開發、新品上市 交付物導向 以最終產出為核心,範圍最不易遺漏
維運、重複性專案 活動導向 流程固定,用活動排列更直覺
矩陣型組織 組織導向 責任歸屬清楚,方便跨部門分工
大型複合專案 混合型 同時兼顧交付物與組織責任

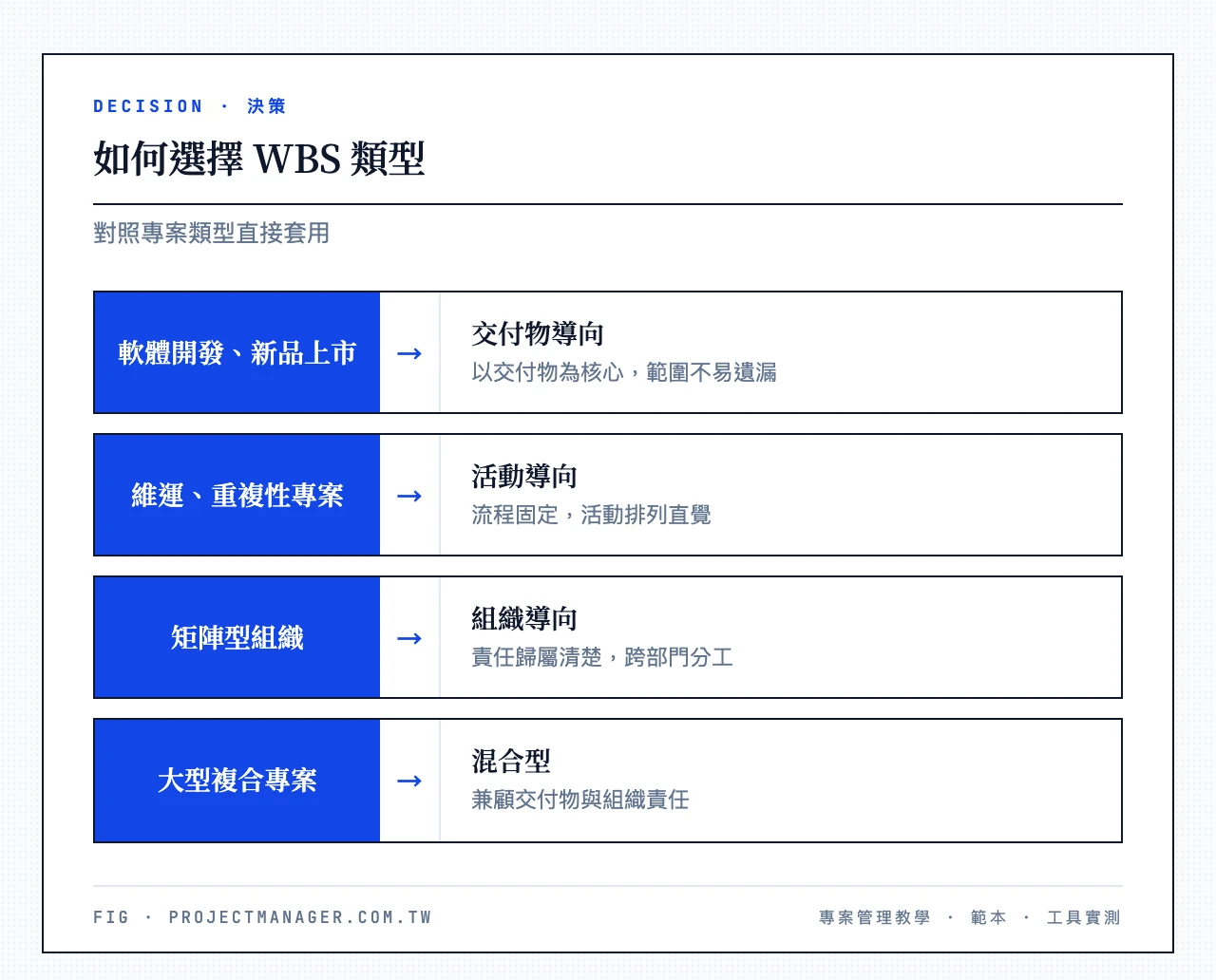

如何選擇 WBS 類型:軟體開發或新品上市→交付物導向;維運或重複性專案→活動導向;矩陣型組織→組織導向;大型複合專案→混合型
▲ 如何選擇 WBS 類型

如果你的團隊跑的是敏捷式 Sprint 開發流程,交付物導向的 WBS 也能和 Backlog、Sprint 規劃無縫接上——把交付物對應成 Epic,工作包對應成 Story,邏輯是一致的。

6 步驟建立 WBS|含 100% 原則、MECE 原則與 4 種分解方法

這是整篇的核心。建立 WBS 通常拆成 6 個步驟,我在每一步都標出「什麼情況最容易出錯」,這是新手最常踩的坑。

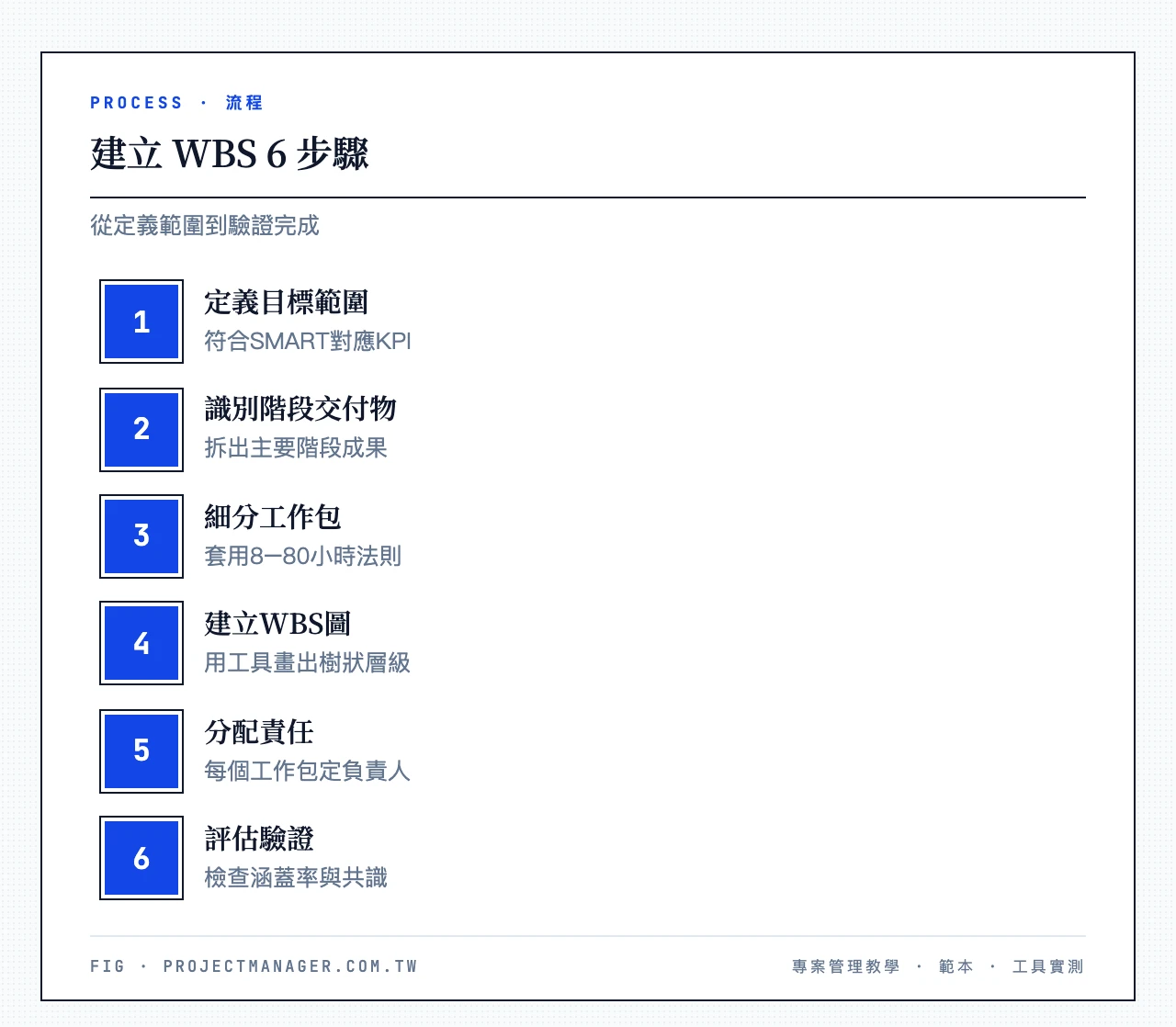

建立 WBS 6 步驟:定義專案目標與範圍、識別主要階段與交付物、細分工作包與任務、建立 WBS 圖、分配責任、評估與驗證 WBS
▲ 建立 WBS 6 步驟

第一步:定義專案目標與範圍

先把目標寫清楚,最好符合 SMART 目標並對應到可衡量的 KPI,後面追蹤才有依據。

容易出錯:範圍沒定義清楚就急著拆,結果 WBS 越拆越發散,最後長出一堆不在原始目標裡的工作。

使用 Notion 設定專案 KPI 的畫面
使用Notion 來設定你的KPI。來源:Notion KPI

第二步:識別主要階段與交付物

把專案拆成主要階段或交付物。以開發網站為例,可能是「需求收集」「設計」「開發」「測試」「部署」。

容易出錯:把「階段」和「交付物」混在同一層,導致第二層邏輯不一致、之後對不齊。同一層請維持同一種分解邏輯。

第三步:細分工作包與任務

把每個階段再拆成可獨立完成的工作包,例如「需求收集」拆成「識別利害關係人」「設計問卷」「進行訪談」。做問卷這類任務可以用 Typeform 快速產出、一鍵分享。

容易出錯:這是新手最常翻車的一步——工作包切太粗,導致無法指派也追蹤不到;或切太細,反而把管理時間都吃光。判斷標準回到前面的 8–80 小時法則,並搭配工時估算 3 大方法交叉驗證。

使用 Typeform 一鍵設計問卷的畫面
使用 Typeform 來一鍵設計你的問卷。來源:Typeform

第四步:建立 WBS 圖

用工具把結構畫成樹狀圖:專案是樹根,往下是階段/交付物、工作包,最後是任務。畫圖的同時就能順手排出依賴關係,接到專案時間表 5 步驟建立教學。

容易出錯:一開始就在 Excel 硬畫樹狀圖,改一次就整張跑版。用專案管理工具的內建層級結構會省下大量調整時間。

在 ClickUp 選擇 WBS 模板建立工作分解結構圖
選擇一個你喜歡的模板來創建WBS。來源:ClickUp

第五步:分配責任

為每個工作包指派負責人。責任落到個人,工作才不會懸空。

容易出錯:一個工作包掛兩個以上「共同負責人」而沒指定主責——出事的時候誰都以為對方會處理。

第六步:評估與驗證 WBS

最後檢查:每項工作都被涵蓋了嗎?每個工作包都對應得到一項交付物或目標嗎?和專案範圍一致嗎?利害關係人有共識嗎?

容易出錯:驗證只找自己人看。跳過關鍵利害關係人的確認,等執行到一半才發現漏了一大塊交付物。

WBS 設計三大原則(用網站開發範例對照)

  • 100% 規則:WBS 必須涵蓋專案範圍的 100%,每一層子項加總,剛好等於上一層。以網站專案為例,1.1~1.7(專案計劃、需求分析、設計、開發、測試、部署、專案結束)加起來,就是整個「開發新網站」;沒被列進來的工作,就不該做。
  • MECE 原則:每一層必須「互相排斥、完全窮盡」(Mutually Exclusive, Collectively Exhaustive)。同一件事只能出現在一個工作包裡。例如「編寫程式碼」和「建立資料庫」不重疊、不遺漏,才符合 MECE。
  • 工作包規模:每個工作包要小到能被單獨規劃、執行、控制,套用 8–80 小時法則。若「設計界面」估出來要 200 小時,代表它太大,該再往下拆成「線框圖」「視覺稿」「切版」。

常見的 4 種分解方法(回答「工作分解主要有哪四項方法」)

很多人問「工作分解主要有哪四項方法」——注意,這問的是「怎麼拆」的方法,不是上一章的「類型」。實務上最常用這四種:

  • 由上而下法(Top-Down):從整個專案出發,先定大階段,再逐層往下拆。範圍清楚、有經驗的專案最適合。
  • 由下而上法(Bottom-Up):先讓團隊列出所有想得到的具體任務,再往上歸類成工作包與階段。適合創新、範圍還不明朗的專案。
  • 類比法(Analogy):拿過去類似專案的 WBS 當範本改,速度最快,最適合重複性高的專案。
  • 腦力激盪法(Brainstorming):全員一起發散,把便利貼或心智圖上的點子收斂成 WBS。適合跨部門、需要集思廣益的專案。

實務上這四種常混用:先由上而下搭骨架,再由下而上補細節,同時參考歷史類比範本,缺口用腦力激盪補齊。

WBS 搭配甘特圖、看板、行事曆|4 種工具整合比較表

WBS 定義「做什麼」,但要落地執行,還得搭配呈現「什麼時候做、做到哪」的視圖。先用一張表看懂各視圖的分工:

視圖類型 搭配用途 適合情境
甘特圖 排時程、標依賴關係、看關鍵路徑 有明確前後順序的專案
時間軸 快速視覺化各任務的時間段落 需要向團隊同步整體節奏
行事曆 對齊截止日與里程碑 期限導向、需求盯 deadline
看板 追工作狀態、限制在製品(WIP) 迭代式、狀態流轉頻繁的團隊

搭配甘特圖/時間軸

把 WBS 拆出來的工作包放上甘特圖或時間軸,就能排出開始/結束日期與依賴關係,並看出哪些是關鍵路徑。除了排時程,甘特圖還有兩個常被忽略的作用:

  • 促進跨部門或跨團隊協調:甘特圖把每個工作包的負責團隊與時程攤在同一張圖上,誰要在什麼時間交出什麼、誰在等誰的產出,一目了然,跨部門協調不必來回開會確認。
  • 更有效地處理變更請求:當某個工作包的時程或範圍要變動,甘特圖的依賴關係會立刻顯示它會連帶影響哪些後續任務,讓你評估變更衝擊、重新安排時更有依據。

時間軸的重點則在「向團隊同步整體節奏」:

  • 提高溝通效率:把所有工作包的時間段落視覺化在一條軸上,團隊與利害關係人一眼就能掌握專案的整體進程,不必逐項口頭說明。
  • 監控和控制專案進度:把實際進度對照時間軸上的計劃進度,落後的區段馬上浮現,方便及時介入調整。

想更嚴謹地估算含不確定性的時程,可以再疊上 PERT 時程分析的三點估算法。整個流程可以濃縮成四步:

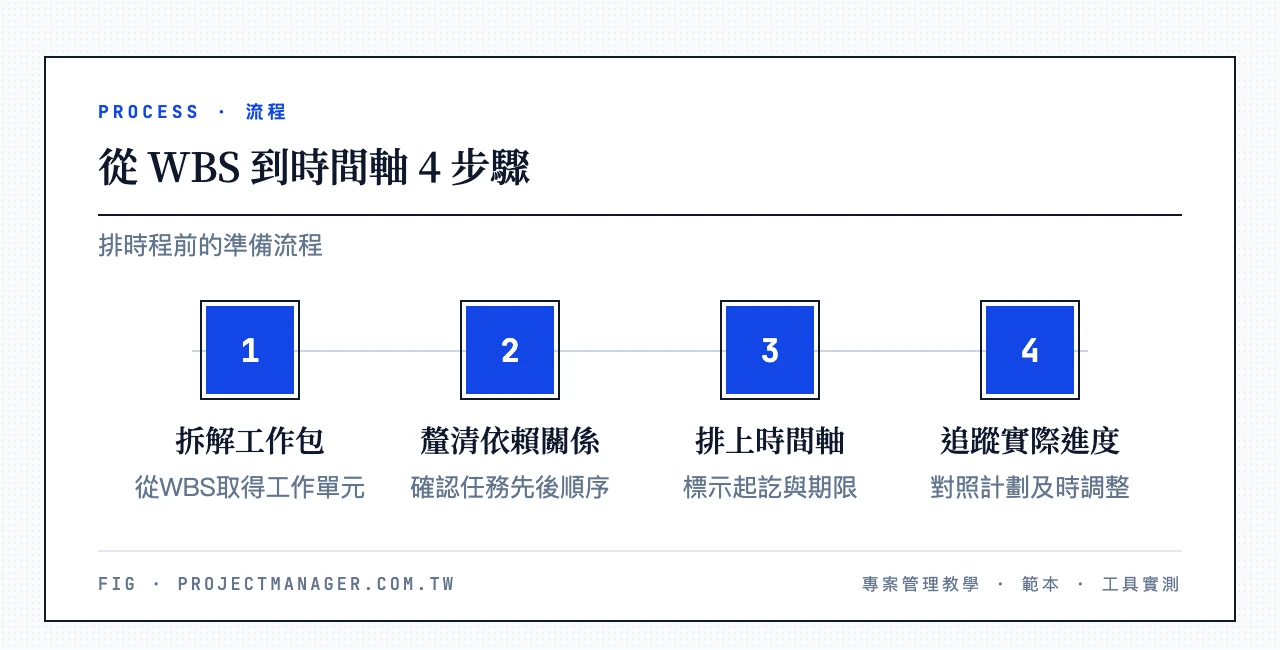

從 WBS 到時間軸 4 步驟:拆解出工作包、釐清任務依賴關係、排上時間軸與期限、追蹤實際與計劃進度
▲ 從 WBS 到時間軸 4 步驟
monday.com 的甘特圖工具,呈現 WBS 任務的時間安排與依賴關係
monday.com的甘特圖工具。來源:Gantt Software | monday.com

(想省下自己畫樹狀圖的時間?可以先試 monday.com 的免費方案,看板內建層級結構,拆完直接切換成甘特圖檢視。)

搭配行事曆

把工作包的截止日丟進時間排程行事曆,每個人都能清楚看到自己這週該交什麼。行事曆最大的好處是把「抽象的工作包」變成「具體的日期」,deadline 一到自動提醒。它還帶來兩個管理上的好處:

  • 提早識別風險和問題:當某個關鍵任務在行事曆上被標記為延遲,你會立刻看到它牽動的後續任務——例如「設計審查」晚了兩天,緊接著的「開發」「測試」全部往後順延,交付日期可能因此跳票。把這種連鎖反應提早攤在行事曆上,就能在問題擴大前重新調度。
  • 促進團隊協作:所有人共用同一份行事曆,誰在什麼時間點該交付什麼、彼此的工作如何銜接,都清清楚楚,減少因資訊落差造成的等待與重工。

搭配看板

把每個工作包當成一張卡片放上看板,用「待辦/進行中/已完成」三欄流轉,卡片從左往右移動,狀態一目了然,不用開口問就知道每件事進行到哪。看板特別適合迭代式的排程節奏,它有兩個關鍵機制:

  • 用 WIP 限制促進聚焦:替「進行中」這一欄設定在製品(WIP)上限,強制團隊一次只專注處理少數幾個工作包,做完一張才能再拉一張進來,避免同時開太多任務、每件都做一半卻什麼都交不出來。
  • 支援迭代進行:待辦、進行中、已完成三欄的流動,讓團隊能以小批量、持續交付的方式推進工作,一個工作包完成就馬上流到下一階段,特別適合需求會隨進度不斷調整的專案。
monday.com 的看板工具,將 WBS 工作包以卡片呈現
monday.com的看板工具。來源:monday.com Kanban

WBS ≠ 甘特圖:別再搞混這兩個

最後提醒:WBS 和甘特圖經常一起用,但本質完全不同,別弄錯。

比較項目 工作分解結構 WBS 甘特圖 Gantt Chart
定義 把專案拆成更小、可管理的工作包 繪製任務的開始與結束日期
主要目的 定義並組織「所有工作內容」 視覺化「時間規劃」
呈現方式 樹狀圖,節點是工作包/任務 橫條圖,長度代表持續時間
時間因素 本身不含時間 時間就是核心
依賴關係 不直接表示 明確標示任務先後依賴

正確的用法是:先用 WBS 定義並組織所有工作,再用甘特圖把這些工作排上時程。

WBS 工具推薦|4 款軟體比較+Excel 範本這樣建

WBS 可以用 Excel 畫,但只要牽涉到團隊協作、版本追蹤、與其他專案文件連動,用專業的 WBS 工具會省下大量時間。下面比較 4 款主流工具,先看總覽再看細節。各家差異也可對照專案管理工具的完整整理。

工具 免費方案 WBS 呈現方式 適合對象
monday.com 提供永久免費方案(席次/看板數有限,詳見官網) 看板欄位+子項目層級,可切甘特圖 5–15 人跨部門團隊(我們的首選)
ClickUp Free Forever 永久免費(免費空間有限) 清單/看板/甘特圖多視圖+子任務 技術團隊、跑 Sprint 的專案
Notion 個人版永久免費 頁面巢狀+資料庫欄位 新創、小團隊、想把文件和 WBS 放一起
Miro 3 個可編輯白板永久免費 無限畫布拖拉樹狀圖 需要視覺化腦力激盪的團隊

monday.com

monday.com 是我們的首推工具。它用彈性看板來建立與視覺化 WBS:每個工作包就是一列任務,往下展開子項目就是層級結構,欄位可自訂負責人、狀態、優先級、預算與截止日,等於把前面提到的「3 大組成+4 項輔助欄位」一次全裝進去。做完 WBS 後,同一份資料能無縫切換成甘特圖、時間軸、行事曆、看板,不用重建。

實際用起來最省事的是自動化:monday.com 提供延遲自動通知等自動化規則,可以讓落後在擴大前就被抓出來,不用等週會(可設定的觸發條件與細節請至官網查看最新方案)。它也有永久免費方案且不需要信用卡(席次與看板數量有限,詳細請見官網最新方案),先拿一個小專案試拆最沒壓力。

monday.com 網站改版專案主表格:任務依需求定義、專案啟動、開發、測試分群,欄位有負責人、狀態、時程、優先順序、依賴項目
monday.com:群組是階段、每列是工作包,「現有網站問題分析」旁的 2 是子項目

ClickUp

ClickUp 是第二推薦,特別適合技術導向團隊。它提供清單、看板、甘特圖、時間軸多視圖,並用子任務+檢查清單把工作包再往下拆。跑 Scrum 的團隊會喜歡它把 Sprint、任務、文件放在同一平台。它有永久免費的 Free Forever 方案,也提供 Unlimited、Business 等付費方案(實際價格與方案內容以官網最新公告為準)。

ClickUp 的 WBS 模板畫面
ClickUp WBS模板。來源:ClickUp

Notion

Notion 適合已經習慣用它寫文件的小團隊:新增一個頁面代表專案,底下用子頁面代表工作包,每頁可放任務、筆記、附件,再用資料庫做自訂的追蹤系統。好處是 WBS 和專案文件不用切換工具。要注意的是,Notion 官方的部分 WBS 專用模板屬付費項目,個人版本身則是永久免費。

Notion 的 WBS 模板畫面
Notion WBS 模板。來源:Notion WBS

Miro

Miro 是線上協作白板,無限畫布讓你自由拖拉出樹狀 WBS,搭配便利貼與豐富圖形,特別適合團隊一起腦力激盪、把發散的點子收斂成正式結構,再匯出給其他工具排程。

Miro 的 WBS 模板畫面
Miro WBS模板。來源:Work Breakdown Structure (WBS) Template | Miro

你是哪種團隊? 下面的分界主要參考各家免費方案的席次上限,以及團隊規模變大後對跨部門協作、權限管理的需求遞增——人數少時免費方案通常就夠用,人數越多、協作越複雜,就越需要付費方案的管理功能。5 人以下、剛接觸專案管理,先用 Notion 免費版把架構搭起來;5–15 人跨部門協作,直接上 monday.com(我們的首選);技術團隊跑 Scrum,選 ClickUp;15 人以上的大型專案,走 monday.com 的企業方案。

關於「WBS 模板/Excel 範本」怎麼準備:如果你堅持用 Excel,一份好用的 WBS 表至少要有這幾欄——WBS 編號、工作包名稱、負責人、預估工時、前置作業、狀態下拉選單,並在說明欄註記 100% 原則與 8–80 小時工作包的檢核標準。不過 Excel 最大的痛點是多人改一次就跑版,所以更省事的做法是直接套用上表工具的內建 WBS 範本,把 Excel 欄位對應成工具欄位就好。

想直接拿現成的 Excel WBS 範本來改?輸入 Email,下載連結立即寄到你的信箱;之後每週會收到實用的工具與範本精選,隨時可退訂。

WBS 範例|一個網站開發專案的完整拆解教學

假設要開發一個新的公司網站,這個專案的 WBS 可以這樣拆:

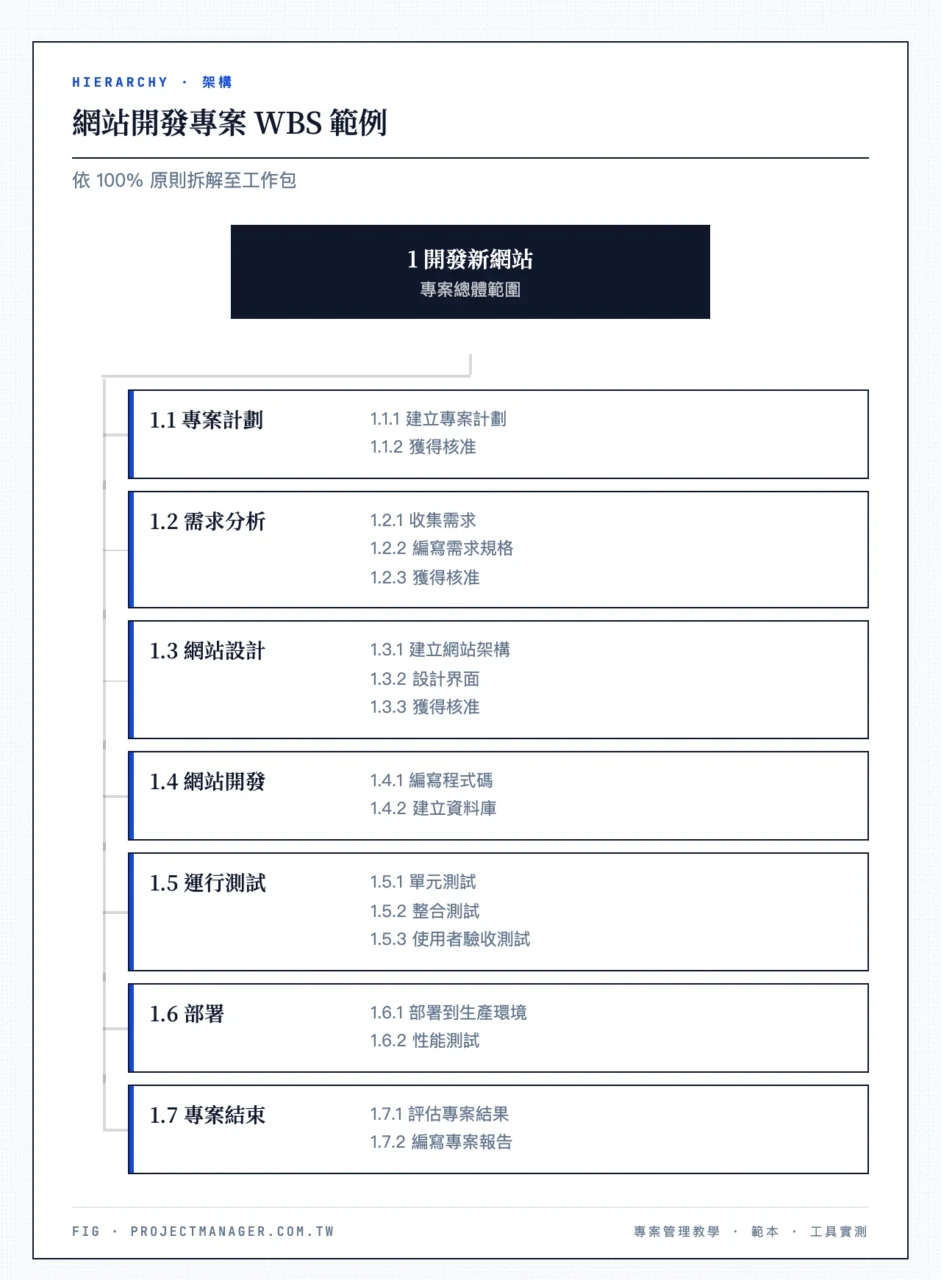

網站開發專案 WBS 範例:1 開發新網站;1.1 專案計劃(1.1.1 建立專案計劃、1.1.2 獲得核准)、1.2 需求分析(1.2.1 收集需求、1.2.2 編寫需求規格、1.2.3 獲得核准)
▲ 網站開發專案 WBS 範例

1 開發新網站

  • 1.1 專案計劃:1.1.1 建立專案計劃、1.1.2 獲得核准
  • 1.2 需求分析:1.2.1 收集需求、1.2.2 編寫需求規格、1.2.3 獲得核准
  • 1.3 網站設計:1.3.1 建立網站架構、1.3.2 設計界面、1.3.3 獲得核准
  • 1.4 網站開發:1.4.1 編寫程式碼、1.4.2 建立資料庫
  • 1.5 運行測試:1.5.1 執行單元測試、1.5.2 執行整合測試、1.5.3 執行使用者驗收測試
  • 1.6 部署:1.6.1 部署到生產環境、1.6.2 進行性能測試
  • 1.7 專案結束:1.7.1 評估專案結果、1.7.2 編寫專案報告

這份 WBS 把專案拆成 7 個主要階段,每個階段再拆成具體任務。回頭驗證一下:1.1~1.7 加總剛好涵蓋整個網站專案(100% 原則),各工作包彼此不重疊(MECE),編號一看就知道父子關係——這就是一份合格的 WBS。順帶一提,這裡的「獲得核准」出現在多個階段,正是把利害關係人的確認點編進 WBS 的好做法;若要進一步做關鍵路徑與時程分析,可搭配 PERT 專案時程分析。

免費領取 WBS 工作分解結構範本(Excel)

三層階層式 WBS 表,含 WBS 編號、負責人、預估工時、前置作業與狀態下拉選單,另附填寫說明(100% 原則、8–80 小時工作包)。輸入 Email,下載連結立即寄到你的信箱;之後每週會收到實用的工具與範本精選,隨時可退訂。

結論:把 WBS 從概念變成你手上的第一張圖

  • WBS 中文=工作分解結構,核心是把大專案依交付物層層拆成可管理的工作包,包含 3 大組成(交付物、工作包、活動)+4 項輔助欄位。
  • 6 步驟:定義範圍→識別階段與交付物→細分工作包→建立 WBS 圖→分配責任→評估驗證。
  • 3 大原則:100% 規則(涵蓋全部範圍)、MECE(不重疊不遺漏)、工作包套 8–80 小時法則。
  • 4 種分解方法:由上而下、由下而上、類比、腦力激盪,實務上混用。
  • 工具搭配:WBS 定義「做什麼」,甘特圖/看板/行事曆負責「何時做、做到哪」。

想把方法論立刻付諸實踐?第一步:打開 monday.com,用內建的 WBS 模板建立新看板,把專案填進第一層、往下展開工作包、指派負責人與截止日,很快就能完成你的第一份工作分解結構。它的免費方案不需要信用卡,跨團隊即時協作、拆完直接切甘特圖,比在 Excel 畫樹狀圖省事太多,是我們日常管理專案時最順手的起點。

如果讀完還有任何疑問,或想針對自己的專案討論怎麼拆,別害羞——訂閱我們的網站或在下方留言,我們會盡力幫你解答。好了,就說到這,我們下篇文章再見!

WBS 常見問題 FAQ

WBS 是什麼意思?

WBS 是 Work Breakdown Structure 的縮寫,中文為「工作分解結構」,是一種把專案的工作與交付物拆成更小、更易管理部分的專案管理工具。它以樹狀結構呈現,最底層的可管理單位稱為「工作包」,每個工作包都是專案交付結果的一部分。

工作分解主要有哪四項方法?

常用的四種分解方法是:由上而下法(從整體逐層往下拆)、由下而上法(先列具體任務再往上歸類)、類比法(沿用過去類似專案的範本)、腦力激盪法(團隊集思廣益再收斂)。實務上多半混用:先由上而下搭骨架,再由下而上補細節。

WBS 如何拆解?

依三步走:先確定專案的主要交付物;再把每個交付物拆成可獨立完成的工作包;持續往下拆到符合 8–80 小時法則、能被單獨規劃與追蹤為止。過程中隨時用 100% 原則檢查「有沒有涵蓋全部範圍」,用 MECE 原則檢查「有沒有重複或遺漏」。

WBS 的主要目的是什麼?

主要目的是幫助專案經理與團隊更有效地規劃、排程、分配資源、追蹤與控制專案。透過把大專案拆小,團隊能更清楚理解範圍與複雜度,也更容易識別與管理風險。

WBS 和甘特圖有什麼不同?

WBS 專注於「工作內容」,用樹狀圖把專案拆成工作包,本身不含時間;甘特圖專注於「時間」,用橫條圖呈現任務的起訖日期與依賴關係。兩者常一起用:先用 WBS 定義所有工作,再用甘特圖排時程。

WBS 有哪些限制?

最大的限制是,如果專案初期沒把 WBS 定義好、組織清楚,後續管理會非常吃力。此外,WBS 需要隨專案變化不斷更新,會耗費額外時間與資源。它也只回答「做什麼」,不處理時程與依賴,必須搭配其他工具才完整。

WBS 和 SOW(工作說明書)有什麼關係?

SOW(Statement of Work,工作說明書)描述專案的範圍、目標與交付內容,是「文字版」的範疇界定;WBS 則是把 SOW 所定義的範圍,進一步拆解成結構化、可執行的工作包。簡單說:SOW 先講清楚要交付什麼,WBS 再把它拆成怎麼做。
